综合单价法和工料单价法工程费用计算示例
安装工程量清单综合单价组价计算

安装工程量清单综合单价组价计算
1.首先,准备好安装工程量清单,该清单应包括工程项目、工程量和
单位。
2.对于每个项目,需要计算综合单价。
综合单价是指该项目的材料费、人工费、机械使用费等各项费用的总和。
其中材料费是指用于该项目的材
料费用,应在清单上标明。
人工费是指该项目所需的人工费用,通常按照
单位工时和工资标准进行计算。
机械使用费是指为了完成该项目所需的机
械设备使用费用。
3.综合单价的计算可以使用以下公式:
综合单价=材料费+人工费+机械使用费
4.确定每个项目的综合单价后,可以进行组价计算。
组价是指将所有
项目的综合单价进行累加,得出整个工程的总造价。
组价计算可以使用以
下公式:
组价=∑综合单价
5.将所有项目的综合单价相加,即可得出工程的总造价。
根据工程的
规模和复杂程度,可能需要费用调整和计算机运算。
需要注意的是,计算综合单价时,除了考虑材料费、人工费和机械使
用费,还需要考虑一些其他费用,如管理费、利润、税金等。
这些费用可
以按照一定的比例或固定费用进行计算,并与综合单价相加得出最终的综
合单价。
通过以上步骤,就可以完成安装工程量清单综合单价组价计算,得出工程的总造价。
这个过程需要仔细核算每个项目的综合单价,并考虑到各种费用的因素,确保计算的准确性和全面性。
工程量清单计价示例

02
建设工程施工合同
依据施工合同的约定,明确工程 量清单编制的依据、范围、计量 规则等。
03
现行计价规范和工 程量计算规则
遵循国家或地方现行计价规范和 工程量计算规则,确保工程量清 单的编制符合相关规定。
编制内容
分部分项工程量清单
列出具体的分部分项工程名称、项目特征 、计量单位和工程量。
措施项目清单
钢筋焊接
根据钢筋焊接的工程量,以吨为单位,按 照钢筋焊接的综合单价进行计算。
混凝土工程计价示例
混凝土浇筑
根据混凝土浇筑的工程量,以立方米为单位 ,按照混凝土浇筑的综合单价进行计算。
混凝土模板制作
根据混凝土模板制作的数量,以平方米为单位,按 照混凝土模板制作的综合单价进行计算。
混凝土养护
根据混凝土养护的工程量,以立方米为单位 ,按照混凝土养护的综合单价进行计算。
经验估计法
根据以往类似工程的施工 经验,估算出各分部分项
工程的工程量。
统计计算法
利用统计方法,对施工图 纸中的数量进行分类、整 理和计算,得出各分部分
项工程的工程量。
03
工程量清单计价方法
综合单价法
总结词
综合单价法是一种基于工程量清单的计价方法,综合考虑了人工、材料、机械等费用,以及管理费、 利润和风险等因素。
工程量清单中的每个项目都包含人工费、材料费、机械费、管理费、 利润等综合单价,方便进行快速报价和成本估算。
市场调节价
工程量清单中的价格以市场调节价为主,根据市场供求关系和竞争状 况进行调整,能够反映实际成本和市场需求。
风险共担
采用工程量清单计价方式,发包方和承包方共同承担工程量和价格的 风险。
计价方式

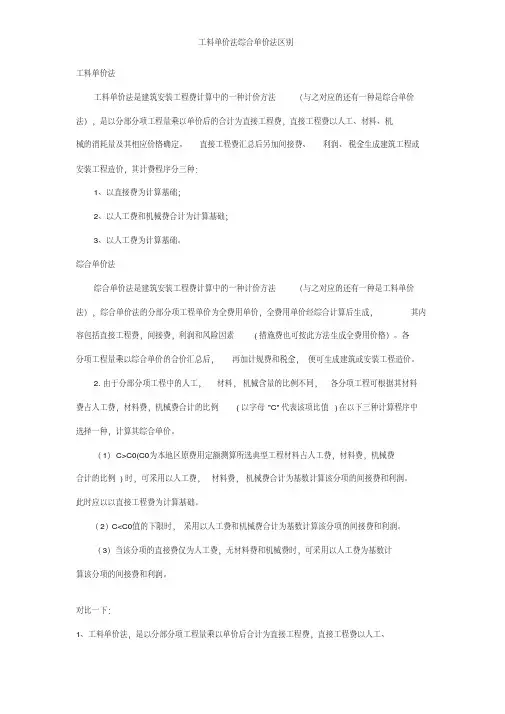

工料单价法综合单价法区别

工料单价法工料单价法是建筑安装工程费计算中的一种计价方法(与之对应的还有一种是综合单价法),是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加间接费、利润、税金生成建筑工程或安装工程造价,其计费程序分三种:1、以直接费为计算基础;2、以人工费和机械费合计为计算基础;3、以人工费为计算基础。
综合单价法综合单价法是建筑安装工程费计算中的一种计价方法(与之对应的还有一种是工料单价法),综合单价法的分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费,间接费,利润和风险因素(措施费也可按此方法生成全费用价格)。
各分项工程量乘以综合单价的合价汇总后,再加计规费和税金,便可生成建筑或安装工程造价。
2.由于分部分项工程中的人工,材料,机械含量的比例不同,各分项工程可根据其材料费占人工费,材料费,机械费合计的比例(以字母"C"代表该项比值)在以下三种计算程序中选择一种,计算其综合单价。
(1)C>C0(C0为本地区原费用定额测算所选典型工程材料占人工费,材料费,机械费合计的比例)时,可采用以人工费,材料费,机械费合计为基数计算该分项的间接费和利润。
此时应以以直接工程费为计算基础。
(2)C<C0值的下限时,采用以人工费和机械费合计为基数计算该分项的间接费和利润。
(3)当该分项的直接费仅为人工费,无材料费和机械费时,可采用以人工费为基数计算该分项的间接费和利润。
对比一下:1、工料单价法,是以分部分项工程量乘以单价后合计为直接工程费,直接工程费以人工、材料、机械的消耗量及相应价格确定(只是人、材、机)`。
直接工程费汇总后;另加间接费、利润、税金生成建、安工程造价。
2、综合单价法的分部分项单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和风险因素。
各分项工程量乘以综合单价合计后在加计规费和税金生成建、按工程造价。
造价员考试案例及分析

【案例1】已知:某建筑工程分部分项工程费用为28万元:措施项目工程费用中技术措施为6.3万元,其他措施为1.5万元;其他项目费为0.9万元,其中材料检验试验费暂估价为0.6万元;规费费率共为6. 19%,税金费率为3.56%。
计算:该工程总造价(含养老保险)。
【案例1解答】1、分部分项工程费用 = 28万元2、措施项目工程费用 = 技术措施+其他措施 = 6.3+1.5 = 7.8万元3、其他项目费 = 0.9万元4、规费 =(1+2+3-检验试验费暂估价)×6.19%= (28+7.8+0.9-0.6)×6.19% = 2.23万元5、税前项目费 = 06、税金 =(1+2+3+4+5)×3.56% =(28+7.8+0.9+2.23)×3.56% = 1.39万元总造价 = 1+2+3+4+5+6 = 28+7.8+0.9+2.23+1.39 = 40.32万元【案例2】已知:市区内某建筑工程计价工作要求如下:(l)分部分项工程费用为77596.28元,其中人工费为24648.16元,材料费为42452.79元,机械费为3402.67元;(2)技术措施费用为16496.30元,其中人工费为3851.54元,材料费为3659.72元,机械费为7477.17元:(2)其他措施包括四费及雨季施工增加费;(4)其他项目费仅计有材料检验试验配合费及材料检验试验费暂估价:(5)税前项目费为13578.00元。
计算:根据现行规定编制招标控制价,计算该工程总造价(不含养老保险)。
【案例2解答】l、分部分项费用:77596.28元2、措施费用:16496.30 + 3761.65 = 20257.95元其他措施计算基数:Σ(分部分项人材机+技术措施人材机)= 24648.16 + 42452.79 + 3402.67 + 3851.54 + 3659.72 + 7477.17= 85492.05 元则其他措施费 = 85492.05×(0.24环保+0.9文明+ 0.6安全+2.16临设+0.5雨季)%= 3761.65元3、其他项目费:97.85+1467.81=1565.66元材料检验试验配合费及暂估价的计算基数= 分部分项工程费+措施项目费= 77596.28+20257.95 = 97854.23元则材料检验试验配合费 = 97854.23×0.1% = 97.85元材料检验试验费暂估价 = 97854.23×1.5% = 1467.81元(式中费率0.1%、1.5%取自桂建标[2009]7号文)4、税前项目费:13578.00元5、规费:7571.69元计算基数 =1 + 2 + 3 - 材料检验试验费暂估价=77596.28+20257.95+1565.66-1467.81 =97952.08元规费=97952.08×(4.08养老+3.49其他+0.16工伤)%=7571.69元详见费用定额P18;定额测定费停止征收故不计;其他=工程排污0.13+失业保险0.4+医疗保险1.63+住房公积金1.02+危险意外伤害险0.31=3.49(%)工伤保险费率0.16%取自桂建标[2008]37号文其中养老保险=97952.08×4.08%=3996.45元6、税金:计算基数 = l+2+3+4+5=77596.28+20257.95+1565.66+13578.00+7571.69=120569.58元则税金 =120569.58×3.56% = 4292.28元市区3.56%,城镇3.50%,其他地区3.37%,见费用定额P23总造价=1+2+3+4+5+6 - 养老保险(养老保险统收统支,故扣除)=77596.28+20257.95+1565.66+13578.00+7571.69+4292.28-3996.45=120865.41元【案例3】已知:市区内某建筑工程计价工作要求如下:(l)分部分项工程费用中人工费为24648.16元,材料费为42452.79元,机械费为3402.67元;(2)技术措施费用中人工费3851.54元,材料费3659.72元,机械费为7477. 17元;(2)其他措施包括四费及雨季施工增加费;(4)其他项目费仅计有材料检验试验配合费及材料检验试验费暂估价;(5)税前项目费为13578.00元。
二建管理 专题七:建安费的计算 计价程序 清单计价(二)

(二)建筑安装工程计价公式1.分部分项工程费(掌握)分部分项工程费=∑(分部分项工程量×综合单价)式中:综合单价包括人工费、材料费、施工机具使用费、企业管理费和利润以及一定范围的风险费用。
【习题演练】例题(2017多)根据《建设工程工程量清单计价规范》(GB50500-2013),分部分项工程综合单价应包含()。
A.企业管理费B.利润C.税金D.规费E.措施费【答案】AB【解析】《计价规范》中的工程量清单综合单价是指完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机具使用费和企业管理费与利润,以及一定范围内的风险费用。
2.措施项目费的计算(掌握)(1)可计量的措施项目费——根据综合单价计算措施项目费=∑(措施项目工程量×综合单价)例如:混凝土模板、脚手架、垂直运输等。
(2)不可计量的措施项目费——按项计量措施项目费=∑(计算基数错误!未找到引用源。
相应的费率)例如:安全文明施工费(不得竞争)、夜间施工增加费、二次搬运费、冬雨期施工增加费、已完工程及设备保护费;其中,安全文明施工费的计算基数为定额基价(定额分部分项工程费+定额中可计量的措施项目费)、定额人工费或(定额人工费+定额机械费),夜间施工增加费、二次搬运费、冬雨期施工增加费、已完工程及设备保护费的计费基数为定额人工费或(定额人工费+定额机械费)。
其费率由工程造价管理机构根据各专业工程的特点综合确定。
【习题演练】例题1 某建筑工程项目的分部分项工程费为180万元,其中人工费为45万元,可计量的措施项目费为65万元,安全文明施工费以定额基价为计算基础,费率为2.25%,则该项目的安全文明施工费为()万元。
A.1.46B.2.48C.4.05D.5.51【答案】D【解析】安全文明施工费的计算公式为:安全文明施工费=计算基数×安全文明施工费费率(%)根据题意,计算基数为定额基价:定额基价=定额分部分项工程费+定额中可以计量的措施项目费=180+65=245万元,安全文明施工费=245×2.25%=5.51万元,故正确选项为D。
工程施工报价

工程施工报价是建筑行业中非常重要的一环,它涉及到项目的成本控制、合同签订、工程结算等多个方面。
本文将从工程施工报价的定义、组成部分、编制方法、注意事项等方面进行详细阐述。
一、工程施工报价的定义工程施工报价是指施工企业根据工程项目的施工图纸、设计文件、工程量清单、施工组织设计等资料,结合施工过程中的人工、材料、设备、施工工艺等因素,对工程项目所需费用进行预测和计算的过程。
报价结果通常以工程总价或单价形式表现,是施工企业与业主签订合同、结算工程款的基础。
二、工程施工报价的组成部分1. 直接费用:直接费用是指施工过程中直接用于工程项目的费用,包括人工费、材料费、设备费、施工机具使用费等。
其中,人工费是指施工人员的人工工资及福利;材料费包括原材料、半成品、构配件等费用;设备费是指施工所需的各种设备租赁或购买费用;施工机具使用费是指施工过程中使用的各类机械、工具的租赁或购买费用。
2. 间接费用:间接费用是指施工企业为完成工程项目所需承担的非直接生产性费用,包括企业管理费、规费、利润等。
企业管理费是指施工企业为组织和管理施工生产所发生的费用,如办公费、差旅费、通讯费等;规费是指施工企业按国家规定应缴纳的费用,如安全文明施工费、临时设施费等;利润是指施工企业完成工程项目后所获得的合法收益。
3. 税金:税金是指施工企业在工程项目中应缴纳的各种税费,包括增值税、营业税、城市维护建设税、教育费附加等。
三、工程施工报价的编制方法1. 工料单价法:工料单价法是指根据工程量清单中的项目,分别计算人工、材料、设备的消耗量,再结合单价计算出直接费用,最后加上间接费用、税金等得出工程总价。
此方法简单易行,适用于工程量较小、施工工艺简单的项目。
2. 综合单价法:综合单价法是指将直接费用和间接费用按一定比例综合计算单价,再乘以工程量清单中的项目数量,得出工程总价。
此方法适用于工程量大、施工工艺复杂的项目。
3. 全费用综合单价法:全费用综合单价法是指将直接费用、间接费用、税金等全部纳入综合单价,再乘以工程量清单中的项目数量,得出工程总价。
综合单价与工料单价的区别

综合单价实质就是那个清单法差不多,就是按照清单计价的模式和计算规则进行计算;工料法就是一般最常用的,就是定额编制,按照定额规则计算。
1、工料单价法,是以分部分项工程量乘以单价后合计为直接工程费,直接工程费以人工、材料、机械的消耗量及相应价格确定(只是人、材、机)`。
直接工程费汇总后;另加间接费、利润、税金生成建、安工程造价。
2、综合单价法的分部分项单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接工程费、间接费、利润和风险因素。
各分项工程量乘以综合单价合计后在加计规费和税金生成建、按工程造价。
3、简单的区分办法是:从取费的先后次序去理解掌握工料单价计价与工程量清单计价的异同分析作为中华人民共和国国家标准的《建设工程工程量清单计价规范》于2003年7月起实施。
为了在内蒙古自治区贯彻执行计价规范,自治区建设厅组织编制了新一届建筑安装工程造价计价依据,并于2004年4月份颁发执行。
这标志着工程量清单计价方法在我区已全面推行。
实行工程量清单计价,是深化工程造价管理改革的重要内容,是规范建筑市场秩序的重要措施。
同时,实行工程量清单计价,有利于建立自由市场形成工程造价机制,有利于促进政府职能转变。
尤其是我国加入世贸组织后,将融入世界大市场,工程造价更应与国际惯例接轨,建立健全与国际通行计价方法相一致的工程造价计价方法体系。
可见,实行工程量清单计价是十分重要的。
一、工料单价法与工程量清单计价法的概念1工料单价法对于我国沿用了几十年的传统计价方法,按照中华人民共和国建设部第107号令《建筑工程施工发包计价管理办法》的解释,应该叫做工料单价计价法。
工料单价法是应概预算专业人员根据施工图计算工程量,分部分项工程量单价(预算定额基价)乘以工程量计算直接费,再以直接费(或其中人工费)为基础,计算间接费、利润、税金。
分部分项工程单价中,只包括人工费、材料费、机械台班使用费,不包括管理费、利润等。
因为分部分项工程单价中只包括人工、材料、机械费用,故起名工料和单价计价法,简称工料单价法。
工程造价计算、综合单价法及计算基数等分析汇总

综合单价法。
工料单价就是定额计价,综合单价法就是清单计价。
采用定额计价招标,标底的计算与投标报价的计算是按同一定额,同一工程量,同一计算程序进行计价,因而评标时对人工、材料、机械消耗量和价格的比较是静态的,是工程造价计算准确度的比较,而非投标企业的施工技术、管理水平、企业优势等综合实力的比较。
工程量清单报价采用的是市场计价模式,投标单位根据招标人统一给出的工程量清单,按国家统一发布的实物消耗量定额,结合企业本身的实际消耗定额进行调整,以市场价格进行计价,完全由施工单位自行定价,充分实现投标报价与工程实际和市场价格相吻合,作到科学、合理的反映工程造价。
评标时对报价的评定,不在以接近标底为最优,而是以“合理低价标价,不低于企业成本价”的标准进行评定。
评标的重点是对报价的合理性进行判断,找出不低于企业成本的合理低标价,将合同授予合理低标者。
这样一来,可促使投标单位把投标的重点转移到如何合理的确定企业的标价上来,有利于招投标的公平竟争、优胜劣汰。
以内蒙古2009年费用定额为例,供参考:费用计算程序一、适用于工料单价计价法的取费程序序号费用项目计算方法1直接费(含措施项目费)按预算定额和费用定额计算2直接费中的人工费+机械费按预算定额和费用定额计算3企业管理费、利润2×费率4价差调整、总承包服务费按合同约定或相关规定计算5规费(1+3+4)×费率6税金(1+3+4+5)×税率7工程造价1+3+4+5+6二、适用于工程量清单计价法(综合单价法)的取费程序1、综合单价的计算序号费用项目计算方法1分部分项直接工程费或措施项目费按预算定额和费用定额计算2分部分项工程或措施项目中的人工费+机械费按预算定额和费用定额计算3管理费、利润2×费率4风险费按招标文件要求由投标人自定5综合单价1+3+42.单位工程费用的计算程序序号费用项目计算方法1分部分项工程量清单项目费∑(分部分项工程量清单×综合单价)2措施项目清单费∑(措施项目清单×综合单价)3其他项目清单费按招标文件和清单计价要求计算4规费(1+2+3)×费率5税金(1+2+3+4)×税率6工程造价(1+2+3+4+5)工料单价法属于定额计价法,而综合单价法属于工程量清单计价法不管是哪种方法,计算工程造价的公式都是:先求出各个分部分项工程量,然后乘以相应的分部分项单价,得出分部分项工程费用,然后求和得出工程的总费用这里工料单价法和综合单价法的区别在于“分部分项工程单价”的构成不同!在工料单价法中,分部分项工程的单价仅仅包括工、料、机的单价,我们称之为此种单价为“不完全单价”而在综合单价法中,分部分项工程的单价不仅仅包括工、料、机的单价,还包括为完成此种分部分项工程所消耗的间接费、措施费、利润、风险费等,这样的分部分项工程的单价我们称之为“综合单价或者完全单价”。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工取费实例
试确定以上清单综合单价和项目总报价。
(各数据均假设,不考虑其他项目清单费用)
1、确定有关计费费率:根据企业情况确定管理费和利润分别按三类民用建筑中限20.5%和14%计算【基数:人工+机械】;施工组织措施费按清单要求和施工组织内容【假设各项之和】以定额有关标准合计的中限9.7%计算【基数为分部分项工程量清单项目及技术措施项目的:人工+机械】;规费按4.39%计【基数:直接费+综合费用】;税金按3.513%计【基数:直接费+综合费用+规费】;企业根据工程及市场波动情况确定按【人工+机械的】4%考虑风险费用【在综合单价内考虑】。
2、分部分项工程量清单项目及措施项目综合单价计算:
分部分项工程量清单综合单价分析表
措施项目单价分析表
【不同模板及其他技术措施费应按具体内容分别列项】
3、措施项目费用计算:
(1)施工技术措施项目费:
基础模板工程:150m2×21.47=3221元
······
(2)组织措施费用计算:
【基数为分部分项工程量清单项目及技术措施项目的人工费+机械费】
基数计算:550×(3+17)+80×(14+10)+150×(8+1)=14270元
4、清单报价:
分部分项工程量清单计价表
措施项目清单计价表
单位工程费汇总表
工程名称:某市区临街三类民用建筑第 1页共 N 页
税金=(41574+4605+2027)×3.513%=1693(元)
实例二:【工料单价计价示例】:工程已知数据条件同实例一
实例三【工程量清单计价示例】:某市区临街三类民用建筑给排水安装工程已知数据
试确定以上清单综合单价和项目总报价。
(各数据均假设,不考虑其他项目清单费用)1、确定有关计费费率:根据企业情况确定管理费和利润分别按给排水管道安装工程中限35%和24%计算【基数:人工】;施工组织措施费按清单要求和施工组织内容【假设各项之和】以定额有关标准合计的中限13%计算【基数为分部分项工程量清单项目及技术措施项目的人工费】;规费按23.61%计【基数:人工费】;税金按3.513%计【基数:直接费+综合费用+规费】;
企业根据工程及市场波动情况确定按【材料】的10%考虑风险费用;【在综合单价内考虑】
2、分部分项工程量清单项目综合单价计算:
(1)技术措施项目费计算:(本例按定额计算规则以计算范围人工费为基数计算,也可按施工设计内容套用相应消耗量定额计算)
脚手架搭拆费=(3×55+2×80)×5%=16.25元(假设其中材料费为9元)
其中:人工费=16.25×25%=4.06元
按此计算项目的脚手架搭拆综合报价:
16.25+4.06×(35%+24%)+9×10%=19元
(2)施工组织措施费计算:【基数为分部分项工程量清单项目及技术措施项目的人工费】基数计算:55×3+80×2+4=329元
组织措施费=329×13%=43元
(实际工程计价应按具体措施费内容列项)
4、清单报价:
分部分项工程量清单计价表
工程名称:第 1 页共N 页
措施项目清单计价表
工程名称:第 1 页共N 页
单位工程费汇总表
工程名称:第 1 页共N 页
税金=(4751+62+78)×3.513%=172元
实例四【工料单价计价示例】:某市区临街三类给排水安装工程已知数据条件均同实例三:(定额单价均假设,主材包括在单价内,未予以单列)
分部分项工程预算计价表
工程名称:第 1 页共N 页
施工技术措施计价表
工程名称:第 1 页共N 页
安装工程费用计算表
工程名称:第 1 页共N 页。
