门窗洞口塞缝施工方案

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、情况说明

1、中航万科长风项目15、21、2

2、2

3、26、27号楼外墙门窗副框与门窗洞口墙体间缝隙过大。其中,门窗洞口边与石材相交时,副框内口距离基层为70mm;门窗洞口边与铝板相交时,副框内口距离基层为50mm。

2、因内墙粉刷厚度为50-70mm,粉刷质量较难保证,为此,特编制此施工方案。

二、施工工艺:

1、窗内侧粉刷

内侧采用1:3水泥砂浆打底8mm,1:2.5水泥砂浆抹灰,每15厚设置一道纤维网格布。

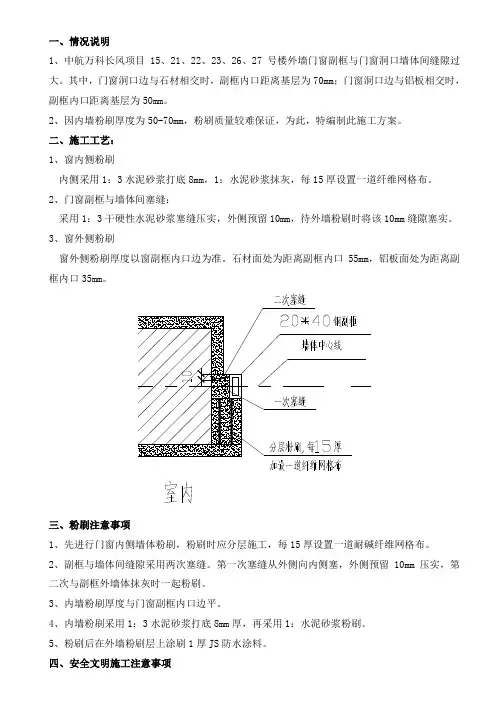

2、门窗副框与墙体间塞缝:

采用1:3干硬性水泥砂浆塞缝压实,外侧预留10mm,待外墙粉刷时将该10mm缝隙塞实。

3、窗外侧粉刷

窗外侧粉刷厚度以窗副框内口边为准。石材面处为距离副框内口55mm,铝板面处为距离副框内口35mm。

三、粉刷注意事项

1、先进行门窗内侧墙体粉刷,粉刷时应分层施工,每15厚设置一道耐碱纤维网格布。

2、副框与墙体间缝隙采用两次塞缝。第一次塞缝从外侧向内侧塞,外侧预留10mm压实,第二次与副框外墙体抹灰时一起粉刷。

3、内墙粉刷厚度与门窗副框内口边平。

4、内墙粉刷采用1:3水泥砂浆打底8mm厚,再采用1:2.5水泥砂浆粉刷。

5、粉刷后在外墙粉刷层上涂刷1厚JS防水涂料。

四、安全文明施工注意事项

1、21、2

2、23号楼北侧外架已拆除,副框外侧的抹灰应做好防护后再进行施工。

2、进入施工现场必须带好安全帽,施工前做好安全技术交底。

3、26号楼和27号楼东单元室内楼梯已拆除,施工人员上下楼层应采用项目部提供的竹梯,严禁攀爬外架。竹梯应放立稳固,不打滑。施工竹梯时应小心,严禁在上下竹梯的时候打闹。

4、施工过程中应注意对成品的保护。26号楼和27号楼东单元目前已开始进行精装修施工。应做到工完场清和落手清。

5、施工过程中严禁从楼上往下扔东西,以免砸伤下方施工人员。
