给排水及消防施工方案一、项目概述本施工方案建筑项目的排水及消防工程施工方案,旨在确保排水系统和消防系统的安全、高效运行。

本项目总建筑面积为x平方米,包括住宅楼、商业楼和停车场等多个功能区域。

二、工程内容1.排水系统工程:a.安装排水管道和附件:根据设计图纸,按照相关标准规范,施工人员应安装合适的排水管道及附件,包括排水井、排水泵等。

b.排水管道连接:连接排水管道需要严密,采用适当的接头、法兰等连接方式,确保无渗漏。

c.通风系统:在需要通风的区域,施工人员应安装适当的通风管道和排气设备。

d.排水测试与调整:完成排水系统施工后,进行排水测试和调整,确保排水畅通。

2.消防系统工程:a.安装喷淋系统:根据设计图纸,按照相关标准规范,施工人员应安装喷淋管道及相关设备,确保消防喷淋系统正常运行。

b.安装灭火器和消防栓:根据设计图纸和建筑物的规模,安装适当数量的灭火器和消防栓,并确保其位置合理、易于操作。

c.安装火灾报警系统:根据设计图纸,安装火灾报警器、感烟探测器等,建立可靠的火灾报警系统。

d.消防设备测试与调试:在安装完毕后,进行消防设备的测试和调试,确保其正常运行。

三、施工过程1.准备工作:施工前,需要对施工现场进行清理,确保施工区域的安全和整洁。

2.建材购置:根据设计图纸和施工要求,采购相应的建材和设备。

3.管道安装:按照设计要求和标准规范,进行排水管道和消防管道的安装。

4.设备安装:安装排水泵、通风设备、喷淋系统、火灾报警器等相关设备。

5.测试调试:完成安装后,进行排水系统和消防系统的测试和调试工作,确保其正常运行。

6.完工验收:施工完成后,进行工程的验收,确保工程质量和施工效果达到设计要求和标准规范。

四、质量控制1.材料合格证明:所有使用的建材和设备必须具备合格证明。

2.勘察设计文件:按照勘察设计文件进行施工,确保工程质量和安全。

3.监督检查:施工过程中,进行定期监督检查,确保施工质量和安全。

4.技术人员培训:施工前,组织相关技术人员进行培训,确保其具备相关技术知识和操作能力。

给排水及消防工程施工方案

给排水及消防工程施工方案

施工技术方案一、施工部署1、材料准备L1材料应本着保证工程质量和进度,加速周转,降低消耗,节省费用的原则进行控制,严格按照相关标准的要求进行检验,各项指标应满足相关要求,各种质量证明文件应齐全准确,确保工程施工质量。

L2在工程开工前,从材料厂家或供货方采购满足本工程需要的各种材料,且其性能满足甲方要求及相关标准、规范要求。

1.3根据业主对材料的控制要求和我公司IS09001:2000质量体系文件中关于材料控制的相关要求进行,严格材料控制的全过程管理。

L4材料进场后,报甲方现场监理工程师进行验收,若对某中材料的质量有疑惑,可抽样到当地的质量检验部门进行二次化验,合格后方准投入本工程使用。

2.5材料控制(1)材料的采购必须验证材料生产厂家生产资质及相关产品质量证明书。

主材应具备产品合格证(标明生产工期及有效期)、由技术质量监督部门出据的技术质量检验报告、产品标准、使用说明书及本批产品检验报告等文件。

如果对材料质量有疑问时应委托有检验资质的部门进行抽样检查,检验结构不符合要求的材料或超过存储期的材料不得使用。

(2)材料的采购应严格按照甲方及相关技术要求进行采购,材料性能规格必须满足工程要求。

(3)所有材料的采购验收应接受业主及监理机构的监督并取得认可后,方可投入工程施工。

2、施工器具准备2.1按照施工机具的需求计划在工程开工前,从公司范围内调遣施工机具进场。

所有进场机具在进场前,要进行彻底的检查、调试,确保其工作性能和安全性能。

2.2所有的施工机械、检测仪器,使用前必须进行有关的性能测试、检验,并设置采购、领用、回收台帐。

3.3拟投入本工程的施工器具的名称、数量及规格型号详见附表拟投入本工程的机械工具一览表3、技术准备3.1进行图纸资料的自审、专业审工作,及时取得发包方的书面确认资料,作为今后施工依据。

3.2听取设计技术交底,做好施工技术交底。

3.3结合本工程特点,本单位技术素质,组织施工人员技术培训工作,要理论与实践结合,进行考核发证使参加培训人员持证上岗。

给排水施工方案范本(3篇)

给排水施工方案范本(3篇)

第1篇一、工程概况1.1 工程名称:XX住宅小区给排水工程1.2 工程地点:XX市XX区XX路XX号1.3 工程规模:本工程建筑面积约XX万平方米,共XX栋楼,XX层。

1.4 工程内容:本工程主要包括给水系统、排水系统、中水系统、消防给水系统、雨水系统等。

二、施工组织与管理2.1 施工组织机构施工项目部设立项目经理部,下设施工技术组、质量保证组、安全文明施工组、材料设备组、合同预算组等,确保施工的顺利进行。

2.2 施工人员配置根据工程规模和施工要求,配置相应数量的施工人员,包括施工队长、施工员、技术员、质检员、安全员等。

2.3 施工进度计划制定详细的施工进度计划,明确各阶段的工作内容和时间节点,确保工程按期完成。

2.4 施工质量控制严格执行国家相关标准和规范,加强施工过程中的质量控制,确保工程质量。

2.5 施工安全管理建立健全安全管理制度,加强施工现场的安全管理,确保施工安全。

三、给水系统施工方案3.1 给水系统设计原则1. 采用分区供水,保证供水压力和水量;2. 采用变频调速泵站,实现节能降耗;3. 采用管道直饮水系统,提高供水水质。

3.2 给水系统施工流程1. 施工准备:现场勘查、编制施工方案、办理施工许可;2. 管道铺设:按照设计图纸进行管道铺设,确保管道的水平和垂直度;3. 设备安装:安装给水设备,如变频调速泵、水箱、阀门等;4. 系统调试:对给水系统进行调试,确保系统运行正常。

3.3 给水系统施工要点1. 管道铺设前,对管道进行清管、试压,确保管道质量;2. 管道焊接采用电弧焊,确保焊接质量;3. 设备安装前,对设备进行检查,确保设备完好;4. 系统调试时,对系统进行试运行,确保系统运行正常。

四、排水系统施工方案4.1 排水系统设计原则1. 采用雨污分流制排水,提高排水效率;2. 采用重力流排水,减少能耗;3. 采用防臭措施,改善排水环境。

4.2 排水系统施工流程1. 施工准备:现场勘查、编制施工方案、办理施工许可;2. 管道铺设:按照设计图纸进行管道铺设,确保管道的水平和垂直度;3. 设备安装:安装排水设备,如检查井、阀门、排水泵等;4. 系统调试:对排水系统进行调试,确保系统运行正常。

给排水、消防工程施工方案

给排水、消防工程施工方案

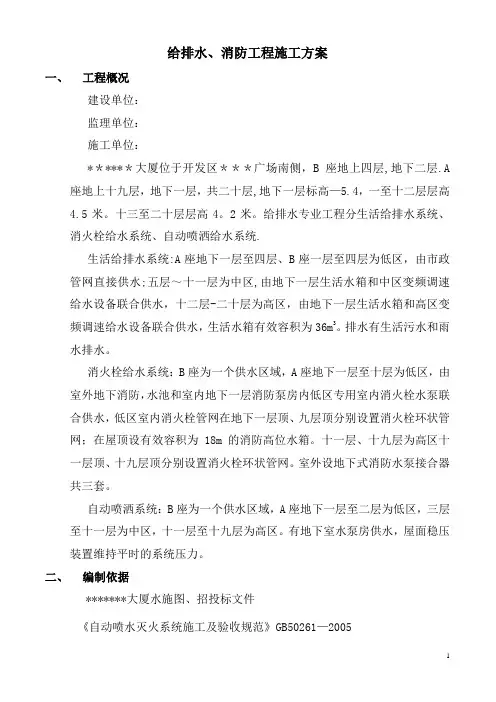

给排水、消防工程施工方案一、工程概况建设单位:监理单位:施工单位:******大厦位于开发区***广场南侧,B座地上四层,地下二层.A 座地上十九层,地下一层,共二十层,地下一层标高—5.4,一至十二层层高4.5米。

十三至二十层层高4。

2米。

给排水专业工程分生活给排水系统、消火栓给水系统、自动喷洒给水系统.生活给排水系统:A座地下一层至四层、B座一层至四层为低区,由市政管网直接供水;五层~十一层为中区,由地下一层生活水箱和中区变频调速给水设备联合供水,十二层-二十层为高区,由地下一层生活水箱和高区变频调速给水设备联合供水,生活水箱有效容积为36m3。

排水有生活污水和雨水排水。

消火栓给水系统:B座为一个供水区域,A座地下一层至十层为低区,由室外地下消防,水池和室内地下一层消防泵房内低区专用室内消火栓水泵联合供水,低区室内消火栓管网在地下一层顶、九层顶分别设置消火栓环状管网;在屋顶设有效容积为18m 的消防高位水箱。

十一层、十九层为高区十一层顶、十九层顶分别设置消火栓环状管网。

室外设地下式消防水泵接合器共三套。

自动喷洒系统:B座为一个供水区域,A座地下一层至二层为低区,三层至十一层为中区,十一层至十九层为高区。

有地下室水泵房供水,屋面稳压装置维持平时的系统压力。

二、编制依据*******大厦水施图、招投标文件《自动喷水灭火系统施工及验收规范》GB50261—2005《建筑工程施工质量验收统一标准》GB50300-2001《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002标准图集:《室内管道支架及吊架安装》03S402 、《卫生设备安装》99S304、《室内消火栓安装》04S202、《室外消火栓》01S201等。

三、施工准备(1)管道安装前,参与施工的技术人员和操作工人必须认真识读设计图纸及其技术说明文件,明确设计意图,了解设计要求。

(2)施工前,管道专业工程师根据设计图纸、施工方案、施工验收规范,对参与管道工程施工的现场操作人员进行工程技术交底和质量安全交底,并办理管道施工技术交底手续。

给排水消防及管线施工方案

给排水消防及管线施工方案

给排水消防及管线施工方案一、方案概述本方案主要针对建筑物的排水、消防及管线施工进行详细规划和安排工作流程,确保施工过程安全、高效。

二、施工前准备工作1.按照设计要求,准确理解施工图纸和技术要求。

2.制定施工计划和工作安排,并确定施工人员。

3.采购和调配所需的施工材料和设备。

4.搭建临时工地,确保施工过程有足够的空间和安全设施。

5.做好施工现场的各项准备工作,包括通风、照明、防护等。

三、排水施工方案1.按照排水系统设计要求,先进行地下排水管道的施工。

施工过程中要注意管道的连接、施工质量和防水措施。

2.接着进行室内排水管道的施工。

根据设计要求进行割管、焊接和固定等工作,确保管道连接牢固,并进行检测,以确保施工质量。

3.室内排水管道施工完毕后,进行排水设备的安装和调试。

包括下水道、马桶、水池等设备。

通过试运行,确保排水设备正常工作。

4.最后进行排水系统的测试和检查,确保施工质量并进行相关工程的竣工报告。

四、消防施工方案1.按照消防设计要求,先进行消防水源地下管道的施工。

施工过程中要注意管道的连接、施工质量和防水措施。

2.按照设计要求,安装室内消火栓系统和喷淋系统。

施工过程中要按照相关规范进行连接、固定和测试。

3.进行消防设备的安装,包括火灾报警器、灭火器等。

通过实际使用和测试,确保消防设备正常工作。

4.最后进行消防系统的测试和检查,确保施工质量并进行相关工程的竣工报告。

1.根据设计要求,先进行室内管线的施工,包括给水管线、燃气管线和通信管线等。

施工过程中要注意管线的连接、固定和防护措施。

2.进行地下管线的施工,包括给水管线、排水管线和通信管线等。

施工过程中要注意管线的连接、施工质量和防水措施。

3.进行地面管线的施工,包括给水管线、排水管线和通信管线等。

施工过程中要注意管线的连接、固定和防护措施。

4.最后进行管线系统的测试和检查,确保施工质量并进行相关工程的竣工报告。

六、安全措施1.施工现场设置安全警示牌,明确警示范围和注意事项。

给排水消防安装施工方案

给排水消防安装施工方案

一、工程概况本工程为某钢结构厂房的给排水及消防安装工程,位于北京市通州区永乐工业开发区。

工程内容包括室内给水系统、室内排水系统、室外给水系统、室外排水系统、消防给水系统和气体灭火系统。

本方案旨在确保工程顺利进行,确保给排水和消防设施的正常运行。

二、施工部署1. 施工组织(1)项目经理负责整个工程的施工管理工作,包括施工进度、质量、安全等方面;(2)施工负责人负责现场施工的具体实施,包括施工人员、材料、设备等;(3)技术负责人负责施工过程中的技术指导和技术创新。

2. 项目部施工组织管理小组(1)成立项目部施工组织管理小组,负责施工过程中的协调、沟通和决策;(2)明确各部门职责,确保施工过程中信息畅通、责任明确。

3. 资源需用量计划(1)根据工程进度,合理配置人力、物力、财力等资源;(2)确保施工过程中资源充足,避免因资源不足而影响工程进度。

4. 施工流水的组织(1)按照施工进度计划,合理安排施工流水;(2)确保施工过程中各环节紧密衔接,提高施工效率。

5. 质量要求(1)严格按照国家和行业相关标准规范进行施工;(2)确保给排水和消防设施的质量,达到设计要求。

6. 工期要求及施工安排(1)根据工程进度计划,合理安排施工工期;(2)确保工程按时完成。

三、施工准备1. 技术准备(1)熟悉设计图纸,了解工程特点和施工要求;(2)组织施工人员学习相关技术规范和操作规程。

2. 主要机具(1)给排水施工机具:焊接设备、切割设备、测量设备等;(2)消防施工机具:消防泵、消防栓、喷淋头等。

3. 施工的材料准备(1)给排水材料:PVC管材、阀门、管件等;(2)消防材料:消防泵、消防栓、喷淋头、气体灭火系统等。

4. 施工条件(1)施工现场具备施工条件,如场地平整、排水畅通等;(2)确保施工过程中人员、设备、材料的安全。

四、主要施工方法1. 消防系统安装施工(1)按照设计图纸,确定消防系统设备的位置、高度和间距;(2)进行管道安装、设备调试和系统测试。

给排水及消防施工方案

给排水及消防施工方案

给排水及消防施工方案.给排水及消防施工方案一、项目概述1.1 项目背景本项目位于XXX地区,是一座XXXXX建造的施工项目。

为保障建造物的正常使用和满足相关法律法规对建造安全的要求,需要进行给排水及消防施工。

1.2 工程内容本施工方案覆盖了建造物内外的给排水系统以及消防系统的施工。

具体包括但不限于:- 室内给排水系统的设计与施工- 室外给排水系统的设计与施工- 消防系统的设计与施工- 消防通道与疏散系统的设计与施工二、设计与施工步骤2.1 给水系统设计与施工2.1.1 室内给水系统设计与施工详细描述室内给水系统的设计思路和施工步骤,包括:- 给水管道的布置和连接方式- 水泵房的设计与设备安装- 水龙头、阀门等设备的选择与安装2.1.2 室外给水系统设计与施工详细描述室外给水系统的设计思路和施工步骤,包括:- 给水管道的埋设和连接方式- 水箱的设计与安装- 消防栓、水表等设备的选择与安装2.2 排水系统设计与施工2.2.1 室内排水系统设计与施工详细描述室内排水系统的设计思路和施工步骤,包括:- 排水管道的布置和连接方式- 厕所、厨房等地方的排水设备选择与安装- 沉箱、检查井等设备的布置与安装2.2.2 室外排水系统设计与施工详细描述室外排水系统的设计思路和施工步骤,包括:- 排水管道的埋设和连接方式- 排水口、雨水篦等设备的选择与安装- 雨水采集与排放系统的设计与施工2.3 消防系统设计与施工2.3.1 消防设备选择与布置根据相关法规和标准,详细描述消防设备的选择与布置方式,包括但不限于:- 灭火器、消防水枪等设备的选择与安装- 自动喷水灭火系统和喷雾系统的设计与施工- 水幕、泡沫灭火系统的设计与施工2.3.2 消防通道与疏散系统设计与施工详细描述消防通道与疏散系统的设计思路和施工步骤,包括但不限于:- 疏散楼梯的布置和设计- 防烟楼梯间、疏散门等设施的设计与施工- 火灾报警系统和消防排烟系统的设计与施工三、项目管理与质量控制3.1 项目管理详细描述项目管理的具体措施和流程,包括但不限于:- 施工进度管理和安全管理措施- 材料采购和仓储管理- 施工人员培训和技术要求3.2 质量控制详细描述质量控制的具体措施和流程,包括但不限于:- 施工现场巡检和监理- 施工过程中的质量把控节点- 施工质量验收与整改措施四、附件本文档所涉及附件如下:- 设计图纸及施工图纸:包括给排水系统和消防系统的图纸- 材料清单:列明所需材料的种类、规格、数量等- 合同文本:包括与本工程相关的合同和协议五、法律名词及注释本文档涉及的法律名词及注释如下:- XXX法律条款:解释相关法律条款的具体含义和合用范围。

给排水、消防工程施工方案

给排水、消防工程施工方案

给排水、消防工程施工方案给排水、消防工程施工方案一、工程概况及范围本工程为某单位的给排水及消防工程施工方案,旨在建立完善的给排水系统和消防系统,确保建筑物的正常运行和员工的安全。

1.1 项目名称:某单位给排水、消防工程施工方案1.2 项目地点:某城市某地区1.3 建设单位:某单位1.4 施工单位:某施工公司1.5 工程范围:涉及建筑物的给水、排水系统和消防系统二、工程目标本工程的主要目标是:2.1 建立可靠的给水系统,确保供水质量达到国家标准要求;2.2 建立高效的排水系统,确保排水畅通,防止污水回流;2.3 建立完善的消防系统,确保建筑物内部消防设施齐全,能及时有效地应对火灾情况。

三、施工方案(给水系统)3.1 供水管道及设备安装3.1.1 确定供水管道的材质和规格,并按照相关标准进行安装;3.1.2 安装供水水泵、水箱等设备,确保供水系统正常运行;3.1.3 对供水管道进行静压试验和泄漏测试,排除漏水问题。

3.2 配水系统设计与施工3.2.1 根据建筑物的需水量计算,设计合理的配水系统;3.2.2 安装水表、水表井等配水设备,确保用水计量准确;3.2.3 安装水管、阀门等配管设备,确保供水均衡、稳定。

3.3 给水设备检测与调试3.3.1 对供水设备进行检测,确保设备运行正常;3.3.2 进行供水系统的调试,确保供水压力和流量符合设计要求;3.3.3 进行供水系统的运行试验,检查是否存在漏水和故障等问题。

四、施工方案(排水系统)4.1 排水管道及设备安装4.1.1 确定排水管道的材质和规格,并按照相关标准进行安装;4.1.2 安装排水井、排水泵等排水设备,确保排水系统正常运行;4.1.3 对排水管道进行静压试验和泄漏测试,排除漏水问题。

4.2 排水系统设计与施工4.2.1 根据建筑物的排水需求和地势情况,设计合理的排水系统;4.2.2 安装排水管道、管件、排水口等设备,确保排水顺畅;4.2.3 定期检查排水系统,清理堵塞和维护排水设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1 编制依据........................................... 错误!未定义书签。

2 工程概况........................................... 错误!未定义书签。

3 主要施工内容....................................... 错误!未定义书签。

3.1给水、消防工程................................... 错误!未定义书签。

3.2排水工程 ......................................... 错误!未定义书签。

4 主要施工工艺....................................... 错误!未定义书签。

4.1给水、消防系统安装 .............................. 错误!未定义书签。

4.2排水系统安装..................................... 错误!未定义书签。

5 工程质量保证措施................................... 错误!未定义书签。

5.1项目管理组织机构................................. 错误!未定义书签。

5.2劳动力进场情况................................... 错误!未定义书签。

6 主要材料供应计划................................... 错误!未定义书签。

7 工期保证措施....................................... 错误!未定义书签。

8 安全和环境保护措施................................. 错误!未定义书签。

8.1组织措施 ......................................... 错误!未定义书签。

8.2安全防护措施..................................... 错误!未定义书签。

8.3防强台风施工 ..................................... 错误!未定义书签。

8.4夜间施工照明措施 ................................. 错误!未定义书签。

8.5环境保护措施 ..................................... 错误!未定义书签。

9 进度计划........................................... 错误!未定义书签。

1 编制依据1.1 设计图纸1.2 主要施工规范及验收标准1.2.1 《给水排水管道工程施工及验收规范( GB 50268- ) 》;1.2.2 《钢丝网骨架塑料( 聚乙烯) 复合管材及管件( CJ/T189- ) 》1.2.3 《埋地排水用钢带增强聚乙烯( PE) 螺旋波纹管》( CJ/T 225- ) ;1.2.4 《埋地聚乙烯排水管管道技术规程》CECS164-1.2.5 《给水钢丝网骨架塑料( 聚乙烯) 复合管管道技术规程》CECS181-2 工程概况本工程给排水施工范围为红线内的生活给水、消防给水系统, 污水系统、雨水系统的安装。

给水水源来自附近拟建水厂。

消防给水系统由生活给水经水泵房加压后提供。

排水含雨水排水和污水排水。

雨水经雨水口收集或明沟收集就近汇入雨水井, 污水经生活污水处理装置处理后排入雨水系统。

管材: 1.生活给水管用钢骨架塑料复合管和PPR热熔管、消火栓给水管均采用钢丝网骨架塑料复合管。

2.污水管、雨水管采用HDPE承插双壁波纹管和钢筋增强螺旋波纹管3 主要施工内容3.1 给水、消防工程3.1.1 内筋嵌入式衬塑钢管 DN150 514m3.1.2 钢丝网骨架塑料复合管DN150 6515m3.1.3 钢丝网骨架塑料复合管DN100 1000m3.1.4 钢丝网骨架塑料复合管DN50 263m3.1.5 室外消火栓( 地下式) SA100/65-1.0 29个3.1.6 室外消火栓( 地下式) SS100/65-1.0 12个3.1.7 船舶供水栓 SN65 11个3.1.8 弹性座封闸阀 Z41X-1.0 DN100 2个3.1.9 弹性座封闸阀 Z41X-1.0 DN150 16个3.1.10 弹性座封闸阀 Z41X-1.0 DN50 2个3.1.11 钢筋混凝土阀门井1300×1300×1500 45座3.1.12 钢筋混凝土阀门井1100×1100×1500 2座3.1.13 钢筋混凝土阀门井1100×1100×1300 3座3.1.14 钢筋混凝土水表及井2750×1300×1400 21个3.1.15 挖方 21610m3 3.1.16 填方 19240m3 3.2 排水工程3.2.1 HDPE双壁波纹管 D225 160m 3.2.2 钢肋增强螺旋波纹管 D300 6346m 3.2.3 钢肋增强螺旋波纹管 D400 888m 3.2.4 钢肋增强螺旋波纹管 D500 825m 3.2.5 钢肋增强螺旋波纹管 D600 540m 3.2.6 钢肋增强螺旋波纹管 D700 645m 3.2.7 钢肋增强螺旋波纹管 D800 700m 3.2.8 钢肋增强螺旋波纹管 D900 560m 3.2.9 钢肋增强螺旋波纹管 D1000 330m 3.2.10 钢肋增强螺旋波纹管 D1100 540m 3.2.11 钢肋增强螺旋波纹管 D1200 115m 3.2.12 钢肋增强螺旋波纹管 D1300 170m 3.2.13 钢肋增强螺旋波纹管 D1500 187m 3.2.14 钢筋钢筋混凝土雨水检查井 D1600 35m 3.2.15 钢筋钢筋混凝土雨水检查井 D1200 35m 3.2.16 圆形混凝土雨水检查井φ1000 62座3.2.17 圆形混凝土雨水检查井φ1250 31座3.2.18 圆形混凝土雨水检查井φ1500 20座3.2.19 矩形直线混凝土雨水检查井1400×1100 10座3.2.20 矩形直线混凝土雨水检查井1500×1100 2座3.2.21 矩形直线混凝土雨水检查井1700×1100 3座3.2.22 矩形直线混凝土雨水检查井1800×1100 4座3.2.23 矩形90三通混凝土雨水检查井2200×2200 5座3.2.24 矩形90三通混凝土雨水检查井2630×2630 2座3.2.25 挖方 71584m33.2.26 填方 62645m34 主要施工工艺4.1 给水、消防系统安装给水、消防系统安装的主要工作内容有钢骨架塑料复合管( PSP) 安装, 阀门、水表,消火栓等附件的安装。

4.1.1 施工工艺流程测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→附件安装→管道水压试验→管道消毒冲洗→沟槽回填4.1.2 测量放线4.2.2.1 熟悉设计图纸、资料, 弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。

熟悉现场情况, 了解设计管线沿途已有的平面及高程控制点分布情况。

根据管道平面和已有控制点, 并结合实际地形, 做好实测数据整理, 绘制实测草图。

4.2.2.2 进场后对建设单位交接的水准点和导线点进行复测, 闭合差符合设计要求后, 进行导线点、水准点的加密, 每60米范围内有一个水准点, 加密点必须进行闭合平差,水准点的闭合差为20√L, 确保加密点的准确, 以满足排水管高程、线型控制的精度。

4.2.2.3 施工过程中的测量主要是槽底高程的确定, 机械开挖后, 采用跟机测量, 随挖随测, 杜绝超挖现象, 确保槽底高程符合设计要求, 管道安装后, 进行复测, 发现问题及时处理, 使管底高程控制在允许偏差范围内。

4.1.3 沟槽开挖及基础处理4.2.3.1 工程采用挖掘机进行开挖, 沟槽开挖要严格控制挖深及管道中心线, 机械开挖留20cm的余量, 由人工清槽至设计槽底高程位置, 并将里程桩引至槽底。

4.2.3.2 严格控制沟槽开挖放坡系数, 按设计的放坡系数挖够宽度, 开挖时应注意沟槽土质情况, 必要时应请驻地监理和甲方及设计代表现场确定放坡系数, 以防槽边塌方。

4.2.3.3 沟槽开挖后应复验标高、轴线并整平碾压至压实度不小于90%;4.2.3.4 沟槽完成经验收后, 铺设碎石或砾石砂垫层15cm和中粗砂垫层5cm, 并压实到密实度≥90%; 管道外底距地面高度不大于2.5m及沟槽底面以下砂层厚度不小于1.0m, 管道底部不用做砂石垫层, 但应确保槽底压实达到90%。

4.1.4 管道安装4.1.4.1 管道连接a.为避免使用过程中加大钢丝腐蚀, 在安装过程中应尽量避免切割管材。

当必须切割管材时, 应采用机械方法切割。

尽可能保证切割面平整, 且应与管道轴线垂直, 严禁用明火烧割。

如果在管道末端出现明显的损坏或裂纹, 务必在破损处50mm以外将受损管段切割掉。

b.如在沟底安装时, 在连接处挖操作坑, 坑深以方便操作为宜。

PSP管道外表存在氧化层, 为保证焊接效果, 应用专用工具刮除焊接表皮。

一般刮削深度为0.1~0.2mm, 同时应标志好装配承插深度标记。

c.用95%以上的酒精或丙酮清洗管件焊接面, 如发现个别管件焊接面有明显的油污或黏附其它有机污染物, 采用汽油进行清洗。

d.清理管道内及管件电容接头插孔时的泥沙, 检查焊接面是否已擦干净。

e.PSP管道采用套筒式电熔焊接, 由管道厂商专业技术人员操作热熔对接。

f.PSP管道专用电熔焊接机采用220v交流电, 设备必须有接地保护。

g.将电熔管件推入管口适当深度, 用锤子轻击电熔接头四周, 将电熔接头打入到标记为止, 严禁敲击电源接线柱。

尽量使配件两侧管道保持在同一轴线上。

h.在焊接过程中, 注意观察电熔管件观察孔的变化及有无异常情况, 管件变形及表面温度是否正常。

i.在焊接及冷却过程中, 不得移动、转动接头及管道, 不得在连接部位和管道上施加任何人为外力。

建议焊接在布管和装配完成后进行。

冷却及固化一般需要3—4小时, 焊接部位手感无温度即可。

4.1.4.2 管道敷设a.PSP埋地管道被焊接完成后, 根据要求对其进行蛇形弯曲敷设。

( 特别注意: 请勿在管道及配件固化之前对其施加任何压力。

)b.在炎热的天气里施工, 因为晚上气温会逐渐降低, 收缩会造成管道连接点受向外的应力。
