隧洞工程竖井施工方案

合集下载

竖井隧道爆破专项安全施工方案

竖井隧道爆破专项安全施工方案

竖井隧道爆破专项安全施工方案
一、前言
在现代城市建设中,竖井隧道是一种重要的基础设施工程,其施工中难免涉及
到爆破作业。

为确保爆破作业过程中的安全性和有效性,制定一套专项安全施工方案至关重要。

二、施工前准备
1.完善施工方案:根据实际情况制定详细的爆破方案,包括爆破设计、
爆破参数、爆破孔参数等。

2.人员培训:对参与爆破作业的工作人员进行安全教育和技能培训,确
保其具备相关的操作技能和安全意识。

3.设备检查:对爆破设备进行全面检查,保证设备完好无损,符合安全
操作标准。

三、施工中安全措施
1.周边区域封闭:在爆破作业前,必须对周边区域进行封闭,确保无人
员和车辆进入爆破危险区域。

2.爆破孔处理:爆破孔应按照设计要求准确布置,保证孔道直线度和深
度符合要求。

3.爆破物料选择:选择适当的爆破物料,确保其爆破效果符合设计要求,
同时尽量减少对周边环境的影响。

4.安全警示标志:在爆破危险区域周围设置明显的安全警示标志,提醒
周围人员注意安全。

四、施工后整理
1.作业场地清理:爆破作业结束后,对爆破区域进行清理,清除垃圾和
杂物,恢复原貌。

2.安全检查:对爆破作业区域和设备进行安全检查,确保无隐患存在。

3.安全总结:对爆破作业过程进行总结,提炼经验教训,为下一次施工
作业提供参考。

五、结语
竖井隧道爆破专项安全施工方案是保障爆破作业安全的重要保障措施。

只有严格执行安全规范,科学组织施工作业,才能有效降低事故风险,确保施工过程安全平稳进行。

隧洞施工方案及施工方法

隧洞施工方案及施工方法

隧洞工程施工方案及施工方法一、隧洞施工方案1.在施工中,由于竖井深度较深,针对不同的地质情况,采用不同的施工方法:Ⅱ类围岩采用井圈背板常规施工法,设临时锁口,风镐开挖,短进尺,弱爆破,先护后挖,支撑紧跟等综合治理措施,稳扎稳打,步步为营,安全开挖。

Ⅴ类围岩采用全断面分层向下钻爆法开挖。

喷射砼支护,人工安设大块可拆卸式(拼装式)钢模板衬砌井壁。

采用人工配合0.565m3长绳悬吊式抓岩机装碴,井口利用塔架安设卷扬机提升3m3双钩底部自卸式吊桶出碴。

ZLC-40装载机配合5t自卸汽车运至弃碴场。

1.洞口开挖石方开挖采用YT28型手风钻钻孔,梯段爆破开挖,预裂爆破。

在开挖之前首先把面层积水引向开挖区之外。

开挖施工自上而下分层开挖。

2.隧洞洞挖施工分上下两个台阶进行开挖,先开挖上台阶,待贯通后由内向外开挖下台阶,并由内向外施作衬砌。

隧洞开挖采用微振控制爆破技术,减少对围岩的扰动,利用YT-28手风钻钻孔,人工装药。

出渣方式为无轨运输,扒渣机装渣,自卸汽车运渣。

3.支护工程(1)明挖边坡锚杆施工方法洞脸边坡锚杆施工作业,采用搭设钢管脚手架和简易操作平台的方法进行。

钻孔采用TY-28型气腿钻,按设计孔位及角度钻进,孔径Φ42mm,达到设计孔深后,用高压风清孔;锚杆采用“先注浆后安插锚杆”的方法施工。

(2)洞口锁口支护洞口岩体卸荷松弛,完整性差,按Ⅴ类围岩进行支护,进洞开挖前洞口进行锁口支护。

支护方案如下:对洞口段拱部外侧面进行双排超前φ22锚杆支护,锚杆长4米,间距0.5m。

洞内20m段必要时设钢支撑加强支护。

(3)洞内锚喷施工采用Φ22锚杆,采用TY-28风钻钻孔。

喷砼施工采用湿喷工艺,根据围岩及设计要求进行挂网及系统锚杆喷砼支护。

喷砼支护施工所有喷砼料,由拌和站供料。

4.混凝土工程本工程混凝土均在拌和站集中搅拌,水平运输采用汽车罐。

混凝土衬砌采用定制钢模台车,用I18的槽钢焊成主体架,模板采用多块铰接。

砼采用泵送入模。

某隧洞竖井施工

某隧洞竖井施工
F 1 0 s 7。 5 2k 卷 =8 X n 0=7 . ( N) i F 2 0 o7。 7 2k 卷 —8 ×cs 0一2 . ( N)
由 设计院给定的控制桩采用徕卡全站仪进行平面 控制测量, 精确定位 , 高程采用四等水准测量进行控制 。 竖井开挖采用 由井 口四角垂线至井下 , 由测量人员用钢
喷护 。 3 竖井施 工技术 方案
3 1 测量 控制 .
尺配合投点仪量测定位 , 确保竖井垂直。高程由钢尺传 递 于井下 。 3 2 竖 并结构 尺寸设 计 . 设 计 开 挖 尺 寸 为 4 1m×6 1m, 型 结 构 尺 寸 .5 .5 成 4 m×6 包 括罐 笼 、 m( 吊桶 、 踏步 ) 钢 。 井 壁挂 网 8 2 @ 20 喷 C 0砼 厚 1c 竖 井 ×j8 0 、 『 2 5m, 平 台锁 口砼 沿井壁 宽 15 厚 度 l 预埋 钢板 用 于上 .m, m, 部井架焊接 。 3 3 竖井开挖 及 出渣方 式 .
21 0 0年第 1 期 1
西 部探 矿工 程
19 9
某 隧洞 竖 井 施 工
肖青春
( 洲坝新疆 工程局 <有 限公 司> , 葛 新疆 乌 鲁木 齐 80 6 ) 3 09
摘 要: 某隧洞竖井工程属于Ⅱ Ⅲ类围岩 , 一 围岩 由花 岗岩和片麻岩组成 , 稳定性较好 , 局部地区有裂 隙水存在 , 井深 10 2m。竖井在施工前期对井架、 护壁的受力情况做 了详细的演算, 保证竖井施工的安
竖井 开挖 采用钻 爆 法 施 工 , 断 面垂 直 进行 开 挖 , 全 每2 m作为一个循环 。出渣由人工装渣至料斗 内, 料斗 采用 2 料 斗 , 8 提升 机提升 料斗 至井 口, m3 由 t 翻倒 于 自

【施工管理】九岗(引水隧洞)施工方案

【施工管理】九岗(引水隧洞)施工方案

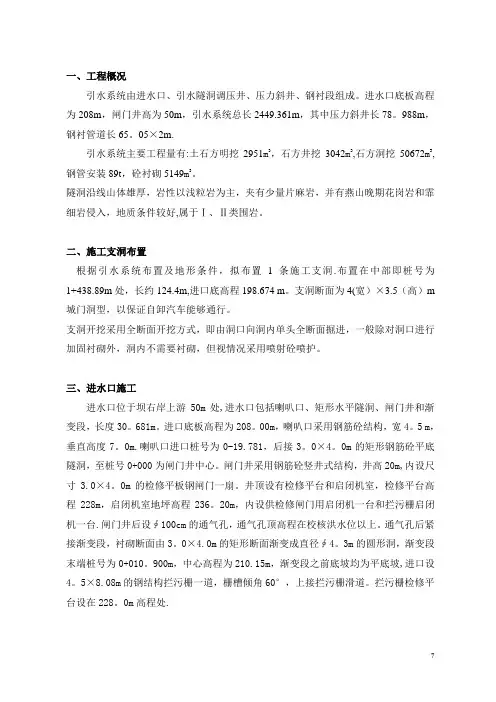

一、工程概况引水系统由进水口、引水隧洞调压井、压力斜井、钢衬段组成。

进水口底板高程为208m,闸门井高为50m,引水系统总长2449.361m,其中压力斜井长78。

988m,钢衬管道长65。

05×2m.引水系统主要工程量有:土石方明挖2951m3,石方井挖3042m3,石方洞挖50672m3,钢管安装89t,砼衬砌5149m3。

隧洞沿线山体雄厚,岩性以浅粒岩为主,夹有少量片麻岩,并有燕山晚期花岗岩和霏细岩侵入,地质条件较好,属于Ⅰ、Ⅱ类围岩。

二、施工支洞布置根据引水系统布置及地形条件,拟布置1条施工支洞.布置在中部即桩号为1+438.89m处,长约124.4m,进口底高程198.674 m。

支洞断面为4(宽)×3.5(高)m 城门洞型,以保证自卸汽车能够通行。

支洞开挖采用全断面开挖方式,即由洞口向洞内单头全断面掘进,一般除对洞口进行加固衬砌外,洞内不需要衬砌,但视情况采用喷射砼喷护。

三、进水口施工进水口位于坝右岸上游50m处,进水口包括喇叭口、矩形水平隧洞、闸门井和渐变段,长度30。

681m。

进口底板高程为208。

00m,喇叭口采用钢筋砼结构,宽4。

5 m,垂直高度7。

0m.喇叭口进口桩号为0-19.781,后接3。

0×4。

0m的矩形钢筋砼平底隧洞,至桩号0+000为闸门井中心。

闸门井采用钢筋砼竖井式结构,井高20m,内设尺寸3.0×4。

0m的检修平板钢闸门一扇。

井顶设有检修平台和启闭机室,检修平台高程228m,启闭机室地坪高程236。

20m,内设供检修闸门用启闭机一台和拦污栅启闭机一台.闸门井后设∮100cm的通气孔,通气孔顶高程在校核洪水位以上。

通气孔后紧接渐变段,衬砌断面由3。

0×4.0m的矩形断面渐变成直径∮4。

3m的圆形洞,渐变段末端桩号为0+010。

900m,中心高程为210.15m,渐变段之前底坡均为平底坡,进口设4。

5×8.08m的钢结构拦污栅一道,栅槽倾角60°,上接拦污栅滑道。

竖井横通道施工安全专项施工方案

竖井横通道施工安全专项施工方案

竖井横通道施工安全专项施工方案
一、施工前准备
1.确认施工区域的地质情况,包括土层、岩层、地下水位等信息,进行
风险评估。

2.制定详细的横向通道施工方案,包括施工工艺、设备选择、施工顺序
等。

3.对施工人员进行必要的安全教育培训,确保每位工作人员了解安全规
范和操作规程。

二、作业环境安全
1.设立安全警戒区域,禁止未经培训的人员进入施工区域。

2.搭设稳固的施工平台和安全护栏,保障作业人员的安全。

3.进行通风检测和有害气体监测,确保施工环境的空气质量符合标准要
求。

三、施工安全措施
1.保证施工人员配备完整的个人防护装备,包括安全帽、防护鞋、防护
眼镜等。

2.严格执行工作票制度,确保每项作业都有明确的工作票和操作程序。

3.定期检查和维护施工设备,确保设备运行正常。

4.安排专人负责火灾防护工作,定期进行消防设备检查和演练。

四、应急预案及处置
1.制定完善的应急预案与逃生方案,确保在紧急情况下能够快速、有序
地撤离施工现场。

2.配备必要的急救设备和药品,培训施工人员的急救知识和技能。

3.定期组织应急演练,提高施工人员应对危险情况的应变能力。

五、施工结束后安全检查
1.完成施工后的安全检查,确认施工区域的安全状况符合规定要求。

2.汇总施工过程中的安全经验和教训,及时纠正存在的安全隐患。

3.做好相关安全记录和整理施工资料,留存备查。

以上为竖井横通道施工安全专项施工方案,希望通过这些措施和安全注意事项,能够确保施工过程中人员和设备的安全,同时保障工程的顺利进行。

磨盘山水库输水隧洞竖井施工措施

磨盘山水库输水隧洞竖井施工措施

地 面 标 供水 洞 穿 过 右 岸 山 体 , 进 口距 坝 轴 线 上 游 约 供水 洞竖井 井 口定 在 紧 临 山体 坡 脚 台地 上 , 2 3 . 0 m, 竖井 轴线 与供 水洞 轴 线斜 交 点 里程 2 0 0 1 3 q , 隧洞 设 计 全长 1 3 8 3 . 9 m, 洞径 3 . 2 0 m, 桩 号 为 高 H =3 + 0 5 0处 。竖井 深 度 H = 3 2 . 1 m, 净 空长 G S 0+ 0 0 0~G S 1 , 其中 G S 0+0 0 0~G S 1+0 7 3 . 9为 钢 在供 水洞 1
中 图分 类 号 : T V 5 5 4 文 献标 识 码 : B
1 工 程 概 况
2 竖 井 施 工
磨 盘 山水库 是 以 为 哈 尔 滨 市 供 水 为 主 , 并结 合 2 . 1 竖井 位置 选择 及工程 布 置
下 游 防洪 、 灌 溉 等综合 利 用 的控 制 性 水利 枢 纽 工程 ,
( T o t M No . 4 1 )
文章 编号 : 1 0 0 7— 7 5 9 6 ( 2 0 1 3 ) 0 1— 0 2 4 2— 0 3
磨 盘 山水 库 输水 隧 洞 竖 井 施 工措 施
崔 强
( 哈尔 滨 市 磨 盘 山水 库 管理 处 , 黑龙江 五 常 1 5 0 2 0 0 )

要: 磨 盘 山水 库 供 水 洞 穿 过 右 岸 山 体 , 进 口距 坝 轴 线 上 游 约 2 0 0 m, 隧 洞 设 计 全 长
1 3 8 3 . 9 I n , 洞径3 . 2 0 I n , 桩号为 G S 0+0 0 0 ~G S 1+3 8 3 . 9, 其中 G S 0+0 0 0~G S 1+ 0 7 3 . 9段 为 钢 筋 混 凝 土 衬砌 ; G S 1+ 0 7 3 . 9~1+3 8 3 . 9段 为 钢 板 混 凝 土 衬 砌 段 , 该 段 洞

引水隧洞竖井滑模衬砌施工专项方案

引水隧洞竖井滑模衬砌施工专项方案

目录1概况 (2)1 .1工程概况 (2)1.2 地质条件 (2)1.3工程量 (2)2 编制依据 (3)3施工计划 (3)3.1施工进度计划 (3)3.2材料与设备计划 (3)4 施工布置 (5)4.1施工道路布置 (5)4.2 施工供风 (5)4.3施工供水布置 (5)4.4施工排水 (5)4.5 施工供电布置 (5)5施工工艺技术 (5)5.1施工规划 (6)5.2工艺流程 (6)5.3滑模操作要求 (6)5.4施工方法 (10)5.5停滑措施 (15)5.6滑模控制 (15)5.7滑模系统安装、拆除 (17)5.8滑模设计计算 (18)6施工保证措施 (19)6.1质量保证措施 (19)6.2组织保障措施 (21)6.3安全保证措施 (22)6.4夜间施工保证措施 (23)6.5监测监控措施 (24)6.6施工环保措施 (27)7 施工管理及作业人员分配分工 (27)8 验收要求 (28)8.1 验收标准 (28)8.2 验收人员 (28)9 应急处置措施 (29)9.1 应急管理机构 (29)9.2 组织机构人员及职责 (29)9.3 应急办公室 (30)9.4 应急救援工作组及职责 (30)9.5 应急救援组成员联系方式 (31)9.6 针对性预防及应急预案 (32)1概况1 .1工程概况*****右岸开挖及引水系统工程压力引水管道采用埋管布置,从进水口到厂房,按“一机一管”方式供水,采用垂直进厂方式,共布置3条引水隧洞为1#引水隧洞、2#引水隧洞,3条引水隧洞长度分别为541.83m、592.5m、643.17m,引用流量394.40m3/s。

引水隧洞由上平段、上弯段、竖井段、下弯段、水平段、水平弯管段组成,上、下弯段及竖井为R5.8m圆形断面,引水管道内径10.0m。

引水洞共布置1条施工支洞,作为引水洞隧洞开挖、混凝土衬砌的施工通道,施工支洞进洞口位置厂房及尾水渠EL2612.7上游侧,坡比为9.39%,支洞全长360.82m。

洛惠渠五号隧洞1# 竖井封堵施工方案分析

洛惠渠五号隧洞1# 竖井封堵施工方案分析

钢 筋砼柱 体对加 固井 壁进行 临时 支撑 , 然 施 工 , 与周围土体 的摩 阻力较 大 , 并且经过 后再 由下至上进行加 固施 工 ,加 固井壁 高 长达两年的洞身施工过程 ,其 外侧扰动土
6 . 6 m。另外 , 对下井 口两侧洞 身顶 部 体已经密实 , 原井壁较为稳定 。因此 。 可以 1 #竖井所处位置地下水位 较高( 超过 度共 2 洞顶高程 以上 1 0 m) ,地下水 出渗严 重 , 土 的环 向裂缝采用洞 内钢拱架 进行临 时支 撑 利用原井壁与井周土体共 同承担加 固井壁
不 能均匀受力 , 所 以在井外土体 和地 ( 2 ) 对 下井 口两侧洞 顶环 向裂缝 进行 中多次发 生坍 陷堵塞 、洞 身变形等 重大事 性差 , 下水共 同侧压力作用下产生 裂缝 。 加固处理 , 保证 下井 口 洞身安全 。 故 ,经过 多次加固维修 ,过 流能力 明显减
小, 由设计 1 5 m3 / s 减小 为 9 . 8 m 3 / s , 严 重制约 了五洞下游灌 区 4 8万亩农 田的灌溉 。为解
结束一直安全运行 。
根据此加 固思路 , 在竖井 加固段 2 6 . 6 m
以上的 3 0 m( 根 据土质及施工情况 确定 ) 高
2 . 5 m;下段受土 体含水量增 大影响 不断发 生塌 方 , 浇筑段 逐渐 减小 , 由2 . 5 m缩短 为
1 . 0 m, 特别 在地 下水位 以下 施工 段 , 流泥、 流沙现象频发 ,浇筑段最 短减小为 0 . 5 m~
自重 , 保证加 固井壁短期稳定 , 待下井 口封 质为粉质壤土 , 地质条件 十分恶劣。 竖井施 加 固。 竖井 加固后 。 重新投入 使用 , 直至工 程 堵 成拱后 可保持永久稳定 。 工采用倒 挂壁法 , 上段位 于地下水位 以上 , 采 用全 断 面开 挖施 工 ,每浇 筑 段 高度 为
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

CB01施工技术方案申报表
(华水[2007]技案013号)
合同名称:吉林省中部城市供水工程长春玉米工业园引水隧洞工程合同编号:BJXG—0704—7
_4_
人、监理机构、发包人、设代机构各式各1份
吉林省中部城市引松供水工程长春玉米园引水隧洞工程
竖井施工方案
天津华北水利水电开发总公司
吉林项目部
2008年1月2日
竖井施工方案
1、基本情况
2007年10月25日,进口段0+083-0+100段出现塌方,2007年12月17日,出口段0+331-0+348段出现大面积塌方,隧洞工程两个掘进面全部停工,鉴于此情况,为保证工程工期,加快施工进度,经我方仔细研究,特制定此方案。

2、竖井位置
现在进口段完成86米,出口段完成200米,从工期上考虑拟定两个竖井,位置分别在0+170米和0+270米处。

这样在形成四个工作后每个工作面有50米左右的掘进距离。

3、采取措施
3.1采取方法
“竖井法”,即在0+170米和0+270米两处土方人工开挖3米*3米竖井,采用Φ140硬杂木做四框井架,在垂直方向每1米打固定锚杆固定,直至到设计高程再用Φ240硬杂木做支撑的一种方法。

3.2采用材料及用量
四框井架每延长米用Φ140mm硬杂木28根,底部支撑用Φ240硬杂木和18#工字钢配合使用,井架内侧用厚度30mm木板钉在圆木上,能使井架形成一个整体,并达到内壁光滑的作用。

在垂直方向每延长米打一排深1m,D50钢管锚杆20根(每侧5根)。

3.3施工顺序
从上往下顺序施工。

3.4施工方法
人工开挖土方,龙门吊提升运输,每开挖一米进行一次木支护,打一排锚杆,直到设计高程。

3.5出渣
采用龙门吊提升,铲车翻斗车运输出渣。

4、时间安排
两段竖井计划2008年1月4日施工,1月30日完成,工期为27天。

5、保证措施
(1)、组织保证
我们成立隧洞竖井施工指挥领导小组,组长黄龙俊,副组长杨建奇、蒋学武、余建明、田保顺,组员为项目部所有管理及技术人员。

领导小组的职责为:一是制定工程建设工作方案、工作制度与办法;二是落实措施方案;三是指导、协调和参与工程建设中发生的重大质量与安全事故应急处置;四是落实并定期检查施工机械设备运行情况;五是最大限度地保证现场人员的安全,协调后勤方面,保障供济;六是处理与工程施工相关的其它工作。

(2)、物资保证
对工程所需三材等物资我们现在已经准备完毕,并做好了场地安排,并有专职材料员统一调配,做到材料随用随到。

(3)、技术保证
我们组建以技术负责人蒋学武和施工负责人余建明为主要力量的技术队伍,对工程可能出现的技术问题做好前期准备,做到当场发现问题,就地解决,为工程顺利进行提供技术保障。

(4)、安全保证
成立安全小组,设田保顺为专职安全员,全时对可能出现的情况进行观察、检测,始终把安全放在工程的首位,做到工程万无一失。

相关文档
最新文档
