高速铁路32m后张法简支箱梁预应力施工技术及张拉伸长值探讨

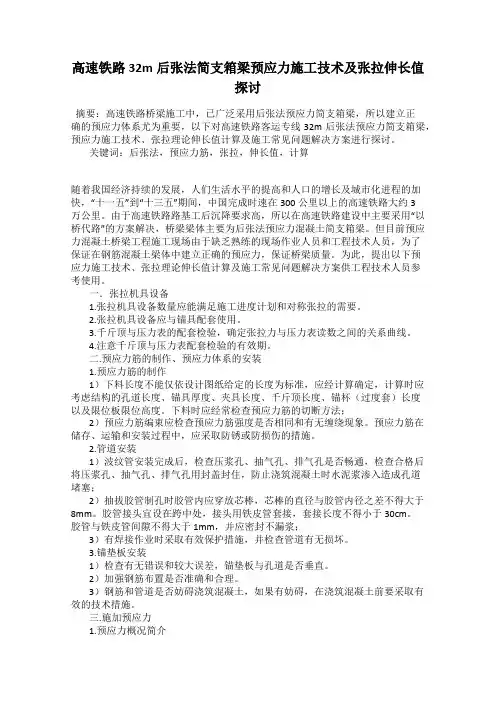

高速铁路32m后张法简支箱梁预应力施工技术及张拉伸长值探讨
ΔL=(b+f)-(a+e)
3)预应力筋采用张拉力控制,并以伸长值进行校核。实际伸长值与理论伸长值的差值控制在6﹪以内且两端伸长值之差应控制在10﹪否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。
4)超误差的原因判断和采取的措施
伸长值过大或过小对预应力混凝土结构都是不利的,产生超误差的原因可能有:
高速铁路32m后张法简支箱梁预应力施工技术及张拉伸长值探讨
摘要:高速铁路桥梁施工中,已广泛采用后张法预应力简支箱梁,所以建立正确的预应力体系尤为重要,以下对高速铁路客运专线32m后张法预应力简支箱梁,预应力施工技术、张拉理论伸长值计算及施工常见问题解决方案进行探讨。
关键词:后张法,预应力筋,张拉,伸长值,计算
n3伸长量计算及各段张拉力锚前控制应力mpa预应力筋面积应力损失锚前张拉力锚前张拉力之差n锚下张拉力1438091400069518119931449595134884788728761814000695362399p1平均张拉力kx1ekxp1末端张拉力1342891000488181506427183000885720008818081336953632p2平均张拉力kx1ekxp2末端张拉力127251000048821080139606427183009963104009482861121017217p3平均张拉力kx1ekxp3末端张拉力中国期刊网wwwqikanchinanet1207827000488079506427183000387960003872081205486291p4平均张拉力kx1ekxp4末端张拉力115644400048822690113406427183008364872008024566110875125p5平均张拉力kx1ekxp5末端张拉力1084146000488923206427183004505216004405235l0对应伸长量l0长度l0对应张拉力n预应力筋面积钢绞线的弹性模量mpa3967014495951260198000l1对应伸长量l1长度l1对应张拉力n预应力筋面积钢绞线的弹性模量mpa98181513428911260198000l2对应伸长量l2长度l2对应张拉力n预应力筋面积钢绞线的弹性模量mpa108210812725101260198000l3对应伸长量l3长度l3对应张拉力n预应力筋面积钢绞线的弹性模量mpa3879512078271260198000l4对应伸长量l4长度l4对应张拉力n预应力筋面积钢绞线的弹性模量mpa105226911564441260198000l5对应伸长量l5长度l5对应张拉力n预应力筋面积钢绞线的弹性模量mpa401923210841461260198000总伸长量15784
