XX基础筏板施工方案

XX基础筏板施工方案

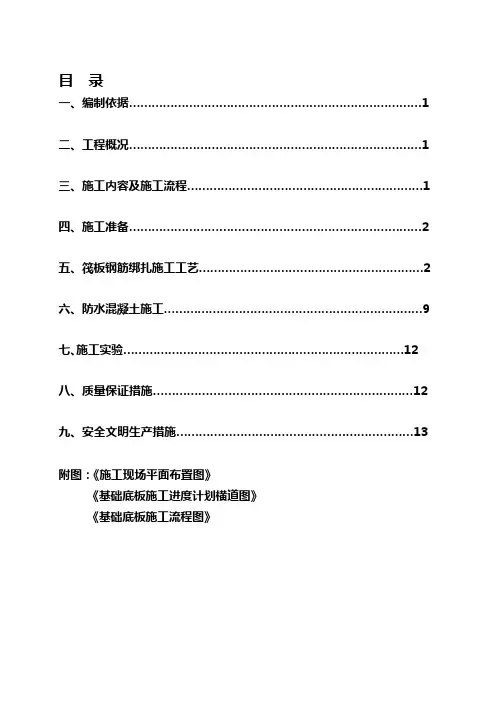

目录一、编制依据 (1)二、工程概况 (1)三、施工内容及施工流程 (1)四、施工准备 (2)五、筏板钢筋绑扎施工工艺 (2)六、防水混凝土施工 (9)七、施工实验 (12)八、质量保证措施 (12)九、安全文明生产措施 (13)附图:《施工现场平面布置图》《基础底板施工进度计划横道图》《基础底板施工流程图》一、编制依据1、《建筑工程施工质量验收统一标准》(GB50300-2001)2、《混凝土结构工程施工质量验收规范》(GB50204-2002)3、《钢筋机械连接通用技术规程》(JGJ107-2003)4、本工程施工图纸及相关图纸会审、设计变更文件二、工程概况本工程为XX工程,位于青岛市四方区。

本工程总建筑面积为XXm2,其中地上建筑面积为XXm2,地下建筑面积为XXm2。

结构层数:本工程地下一层,为地下车库,层高均为5.24m;地上四层,建筑总高度为23.70m。

结构形式:本工程为现浇混凝土框架结构,基础形式为砼柱下独立扩展基础及防水底板,防水底板厚300mm。

工程等级:结构安全等级为二级,地基基础设计等级为丙级,建筑耐火等级为一级,抗震设防烈度为6度,框架结构抗震等级为四级。

地下室防水等级为二级,配电室、水泵房及消防水池为一级。

混凝土强度等级:基础垫层为C15,防水保护层为C20,基础筏板为C35,抗渗等级为P6。

钢筋等级:基础底板主要受力钢筋全部采用HBR400三级钢。

底板配筋为16@150双层双向,设Φ8@300*300拉钩梅花形布置;暗梁主要受力筋为20,箍筋Φ8@200。

三、施工内容及施工流程3.1施工内容:主要施工内容包括钢筋工程、防水混凝土工程。

3.2施工段划分:根据本工程的实际情况,依据后浇带进行划分施工段,基础筏板施工共分为6个施工段,根据现场情况进行流水作业。

详见附图:《基础筏板施工流程图》。

3.3施工流程:基础垫层→防水层及防水保护层→放线→验线→筏板、柱基钢筋绑扎(墙、柱插筋)→基础筏板防水砼浇筑。

筏板基础施工方案

筏板基础施工方案

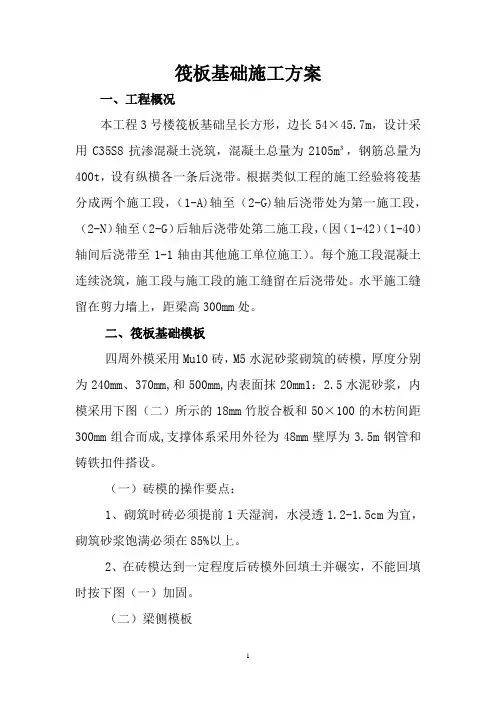

筏板基础施工方案一、工程概况本工程3号楼筏板基础呈长方形,边长54×45.7m,设计采用C35S8抗渗混凝土浇筑,混凝土总量为2105m³,钢筋总量为400t,设有纵横各一条后浇带。

根据类似工程的施工经验将筏基分成两个施工段,(1-A)轴至(2-G)轴后浇带处为第一施工段,(2-N)轴至(2-G)后轴后浇带处第二施工段,(因(1-42)(1-40)轴间后浇带至1-1轴由其他施工单位施工)。

每个施工段混凝土连续浇筑,施工段与施工段的施工缝留在后浇带处。

水平施工缝留在剪力墙上,距梁高300mm处。

二、筏板基础模板四周外模采用Mu10砖,M5水泥砂浆砌筑的砖模,厚度分别为240mm、370mm,和500mm,内表面抹20mm1:2.5水泥砂浆,内模采用下图(二)所示的18mm竹胶合板和50×100的木枋间距300mm组合而成,支撑体系采用外径为48mm壁厚为3.5m钢管和铸铁扣件搭设。

(一)砖模的操作要点:1、砌筑时砖必须提前1天湿润,水浸透1.2-1.5cm为宜,砌筑砂浆饱满必须在85%以上。

2、在砖模达到一定程度后砖模外回填土并碾实,不能回填时按下图(一)加固。

(二)梁侧模板1、梁侧模板施工工艺放线——绑扎钢筋——焊吊模支架——穿对拉杆——支梁侧模——搭设整体钢管架——校模加固——检查2、梁侧模操作要点:(1)竹胶模板在一个面接头时,木枋接头必须错开。

(2)模板应平整拼缝严密,缝口必须粘贴胶带,并应有足够的刚度、强度,吸水性要小,支撑牢固,装拆方便以钢模、木模为宜,本地下室筏板选用木模。

(3)一般不宜用螺栓或铁丝贯穿混凝土墙固定模板,以避免水沿缝隙渗入。

如必须用对拉螺栓来固定模板,则应在预埋套管或螺栓上至少加焊(必须满焊)一个直径为80—100mm的止水环。

若止水环是满焊在预埋套管上的,则拆模后,拨出螺栓,用膨胀水泥封堵套管;若止水环是满焊在螺栓上的,则拆模后,将露出防水混凝土的螺栓两端多余部分割去。

筏板工程施工方案

筏板工程施工方案

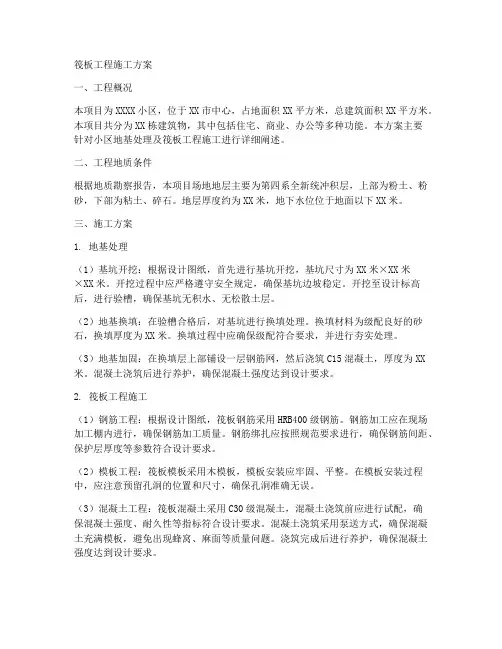

筏板工程施工方案一、工程概况本项目为XXXX小区,位于XX市中心,占地面积XX平方米,总建筑面积XX平方米。

本项目共分为XX栋建筑物,其中包括住宅、商业、办公等多种功能。

本方案主要针对小区地基处理及筏板工程施工进行详细阐述。

二、工程地质条件根据地质勘察报告,本项目场地地层主要为第四系全新统冲积层,上部为粉土、粉砂,下部为粘土、碎石。

地层厚度约为XX米,地下水位位于地面以下XX米。

三、施工方案1. 地基处理(1)基坑开挖:根据设计图纸,首先进行基坑开挖,基坑尺寸为XX米×XX米×XX米。

开挖过程中应严格遵守安全规定,确保基坑边坡稳定。

开挖至设计标高后,进行验槽,确保基坑无积水、无松散土层。

(2)地基换填:在验槽合格后,对基坑进行换填处理。

换填材料为级配良好的砂石,换填厚度为XX米。

换填过程中应确保级配符合要求,并进行夯实处理。

(3)地基加固:在换填层上部铺设一层钢筋网,然后浇筑C15混凝土,厚度为XX 米。

混凝土浇筑后进行养护,确保混凝土强度达到设计要求。

2. 筏板工程施工(1)钢筋工程:根据设计图纸,筏板钢筋采用HRB400级钢筋。

钢筋加工应在现场加工棚内进行,确保钢筋加工质量。

钢筋绑扎应按照规范要求进行,确保钢筋间距、保护层厚度等参数符合设计要求。

(2)模板工程:筏板模板采用木模板,模板安装应牢固、平整。

在模板安装过程中,应注意预留孔洞的位置和尺寸,确保孔洞准确无误。

(3)混凝土工程:筏板混凝土采用C30级混凝土,混凝土浇筑前应进行试配,确保混凝土强度、耐久性等指标符合设计要求。

混凝土浇筑采用泵送方式,确保混凝土充满模板,避免出现蜂窝、麻面等质量问题。

浇筑完成后进行养护,确保混凝土强度达到设计要求。

(4)防水工程:筏板防水采用卷材防水层,防水层施工应按照规范要求进行,确保防水层质量。

在防水层施工完成后,浇筑一定厚度的混凝土保护层,避免防水层受到损害。

四、施工组织与管理1. 施工人员配备:根据施工进度计划,合理安排施工人员,确保施工过程中人员充足。

筏板基础的施工方案(3篇)

筏板基础的施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,占地面积约为20000平方米。

筏板基础是本工程的主要基础形式,主要用于承载主体结构荷载,并保证结构的稳定性。

筏板基础施工质量直接影响到整个工程的稳定性和安全性。

本方案旨在为筏板基础施工提供详细的施工步骤和质量控制措施。

二、施工准备1. 施工图纸及技术资料施工前,应仔细审查施工图纸,确保施工方案与设计要求相符。

同时,收集相关技术资料,如地质勘察报告、施工规范、材料性能等。

2. 施工人员组织具备相关资质的施工人员,对施工人员进行技术培训和安全教育,确保施工人员掌握筏板基础施工技术及安全操作规程。

3. 施工机械根据施工需求,配备挖掘机、推土机、混凝土搅拌站、混凝土泵车、平板振动器、平板振动器、钢筋加工机械、吊车等施工机械。

4. 施工材料确保施工材料符合设计要求,包括混凝土、钢筋、水泥、砂石、外加剂等。

对进场材料进行严格检验,确保材料质量。

5. 施工现场施工现场应平整、开阔,具备排水设施,确保施工顺利进行。

三、施工工艺1. 施工测量根据设计图纸,进行施工放样,确定筏板基础的位置、尺寸和标高。

使用全站仪进行精确测量,确保施工精度。

2. 土方开挖根据设计图纸和地质勘察报告,进行土方开挖。

采用挖掘机进行开挖,确保开挖深度、宽度和边坡坡度符合设计要求。

开挖过程中,注意保护地下管线和构筑物。

3. 钢筋绑扎(1)钢筋加工:按照设计要求,对钢筋进行下料、弯曲、焊接等加工。

(2)钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎,确保钢筋间距、保护层厚度符合规范要求。

4. 混凝土浇筑(1)混凝土搅拌:按照设计要求,选用合适的混凝土配合比,使用混凝土搅拌站进行搅拌。

(2)混凝土运输:采用混凝土泵车将混凝土运输至施工现场。

(3)混凝土浇筑:按照施工顺序,从一端开始浇筑混凝土,采用分层浇筑、分段施工的方法,确保混凝土密实、均匀。

5. 混凝土养护混凝土浇筑完成后,及时进行养护。

采用喷淋、覆盖、浇水等方法,确保混凝土强度达到设计要求。

完整版)筏板基础施工方案

完整版)筏板基础施工方案

完整版)筏板基础施工方案宜春德和沁园三期工程施工方案第一章一、编制说明本方案是为了指导宜春德和沁园三期工程的施工而编制的。

本方案的编制依据为相关的法律法规和标准。

二、编制依据本方案的编制依据包括《建筑工程施工安全管理条例》、《建筑施工组织设计规范》等相关法律法规和标准。

第二章工程概况宜春德和沁园三期工程位于宜春市区,占地面积约100亩,总建筑面积约10万平方米。

该工程包括住宅楼、商业楼和公共设施等建筑。

第三章施工准备一、施工现场准备工作在施工现场,需要进行土方开挖、基础处理、场地平整等工作。

同时,还需要进行安全防护措施的设置。

二、技术准备施工过程中需要使用到的技术包括基础施工技术、墙体施工技术、屋面施工技术等。

三、施工材料、机具的准备施工材料包括水泥、砂、石等,机具包括挖掘机、起重机、混凝土搅拌机等。

第四章钢筋施工钢筋施工是整个工程中非常重要的一部分,需要严格按照相关标准进行操作。

在施工过程中,需要注意钢筋的数量、规格、质量等问题。

第五章混凝土施工混凝土施工是整个工程中另一个重要的部分。

在施工过程中,需要注意混凝土的配合比、搅拌时间等问题。

第六章安全防护在施工过程中,需要设置安全防护措施,包括安全帽、安全绳、安全网等。

同时,还需要进行现场巡查和安全教育。

第七章环境保护在施工过程中,需要注意环境保护问题,包括噪音污染、粉尘污染等。

同时,还需要按照相关标准进行垃圾分类和处理。

第八章质量控制在施工过程中,需要进行质量控制,包括材料质量、工艺质量等。

同时,还需要进行现场检查和验收。

第九章施工进度控制在施工过程中,需要进行施工进度控制,包括制定施工计划、监督施工进度等。

第十章施工组织管理在施工过程中,需要进行施工组织管理,包括人员管理、机具管理等。

同时,还需要进行现场协调和沟通。

第十一章工程竣工验收在工程竣工时,需要进行竣工验收,包括质量验收、安全验收等。

同时,还需要进行相关手续的办理。

第十二章工程质量保修在工程竣工后,需要进行工程质量保修。

003筏板基础施工方案

003筏板基础施工方案

003筏板基础施工方案一、工程概述二、施工准备1.确定施工区域,清除施工区域内的障碍物,保证施工场地的平整和清洁。

2.根据设计图纸和相关规范要求,确定筏板的尺寸、厚度和布置方式。

3.确定施工材料和设备的供应渠道,保证施工过程中的物资供应。

4.制定施工计划和安全措施,确保施工进度和工人安全。

三、施工步骤1.地面处理:对施工区域内的土层进行平整,清除表层杂质和碎石,并用轧机对土层进行夯实。

2.筏板制作:根据设计要求和施工计划,制作筏板。

一般情况下,筏板由钢筋网片和预制混凝土组成。

3.钢筋焊接:根据设计要求,将钢筋焊接成网状结构,并进行质量检查。

4.钢筋调整:将焊接好的钢筋网整理并调整到预定的位置,保证钢筋网的平整和紧密。

5.模板安装:根据设计要求,在钢筋网上安装模板,用螺栓固定,并加强连接处的密封。

6.浇筑混凝土:按照设计要求,准备混凝土,保证施工过程中的质量控制和与工期相符。

7.混凝土修整:在混凝土浇筑完成后,及时进行修整,确保筏板的平整和标高的准确性。

8.养护处理:对已浇筑完成的筏板进行养护,保持一定的湿度和适当的温度,以确保混凝土的强度和耐久性。

四、安全措施1.施工现场要设置安全警示标志,明确施工区域和危险区域,确保施工人员的安全。

2.施工人员须配备个人防护装备,如安全帽、安全鞋、手套等。

3.对机械设备进行检查和维护,确保设备的正常运行。

4.对施工现场进行防尘处理,减少粉尘对施工人员的危害。

5.施工过程中,要注意现场文明施工,禁止乱堆乱放材料,保持施工现场的整洁和安全。

五、质量控制1.严格按照设计要求和相关规范进行施工,确保筏板的尺寸、布置和强度满足要求。

2.施工过程中,定期进行质量检查和测试,如钢筋焊接强度、混凝土配合比和强度等。

3.施工完成后,进行最终的质量验收,确保筏板的质量和性能符合设计要求。

六、备注本施工方案仅为一种常用的施工流程和方法,根据实际情况和设计要求,施工单位可进行相应的调整和修改。

基础筏板施工方案

基础筏板施工方案
3.临时用电安全
(1)临时用电线路必须符合规范要求,采用绝缘电缆。
(2)电箱、开关等电气设备必须安装漏电保护器,确保用电安全。
六、施工进度计划
1.施工进度安排
(1)施工准备阶段:XX天
(2)筏板施工阶段:XX天
(3)养护阶段:XX天
(4)验收阶段:XX天
2.施工进度控制
(1)制定合理的施工计划,确保施工进度。
(3)施工现场定期洒水降尘,保持环境卫生。
(4)废弃物分类收集,委托有资质的单位进行处置。
八、结论
本基础筏板施工方案严格按照国家相关法律法规、规范标准进行编制,结合工程实际情况,对施工工艺、施工方法、质量控制、安全措施等方面进行了详细阐述。通过本方案的实施,确保工程安全、优质、高效完成。
第2篇
基础筏板施工方案
(4)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距和保护层厚度。
(5)模板安装:选用整体提升模板,保证模板安装质量。
(6)混凝土浇筑:采用泵送混凝土,分层浇筑,确保混凝土密实。
(7)养护:采用湿养护,保证混凝土强度。
2.施工流程
测量放线→挖土→垫层施工→钢筋绑扎→模板安装→混凝土浇筑→养护
四、施工质量控制
(3)模板:选用符合规范要求的模板,保证模板的刚度和稳定性。
3.施工机具准备
(1)混凝土搅拌站:确保混凝土搅拌站设备完好,能满足工程需求。
(2)混凝土输送泵:保证混凝土输送泵的正常运行,确保混凝土输送效率。
(3)钢筋加工设备:确保钢筋加工设备齐全,能满足施工需求。
(4)模板安装设备:保证模板安装设备的正常运行,确保施工安全。
3.模板质量控制
(1)模板平整度:采用水平尺进行检测,确保模板平整。

筏板混凝土施工方案(3篇)

筏板混凝土施工方案(3篇)

第1篇本工程为某住宅楼筏板混凝土施工方案,位于某市某区某街道。

该住宅楼为地上12层,地下1层,总建筑面积约为1.2万平方米。

筏板混凝土施工为地下1层的基础工程,主要承担地下室结构的承重和防水功能。

二、施工准备1. 施工组织成立专门的施工团队,明确各岗位人员职责,确保施工顺利进行。

2. 材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级不低于32.5MPa。

(2)砂:选用中粗砂,含泥量不大于3%。

(3)石子:选用粒径为5-25mm的碎石,含泥量不大于1%。

(4)外加剂:选用高效减水剂,减水率不小于20%。

(5)钢筋:选用HRB400钢筋,直径不小于16mm。

3. 施工设备(1)混凝土搅拌车:用于混凝土的运输。

(2)混凝土泵车:用于混凝土的输送。

(3)振捣器:用于混凝土的振捣。

(4)钢筋绑扎机:用于钢筋的绑扎。

(5)模板:选用钢模板,确保模板的强度和刚度。

三、施工工艺1. 施工顺序(1)钢筋工程:绑扎钢筋、焊接钢筋、设置预埋件。

(2)模板工程:安装模板、加固模板、检查模板。

(3)混凝土工程:混凝土搅拌、运输、浇筑、振捣、养护。

(4)防水工程:防水层施工。

2. 钢筋工程(1)绑扎钢筋:根据设计图纸,按顺序绑扎钢筋,确保钢筋位置准确、间距符合要求。

(2)焊接钢筋:采用电弧焊焊接钢筋,焊接质量应符合规范要求。

(3)设置预埋件:根据设计要求,设置预埋件,确保预埋件的位置准确、牢固。

3. 模板工程(1)安装模板:根据设计图纸,按顺序安装模板,确保模板位置准确、严密。

(2)加固模板:采用对拉螺栓、扣件等加固模板,确保模板的稳定性和刚度。

(3)检查模板:检查模板的安装质量,确保模板无变形、裂缝等现象。

4. 混凝土工程(1)混凝土搅拌:根据配合比,准确计量水泥、砂、石子、外加剂等材料,进行混凝土搅拌。

(2)混凝土运输:采用混凝土搅拌车运输混凝土,确保混凝土在运输过程中的质量。

(3)混凝土浇筑:按照设计图纸和施工顺序,分层浇筑混凝土,确保混凝土浇筑均匀。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

筏板基础施工方案
目录
一、工程概况 (2)
二、施工顺序 (2)
三、施工部署 (2)
(一)土方开挖 (2)
(二)人工清槽 (2)
(三)地基钎探 (3)
(四)基底碾压 (4)
(五)垫层施工 (4)
(六)基础放线 (4)
(七)筏板基础施工 (5)
1、钢筋工程 (5)
2、模板工程 (6)
3、混凝土工程 (7)
(八)基础砼养护 (10)
(九)注意事项 (10)
四、基础砼测温方案 (11)
(一)温度计算 (11)
(二)保温措施 (14)
(三)测温布置 (14)
(四)测温资料 (16)
附1.筏板基础混凝土测温记录表 (17)
附2.筏板基础钢筋钢管支撑体系结构计算 (18)
冠宇·水晶城2、3、4、5号楼
钢筋混凝土筏板基础施工方案
一、工程概况
冠宇·水晶城2、3、4、5#楼位于宜阳县锦龙大道与兴宜东路交汇处,建筑面积约140000㎡,地下一层为车库,地上一、二层为商业用房,三至三十二层为高层住宅楼,建筑高度99.68m,主体为现浇钢筋砼剪力墙结构,基础为钢筋砼筏板砼基础。

筏板长128.45 m,宽 23.7m~10.8m,厚1.9m,总体积约8800m3,砼强度等级为C45,抗渗等级P6。

基础共设置5条800mm宽后浇带。

根据工程勘察报告,筏板基础持力层为第④层卵石层,地基承载力特征值f ak=500kpa。

若开挖至设计标高时未进入持力层时应将持力层以上薄弱层全部挖除后采用级配砂卵石回填至设计标高,并按规范要求做载荷试验。

二、施工顺序
基坑土方开挖→筏板基底人工清槽→压路机碾压→垫层施工→基础放线→筏板基础施工→基础砼养护
三、施工部署
(一)土方开挖
详见专项施工方案
(二)人工清槽
1、人员准备:普工10~15人,技术人员2人;
2、工具准备:DSZ3-A型自动水准仪、塔尺、100m/50m钢尺、5m钢卷尺、50×50×500木桩、麻线、红色铅笔、白灰、铁锨、铁锹、手推车
3、施工内容:基坑土方开挖完成后,应及时安排工人对基地进行人工清槽。

按测设好的边线和标高将机械开挖时预留的部分土方挖除清运至基础外指定地点
4、平面尺寸及标高控制:清槽前,应按图纸设计将筏板基础控制轴线(本工程为○K、○11、○31、○51轴)测设至基槽上,并以此为依据,将筏板基础垫层外边线用白灰撒出。

沿垫层边线间隔6000楔入木桩(垫层转角处应加设),用水准仪在木桩上投出标高线(一般为高出垫层砼面100mm)并用红色笔标出,作为浇筑垫层砼时控制标高。

清槽时,用麻线按基坑四周木桩上标高控制基底平整度和标高。

操作过程中应控制基底高出设计标高30~50mm(考虑压路机碾压沉降量,依持力层实际情况确定)
5、工作面:边线完成后,用钢尺检查基坑周边工作面宽度(本工程有外防水,工作面为基础边+700mm)是否满足操作要求,若不满足应进行修整,并注意边坡稳定性。

(三)地基处理
1、人员准备:普工3人,技术人员2人;
2、工具准备:100m/50m钢尺,5m钢卷尺、Ф25×1200钢钎、7.5㎏大锤、铁锨、铁锹
3、施工内容:人工清槽完毕后,为避免基槽下暗藏夹泥、夹砂等软。
