B级检修试验项目

合集下载

火电厂机组检修分类ABCD级检修

火电厂机组检修分类ABCD级检修

火电厂机组检修分类A、B、C、D级检修根据机组检修规模与停用时间,发电企业机组的检修分为A、B、C、D四个等级。

A级检修就是指对发电机组进行全面的解体检查与修理,以保持、恢复或提高设备性能。

B级检修就是指针对机组某些设备存在问题,对机组部分设备进行解体检查与修理,可根据机组设备状态评估结果,有针对性地实施部分A级检修项目或定期滚动检修项目。

C级检修就是指根据设备的磨损、老化规律,有重点地对机组进行检查、评估、修理、清扫。

C级检修可进行少量零件的更换、设备的消缺、调整、预防性试验等作业以及实施部分A 级检修项目或定期滚动检修项目。

D级检修就是指当机组总体运行状况良好,而对主要设备的附属系统与设备进行消缺。

D级检修除进行附属系统与设备的消缺外,还可根据设备状态的评估结果,安排部分C级检修项目。

热能动力专业主要涉及汽轮机及其辅机(水泵与风机等)的维护。

根据机组检修规模与停用时间,发电企业机组的检修分为A、B、C、D四个等级。

A级检修就是指对发电机组进行全面的解体检查与修理,以保持、恢复或提高设备性能。

A级检修一般四~六年进行一次。

B级检修就是指针对机组某些设备存在问题,对机组部分设备进行解体检查与修理,可根据机组设备状态评估结果,有针对性地实施部分A级检修项目或定期滚动检修项目。

一般就是两~三年进行一次。

C级检修就是指根据设备的磨损、老化规律,有重点地对机组进行检查、评估、修理、清扫。

C级检修可进行少量零件的更换、设备的消缺、调整、预防性试验等作业以及实施部分A 级检修项目或定期滚动检修项目。

一般一年进行一次。

D级检修就是指当机组总体运行状况良好,而对主要设备的附属系统与设备进行消缺。

D级检修除进行附属系统与设备的消缺外,还可根据设备状态的评估结果,安排部分C级检修项目。

根据设备的运行情况安排D级检修。

要瞧您到厂里具体从事什么专业,如果就是汽机本,主要就是汽轮机本体的检修,如果就是汽机辅机班,由主要就是水泵、阀六的检相等,如果就是锅炉本体,则主要从事锅炉受热面管道的更换检查,如果就是锅炉辅机,则主要从事六大风机、磨煤机的检修。

机组检修等级的规定

机组检修等级的规定

机组检修等级的确定检修等级:是以机组检修规模和停用时间为原则,将发电企业机组的检修分为A、B、C、D四个等级。

A级检修:指对发电机组进行全面的解体检查和修理,以保持、恢复或提高设备性能。

B级检修:指针对机组某些设备存在问题,对机组部分设备进行解体检查和修理。

B级检修可根据机组设备状态评估结果,有针对性地实施部分A级检修项目或定期滚动检修项目。

C级检修:指根据设备的磨损、老化规律,有重点地对机组进行检查、评估、修理、清扫。

C级检修可进行少量零件的更换、设备的消缺、调整、预防性试验等作业以及部分A级检修项目或定期滚动检修项目。

D级检修:指当机组总体运行状况良好,而对主要设备的附属系统和设备进行消缺。

D级检修除进行附属系统和设备消缺外,还可以根据设备状态的评估结果,安排部分C级检修项目。

火电厂机组大修安全质量管理朱志飞(沙角A电厂,广东东莞523936)〔摘要〕通过沙角A电厂在大修管理方面所做的工作,总结了设备检修过程中存在的问题,介绍了改进大修安全质量管理的措施。

〔关键词〕检修;安全;质量;管理;改进1 设备检修分类概述火电厂机组检修通常分为临检、小修、大修。

目前,国内有些电厂结合国外电厂的检修方式,改称为A、B、C、D、E级检修,其中A级为大修,B级为中小修,C级为临检,D级为24 h内消缺,E级为立即抢修。

设备使用寿命通常分为3个时期:早期故障期,偶发故障期,损耗故障期。

损耗故障期设备零部件经过多年运行,无论是机械强度、管壁厚度或装置动作灵敏度由于受各种原因影响,设备健康状况每况愈下,一些重大设备隐患往往隐含其中。

为了防止发生设备恶性损坏事故,通常根据设备制造厂家给出的说明书要求和电厂机组的运行状况,电厂应在机组连续运行3~6 a内安排机组大修。

所谓大修,即机组停运45~60 d,将该台机组解列,部分或所有设备彻底解体,全面检测、评估设备的健康状况,有针对性的通过检修或更换部分零部件,使机组恢复至良好状态的整个过程。

主变压器(电抗器)检修项目及质量要求

主变压器(电抗器)检修项目及质量要求

主变压器(电抗器)检修项目及质量要求序号检修项目A修B修C修D修首次检修质量要求1外壳检查和清扫(必要时补漆),包括外壳、油循环管路、阀门及塞子密封、滚轮检查和本体、套管、冷却器及管路等所有设备的清扫★★★★★1.主变压器油箱、储油柜、套管、冷却装置等外观清洁无脏污,无明显锈蚀;外壳及箱沿无异常发热,必要时测录温度分布图;2.油箱、储油柜、分接开关、套管、冷却装置、管路、阀门、法兰、放气塞等密封连接处密封良好,无渗漏油痕迹;3.油箱、升高座等焊接部位密封良好,无渗漏油痕迹。

2压力释放装置、气体继电器、速动油压继电器、断流阀等检查★★★★★1.压力释放装置无喷油、渗漏油;2.气体继电器观察窗清洁、刻度清晰,无渗漏油;探针动作灵活,浮球、挡板和指针的机械转动机构灵活、正确。

指针动作后能有效复位。

3.继电器装置接线完好可靠。

3套管检查(含SF6缓冲腔压力检查)★★★★★1.低压套管和中性点套管瓷套清洁,无放电痕迹、无裂纹,裙边无破损;各套管升高座等密封部位无渗漏油;2.低压套管和中性点套管导电连接部位完整无损、无松动,接线端子等部位表面无氧化、过热、烧蚀现象;各套管末屏应无放电、过热痕迹,接地应良好;3.高压套管上部SF6气室气体压力正常,SF6缓冲腔压力正常。

4无励磁分接开关操作机构检查★★★★★1.分接开关及操作机构齐全、完整无缺陷,所有紧固件拧紧、锁住、无松动,密封良好、无渗漏油;2.限位正常,分接位置显示正确。

5油保护装置(储油柜、胶囊、油位计、吸湿器)检查,缺陷处理;油位调整——★★★1.油位计外观完整、密封良好、无潮气凝露;2.对照油温油位标准曲线,油位正常,无假油位现象。

3.呼吸器安装牢固,玻璃罩、油封罩(油杯)清洁完好,硅胶潮解由蓝变粉红不超过2/3,运行中如发现上部吸附剂发生变色,检查呼吸器上部密封是否完好;呼吸器密封胶垫完整无损、弹性良好、无裂纹与明显老化;6测温装置检查★★★★★温度计外观完整、密封良好,无潮气凝露。

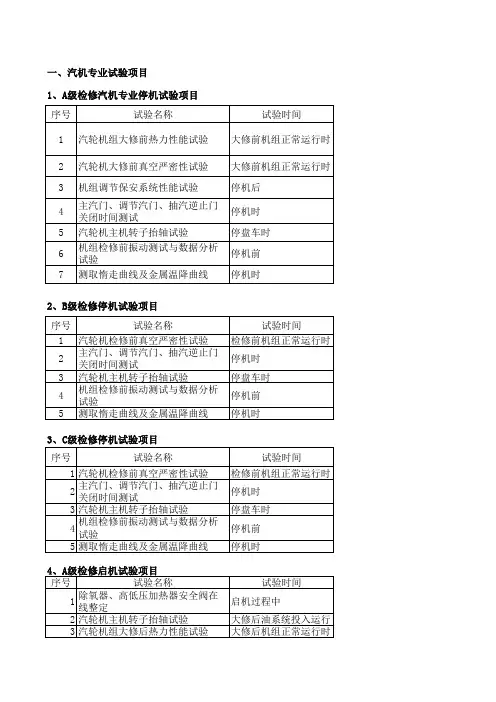

燃煤火电机组修前、修后试验项目汇总

燃煤火电机组修前、修后试验项目汇总

6
磨煤机冷态试验
启动前1周内
7
锅炉空气动力场试验
启动前1周内
8 9 10 11 12 13 14
回转式空气预热冲洗水泵启动试 点火前 验 油枪喷嘴雾化试验 一次风速及煤粉分配均匀性试验 煤粉细度调整 蒸汽吹灰器热态试验 回转式空气预热器漏风试验 锅炉安全门整定压力校验 启动过程中 启动后1个月内 启动后1月内 启动后1周内 启动后1个月内 启动过程中
2、B级检修停机试验项目 序号 1 2 3 4 5 试验名称 汽轮机检修前真空严密性试验 主汽门、调节汽门、抽汽逆止门 关闭时间测试 汽轮机主机转子抬轴试验 机组检修前振动测试与数据分析 试验 测取惰走曲线及金属温降曲线 停机时 停盘车时 停机前 停机时 试验时间 检修前机组正常运行时
3、C级检修停机试验项目 序号 试验名称 停机时 停盘车时 停机前 停机时 试验时间 检修前机组正常运行时 1 汽轮机检修前真空严密性试验 主汽门、调节汽门、抽汽逆止门 2 关闭时间测试 3 汽轮机主机转子抬轴试验 机组检修前振动测试与数据分析 4 试验 5 测取惰走曲线及金属温降曲线 4、A级检修启机试验项目 序号 试验名称 除氧器、高低压加热器安全阀在 1 线整定 2 汽轮机主机转子抬轴试验 3 汽轮机组大修后热力性能试验
7
磨煤机冷态试验
启动前1周内
8
锅炉空气动力场试验
启动前1周内
9 10 11
回转式空气预热冲洗水泵启动试 验 有枪喷嘴雾化试验 磨煤机热态试验
点火前 启动过程中 启动1个月内
12
锅炉热态燃烧调整试验
启动后1个月内
13 14 15 16 17
蒸汽吹灰器热态试验 回转式空气预热器漏风试验 安全门整定压力校验 最低稳定燃烧负荷试验 锅炉热效率试验

A、B、C、D级检修管理细则

A、B、C、D级检修管理细则

A、B、C、D级检修管理细则1 总则1.1 本细则规定了公司设备分类、检修类别、检修间隔、检修工期、检修计划编制、施工管理、安全文明管理、检修总结等内容。

1.2 本细则适用于公司有关部门设备检修管理。

2 设备分类2.1 设备分类一般规定为便于管理,将发电设备分为主要设备(简称主设备)、辅助设备、生产建筑物和非生产设施。

2.2 主设备主设备是指锅炉、汽机轮、发电机、主变压器、除尘设备、脱硫设备、脱硝设备等主设备及其附件。

2.3 辅助设备辅助设备是指主设备以外的生产设备。

根据辅助设备在机组运行中的重要程度又分为主要辅助设备(如引风机、送风机、一次风机、空气预热器、磨煤机、排粉风机、给煤机、给粉机、给水泵、循环水泵、凝结水泵、高压变、低压变、高压断路器等)和一般辅助设备(主设备、主要辅助设备以外的生产设备。

)2.4生产建筑和重要非生产设施生产建筑物包括厂房、建筑物、构筑物、灰坝、水工建筑物等。

重要非生产设施包括道路、护坡、主要生活设施。

3 设备检修等级是以机组检修规模和停用时间为原则,将机组的检修分为A、B、C、D四个等级。

主设备检修项目分为标准(一般)项目和非标(特殊)项目(包括重大特殊项目)两类。

非标(特殊)项目是指标准项目以外的项目,其中因技术复杂、工作量大、工期长、耗用器材多、费用高或对系统设备结构有重大改变的项目称为重大非标(特殊)项目。

重大非标(特殊)项目的确定由设备所在车间提出书面建议计划、公司生技部门审查并签注意见,经分管领导批准后列入A、B、C级检修计划。

3.1设备A级检修设备A级检修是指对发电机组进行全面的解体检查和修理,以保持、恢复或提高设备性能。

3.1.1 A级检修标准项目的主要工作内容如下:a全面解体、定期检查、清扫、测量、调整和修理;b定期监测、试验、校验和鉴定;c按规定需要定期更换零部件的项目;d按各项技术监督规定检查项目;e消除设备和系统的缺陷和隐患。

3.1.2 A级检修间隔、工期检修间隔和停用日数原则按《发电企业设备检修导则》执行,主设备检修间隔应充分尊重制造厂家的技术规程要求,根据设备状态监测结果及历次检修经验确定。

检修项目的确定

检修项目的确定

检修项目的确定
主要设备的检修项目分标准项目和特殊项目两类。

准项目是各水电企业根据DL/T 838-2003《发电企业设备检
修导则》,并结合本厂机组结构类型制定的标准项目。

一、标准项目
1.A级检修标准项目的主要内容
1.1制造厂要求的项目。

1.2全面解体、定期检查、清扫、测量、调整和修理。

1.3定期监测、试验、校验和鉴定。

1.4按规定需要定期更换零部件的项目。

1.5按各项技术监督规定的检查项目。

1.6消除设备和系统的缺陷和隐患。

2.B级检修标准项目的主要内容
根据机组设备状态评价及系统的特点和运行状况,有针对性地实施部分A级检修项目和定期滚动检修项目。

3.C级检修标准项目的主要内容
3.1消除运行中发生的缺陷。

3.2重点清扫、检查和处理易损、易磨部件,必要时进行实测和试验。

3.3按各项技术监督规定的检修项目。

D级检修标准项目的主要内容
消除设备和系统的缺陷。

发电企业可根据设备的状况调整各级检修的项目,原
则上在一个A级检修周期内,所有的标准项目都必须进行
检修。

二、特殊项目
特殊项目为标准项目以外的检修项目以及执行反事故措施、节能措施、技改措施等项目;重大特殊项目是指技术复杂、工期长、费用高或对系统设备结构有重大改变的项目。

发电企业可根据需要安排在各级检修中。

主要设备的附属设备和辅助设备应根据设备状况和制造厂要求,合理确定其检修项目。

燃煤火电机组修前 修后试验项目汇总

26 燃料量指令扰动试验
启动前1周内
7 锅炉空气动力场试验
启动前1周内
8
回转式空气预热冲洗水泵启动试 验
点火前
9 油枪喷嘴雾化试验
启动过程中
10 磨煤机热态试验
启动后1个月内
11 煤粉细度调整
12 蒸汽吹灰器热态试验 13 回转式空气预热器漏风试验 14 锅炉安全门整定压力校验 15 锅炉热效率试验
6、C级检修启机试验项目
12 DCS系统模件热拔插试验
调度同意停机后
13 DEH系统模件热拔插试验
调度同意停机后
14 脱硫系统模件热拔插试验
调度同意停机后
3、C级检修停机试验项目
序号
试验名称
试验时间
1
DCS系统现场控制站主控制器及功 能模件冗余切换试验
调度同意停机后
2 DCS系统冗余的I/O模件切换试验 调度同意停机后
3 DCS系统通讯网络冗余切换试验 调度同意停机后
6、C级检修启机试验项目
序号
试验名称
1 汽轮机检修后真空严密性试验
2 抽汽逆止门关闭时间试验
3 主汽门严密性、关闭时间试验
4 调速汽门严密性、关闭时间试验
试验时间 检修后机组正常运行时 检修后机组正常运行时 大修后启动时 检修后启动时
5 汽机危急保安器注油试验
机组定速后并网前
6
小机主汽门严密性、关闭时间试 验
一、汽机专业试验项目
1、A级检修汽机专业停机试验项目
序号
试验名称
1 汽轮机组大修前热力性能试验
试验时间 大修前机组正常运行时
2 汽轮机大修前真空严密性试验 大修前机组正常运行时
3 机组调节保安系统性能试验

水轮发电机组检修等级标准及检修项目

水轮发电机检修等级标准及检修项目(讨论稿)1.检修等级划分1.1 A级检修A级检修是指对发电机组进行全面的解体检查和修理,以保持、恢复或提高设备性能。

1.2 B级检修B级检修是指针对机组某些设备存在问题,对机组部分设备进行解体检查和修理。

B级检修可根据机组设备状态评估结果,有针对性地实施部分 A 级检修项目或定期滚动检修项目。

1.3 C级检修C级检修是指根据设备的磨损、老化规律,有重点地对机组进行检查、评估、修理、清扫。

C级检修可进行少量零件的更换、设备的消缺、调整、预防性试验等作业以及实施部分A级检修项目或定期滚动检修项目。

1.4 D级检修D级检修是指当机组总体运行状况良好,而对主要设备的附属系统和设备进行消缺。

D级检修除进行附属系统和设备消缺外,还可根据设备状态的评估结果,安排部分C 级检修项目。

1.5 状态检修状态检修是指根据设备状态监测和故障诊断系统技术提供的设备状态信息,在设备可能发生故障前有目的安排的检修,属于预测性检修。

检修项目和时间的确定取决于对设备状态诊断分析的结果。

2.检修内容2.1 A级检修标准项目的主要内容:2.1.1 制造厂要求的项目;2.1.2 全面解体、检查、清扫、测量、调整和修理;2.1.3 定期监测、试验、校验和鉴定;2.1.4 按规定需要定期更换零部件的项目;2.1.5 按各项技术监督规定检查项目;2.1.6 消除设备和系统的缺陷和隐患。

2.2 B级检修标准项目B级检修标准项目是根据设备状态评价及系统的特点和运行状况,有针对性地实施部分A级检修项目和定期滚动检修项目。

2.3 C级检修标准项目的主要内容:a)消除运行中发生的缺陷;b)重点清扫、检查和处理易损、易磨部件,必要时进行实测和试验;c)按各项技术监督规定检查项目。

2.4 D级检修主要内容是消除设备和系统的缺陷。

D级检修主要内容是消除设备和系统的缺陷。

2.5 特殊项目特殊项目为标准项目以外的检修项目以及执行反事故措施、节能措施、技改措施等项目;2.6 重大特殊项目重大特殊项目是指技术复杂、工期长、费用高或对系统、设备结构有重大改变的项目。

水电站监控系统标准检修项目及质量要求

水电站监控系统标准检修项目及质量要求序号检修项目A修C修首次检修质量要求1厂站层1.1设备外观及标识检查-★★盘柜面板、盘柜内以及设备外壳无明显灰尘;盘柜标识完整;元器件无损坏;盘柜接地线符合规范,无脱落。

1.2设备工作状态检查-★★各指示灯显示无异常报警;设备无异常声响;设备无过热。

1.3计算机类设备清灰-★★设备开盖清扫,硬盘、风扇、电源、主板等无明显灰尘附着,无清洁剂残留。

1.4模拟屏及其驱动器检查维护-★★模拟屏本体及驱动器内无明显灰尘;模拟屏显示与现场状态、监控系统显示一致;结合机组试验检查模拟屏紧急停机、紧急关快速门按钮功能正常。

1.5大屏幕设备检查维护-☆★大屏显示器与大屏控制器清洁,无明显灰尘附着、无清洁剂残留;调整全屏的机械位置、亮度和颜色,各屏幕在亮度和色彩上应无明显差异。

1.6时间同步装置检查维护-★★主时钟跟踪卫星颗数>4颗;主时钟、从时钟工作正常,无异常报警;主时钟与从时钟对时功能正常。

1.7UPS电源及供电回路检查维护-★★设备表面及内部清洁无明显灰尘;蓄电池线缆连接处无过热痕迹;蓄电池(若有)无鼓包、漏液等现象;蓄电池电压、内阻在正常范围;蓄电池输出电压正常。

1.8计算机软件备份-★★检修前后对程序和画面进行备份;备份文件完整、命名规范;至少近3个版本的程序和画面应有异地备份。

1.9数据库检查与维护-★★数据库采集、存储功能正常;日志文件更新正常,无异常报警信息;数据库连接正常,无僵尸进程;数据库备份功能正常;数据表空间充裕。

1.10软件功能检查与维护-★★磁盘剩余空间容量大于总空间的20%;操作系统日志无报错;各应用软件进程工作正常,无软件故障报警信息及记录,日志更新正常。

1.11安全防护设备的检查与维护-★★设备工作正常,无故障等点亮,无报警信息;安全策略配置正确;病毒、特征库升级至最新版本;无未授权的软件运行。

2现地层2.1外观检查及盘柜清扫★★★盘柜标识完整,指示灯指示正常;元器件无损坏、松脱现象;盘柜内接地线满足标准要求;盘柜内元器件清洁无灰尘,无过热、破损、松脱现象,2.2盘柜接线及标识检查★★★检查电缆号牌、接线号头均清晰、无遗失;接线紧固到位,无松动;弱电与强电导线相互隔离;抽查电缆绝缘正常。

广源南沙水电厂3机组B级检修项目策划书

广源南沙水电厂3#发变组B级检修技术方案一、概述:红河广源南沙水电厂3#发变组自08年8月安装完毕投入生产至今,已安全运行一年有余,根据水电站相关技术规定要求,同时为了保证3#发变组设备安全稳定运行,针对机组制造、安装存在的问题、运行过程中出现的缺陷情况,需进行一次B级检修,此次B级检修围包括:水轮机、发电机、调速器系统、筒阀系统、进水口闸门系统、发变组电气一次设备、励磁系统、发变组保护、技术供水系统、预防试验(见《预防性试验策划书》)及其它。

3#发变组为混流式水轮发电机组,水轮机型号为:HLA773a-LJ-420,发电机型号为: SF50-50/9010,设计水头为:44.5M,最小水头为:31.46M,主变型号为:SF10-63000/110。

二、工作目标针对南沙水电厂3#发变组的运行状态,本次检修应达到以下目的:1、消除运行中所发现的设备缺陷;2、消除安装、设计、制造中存在的缺陷;3、对不合理、不科学的部分进行技术改造,进一步优化;4、完成安装时遗留的项目;5、对设备进行全面的检查清洗,对设备的有关数据进行测量和调整,整理出全套原始技术数据;并收集整理各种密封件.6、对设备进行预防性试验和设备定值进行校验及各项操作试验;三、工作依据:1.水轮发电机组安装检修技术规2.厂家设计标准3.电力行业安全规程4.国家相关标准5.南沙水电厂设备运行维护规程6.结合1#、2#发变组B级检修前后设备性能改善情况,同时依据3#发变组设备自身情况,制定行之有效的合理检修方案。

四、工作容本次检修包含以下四方面即常规检修顶目、运行中发现(不能处理)的遗留缺陷、安装时未完成的项目、技术改造项目(一)检修标准项目及验收标准电气部分(二)、运行中发现3#机(不能处理)的遗留缺陷(三)、安装时未完成的项目(四)、技术改造项目(五)、附技改方案目录1)筒阀压力油罐供气阀门位置调整2)调速器接力器管路添加阀门3)调速器压力油罐供气阀门位置调整4)调速器回油箱供、排油管阀门位置调整及漏油箱油路增设阀门5)调速器回油箱供、排油管阀门位置调整及漏油箱油路增设阀门筒阀压力油罐总供气阀门位置调整1、问题的提出目前我厂筒阀压力油罐总供气阀门,原始安装位置距离较高,若要对其进行操作时,或进行阀门检查、漏气处理以及阀门更换等操作时需要使用人字梯方可进行,在这种情况下操作实为不便,延长操作时间,从而造成不必要的经济损失。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

300MW机组B级检修后试验及冷态启动一、冷态试验:冲转前完成(6小时)1、机组大联锁试验2、各转机试运联动及阀门试验(电动、气动、调整门)3、DEH静态检查试验4、汽轮机打闸试验5、ETS通道试验1) 做AST通道试验2) 做EH油压低通道1的试验3) 润滑油压低通道1的试验4) 真空低通道1的试验6、汽轮机危急跳闸保护(ETS)1)、主控室手动停机2)、DEH超速保护(110%)3)、TSI超速保护(110%)4)、轴向位移大保护5)、背压高保护6)、低真空保护7)、润滑油压低保护动作8)、EH油压低保护动作9)、电机故障10)、锅炉MFT故障11)、DEH失电12)、透平压比低13)、高排温度高14)、轴振动保护15)、汽轮机胀差16)、汽轮机高压内缸温差大7、就地打闸8、程控疏水开关试验9、低油压试验10、定子冷却水系统的试验11、发电机断水保护试验12、给水泵静态热工保护跳闸试验1)、给水泵工作油温高跳闸2)、除氧器水位低跳闸3)、给水泵启动后进口压力低跳闸4)、给水泵低油压联动试验5)、给水泵油压高联跳辅助油泵试验6)、给水泵静态互联试验13、凝结水泵保护试验14、除氧器水位保护试验15、顶轴油泵联锁试验16、密封油泵联锁试验17、空、氢侧直流密封油泵联锁试验18、EH油压力低联启备用油泵19、高、低压加热器水位保护试验20、旁路系统试验21、直接空气冷却系统的试验1)单个空冷风机的联锁保护试验22、轴封系统的试验1)轴加风机联锁试验23、定子冷却水系统的试验24、抽真空系统的试验1)水环真空泵联锁逻辑2)抽真空旁路阀3)真空破坏阀开启允许条件4)真空泵切换试验二、氢气置换(8小时)二氧化碳-----空气(4小时)氢气-----二氧化碳(3小时)氢气提压至0.3MPa(1小时)三、汽轮机启动1、锅炉点火前的工作1)凝结水系统的启动a) 联系化学启动一台除盐水泵,向凝结水箱补水冲洗,水质合格后将水位补至正常,投入补水调门“自动”。

b) 检查凝结水系统正常,凝结泵密封冷却水投入,开凝结水再循环门,启动一台凝结水泵运行, 检查系统无泄漏,低加投入水侧运行,冲洗凝结水系统,水质合格后缓慢开启除氧器上水门,待除氧器水质合格后将除氧器水位补至正常,投入水位调门“自动”。

c) 排汽装置冲洗合格后将水位补至正常,启动排汽装置疏水泵。

2)除氧器加热系统投入联系锅炉开启辅汽联箱至除氧器加热门,投入除氧器加热,将除氧器水温加热到80℃。

投入时要防止除氧器振动。

3)检查主、再热蒸汽系统、抽汽疏水系统、轴封系统满足启动要求。

4)检查空冷系统及真空系统应满足启动要求。

5)锅炉上水A. 低压上水:启动凝结泵上水,开启凝结水上水电动门、手动门,应注意检查机侧给水系统;炉调整上水流量符合规定。

B. 高压上水:检查除氧器水位正常,根据锅炉要求调整水温合适、水质合格,汽水系统恢复,锅炉具备上水条件,确认给水泵启动条件满足,启动给水泵,检查高加无内漏,给水管道进行排空,空气排尽后关闭空气门,开启出口电动门。

炉调整上水流量30~60t/h。

6)汽机抽真空a) 检查汽机本体及管道疏水阀开启,关闭真空破坏门并注水。

b) 检查真空泵汽水分离器水位正常, 检查真空泵符合启动条件,各密封、冷却水投入,启动一台真空泵运行,检查其运行正常,注意冷却器出口水温不大于规定值,可同时启动三台真空泵运行,待排汽背压达30kPa保持一台真空泵运行。

c) 检查凝汽器、排汽装置真空应上升。

记录干抽真空数值。

7)轴封送汽a) 严禁转子在静止状态下向轴封送汽。

b) 稍开辅汽联箱至轴封供汽总门,开启轴封供汽母管疏水门轴封暖管;检查轴加风机入口门开启,启动一台轴加风机运行,检查一切正常后开启另一台轴加风机入口门,投轴加风机“联锁”。

c) 检查轴封减温水系统正常,将轴封减温水投自动,轴封母管暖管结束后汽机送轴封,调整轴封母管压力0.02—0.03Mpa,低压轴封供汽温度121-177℃,并密切注意盘车运行情况。

d) 使轴封蒸汽和金属之间的温差保持最小。

2、锅炉点火后的工作a) 排汽背压在30kPa以下时,根据锅炉需要可投入高、低压旁路、三级减温水。

b) 注意汽缸金属温度的变化。

c) 加强排汽装置、除氧器水位监视。

d) 调整高、低压旁路,保持再热蒸汽的压力。

e) 汽轮机达到冲车参数,逐渐关小高、低压旁路。

f) 确保主、再热蒸汽管路暖管充分,无死区。

3、冲动前系统复查a) 检查主油箱油位、EH油箱油位、密封油箱油位正常,内冷水箱水位正常。

b) DEH、ETS盘面显示正确,DCS、TSI、DEH系统无异常报警显示,主要保护投入。

c) 所有辅助转机运行正常。

d) 除氧器、凝结水箱水位正常,本体及抽汽管道疏水全部开启。

e) 所有热力系统管道无晃动振动现象。

f) 记录冲动前参数数据:主汽压力、主汽温度、再热蒸汽温度、再热蒸汽压力、偏心度、热膨胀、胀差、汽缸金属温度、轴向位移、盘车电流,顶轴母管油压、氢压、氢油压差、内冷水压力、内冷水流量、真空、排汽温度、润滑油箱油位、润滑油压、润滑油温、EH油箱油位、EH油压、EH油温、密封油箱油位。

4、汽轮机冷态冲动条件a) 主汽压力4.2MPa,主汽温度340℃。

b) 再热蒸汽压力1MPa,再热蒸汽温度260℃。

c) 主、再热蒸汽温度有56℃以上的过热度d) 排汽装置排汽压力小于或等于20KPa。

e) EH油压14.0±0.5MPa,EH油温35~60℃。

f) 润滑油压0.098MPa~0.118MPa,润滑油温35℃~45℃。

g) 主油箱油位正常,EH油箱油位正常。

h) 轴向位移、胀差在正常范围。

i) 大轴偏心≯原始值0.03mm,且<0.076mm。

j) 高中压金属壁温上下温差<42℃。

k) 盘车连续运行4小时以上,汽缸内和轴封处无异音。

l) 机组保护投入正常。

m) 发电机氢压>0.28MPa,氢气纯度>96%,空氢侧密封油系统运行正常;油泵联锁投入,密封油压大于氢压0.085±0.01MPa。

n) 蒸汽品质符合要求。

o) 内冷水流量30t/h、压力0.20-0.25MPa。

p) 低压缸喷水减温系统正常,低压缸喷水调节阀投入自动。

5、汽机挂闸前的检查a) 在挂闸前,DEH应处于“自动”状态。

DEH操作盘上自动、DPU01主控、双机运行、A TC监视、单阀灯亮;LCD上转速、功率等参数显示正确。

DEH处于正常状态。

b) 检查DEH操作画面正常,TSI系统和报警指示正常。

c) 检查ETS保护投入(电跳机保护待并网后投入)。

d) 检查EH油泵运行正常, EH油压14.5±0.5MPa,EH油温35~60℃。

e) 检查低压缸喷水减温系统正常,低缸喷水阀打开,高、中压缸温升及上、下缸温差正常。

f) 检查主蒸汽、再热蒸汽管道及汽机本体抽汽管道上的所有疏水门在开启位置。

g) 检查高、低压旁路系统和自动控制系统正常。

h) 检查所有监视设备、显示系统已投入正常,热工保护已全部投入。

i) 检查 DEH汽机“脱扣”指示灯亮,汽机无跳闸指令,主汽门、调速汽门关闭。

j) 检查主蒸汽和再热蒸汽均有56℃以上过热度。

k) 挂闸时,应当监视LCD上阀门位置图。

l) 挂闸前控制盘的状态显示如下:二、冲车方式1、高中压缸联合启动方式a) 冲转条件满足后全面检查正常汇报值长,接冲转命令后记录冲转前的重要参数。

b) 做好冲动前记录和人员安排。

c) 检查DEH画面状态显示及ETS盘面正常。

d) DEH显示TV、GV、IV、RSV关闭,TV、GV、IV开度指示为零,发电机功率指示为零,手操输出指示为零,转速显示盘车转速,无故障报警信号。

e) 检查DEH操作盘上“自动”、“DPU01主控”、“单阀”、“ATC监视”、“旁路投入”灯亮,LCD上转速、功率等参数显示正确。

f) 启动高压启动油泵,远方复置或在就地将机头危急遮断手柄置为“正常”位置进行挂闸,检查隔膜阀顶部油压在0.7Mpa以上。

g) 在DEH上点“挂闸”按钮,保持2秒,DEH显示“挂闸”正常,“挂闸”灯亮,“脱扣”灯灭,ETS机组挂闸通道显示灯亮,脱扣通道显示灯灭,DEH显示RSV1、RSV2全部开启,就地检查两个中压主汽门开启,注意盘车运行情况。

h) 当操作员接到值长可以冲转的命令后,按“IV控制”键,IV控制键灯亮,检查高压调门GV1~GV6应缓慢全开,注意汽轮机转速不应有明显飞升现象。

汽轮机准备冲车。

i) 待高调门全开后,设置目标值。

按下“目标值”,用数字键输入目标值600rpm,再按“确认”键,此时,保持灯亮。

按“进行”键灯亮,汽机开始自动升速冲转,检查中压调速汽门逐渐开启,机组按给定的升速率控制转速。

j) DEH内部设定升速率为每分钟100rpm,运行人员应该根据汽机冲转状态设定升速率。

即按“升速率”打入数字,再按输入。

升速率最高为每分钟300rpm。

k) 当转速升到600rpm,保持转速稳定4分钟,DEH控制自动切换为“TV控制”,“TV控制”键灯亮,IV控制灯灭,DEH进行IV/TV的阀切换后,由高主门和中调门联合控制升速。

2、汽轮机冲车a) 当机组冲车后转速大于3.6rpm时,检查盘车齿轮自动脱扣,盘车电机自动停止。

若盘车齿轮未自动脱扣,推盘车手柄至脱扣位也无效时,应打闸停机,检查故障原因,故障排除后方可重新冲转。

b) 机组转速在600rpm前,对机组作全面检查,主要检查动静部分是否有摩擦。

c) 转速600rpm,在DEH操作窗口上“进行”键灯灭,“保持”键灯亮,机组停止升速,对机组进行全面检查。

1)倾听机组声音正常。

2)检查汽机本体、管道应无水击、振动现象,疏放水系统无异常。

3)检查轴承金属温度、回油温度、轴承振动、轴向位移、差胀、绝对膨胀等都在正常范围内,上下缸温差在允许范围内。

4)注意发电机氢压、氢气温度、密封油压、氢/油压差压正常。

5)注意高、中压缸各点温度、温升及上下缸温差的变化。

6)注意凝结水箱水位、除氧器和排汽装置的水位。

7)注意润滑油压、EH油油压、油温、油箱油位。

8)检查背压正常,控制排汽温度小于90℃。

9)以上参数若超限或接近超限值有上升趋势或不稳定时,应立即汇报有关领导,同时禁止升速,查找原因。

10) DEH升速率的设定参见下表:d) 转速大于600rpm,检查顶轴油泵自动停止。

e) 检查一切正常设定目标转速2450rpm,升速率每分钟100rpm。

按“进行”键灯亮,汽机开始升速。

机组升速直至2450rpm,密切监视润滑油压的变化。

f) 机组过临界转速时监视轴承振动情况,如振动超限保护未动作及时打闸停机,严禁硬闯临界转速。

g) 机组转速2450rpm,DEH盘“进行”灯灭,“保持”灯亮,目标值、给定值、实际转速趋于一致,进行中速暖机。
