系统集成项目管理师案例分析及答案

合集下载

系统集成项目管理工程师中级系统集成项目管理应用技术案例分析模含答案与解析)-交互65

系统集成项目管理工程师中级系统集成项目管理应用技术案例分析模含答案与解析)-交互65

系统集成项目管理工程师(中级)系统集成项目管理应用技术(案例分析)模拟题2020年(1)(总分0, 做题时间150分钟)试题一老刘接手了一个信息系统集成项目,担任项目经理。

在这个项目进展过程中出现了下述情况:一个系统的用户向他所认识的一个项目开发人员小李抱怨系统软件中的一项功能问题,并且表示希望能够进行修改。

于是,小李直接对系统软件进行了修改,解决了该项功能问题。

老刘并不知道小李对系统进行了该项目功能的修改,而这项功能与其他不少功能具有关联关系,在项目的后期,出现了其他功能不断出故障的问题。

针对以上描述的情况,请分析如下问题:SSS_TEXT_QUSTI1.请说明上述情况中可能存在哪些问题?该题您未回答:х该问题分值: 0答案:存在的主要问题有:(1)小李直接对系统软件进行了修改。

(2)老刘并不知道小李对系统进行了该项目功能的修改。

(3)小李修改的这项功能与其他不少功能具有关联关系。

(4)项目没有变更管理的控制流程。

(5)对变更的请求没有足够的分析,也没有获得批准。

(6)功能修改后,没有进行后续的单元测试、集成测试等测试工作。

(7)项目没有进行配置管理。

(8)对变更的情况没有进行文档记录。

(9)对程序和文档没有进行版本管理。

(10)有关功能修订后没有进行验证、确认。

(11)用户的修改要求及对功能进行的修改没有及时与项目干系人进行沟通。

SSS_TEXT_QUSTI2.如果你是项目经理老刘,你将采取什么样的措施?该题您未回答:х该问题分值: 0答案:如果我是项目经理,将采取以下措施:(1)清理历史变更情况,作出详细记录。

(2)理清修改的功能与其他功能之间的关系,及时修改其他功能程序。

(3)及时进行单元测试、系统测试等测试工作。

(4)进行系统功能验证、确定。

(5)召集开会,集中讨论功能修改调整的事宜。

(6)控制程序代码和软件文档,如使用配置管理软件VSS。

(7)理顺变更控制的流程并予以实施。

SSS_TEXT_QUSTI3.请说明配置管理中完整的变更处置流程。

2022年11月计算机技术《系统集成项目管理工程师(中级)》真题及详解(案例分析)

2022年11月计算机技术《系统集成项目管理工程师(中级)》真题及详解(案例分析)

2022年11月全国计算机技术与软件专业技术资格(水平)考试《系统集成项目管理工程师(中级)》真题及详解(案例分析)案例分析题(请阅读案例背景,按试题要求进行解答,共计75分)试题一(18分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】某小家电生产厂家研发一款新设备,部分WBS如下表:计划中明确了关键质量检查时间和检查方法。

尤其是针对故障修复过程,给出了详细的BUG跟踪流程和关闭标准。

随后安排QA小王按照质量管理计划进行检查,并安排测试人员小李进行相关的测试工作,强调不符合关闭标准的BUG一定严格跟踪开发人员返工修改。

【问题1】(8分)(1)结合案例,如果你是质量经理,流程图、核查表、帕累托图可以帮助你检查案例中的哪些质量问题?(2)除了以上3个质量工具,请写出7种质量工具中的另外4个质量工具。

【问题2】(6分)(1)请指出质量成本中一致性成本和非一致性成本都包含哪些成本;(2)案例中提到的质量活动涉及的成本都属于哪类质量成本。

【问题3】(4分)判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写“√”,错误的选项填写“×”)。

(1)案例中的WBS采用了分级树形结构的表示形式。

(2)小王按照质量管理计划进行检查属于质量保证过程的工作。

(3)小李进行相关的测试工作属于质量控制过程的工作。

(4)统计抽样的抽样频率和规模不需要预先在质量规划中规定,可根据项目执行情况,临时确定并调整。

【参考答案】【问题1】(8分)(1)结合案例,如果你是质量经理,流程图、核查表、帕累托图可以帮助你检查案例中的哪些质量问题?(2)除了以上3个质量工具,请写出7种质量工具中的另外4个质量工具。

答:(1)流程图:有助于了解和估算一个过程的质量成本。

核查表:用于收集数据的查对清单,有效地收集关于潜在质量问题的有用数据。

帕累托图:识别造成大多数问题的少数重要原因。

(2)因果图、直方图、控制图、散点图。

2022年上半年系统集成项目管理工程师案例分析真题答案及解析(完整版)

2022年上半年系统集成项目管理工程师案例分析真题答案及解析(完整版)

2022年上半年系统集成项目管理工程师案例分析真题答案及解析(完整版)试题一:阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】某企业食堂有多个档口供员工选择餐食,员工使用现金进行支付。

为了更方便员工就餐,现需要将食堂进行升级改造。

升级改造的主要内容为:选餐区采用统一的入口,入口处放置餐盘和餐具:增加收费软件系统,员工使用饭卡进行支付:所有档口统一使用智能碗碟,碗碟配备FID芯片,预置收费金额:选餐区设置统一岀口,岀口设置识别和支付一体机台,餐盘放上后自动计算总金额,员工直接刷卡支付:新增服务台,提供充值服务。

项目组A承接了此项目,整个项目预计3个月完成。

【问题1】(5分)请简述创建工作分解结构的过程。

【问题2】(10分)结合案例:(1)请写出常用的两种WBS的表示形式。

(2分)(2)请指出以下WBS存在的问题。

(8分食堂改造项目m m ra h f i初彳求11糸岑.计11模块’支11旬籍了试|惟口定义3.2程序编码3.3【问题3】(4分)请将下面(1) 一 (3)的答案填写在答题纸的对应栏内。

(1)①标志着某个可交付成果或者阶段的正式完成,(2)某个交付成果如果规模较小可在②小时完成,或逻辑上不能再分,或所需请帮助资源、时间、成本可估算可控制的特征,那么它就可能被当作⑨。

”③的编码设计与①存在对应关系、其每一层代表编码的某一位数,有一个分配给它特定的代码数字。

参考答案:[问题1] (5分)(1)识别和分析可交付成果及相关工作。

(2)确定WBS的结构和编排方法。

(3)自上而下逐层细化分解。

(4)为WBS组件制定和分配标识编码。

(5)核实可交付成果分解的程度是否怡当。

[问题2] (10分)(1)分级的树形结构、表格形式”(每个1分)(2)存在的问题如下2.1、分解未包括项目管理工作22.功能设计分解有误,相同层次的工作单元应有相同性质,应分解到设计部分2.3、测试分解不够完整,比如测试还有内部测试、测试报告制定等2.4、安装分解不够全面,未包括培训工作(每条2分,共8分)[问题3]①里程碑;②80;③工作包试题二:阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

第三批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题四)

第三批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题四)

第三批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题四)【说明】某项目在上线前发现一个严重的bug,经初步分析需要跨团队合作解决,涉及的合作团队包括浏览器团队、桌面开发团队、算法团队、智能聊天机器团队和系统架构设计师团队。

因为项目时间紧张,需要在两天内修复完成。

项目经理在企业聊天工具中创建一个“bug1234修复方案”讨论群,每个研发队派出一名工程师参加,测试小组负责人也加入了群聊。

项目经理发出调查问卷询问大家今晚19:00召开视频会议讨论方案是否可以准时参加。

晚上19:00视频会议准时开始,项目经理首先阐述了这次会议发起的背景,计划讨论的事项,会议的输出,希望大家共同努力完成问题修复。

接着组织大家对这个bug的现象和原因进行分析,对各个维度的解决方案进行了头脑风暴,团队之间还提供了一些建议和意见。

大家认为这个问题可以先由浏览器团队进行排查和解决,浏览器表示可以修改但是两天内完成修复比较困难。

项目经理对大家热烈的讨论表示赞扬,希望其他研发团队给予浏览器团队全力支持,感谢大家一起讨论方案,互相帮助争取按照计划完成项目上线工作。

最后项目经理把会议纪要以电子邮件的形式群发给所有参会人员和领导团队,记录这个事情重要信息和结论以便后续工作执行参考。

【问题1】(1)结合案例,请写出项目经理分别采用了什么沟通方法①项目经理询问大家是否可以参加会议②项目经理希望其他研发团队给予浏览器团队全力支持③各研发团队讨论问题解决方案(2)请写出(1)中使用的沟通方法从控制程度角度从强到弱的排列次序。

(3)请写出(1)中使用的沟通方法从参与程度角度从强到弱的排列次序。

【问题2】请计算沟通渠道的数量。

【问题3】从即时性角度,判断下到沟通渠道是否为高等(即时性强),是的选择“√”,否的选择“×”。

(1)电子邮件(2)即时通讯(3)视频会议(4)群发邮件(5)面对面交谈【问题4】会议的管理和控制是非常重要的,请分别说明项目经理在会前、会中和会后的注意事项。

第三批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题三)

第三批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题三)

第三批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题三)【说明】某集团领导层准备内部开发一个大数据平台,展示不同软件产品的实时数据,追踪不同软件产品的KPI.为赶上领导层要求的发布时间,项目经理小王收集了各个软件目前支持的数据埋点后直接开始和项目团队进行大数据平台的开发并进行展现。

展现时领导层发现数据太多,一些关键数据有缺失,并且表达方式不够直观。

小王的项目团队和领导层沟通后认为此次发布不达标,必须重新进行开发。

小王根据项目管理的相关要求,重新整理了需求与领导层进行了确认,并沟通了发布时间。

根据确认的需求,小王制定了工作分解结构,组织研发开始工作。

这次开发过程中小王吸取了第一次的经验教训,每周和领导团队沟通并随时添加不同领导希望的新需求,开发团队严格执行小王安排的新需求,导致在发布时间未能完成。

【问题1】结合案例,从项目范围管理的角度分析项目存在的问题。

【问题2】请简述工作分解结构的作用。

【问题3】判断正误(正确的选择“√”,错误的选择“×”)(1)需求跟踪矩阵是把产品需求从其来源连接到能满足需求的可交付成果的一种表格。

(2)创建工作分解结构是把项目可交付成果和项目工作分解成较小的、更易于管理的组件的过程。

(3)范围基准由范围管理计划、工作分解结构和WBS词典组成。

【参考答案】问题1:1、项目经理小王收集了数据埋点后直接开发并展示,没有编制范围管理计划和需求管理计划。

2、项目经理只收集了数据埋点,没有与管理层进行详细的需求收集、需求确认工作,而且没有形成相关的需求文件和需求跟踪矩阵。

3、展示时数据太多,且数据缺失,表达不够只管,说明定义范围工作不明确,且没有输出范围说明书。

4、创建WBS需要全员参与,而不是项目经理一人独自完成。

5、每周添加不同领导的新需求,再次说明收集需求和定义范围的工作不够细致和全面,导致了频繁的需求变更。

6、项目经理没有进行范围确认的工作。

7、开发团队严格执行了项目经理安排的新需求,说明未严格进行控制范围的工作,开发团队无法按计划进行工作,最终未按时完成项目工作。

第四批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题三)

第四批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题三)

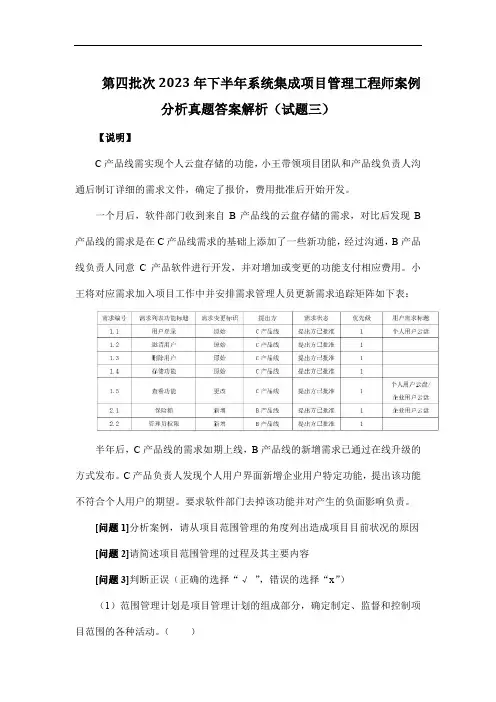

第四批次2023年下半年系统集成项目管理工程师案例分析真题答案解析(试题三)【说明】C产品线需实现个人云盘存储的功能,小王带领项目团队和产品线负责人沟通后制订详细的需求文件,确定了报价,费用批准后开始开发。

一个月后,软件部门收到来自B产品线的云盘存储的需求,对比后发现B 产品线的需求是在C产品线需求的基础上添加了一些新功能,经过沟通,B产品线负责人同意C产品软件进行开发,并对增加或变更的功能支付相应费用。

小王将对应需求加入项目工作中并安排需求管理人员更新需求追踪矩阵如下表:半年后,C产品线的需求如期上线,B产品线的新增需求已通过在线升级的方式发布。

C产品负责人发现个人用户界面新增企业用户特定功能,提出该功能不符合个人用户的期望。

要求软件部门去掉该功能并对产生的负面影响负责。

[问题1]分析案例,请从项目范围管理的角度列出造成项目目前状况的原因[问题2]请简述项目范围管理的过程及其主要内容[问题3]判断正误(正确的选择“√”,错误的选择“x”)(1)范围管理计划是项目管理计划的组成部分,确定制定、监督和控制项目范围的各种活动。

()(2)工作分解结构中每条分支的分解层次是相等的。

()(3)确认范围在项目验收时进行。

()(4)控制质量过程可以和确认范围过程同时进行。

()【参考答案】问题1:1、项目经理只进行了需求收集工作,编制了需求文件和需求跟踪矩阵,未编制范围管理计划。

2、没有进行定义范围工作,未形成范围说明书。

3、B产品线新增需求未和C产品线负责人确认,也未分析这些需求对C产品线功能的影响,说明范围确认工作不完善,变更控制流程也未严格执行。

4、产品测试不完善,在B产品线新增功能开发完成后,需要进行详细的集成测试。

5、在开发过程中,两个产品线的负责人没有进行有效的沟通,导致C产品线负责人不了解项目发生的变更。

6、需求界定不明确,从需求追踪矩阵中可以看出,某些需求(如查看功能1.5)被更改以适应两种不同的用户场景(个人用户和企业用户)。

系统集成项目管理工程师(中级)案例及参考答案

系统集成项目管理工程师(中级)案例及参考答案

系统集成项目管理工程师(中级)案例练习一.整体管理(15分)阅读下面说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

[说明]老陆是某系统集成公司资深项目经理,在项目建设初期带领项目团队确定了项目范围。

后因工作安排太忙,无瑕顾及本项目,于是他要求:(1) 本项目各小组组长分别制定组成项目管理计划的子计划;(2) 本项目各小组组长各自监督其团队成员在整个项目建设过程中子计划的执行情况;(3) 项目组成员坚决执行子计划,且原则上不允许修改。

在执行了三个月以后,项目经常出现各子项目间无法顺利衔接,需要大量工时进行返工等问题,目前项目进度已经远远滞后于预定计划。

[问题1] (4分)请简要分析造成项目目前状况的原因。

[问题2] (6分)请简要叙述项目整体管理计划中应包含哪些内容。

[问题3] (5分)为了完成该项目,请从整体管理的角度,说明老陆和公司可采取哪些补救措施。

二.范围管理(15分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

[说明]某电力系统公司拟通过信息化来提高生产管理水平,决定开发一个生产过程管理信息系统。

经过招投标,与信息系统集成企业A公司签订了生产过程管理信息系统开发合同。

公司委派小张担任这个项目的项目经理,公司项目办公室和小张一起根据合同制订了项目章程。

小张很快组建了项目团队并安排李工负责项目的需求分析,赵工负责项目的设计、开发与实施。

李工带领需求分析小组经过实地调查,认真编写了需求分析说明书,并与电力系统公司的有关人员一起对需求进行了评审。

但由于电力系统公司的业务十分繁忙,双方并没有在需求说明书中进行签字确认。

A公司同时进行的信息系统开发项目比较多。

李工在完成生产过程管理信息系统的需求分析说明书后,转到了另外的项目开发组。

在赵工带领开发小组进行设计与编码的过程中,客户经常提出一些小的改动。

赵工认为满足客户的需求是很重要的,所以,能改的就改了,没有与A公司的其他人进行协商。

系统集成项目管理工程师之案例分析题(含答案)

系统集成项目管理工程师之案例分析题(含答案)

案例分析根据考试大纲的规定,系统集成项目管理工程师考试案例分析(下午考试),即系统集成项目管理应用技术部分,试题范围相对比较窄,局限在项目管理的范畴之内,具体的考查内容包括可行性研究、项目立项、合同管理、项目启动、项目管理计划、项目实施、项目监督与控制、项目收尾、信息系统的运营、信息(文档)与配置管理、信息系统安全管理。

1 试题解答方法根据软考命题的习惯,一般中级的考试下午案例分析会有5道大题,全部以问答题的形式出现,有时也会出现有选做题,满分为75分。

下午试题I对于考生的基本要求将体现在:(1)需要具有一定的信息系统项目管理实践经验,有较好的分析问题和解决问题的能力。

(2)对于有关项目管理方面,有广博而坚实的知识或见解。

(3)对应用的背景、事实和因果关系等有较强的理解能力和归纳能力。

(4)对于一些可以简单定量分析的问题已有类似经验并能进行估算,对于只能定性分析的问题能用简练的语言抓住要点加以表达。

(5)善于从一段书面叙述中提取出最必要的信息,有时还需要舍弃一些无用的叙述或似是而非的内容。

考生应当加强上述要求的训练。

希赛教育专家提示:考生解答试题时可按以下途径来分析和解决问题。

(1)标出试题中要回答的问题要点,以此作为主要线索进行分析和思考。

(2)对照问题要点仔细阅读正文。

阅读时,或者可以列出只有几个字的最简要的提纲,或者可在正文上作出针对要回答问题的记号。

(3)通过定性分析或者定量估算,构思答案的要点。

(4)以最简练的语言写出答案。

注意不要超过规定字数,语言要尽量精简,不要使用修饰性的空洞词汇,也不要写与问题无关的语句,以免浪费时间。

2 试题解答实例下来来看一些例题与详细的分析,读者可仔细阅读这些案例,并加以体会运用,以快速提升解决问题的能力。

2.1 例题1:子项目管理M是负责某行业一个大型信息系统集成项目的高级项目经理,因人手比较紧张,M从正在从事编程工作的高手中选择了小张作为负责软件子项目的项目经理,小张同时兼任模块的编程工作,这种安排导致了软件子项目失控。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某大型企业集团拟在生产园区建立一套无线网络,覆盖半径大约1.5公里,要求能够支持高速数据传输、无缝漫游以及多种类型数据业务等。

集团总经理责成信息中心主任李某负责此事。

李某找到曾经承担集团内部网络系统工程的系统集成商A公司,提出了集团的需求。

A公司管理层开会研究后命令项目经理张某积极跟进,与李某密切联系。

张某通过上网搜索,发现外企B公司最近推出的一种基于WiMAX技术的无线网络系统比较符合需求,国外也有类似的成功案例。

张某亲自到B公司的国内代理商C公司进行了实地考察,并在C公司进行了产品演示实验,感到效果良好。

随后,张某和李某沟通后,A公司正式与C公司签订了采购合同,并很快进行了系统的安装部署。

可是当无线网络系统正式投入运行后不久,就出现了一系列问题,比如:无线网络覆盖存在盲区,不支持某些类型的数据业务,用户较多时数据传输率急剧下降,偶尔发生莫名其妙的断网现象,等等。

更麻烦的是,当地无线电管理部门认为他们没有取得无线电频带使用执照,要求该集团立即停止该无线网络,并且要对他们进行处罚。

此事C 公司传来消息,称B公司因内部原因即将退出中国大陆市场,继续提供该系统的技术支持服务比较困难。

【问题1】(6分)在本案例中,张某未进行充分的项目可行性研究一直项目出现危机,请指出具体体现在哪些方面(将正确选项对应的字母填入答题纸对应栏内,多选扣分):A.投资必要性D. 组织可行性G. 风险因素分析及对策B.技术可行性E. 社会可行性C.财务可行性F. 经济可行性【问题2】(3分)请简要列举进行项目可行性研究的主要步骤。

【问题3】(6分)如果你被A公司任命为该项目的项目经理,请用300以内的文字简要叙述你应如何应对目前的困境。

试题一答案:【问题1】 B E G【问题2】进行可行性研究的主要步骤如下:1)初步可行性研究;2)详细可行性研究;3)项目综合论证;4)项目可行性评估;5)项目可行性研究报告的编写、提交和获得批准。

【问题3】(1)了解无线频带使用的有关政策,与政府有关部门沟通,商谈办理无线频带使用手续;(2)与C、B公司沟通,寻求技术解决方案。

针对题干中出现的技术问题(速率、多数据类型、断网、覆盖盲区等),商议满足的方法和措施;(3)与C公司就系统后续的技术支持和服务沟通协商;(4)如果与C、B公司协商不能达成一致,根据合同让C公司承担相应责任;提出采用其他无线网络替代方案的建议或终止该项目某系统集成项目的建设方要求必须按合同规定的期限交付系统,承建方项目经理李某决定严格执行项目进度管理,以保证项目按期完成。

他决定使用关键路径法来编制项目进度网络图。

在对工作分解结构进行认真分析后,李【问题1】(5分)(1)请计算活动B、C、F的自由浮动时间。

(2)请计算活动D、G的最迟开始时间。

【问题2】(4分)如果活动B拖延了4天,则该项目的工期会拖延几天?请说明理由。

【问题3】(6分)按照题干所述,李某实际完成了项目进度管理的什么过程?如果要进行有效地项目进度管理,还要完成哪些过程?解答:【问题1】双代号网络图如下:(1)B、C、F的自由浮动时间分别为3天,0天,3天(2 )D、G的最迟开始时间分别为5天,13天【问题2】结果拖延了1天理由:原关键路径为ACEH原工期=5+6+8+9=28天如果B拖延了4天,则新关键路径为ABEH新工期=5+7+8+9=29天【问题3】李某已经完成的工作:活动定义;活动排序;活动历时估算如果要进行有效地项目进度管理,还要完成:活动资源估算;制定进度计划表;进度控制试题三(15分)阅读以下说明,请回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】M公司是一个仅有二十几名技术人员的小型信息系统集成公司,运营三年来承担过不同规模的二十多个系统集成项目,积累了一定的项目经验。

由于公司尚处于成长期,有些工作尚未规范,某些项目存在质量问题。

公司管理层决定采取措施,加强质量管理工作。

这些措施包括:提高公司的技术和管理人员素质,专门招聘了几名有经验的项目管理人员,然后成立了专门的质量管理部门,委派新招聘的陈工担任质量管理部门的经历,全面负责公司的质量管理。

【问题1】(6分)项目经理就项目质量保证活动基本内容向陈工请教,请问陈工应如何回答?【问题2】(3分)陈工对质量管理的办法、技术和工具进行了整理,主要包括:传统的检查、测试、(A)和6σ。

另外,业界在开展全面质量管理的过程中,通常将(B)、流程图、直方图、检查表、散点图、(C)和控制图称为“老七种工具”,而将相互关系图、亲和图、(D)、矩阵图、(E)、过程决策程序图和(F)称为“新七种工具”。

请你将上面的叙述补充完整(将空白处应填写的恰当内容写在答题纸的对应栏内)。

【问题3】(6分)公司任命张工为项目的项目经理,针对项目质量控制过程的基本步骤,陈工可对张工提出怎样的指导性建议?试题三答案:【问题1】1)制定质量标准2)制定质量保证流程3)提出质量保证所采用的方法和技术4)建立质量保证体系【问题2】A 统计抽样;B 因果图;C 排列图;D 树状图;E 优先矩阵图;F 活动网络图【问题3】陈工可对张工提出的建议如下:1)选择控制对象;2)为控制对象确定标准或目标;3)制定控制措施的实施计划;4)按计划执行;5)对项目实施情况进行跟踪监督,检查,并将检测的结果与计划或标准相比较;6)发现并分析质量偏差;7)根据质量偏差采取相应的对策。

试题四(15分)阅读以下说明,请回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】B系统集成公司拟承建某大型国有企业A单位的一个信息系统项目。

该项目有A单位信息中心负责。

信息中心主任赵某任甲方经理,B公司委派项目经历杨某负责跟进该项目。

经初步调研,杨某发现该项目进度紧,任务中,用户需求模糊,可能存在较大风险。

单B公司领导认为应该先签下该项目,其他问题在项目实施中再想办法解决。

A、B双方很快签订了一份总价合同。

在合同中,根据赵某提供的初步需求说明,简单列出了系统应完成的各项功能的性能指标。

杨某根据合同制定了项目的范围说明书。

可是随着需求调研的深入,杨某发现从A单位一些业务部门活动的用户需求大大超出了赵某所提出的需求范围。

杨某就此和赵某进行了沟通。

杨某认为需求变化太大,如果继续按合同中所规定的进度和验收标准实施将非常困难,要求A单位追加预算并延长项目工期。

而赵某认为这些需求应经包含在所欠合同条款中,并且这是一个固定预算项目,不可能在增加预算。

双方对照合同条款逐条分析,结果杨某发现这些条款要么太粗,不够明确,要么就是双方在需求理解上存在巨大差异。

杨某将上述情况汇报给了B公司主管领导,主管领导认为A单位为公司大客户,非常重要,要求杨某利用合同条款的模糊性,简化部分条款的功能实现,以保持成本和进度不变。

【问题1】(6分)在本案例中,B公司在合同管理方面存在哪些问题?【问题2】(5分)结合本案例,判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写“√”,错误的选项填写“X”)(1)合同确定了信息系统实施的管理的主要目标,是签约双方在工程中各种经济活动的依据。

(√)(2)合同开始生效以后,对于某些未约定或者约定不明确的内容,合同双方可以通过合同附件进行补充。

(√)(3)如果承建方交付的工作成果经过了建设方得验收单实际不符合质量要求,则应该由建设方承担采取补救措施所产生的全部费用。

( X )(4)承包人通常愿意签订总价合同以便能够通过节约成本来提高利润。

( X )(5)合同变更的基本处理原则是“公平合理”。

(√)处理才能吧合同管理的后续工作做好。

试题四参考答案:【问题1】合同管理方面可能存在的问题如下:没有做好签订合同之前的调查工作,合同签订过程过于草率合同没有制定好,缺乏明确清晰的工作说明或更细化的合同条款没有采取措施,确保合同签约双发对合同条款的一致理解合同中缺乏相应的纠纷处理条款对于签订总价合同的风险认识不足【问题2】对对错错对【问题3】不妥当杨某应采取的处理措施有:召集项目干系人对A单位的需求变化,以及引起的相应的合同变更事宜进行评估与B公司管理层沟通,要求实施合同变更建议A,B公司的高层领导沟通协商,就合同的变更及项目的继续执行达成原则一致试题五(15分)阅读以下说明,请回答问题1和问题2,将解答填入大题至的对应栏内。

【说明】项目经理张某率领项目组为某银行开发了一套“银证通”管理系统,这是一套典型的已购环境下的分布式电子交易系统。

该系统在实际工作环境下运行状况良好,客户方也非常满意。

在系统正式运行的第三个月末,由于银行业务的调整,客户方提出需要修改一下该系统的功能。

为此该系统需要在原有数据库中增加一项新的业务代码,并在另一项原本仅由数字构成的业务代码前增加由3个英文字母组成的前缀码。

张某认为这算不上什么特别大的功能调整,就非常有把握地对负责该项目的客服人员说:“小意思,估计一个人一天时间就能完成修改。

为了稳妥起见,你可以向客户承诺三天内解决问题,五天内新版本正式上线。

”项目经理张某要求经验丰富的程序员甲在一天内独自完成所有相关代码的改动和系统测试。

第二天一早,他吃惊地发现,程序员甲一夜未眠,还在埋头查找和修改代码。

不得已,他又将程序员乙、丙加入到代码修改者的行列中。

但是一周时间飞逝而过,修改工作认为完成,客户方对此非常不满。

【问题1】(6分)(将相应选项填入答题纸对应栏内)在本案例中,这次系统功能变更属于一种(1)维护工作,导致这次变更发生的原因是(2)。

从技术角度看,造成项目修改工作如此困难最可能的原因是系统(3)方面的问题;从管理角度来看,造成项目修改工作迟迟不能结束主要是因为在(4)过程中存在问题。

备选项:(1)A 适应性B 预防性C 完善性D 更正性(2)A 项目执行与项目基准不一致导致的被动调整B 项目范围定义存在疏忽C 实现项目的价值提升D 外部环境发生了变化(3)A 需求分析B 设计C 编码D 测试(4)A 进度管理B 沟通管理C 变更管理D 风险管理【问题2】(9分)针对题干中客户提出的要求和有关后续工作,如果你是该项目的项目经理,请简述你将如何实施变更。

试题五参考答案:【问题1】(1)A (2)D (3)B (4)C【问题2】提出项目变更申请,对变更影响进行分析对变更的初审变更方案论证项目变更控制委员会审查发出变更通知并开始实施变更实施过程的监控对变更的实施效果进行评估,判断发生变更后的项目是否已纳入正常轨道归档保存变更产生的相关文档,确保其完整、准确、清晰,并适当的时候可以引入配置管理工具。
