1、灌注桩清孔的方法有哪几种?应按什么要求进行?清孔方法有一下几种:1、抽浆法抽浆清孔比较彻底,适用于各种钻孔方法的摩擦桩、支承桩和嵌岩桩,但孔壁易坍塌的钻孔使用抽浆法清孔时,操作要注意,防止坍孔。

1)用反循环方法成孔时,泥浆相对密度一般控制在1.1以下,孔壁不易形成泥皮,钻孔终孔后,只需将钻头稍提起空转,并维持反循环5~15min左右就可完全清除孔底沉淀土。

2)正循环成孔,空气吸泥机清孔。

空气吸泥机清孔原理与气举反循环原理相同,但以灌注水下混凝土的导管作为吸泥管。

正循环成孔,砂石泵或射流泵清孔,导管作为砂石泵或射流泵的吸浆管清孔。

它的好处是清孔完毕,将特别弯管拆除,装上漏斗,即可开始灌注水下混凝土。

用反循环钻机成孔时,也可等安好灌浆导管后再用反循环方法清孔,以清除下钢筋笼和灌浆导管过程中沉淀的钻碴。

2、换浆法采用泥浆泵,通过钻杆以中速向孔底压入相对密度1.15左右,含砂率<4%的泥浆,把孔内悬浮钻碴多的泥浆替换出来。

对正循环回转钻来说,不需另加机具,且孔内仍为泥浆护壁,不易坍孔。

但本法缺点较多,首先,若有较大泥团掉入孔底很难清除;再有就是相对密度小的泥浆是从孔底流入孔中,轻重泥浆在孔内会产生对流运动,要花费很长时间才能降低孔内泥浆相对密度,清孔所花时间太长;当泥浆含砂率较高时,绝不能用清水清孔,以免砂粒沉淀儿达不到清孔目的。

3、掏碴法主要针对冲或冲抓法所成的桩孔,采用抽渣筒进行抽渣清孔。

4、用砂浆置换钻碴清孔法先用抽渣简尽量清除大颗粒钻渣,然后以活底箱在孔底灌注o.6m厚的特殊砂浆.其相对密度较小,能浮在拌合混凝土之上。

采用比孔径稍小的搅拌器.慢速搅拌孔底砂浆,使其与孔底残留钻渣混合。

吊出搅拌器.插入钢筋笼,灌注水下混凝土。

连续灌注的混凝土把混有钻渣并浮在混凝土之上的砂浆一直推到到孔口,达到清孔的目的。

2、预制桩的使用范围如何?预制桩的打桩顺序如何确定?预制桩易以较厚底强风化或全风化岩层、坚硬黏土土层、密实碎石土、砂土、粉土层作桩端持力层,其上覆土层较软弱,不影响预制桩底穿透底地层。

浅谈钻孔灌注桩的清孔要点

浅谈钻孔灌注桩的清孔要点

浅谈钻孔灌注桩的清孔要点【摘要】钻孔灌注桩是一种常用的地基处理方法,清孔是确保钻孔灌注桩质量的重要环节。

在清孔前需要做好准备工作,如清理孔底垃圾和清除杂物。

在清孔过程中需注意保持孔壁稳定,防止坍塌。

清孔后的验收标准主要包括孔径、垂直度和深度等指标。

清孔时可能会遇到的常见问题有孔壁坍塌、水泥浆泄漏等,需及时处理。

清孔的工具和设备包括清孔机、清孔箍等。

清孔是保证钻孔灌注桩质量的关键环节,只有严格遵守清孔要点,才能确保工程质量。

通过正确的清孔操作,可以有效提高钻孔灌注桩的质量和稳定性,确保工程顺利进行。

【关键词】钻孔灌注桩、清孔、质量、准备工作、注意事项、验收标准、常见问题、工具和设备、关键环节、工程质量、严格遵守、清孔要点。

1. 引言1.1 钻孔灌注桩的定义钻孔灌注桩是一种常用的地基基础工程施工方法,通常用于支撑大型建筑物或桥梁等工程结构。

钻孔灌注桩是通过在地面上先进行钻孔,然后在钻孔中灌入混凝土,形成一个承载能力强的桩体,以支撑工程结构。

钻孔灌注桩的优点包括承载能力大、抗震性能好、施工速度快等。

在施工钻孔灌注桩的过程中,清孔是一个至关重要的环节。

清孔指的是在进行钻孔灌注桩施工前,需要清除钻孔中的泥沙、水等杂质,以确保灌入混凝土的桩体质量。

清孔对于钻孔灌注桩的质量起着至关重要的作用,如果清孔不彻底或不规范,将会影响桩体的承载能力和抗震性能。

严格遵守清孔要点,做好清孔工作是确保钻孔灌注桩质量的关键。

只有在清孔前的准备工作、清孔过程中的注意事项、清孔后的验收标准、清孔时遇到的常见问题以及清孔的工具和设备等方面严格把关,才能最大程度地保证钻孔灌注桩的施工质量和工程安全。

1.2 清孔对钻孔灌注桩质量的重要性清孔对钻孔灌注桩的质量起着至关重要的作用。

钻孔灌注桩是一种常见的基础工程形式,其质量直接影响着整个工程的安全和稳定性。

而清洁的孔洞是确保钻孔灌注桩质量的关键环节之一。

清洁的孔洞可以确保混凝土能够完全填满孔洞,避免孔洞内部出现空洞或者缺陷。

钻孔灌注桩清孔方法

钻孔灌注桩清孔方法

钻孔灌注桩清孔方法1.矿粉喷吹清洗法:矿粉喷吹清洗法是通过高压气体将矿粉注入到钻孔中,利用气体载带的高速冲刷、冲击和磨擦效应来清除钻孔内外的杂物和污泥。

具体步骤:1)将矿粉(通常为石灰石粉或石英砂)装入喷吹机中;2)通过高压气源将气体喷入喷吹机;3)调节气源压力,使气体通过高压喷射枪喷出,冲击钻孔内壁;4)由于高速气流的流动,钻孔内的杂物和污泥被冲刷出来;5)通过钻机的抽水装置将淤泥和清洗的水一起抽出。

优点:清洗效果好,可将钻孔清洗干净,且清洗速度快。

缺点:耗时长,需要喷吹机等专业设备。

2.液压清洗法:液压清洗法是利用高压水流的冲刷效应来清洗钻孔内外的杂物和污泥。

具体步骤:1)准备高压水泵和喷射枪;2)将喷射枪的喷嘴置于钻孔口处,启动高压水泵;3)调节水泵的压力和喷射角度,使高压水流能够冲刷钻孔内壁;4)由于高压水流的冲刷效应,钻孔内的杂物和污泥被冲刷出来;5)利用吸污泵将淤泥和清洗的水一起抽出。

优点:清洗效果好,水流的冲刷能力强,清洗速度快。

缺点:需要准备高压水泵和喷射枪等专业设备。

3.物理清洗法:物理清洗法是通过物理力量来清除钻孔内外的污泥和杂物。

常用的物理清洗方法包括手工清洗和机械清洗。

具体步骤:1)手工清洗:a)使用铲子等工具将钻孔内的杂物和污泥铲除;b)利用刷子或者水管进行清洗擦拭。

2)机械清洗:a)使用钻机配备的清洗杆,在钻孔内进行机械清洗;b)清洗杆上装有清洗刷头,通过旋转运动来清洗钻孔内壁。

优点:工具简单,无需专业设备,适用于小型工程。

缺点:清洗效果和速度相对较差,需要较多的人工。

总结:。

旋挖钻孔灌注桩二次清孔技术

旋挖钻孔灌注桩二次清孔技术

旋挖钻孔灌注桩二次清孔技术旋挖钻孔施工过程中应采取适当措施避免沉渣产生,在钢筋笼、灌注导管安放后,对沉渣过厚的桩孔,须选用合适的二次清孔工艺进行沉渣处理。

二次清孔是在完成旋挖成孔、下入钢筋笼和灌注导管后,利用灌注导管清除孔底沉渣的关键工序。

桩孔二次清孔工艺的合理选择,对清除孔底沉渣,保证桩身工程质量极其重要。

1、泥浆正循环清孔1.1、工艺原理泥浆正循环清孔工艺是普遍采用的一种清孔方式,是由泥浆泵泵送的泥浆经过胶管,与孔口的灌注导管连接,并把泥浆送到孔底;送到孔底的泥浆悬浮并携带孔底沉渣,再经过灌注导管与孔壁之间的环状空间返回地面,流入循环沟、沉淀池,然后进入泥浆池循环使用。

正循环二次清孔工艺原理见图所示:正循环二次清孔原理示意图1.2、清孔操作注意事项泥浆正循环清渣运行时须注意以下事项:(1)选择合适的泥浆泵,泥浆流量过大,对孔壁冲刷大,容易塌孔;泥浆流量小,沉渣上升速度慢,清渣效果差,耗费时间长。

实际施工中,流量、扬程作为选择泥浆泵的依据,可根据桩孔直径大小配制功率在12~30KW之间的3PN泥浆泵。

(2)减少管道接口,避免管道直径剧烈变化、运行方向剧烈变化,减小泥浆循环系统中的沿程阻力和局部阻力消耗。

(3)泥浆循环过程中,泥浆循环系统中含有较多的粗颗粒或岩渣,会反复循环带入孔内,影响清孔效果。

应定期对沉淀池、泥浆池废渣进行清理,可加大、加长泥浆循环沟,并派专人沟内捞渣。

(4)清孔过程中,根据清渣效果适时上下提放、左右移动导管,加快扰动孔底沉渣,以达到快速清渣的效果。

2、泥浆旋流器正循环清孔2.1、工艺原理为减少正循环二次清孔过程中泥浆中粗颗粒含量大,提高泥浆性能指标,缩短清孔时间,提升清孔效果,在泥浆正循环清孔系统中,引进了泥浆旋流器辅助清孔,即:在泥浆泵泵送泥浆入孔底的胶管上,在地面串联泥浆旋流器,在泥浆被泵入孔底前将泥浆中的粗颗粒排出,预先进行浆渣有效分离,保证优质泥浆进入孔底,减少岩渣的重复带入,并有效地提高了泥浆的携渣能力,大大缩短清孔时间,既提高工效,又保证清孔效果。

钻孔灌注桩清孔方法.doc

钻孔灌注桩清孔方法.doc

钻孔灌注桩清孔方法钻孔灌注桩清孔方法应根据设计要求、钻孔方法、机械设备和土质情况决定。

以下为建筑人士解答钻孔灌注桩清孔方法的简述,相关内容供以参考。

一、抽浆法清孔抽浆法清孔抽浆法清孔抽浆法清孔抽浆清孔比较彻底,适用于各种钻孔方法的磨擦桩、支承桩和嵌岩桩。

但孔壁易坍塌的钻孔使用抽浆法清孔时,操作要注意,防止坍孔。

抽浆法清孔有以下几种方法:1、用反循环回转钻机钻孔时,可在终孔后停止进尺,利用钻机的反循环系统的泥石泵持续吸渣5min~15min左右,使孔底钻渣清除干净。

此法一般在钻孔结束时进行。

2、空气吸泥机清孔,以灌注水下混凝土的导管作为吸泥管,以高压风管作为压缩空气高压风管可设导管内,也可设在导管外。

用空气吸泥机清孔注意事项:高压风管沉入导管内的入水深度应大于钻孔内水头到出浆口高度的1.5倍,一般不宜小于15m,但不必沉至导管底部附近。

开始工作时应先向孔内供水,然后送风清孔。

停止清孔时应先关气后断水,以防水头降底造成坍孔。

清孔过程中必须始终保持孔内原有水头高度。

如孔较深,则中途宜停顿片刻,待孔内上部悬浮钻渣均匀沉淀后,再送风清孔一次。

当风管口设置很低,在清孔过程中不能保持孔口水头时,不可马上停止送风,应先将风管或导管提升一定高度才停止送风,以免稠浆渣将风管口堵塞。

若遇大石块卡在风管内,或浓泥浆堵塞出风口时,应将石块或泥浆清除后再继续清孔,切不可任意加大风压引起胶管爆裂伤人。

清孔结束后,最后测量孔底标高,将导管上的弯管拆除,内或外风管吊走,准备灌注水下混凝土。

3、以导管作为吸泥泵的吸浆管清孔。

此法系以灌注混凝土的导管代替泵吸式反循环回转的空心钻杆作为吸泥管。

它的好处是清孔完毕,将特制弯管拆除即可开始灌注水下混凝土,争取时间。

以上抽浆法各种清孔机具以内风管空气吸泥机和导管吸泥泵清孔为优。

因清孔后不必提升导管,只需拆除弯管部分,便能尽快灌注水下混凝土,争取时间且一次清孔成功。

缺点是需专门增加清孔机具。

用泵吸式反循环回转钻孔时,不需增加其它机具。

钻孔灌注桩清孔

钻孔灌注桩清孔

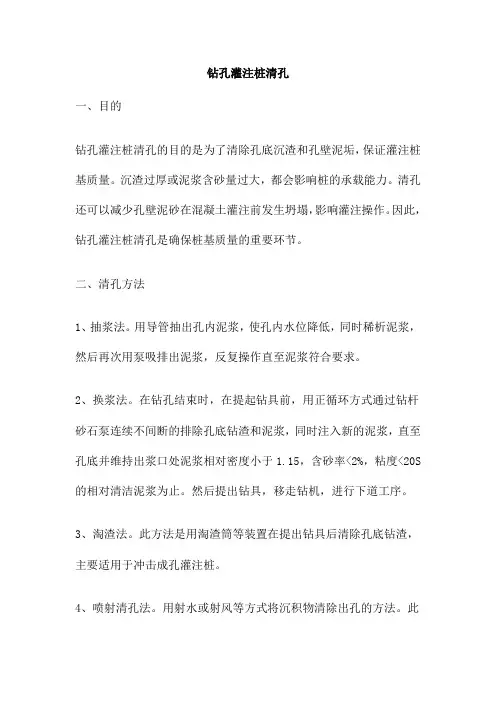

钻孔灌注桩清孔一、目的钻孔灌注桩清孔的目的是为了清除孔底沉渣和孔壁泥垢,保证灌注桩基质量。

沉渣过厚或泥浆含砂量过大,都会影响桩的承载能力。

清孔还可以减少孔壁泥砂在混凝土灌注前发生坍塌,影响灌注操作。

因此,钻孔灌注桩清孔是确保桩基质量的重要环节。

二、清孔方法1、抽浆法。

用导管抽出孔内泥浆,使孔内水位降低,同时稀析泥浆,然后再次用泵吸排出泥浆,反复操作直至泥浆符合要求。

2、换浆法。

在钻孔结束时,在提起钻具前,用正循环方式通过钻杆砂石泵连续不间断的排除孔底钻渣和泥浆,同时注入新的泥浆,直至孔底并维持出浆口处泥浆相对密度小于1.15,含砂率<2%,粘度<20S 的相对清洁泥浆为止。

然后提出钻具,移走钻机,进行下道工序。

3、淘渣法。

此方法是用淘渣筒等装置在提出钻具后清除孔底钻渣,主要适用于冲击成孔灌注桩。

4、喷射清孔法。

用射水或射风等方式将沉积物清除出孔的方法。

此法是在桩孔钻至设计标高后,停止钻进并进行第一次喷射(水或压缩空气),使孔底基本清洁,首次喷射后投入碎石或碎砖等粗骨料,利用浮重法和泵吸反循环法将孔底沉渣排除。

此法清孔效果较好,但需要相应设备。

5、机械清孔法。

用机械装置(如导管等)搅动孔底泥浆或悬浮物,使悬浮物流出桩孔。

此法效率高,质量好,但需机械设备较多。

三、注意事项1、清孔应达到的要求:孔内排出或抽出的泥浆手摸无2~3mm颗粒,泥浆比重不大于1.15,含砂率小于2%,粘度17~20s。

灌注混凝土前,孔底500mm以内的泥浆比重应小于1.25,含砂率小于8%,粘度18~22s。

对碎石土等土质宜坍落度加大到20~22cm。

二次清孔浇筑水下混凝土前沉渣厚度端承桩全长小于50mm;摩擦端承桩全长小于100mm;摩擦桩全长小于300mm。

2、清孔过程中要不断置换泥浆,直至浇注水下混凝土。

3、浇注混凝土前,孔底沉渣厚度符合规范要求时方可施工,不符合要求时,应采取二次清孔直至沉渣符合要求。

4、进入施工现场必须戴好安全帽,并正确使用个人劳动保护用品。

钻孔桩清孔工艺

钻孔桩清孔工艺
3、对挖基弃碴应按设计规定办理。
4、施工生活废水应沉淀后统一排放,不得污染水源及周围环境。
5、不得破环景区环境,施工完后应按设计恢复。
6、若遇文物不得随意破环,并与有关部门联系解决。
十、关于矩形实体桥墩的施工工艺
根据设计图几何尺寸,加工制做大块钢模板一次立到墩顶采用一次浇筑完的施工方法。
1、模板采用6mm厚钢板制做,板边采用∠75×75×8角钢焊接,背肋加焊同等角钢,间距按0.3m×0.3m布置,双向设拉杆,拉杆用φ25圆钢,间距按0.6m×0.6m布置,外侧设∠100×100×10双角钢环带间距0.6m一道。模板连结采用φ16螺栓连结,栓距0.2m。砼灌注采用泵车送砼施工,人工插入式捣固棒振捣,灌注时应分层对称灌注,砼采用罐车运输。自动控制强制式拌合机拌合,按配合比级配设置配料斗,铲车上料。模形立好后应在四个方向设置缆风,并应用仪器测量校正,挂倒链调整。
三、箱梁模板:内模采用组合标准钢模组拼,拐角可做特制角模,上顶为一块活动钢板,下底待铺底砼铺设后安拼封底模板,防止灌注侧肋时砼上翻浆。内模按1.5m长设计,内环支撑可用∠75×75×8角钢制做,分段连结,接点应留10mm空,加楔上螺栓便于拆除,设置井字型内撑,中间设紧丝调节,便于拆模之用。外模采用强度高、刚度大的钢模,按8mm厚钢模板,模板边及背肋带采用∠100×100×8角钢制做,侧模外设支撑架与外侧模焊成整体,可增加其刚度及自身稳定性,底模可按四块特制钢模制做。外模及底模纵向分块均按2.0m计,可与支架配套。内外模板按分块组拼拆除方便,内模有较大的操作空间,整孔梁砼可一次浇筑完成。保证了梁体的整体性和梁体质量。
3、拆模时间应控制在72小时以上,过早易使砼粘模,拆模后及时用塑料薄膜包住砼,并及时洒水养护,洒水养护应满14天,否则易出现砼表面龟裂。

清孔方法

清孔方法

1、灌注桩清孔的方法有哪几种应按什么要求进行清孔方法有一下几种:1、抽浆法抽浆清孔比较彻底,适用于各种钻孔方法的摩擦桩、支承桩和嵌岩桩,但孔壁易坍塌的钻孔使用抽浆法清孔时,操作要注意,防止坍孔。

1)用反循环方法成孔时,泥浆相对密度一般控制在以下,孔壁不易形成泥皮,钻孔终孔后,只需将钻头稍提起空转,并维持反循环5~15min左右就可完全清除孔底沉淀土。

2)正循环成孔,空气吸泥机清孔。

空气吸泥机清孔原理与气举反循环原理相同,但以灌注水下混凝土的导管作为吸泥管。

正循环成孔,砂石泵或射流泵清孔,导管作为砂石泵或射流泵的吸浆管清孔。

它的好处是清孔完毕,将特别弯管拆除,装上漏斗,即可开始灌注水下混凝土。

用反循环钻机成孔时,也可等安好灌浆导管后再用反循环方法清孔,以清除下钢筋笼和灌浆导管过程中沉淀的钻碴。

2、换浆法采用泥浆泵,通过钻杆以中速向孔底压入相对密度左右,含砂率<4%的泥浆,把孔内悬浮钻碴多的泥浆替换出来。

对正循环回转钻来说,不需另加机具,且孔内仍为泥浆护壁,不易坍孔。

但本法缺点较多,首先,若有较大泥团掉入孔底很难清除;再有就是相对密度小的泥浆是从孔底流入孔中,轻重泥浆在孔内会产生对流运动,要花费很长时间才能降低孔内泥浆相对密度,清孔所花时间太长;当泥浆含砂率较高时,绝不能用清水清孔,以免砂粒沉淀儿达不到清孔目的。

3、掏碴法主要针对冲或冲抓法所成的桩孔,采用抽渣筒进行抽渣清孔。

4、用砂浆置换钻碴清孔法先用抽渣简尽量清除大颗粒钻渣,然后以活底箱在孔底灌注o.6m厚的特殊砂浆.其相对密度较小,能浮在拌合混凝土之上。

采用比孔径稍小的搅拌器.慢速搅拌孔底砂浆,使其与孔底残留钻渣混合。

吊出搅拌器.插入钢筋笼,灌注水下混凝土。

连续灌注的混凝土把混有钻渣并浮在混凝土之上的砂浆一直推到到孔口,达到清孔的目的。

2、预制桩的使用范围如何预制桩的打桩顺序如何确定预制桩易以较厚底强风化或全风化岩层、坚硬黏土土层、密实碎石土、砂土、粉土层作桩端持力层,其上覆土层较软弱,不影响预制桩底穿透底地层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻孔桩清孔方法
首先我们先了解钻孔桩清孔方法:
1、抽浆法
抽浆清孔比较彻底,适用于各种钻孔方法的摩擦桩、支承桩和嵌岩桩,但孔壁易坍塌的钻孔使用抽浆法清孔时,操作要注意,防止坍孔。

1)建设企业用反循环方法成孔时,泥浆相对密度一般控制在1.1以下,孔壁不易形成泥皮,钻孔终孔后,只需将钻头稍提起空转,并维持反循环5~15min左右就可完全清除孔底沉淀土。

2)正循环成孔,空气吸泥机清孔。

空气吸泥机清孔原理与气举反循环原理相同,但以灌注水下混凝土的导管作为吸泥管。

正循环成孔,砂石泵或射流泵清孔,导管作为砂石泵或射流泵的吸浆管清孔。

它的好处是清孔完毕,将特别弯管拆除,装上漏斗,即可开始灌注水下混凝土。

用反循环钻机成孔时,也可等安好灌浆导管后再用反循环方法清孔,以清除下钢筋笼和灌浆导管过程中沉淀的钻碴。

2、换浆法
采用泥浆泵,通过钻杆以中速向孔底压入相对密度1.15左右,含砂率<4%的泥浆,把孔内悬浮钻碴多的泥浆替换出来。

对正循环回转钻来说,不需另加机具,且孔内仍为泥浆护壁,不易坍孔。

但本法缺点较多,首先,若有较大泥团掉入孔底很难清除;再有就是相对密度小的泥浆是从孔底流入孔中,轻重泥浆在孔内会产生对流运动,要花费很长时间才能降低孔内泥浆相对密度,清孔所花时间太长;当泥浆含砂
率较高时,绝不能用清水清孔,以免砂粒沉淀儿达不到清孔目的。

3、掏碴法
主要针对冲或冲抓法所成的桩孔,采用抽渣筒进行抽渣清孔。

4、用砂浆置换钻碴清孔法
先用抽渣简尽量清除大颗粒钻渣,然后以活底箱在孔底灌注o.6m厚的特殊砂浆.其相对密度较小,能浮在拌合混凝土之上。

采用比孔径稍小的搅拌器.慢速搅拌孔底砂浆,使其与孔底残留钻渣混合。

吊出搅拌器.插入钢筋笼,灌注水下混凝土。

连续灌注的混凝土把混有钻渣并浮在混凝土之上的砂浆一直推到到孔口,达到清孔的目的。

钻孔桩清孔基本规定:
1.钻孔达到图纸规定深度后,且成孔质量符合图纸要求并经监理工程师批准,应立即进行清孔。

清孔时,孔内水位应保持在地下水位或河流水位以上1.5-2m,以防止钻孔的任何塌陷。

2.清孔时,应将附着于护筒壁的泥浆清洗干净,并将孔底钻渣及泥砂等沉淀物清除。

清孔次数按图纸要求和清孔后孔底钻渣沉淀厚度符合图纸规定值为前提进行,大桥基础钻孔后一般需进行两次清孔。

3.清孔后孔底沉淀物厚度应按图纸规定值进行检查,如图纸无规定时,对于直径等于或小于1.5m的摩擦桩的沉淀厚度应等于或小于300 mm;当桩径大于1.5m或桩长大于40m或土质较差的摩擦桩的沉淀厚度应等于或小于500mm.支承桩的沉淀厚度应符合图纸规定。

嵌岩桩的沉淀厚度应满足图纸要求,并不得大于50mm,不得加深孔底
深度代替清孔。
