梁板吊装专项工程施工设计方案
梁板吊装施工方案

梁板吊装施工方案一、施工前准备工作1.组织力量:确定吊装人员、安全员、指挥员等相关人员,明确各自责任,组织好施工队伍。
2.设备准备:检查吊装设备的完好性和工作状态,确保能够正常使用。
3.梁板准备:检查梁板的质量和尺寸是否符合要求,确保安全可靠。
二、吊装设备选择根据梁板的尺寸、重量和吊装高度等因素,选择适当的吊装设备,如塔吊、起重机等,并做好设备的安装和调试工作。
三、现场准备工作1.确定吊装位置:根据设计要求和工程施工图,确定吊装梁板的具体位置,并设置好吊装点和固定点。
2.地面处理:清理吊装区域的杂物和障碍物,确保施工现场整洁。
3.地基处理:检查吊装基础是否坚固,必要时进行加固处理。
四、吊装计划制定根据梁板的尺寸、重量、吊装高度和施工现场的具体情况,制定吊装计划,确定吊装的方法、顺序和时间表。
五、吊装操作步骤1.检查吊装设备的工作状况和安全保护装置,确保吊装设备能够正常运行。
2.将吊装设备的臂架或钩链伸展到吊装点上方,并通过平衡装置保持稳定。
3.使用吊装设备的钢丝绳或链条等工具将梁板吊装起来,逐渐升高至指定高度。
4.在梁板底部添加临时支撑,并同时进行调整和固定,确保梁板的水平度和稳定性。
5.将梁板移动到吊装位置上,根据需要进行微调和旋转,确保与设计要求完全符合。
6.将梁板固定在指定位置上,采用梅花螺栓或其他合适的固定方式进行固定。
六、安全措施1.操作人员必须持有相关的吊装操作证书,经过培训并熟悉吊装设备的使用方法和操作规程。
2.在吊装过程中必须佩戴安全帽、防护服、安全鞋等个人防护装备,并严格遵守现场作业规范。
3.在吊装区域设置警示标志并限制人员和车辆进入,确保施工现场的人员安全。
4.定期对吊装设备进行检查和维护,确保吊装设备的正常运行和安全使用。
以上是关于梁板吊装施工方案的详细介绍,通过合理的组织和操作,可以保证施工的顺利进行,确保吊装梁板的安全性和质量。
在实施吊装操作时,务必遵循相关的操作规程和安全规范,确保施工人员的人身安全和施工设备的正常运行。
梁板吊装的专项方案

一、编制依据1. 《建筑起重机械安全技术规程》2. 《建筑工程施工安全规范》3. 《建筑工程施工质量验收规范》4. 《建筑工程施工组织设计规范》5. 本工程相关设计文件和施工图纸二、工程概况1. 工程名称:XX项目梁板吊装工程2. 工程地点:XX市XX区XX项目现场3. 工程规模:总建筑面积XX万平方米,梁板吊装工程量XX立方米4. 施工单位:XX建筑有限公司三、施工工艺及方法1. 施工工艺:采用汽车吊进行梁板吊装,采用人工配合机械进行安装。
2. 施工方法:(1)吊装准备:检查吊装设备、梁板及安装位置,确保设备完好、梁板质量合格、安装位置准确。
(2)吊装过程:a. 吊装前,对汽车吊进行试吊,确保吊装设备性能良好。
b. 吊装时,吊装人员应密切配合,确保梁板平稳吊装。
c. 梁板吊装到位后,进行临时固定,防止梁板滑动。
(3)安装过程:a. 安装前,检查梁板尺寸、位置是否符合设计要求。
b. 安装时,使用扳手、撬棍等工具进行安装,确保梁板安装牢固。
c. 安装完成后,进行验收,确保安装质量符合要求。
四、安全措施1. 人员安全:(1)吊装人员必须经过专业培训,取得相关操作资格证书。
(2)吊装过程中,严禁酒后操作、疲劳作业。
2. 设备安全:(1)汽车吊、吊装设备等必须符合国家标准,并定期进行检测、保养。
(2)吊装过程中,确保吊装设备与梁板连接牢固。
3. 环境安全:(1)吊装过程中,确保施工现场安全通道畅通。
(2)吊装过程中,防止梁板掉落伤人。
4. 防火安全:(1)施工现场设置消防设施,并定期检查、保养。
(2)吊装过程中,严禁烟火。
五、进度安排1. 施工准备:5天2. 梁板吊装:10天3. 梁板安装:5天4. 验收:2天总计:22天六、质量保证措施1. 严格按照设计文件和施工图纸进行施工。
2. 对梁板、吊装设备、安装位置等进行严格检查,确保质量合格。
3. 施工过程中,对关键工序进行控制,确保施工质量。
4. 施工完成后,进行验收,确保工程质量符合要求。
梁板吊装专项施工方案

梁板吊装专项施工方案一、施工前准备在进行梁板吊装前,必须做好充分的施工前准备工作,以确保施工的顺利进行。
具体准备工作包括:1.确认梁板吊装计划,包括工期、吊装方案等。
2.对吊装现场进行详细勘察,了解地形、建筑物周围环境等情况。
3.确认吊装工程所需的机械设备和工具是否齐全,并进行检查和保养。
4.制定安全管理方案,包括施工现场的安全隐患排查和安全措施的落实。
二、梁板吊装方案根据具体的吊装需求,确定梁板吊装方案,包括吊装方法、吊装机械设备等。
在确定吊装方案时,需要考虑以下因素:1.梁板吊装的重量、尺寸和形状。
2.吊装的高度和距离。
3.吊装现场的地形和环境。
4.吊装过程中可能遇到的风险和安全隐患。
根据以上因素,选择合适的吊装机械设备和方案,确保吊装过程安全、高效。
三、施工流程在进行梁板吊装时,需要按照以下施工流程进行操作:1.梁板吊装前必须进行全面的安全检查,并确保所有操作人员了解并遵守安全规定。
2.按照吊装方案摆放起重设备,确定吊点位置和顺序。
3.吊装过程中需有专人负责指挥,并做好沟通协调工作。
4.控制吊装速度和力度,确保梁板平稳吊装到目标位置。
5.吊装完成后,进行验收确认,确保吊装工作符合要求。
四、安全注意事项在梁板吊装过程中,需特别注意以下安全事项:1.严格遵守吊装规程和操作规范,确保吊装作业安全。
2.在吊装过程中,保持吊装现场整洁,避免杂物干扰吊装操作。
3.确保吊装机械设备和工具的正常运行和维护。
4.严禁超载操作,确保吊装操作过程中不超载。
5.吊装过程中注意风力和天气情况,确保吊装安全进行。
五、施工总结梁板吊装是重要的施工环节,需要严格按照规范要求进行操作。
在施工过程中,安全第一,确保吊装过程安全、高效。
通过合理的梁板吊装方案和施工流程,可以保证吊装工程顺利完成,提升工程质量和效率。
以上是梁板吊装专项施工方案的相关内容,希望能对相关工程施工提供参考和指导。
梁板吊装施工方案

梁板吊装施工方案梁板吊装施工方案一、项目概述:本次施工项目是对梁板进行吊装安装,涉及工作范围包括吊装设备搭建、梁板吊装、梁板定位等工作。
二、施工准备:1. 确定吊装计划和梁板安装位置;2. 准备好所需的吊装设备,包括起重机、吊具和吊具配件;3. 检查吊装设备的完好性和可用性,确保设备能够满足吊装需求;4. 安排专业的吊装人员,并确保其具备相关的技能和证书;5. 确保吊装现场的安全性,包括设置标志牌和警戒线,并配备必要的防护设备。
三、施工步骤:1. 搭建吊装设备:根据梁板的具体情况和吊装计划,在指定位置搭建起重机,并确保其平稳、牢固;2. 安装吊具:根据梁板的尺寸和重量,选择合适的吊具,并正确安装在梁板上;3. 定位梁板:根据设计要求和吊装计划,将梁板准确地定位在吊具下方,确保其与支承点的对应关系准确无误;4. 吊装梁板:在吊装人员的指挥下,利用起重机将梁板吊离地面,并缓慢、平稳地提升到指定的高度;5. 放置梁板:根据设计要求和施工计划,将梁板放置在正确的位置上,并进行必要的调整和校正,以确保其水平度和垂直度满足要求;6. 安装固定:将梁板固定在支承点上,确保其稳定性和安全性,防止出现位移、倾斜等情况;7. 检查验收:对吊装和安装的梁板进行检查和验收,确保其质量和安全达到设计要求。
四、注意事项:1. 吊装前要进行全面的施工准备和检查,确保吊装设备和吊具的良好状态和安全可靠性;2. 吊装过程中,必须由专业的吊装人员进行指挥和操作,严禁非专业人员进入吊装区域;3. 吊装过程中,要注意与施工人员的沟通协调,确保吊装过程的顺利进行;4. 吊装结束后,要进行全面的检查和验收,确保梁板的质量和安全达到设计要求。
以上是梁板吊装的施工方案,希望能对您的工作有所帮助。
如有需要请及时与我们联系。
梁板吊装专项施工方案

梁板吊装专项施工方案一、施工前准备工作1、组织编制施工方案,明确施工步骤和要求。
2、编制梁板吊装作业计划,并与相关人员进行技术交底。
3、对吊装设备进行检查和维护,确保吊装设备工作正常。
4、对施工现场进行勘察,确定吊装设备的放置位置和方向。
5、清理现场,确保施工场地干净整洁。
二、施工步骤1、安装起重设备:根据梁板的重量和尺寸选择适当的起重设备,并进行安全检查。
2、设置吊点:根据梁板的设计要求,在合适的位置设置吊点,并使用合适的吊具进行固定。
3、设置水平支撑:根据梁板的形状,在梁板两侧设置水平支撑,保证梁板水平稳定。
4、吊装梁板:将起重设备的钢丝绳或吊具连接到吊点上,将梁板吊装到指定位置。
5、调整梁板位置:在梁板吊装到指定位置后,根据设计要求进行调整,确保梁板的位置和水平度符合要求。
6、固定梁板:在梁板调整好位置后,使用合适的固定工具将梁板牢固地固定。
7、清理现场:完成吊装后,清理现场,确保施工场地整洁。
三、施工注意事项1、施工前进行技术交底,明确施工步骤和要求,确保施工人员理解并能正确执行。
2、施工过程中要注意起重设备的稳定性,避免出现倾斜、倒塌等安全事故。
3、梁板吊装过程中要保持沟通畅通,吊装和调整过程中要密切配合,确保梁板安全稳定地吊装到指定位置。
4、梁板吊装后,要进行位置和水平度的检查,确保梁板符合设计要求。
5、固定梁板时,要采用可靠的固定工具,并保证固定牢固可靠。
6、施工现场要保持整洁,避免杂物堆积和不必要的障碍物,确保施工安全。
7、施工结束后,对施工现场进行清理,排除施工过程中产生的垃圾和废料。
四、施工安全措施1、严格按照施工方案操作,避免超负荷吊装和失控施工。
2、在施工现场设置明显的安全警示标志,提醒人员注意安全。
3、施工过程中使用合格的吊装设备和吊具,确保吊装安全。
4、在梁板吊装过程中,要注意避免吊索或吊具与梁板之间的摩擦,防止梁板损伤。
5、施工人员要穿戴好安全防护用具,确保施工人员的人身安全。
预制梁板安装专项施工方案

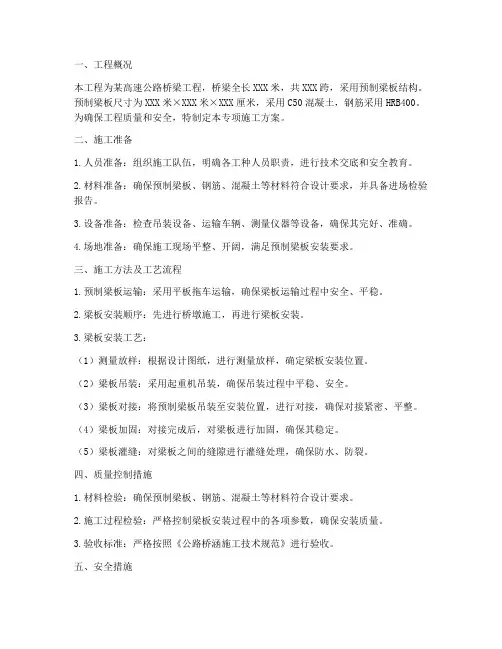

一、工程概况本工程为某高速公路桥梁工程,桥梁全长XXX米,共XXX跨,采用预制梁板结构。
预制梁板尺寸为XXX米×XXX米×XXX厘米,采用C50混凝土,钢筋采用HRB400。
为确保工程质量和安全,特制定本专项施工方案。
二、施工准备1.人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
2.材料准备:确保预制梁板、钢筋、混凝土等材料符合设计要求,并具备进场检验报告。
3.设备准备:检查吊装设备、运输车辆、测量仪器等设备,确保其完好、准确。
4.场地准备:确保施工现场平整、开阔,满足预制梁板安装要求。
三、施工方法及工艺流程1.预制梁板运输:采用平板拖车运输,确保梁板运输过程中安全、平稳。
2.梁板安装顺序:先进行桥墩施工,再进行梁板安装。
3.梁板安装工艺:(1)测量放样:根据设计图纸,进行测量放样,确定梁板安装位置。
(2)梁板吊装:采用起重机吊装,确保吊装过程中平稳、安全。
(3)梁板对接:将预制梁板吊装至安装位置,进行对接,确保对接紧密、平整。
(4)梁板加固:对接完成后,对梁板进行加固,确保其稳定。
(5)梁板灌缝:对梁板之间的缝隙进行灌缝处理,确保防水、防裂。
四、质量控制措施1.材料检验:确保预制梁板、钢筋、混凝土等材料符合设计要求。
2.施工过程检验:严格控制梁板安装过程中的各项参数,确保安装质量。
3.验收标准:严格按照《公路桥涵施工技术规范》进行验收。
五、安全措施1.施工人员必须佩戴安全帽、安全带等防护用品。
2.吊装过程中,确保起重机、吊车等设备安全可靠。
3.运输过程中,确保梁板平稳、安全。
4.现场设置警示标志,确保施工区域安全。
六、进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
七、环境保护1.施工现场设置围挡,防止扬尘。
2.合理规划施工用水,减少浪费。
3.施工结束后,及时清理施工现场,恢复原貌。
八、总结本预制梁板安装专项施工方案,旨在确保工程质量和安全,提高施工效率。
预制梁板吊装专项方案

一、编制依据1. 《建筑施工起重吊装工程安全技术规范》(JGJ276-2012)2. 《建筑施工安全生产管理条例》(GB50345-2010)3. 《预制梁板吊装作业规程》(DBJ04/T-124-2006)二、编制原则1. 安全第一,预防为主;2. 科学合理,经济高效;3. 确保质量,文明施工。
三、工程概况1. 工程名称:某大桥预制梁板吊装工程2. 工程地点:某市某区某大桥3. 主要工程量:预制梁板共计200片,每片重约40吨。
四、施工工艺技术1. 施工准备(1)场地平整:确保吊装作业场地平整、坚实,满足吊装作业要求。
(2)吊装设备:选用符合吊装作业要求的起重机,并进行设备检查和维护。
(3)吊装材料:选用合格、可靠的吊索具,如钢丝绳、吊钩、卡环等。
2. 吊装方法(1)自行式吊机架设法:适用于平坦无水桥孔的中小跨径预制梁板安装。
(2)两台吊机架设法:适用于较大跨径的预制梁板安装,两台吊机分别吊住梁的一端,同步提升架设。
3. 吊装顺序(1)先吊装跨中梁板,再依次吊装两侧梁板。
(2)吊装时,按照设计要求调整梁板位置,确保安装精度。
五、安全技术保障措施1. 安装质量要求(1)严格按照设计要求进行吊装作业,确保梁板安装位置准确。
(2)吊装过程中,加强检查,发现问题及时处理。
2. 组织质量、技术保证体系(1)成立专项技术小组,负责吊装作业的技术指导和现场监督。
(2)严格执行安全技术操作规程,确保吊装作业安全。
3. 施工质量保证措施(1)加强施工过程的质量控制,确保吊装作业质量。
(2)对吊装作业进行验收,确保梁板安装质量。
4. 安全管理措施及安全管理体系(1)建立健全安全管理制度,明确安全责任。
(2)加强安全教育,提高作业人员安全意识。
(3)严格执行安全操作规程,确保吊装作业安全。
5. 风险辨识及控制措施(1)对吊装作业进行风险评估,制定相应的风险控制措施。
(2)加强现场巡查,及时发现并处理安全隐患。
六、验收1. 验收标准(1)梁板安装位置准确,符合设计要求。
梁板吊装专项安全施工方案(1)

梁板吊装专项安全施工方案(1)
一、概述
梁板吊装是建筑施工中常见的作业方式,为确保工程施工安全,特制定本专项安全施工方案。
本方案适用于梁板吊装施工过程中的安全管理。
二、施工前准备
1.制定详细的吊装方案,包括梁板吊装方案、吊具选用、吊装方案测算
等内容。
2.检查吊装设备和工具的完好情况,确保各项设备无损坏。
3.安排专业、经验丰富的操作人员进行梁板吊装作业。
4.澄清现场指挥人员责任和各自任务分工。
三、吊装作业
1.在吊装过程中,操作人员要认真执行吊装方案,不得擅自更改。
2.对梁板进行检查,确保梁板无裂纹、损坏等缺陷。
3.使用合适的吊具,确认吊具符合安全要求。
4.通报吊装信号,确保各操作环节协调配合。
5.定期检查吊车、吊索等设备,确保设备运行正常。
四、危险分析与应对措施
1.危险因素:梁板吊装过程中,因吊装设备故障、吊装人员操作不当等
原因可能发生吊装意外。
2.应对措施:加强对吊装设备的检查维护,加强操作人员的培训教育,
提高操作人员安全意识。
五、施工后清理
1.完成吊装任务后,及时清理吊装现场,清除所有吊装设备、工具等。
2.对吊装设备进行归档保管,定期进行检查和维护。
六、总结
本专项安全施工方案主要围绕梁板吊装作业的安全管理,通过施工前的准备、吊装作业、危险分析与应对措施、施工后的清理等环节,全面提升梁板吊装作业的安全水平。
希望所有参与梁板吊装作业的人员都能严格按照该方案执行,确保施工的安全进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
长春市石头口门水库吴家屯抢险通道桥工程预制空心板运输吊装专项方案吉林珂海水利水电工程有限公司二0—四年五月批准: 审核: 编制:预应力空心板吊装方案一、施工方案的编制说明和依据(一)、编制说明为了保证本工程空心板板在吊装过程中的安全施工,我单位组织了相关人员对施工现场进行了反复认真的调查,并依据有关安全生产管理条例及工程施工的实际情况编制本工程实施性吊装方案,以保证安全高效的完成施工任务。
(二)、编制依据(1)《危险性较大的分部分项工程安全管理办法》(建质[2009]87 号)(2)中华人民共和国《安全生产法》及建设部《安全生产管理条例》及法律法规。
(3)《城市桥梁工程施工质量验收规范》(CJJ2-2008)(4)《公路桥涵施工技术规范》(TF50-2011)(5)《公路钢筋混凝土与预应力混凝土桥涵设计规范》(JTG D62-2004)(6)《公路桥函地基与基础设计规范》(JTG D63-2007)(7)《城市桥梁设计荷载计规范》(JTJ 004-98)(8)《公路工程抗震设计规范》(JTJ 004-89)(9)《公路工程抗震设计规范》(JTG D61-2005)(10)《建筑施工起重吊装安全技术规范》(JGJ_276-2012)二、工程概况长春市石头口门水库吴家屯防汛抢险通道桥工程位于长春市石头口门水库上游岔路河入库口处。
通道桥单跨长20米,共15跨,主桥长300米,桥面净宽4米,总宽5米。
桥面采用装配式后张法预应力混凝土简支空心板梁桥面板结构,板厚0.95米,桥墩、台均为单井柱现浇混凝土结构形式。
地面以上部分桥柱为现浇混凝土结构,直径为1.3米,地面以下部分为钻孔灌柱桩结构,直径 1.5米。
安装后的空心板横向分3幅(左边板、中板、右边板),其中单块边板最大吊重重约40T。
目前16块空心板已完成施加预应力施工,根据设计图纸和施工技术规范规定,结合实际情况,针对具备吊装条件的特制订本施工方案。
三、施工部署(一)施工组织本公司实行公司经理安全生产总负责,现场负责人对经理负责,安全员管理现场一切安全工程及一票否决安全生产体系。
重点做好施工现场安全标识设置,施工前进行安装交底,坚持无相应合格操作证不得上岗,听从统一指挥。
施工人员配备情况项目经理1名现场安装指挥2名安全员1名运输车司机4名吊车司机2名吊车副司机2名安装工8名拟投入的施工设备配备情况75T吊车(附性能参数表) 2 台80T级25米梁板运输车2台钢丝绳①52(长23米4条.)5T手动葫芦4个(空心梁装车用)20T卸扣6支(二)施工安排及施工时间1、吊装方法梁板安装工程采用2台75T级吊车双吊起吊的方法进行安装。
配用2台80T25米长运输车进行运输;2台75T级吊车随运输车在梁场和安装现场工作。
2、施工道路运梁前,运输车空车在施工道路上先行驶一次,全面掌握运输车在施工道路上的行驶情况,对转弯半径大的部位用山皮石或土料填筑,保证转弯安全。
吊车落脚时,支腿下脚处铺设4块1500*1500*100mm的钢垫板,另铺枕木。
3 、施工计划1)、施工计划工期:2014年05月10日开始吊装作业,2014年05 月11日18时前完成具备要求的空心板的安装(目前已完成16块)。
吊装周期为2天。
四、吊装施工方案(一)空心梁板装车1、装车准备装车前仔细检查梁板车轮胎和各部件是否完好,有损坏和存在问题的地方应该及时修理和更换,存在安全隐患的吊具禁止投入使用。
设专人负责运输线路的交通管理,保证运输车辆进出安全。
此项工作由安全员田立波负责。
2、钢丝绳选择(1)受力分析把每个分段简化为一刚体,因刚体吊点是对称布置,以边梁板40T 为例计算,吊车仰角控制在45-78度之间,,选用4根钢丝绳,受力分析如下:G=Ly=4(X 9.8=392 KNL拉二Ly=392 KN (钢丝绳拉力)(2)钢丝绳选择选用①52mn公称抗拉强度为1770N/MM2的6X 37钢丝绳作捆绑吊索,计算1根钢丝绳破断拉力F (破断拉力)二直径*直径*1770/1000*0.29=1388KN钢丝绳允许拉力〔Fg〕=△ Fg/ K△-换算系数(6X 37钢丝绳结构,取△ =0.82)Fg-钢丝绳破坏拉力K-钢丝绳安全系数(作吊索取安全系数为8)Fg=1388X 0.82 /8=142.27KN刀Fg=4X 142.27KN=569.08> L 拉=392KN(在允许拉力范围内)3、卸扣的计算及选型按第四强度理论,其合成应力为P=3. 32 糸V [町所以卩=乜址 切臥 3.32横销轴材质为Q255A (A4)钢,其屈服极限%=24〜26kgf/mm :・取 耳=25 kgf/mm 2 D取安全系数为日a 2S匕]=寸=万=12*5 kgf/mtn 2 k c换算为[门=122, 58 N/mm 2得近似公式为 P = 36.92 屮=37 屮 式中d ----- 销轴直径,mm ;37 ----- 综合系数FN/mm z d 用近似公式(】-24)计算卸扣承受的载荷毘大误差在±10%左右*能满足工程施工需要,详见附录八(A )和附录 八(B )o四只吊环均匀受力,P=1/4*40*9.8*1000=98000N由P-36. 92d 〜37M 可得d=51.5mm 因此选择直径大于52mm 勺卸扣可吊装要求。
经安全员查验后,吊装的器具方可使用。
4、空心梁板的装车空心板梁由梁厂2台75T 吊车进行装车,梁板运输采用80T25m 板 梁(全浮式炮筒)运输车。
装车过程中应听从指挥人员统一指挥,保 持同步,协调,避免使梁产生扭矩。
梁垫用 200mM 150mM 1100mn 方(1-24)卸扣承受的载荷* N ;木,支点位于梁端1.2米处,并确保上下枕木在同一垂线上。
梁体存 放在压实的地基上,顶底板不得倒置,并保证梁体的平稳。
(二)空心板梁的运输空心梁采用80T25米长运输车。
此运输车上装有万向可旋式转盘, 行走灵活、转弯方便。
每辆运输车配置驾驶员 2名,其中副驾驶员负 责前后瞭望,以确保运输安全。
梁板由梁场上饮马河大桥-岔路河堤 顶路-施工现场。
空心梁在预制厂按现场安装顺序用行车装车,空心梁端头的方向须与运至现场起吊安装的方向相一致。
运输车上的承重点设在距梁端1 米左右处,运输车上装有特制的夹具,并垫有木制减震块;车上装有6 套螺旋式坚固器,对梁体进行坚固定位,防止梁体在运输途中左右移 动;运输车上还设有定位装置及手动葫芦进行加固锁紧,确保在紧急 制动的情况下,梁板不发生纵、横向移动。
如下图:运梁车车头专用夹具(三)空心梁板的吊装1、安装现场管理组织机构图各施工班施工员技术员丁材料员2、吊装前准备(1)对本工程图纸进行仔细阅读,熟悉业主及设计要求。
(2)根据本工程的工程量编制施工时间计划及资源调配计划,由于本工程施工现场为密集型交通要道,所有吊装工作不允许在晚上进行。
(3)复验安装定位所用的轴线控制点和测量标高使用的水准点。
(4)放出标高控制线和吊辅助线。
(5)复验预埋件、其轴线、标高、水平线、水平度,做好技术处理。
3、吊装施工本工程根据周围施工环境,结合桥梁结构情况,进行实地勘察、优化所选施工方案及实施步骤:横向分3幅分区吊装(左边板、中板、右边板)。
将采用2台75T吊车双吊一起安装。
吊装顺序为:两台吊车落位于桥梁左侧施工便道中心线处。
从中板开始吊装,每次落位可吊装2片空心板。
边板依次吊装。
吊装注意事项如下1)空心板运输至现场后,经检查尺寸、规格型号等无误, 2 台汽车吊同时落钩,施工人员进行挂设钢丝绳、卸扣等。
2)施工人员仔细检查钢空心板上各索具处是否连接好,经检查各索具均连接良好的情况下,两吊车司机听指挥人员的指挥,同时缓慢起钩至梁板车上50cm处,观察梁体是否有变形情况以及汽车吊支腿处是否出现变形。
3)正式吊装作业前先进行试吊,梁板吊离地面30c m后,持荷3-5分钟,经检查无异常情况后方可继续起吊。
4)在空心板起吊时,速度要均匀,构件要平稳。
板梁下放时须慢速轻放,禁止忽快忽慢和突然制动,并时刻保持起吊过程中吊钩垂直和行走同步。
吊车吊装作业时,帽梁两端分别有有一位安装工配合安装,统一听从指挥。
在梁板安装时应注意梁板之间间距,如安装时间距不符合设计要求是应立即停止安装,将梁板吊重新调整,直到符合设计要求。
五、质量保证措施(一)对于支座安装,实测项目如下:1.支座中心与梁板中心线偏位(mr)i:22.支座顺桥向偏位(mrh:103.支座高程(mm : ±54.支座四角高差(mm :承压力三500KN 1 ;承压力〉500KN 2(二)对于梁板安装实测项目如下:1.支承中心偏位(mm :52.倾斜度(% : 1.23.梁板顶面纵向高程(mm :+8,-54.相邻梁板顶面高差(mm :85.孔道压浆试块抗压强度满足设计要求。
(三)为保证支座、梁板安装满足设计规范要求,本项目部在施工过程中采取如下措施:1.组织全体施工人员学习有关规范、规程、操作方法和技术,做好安全、质量等技术交底工作,对施工方法、技术做到人人心中有数,严格抓好工程中的各个环节,严格按照相关规程规范及监理工程师的指令进行施工。
2.严格按设计图纸施工,认真做好各项技术交底工作,对质量通病采取积极的预防措施,并连同施工存在的问题和解决方法进行通报。
3.工程所用材料如钢材、水泥等均应有出厂合格证并经批准试验合格后才能使用,砂、碎石等均应按规范要求的频率进行抽检,合格后方能进场使用。
4.各工序均同质检工程师检查后报监理工程师验收签认后才能进入下道工序施工。
5.为保证竣工资料达到优良标准,由专人负责技术资料收集、整理和归档工作, 确保与工程同步,并严格认真填写施工日志,做到质量保证资料齐全完整。
6每片梁板安装之前应确保其质量符合设计要求,在运输、吊装过程中严禁发生碰撞。
7、吊装预制梁板时设专人负责指挥,统一协调步骤,遇有下雨刮大风天气,严禁架梁施工。
风力超过4级以上应按照安全规定处理。
8、预制梁板架设完一片后,及时与相邻梁上的预埋钢筋焊接,在填充跤缝材料前严禁碰撞。
9 、两梁板之间接缝填充材料的规格和强度符合设计要求。
梁板填缝必须平整密实。
六、安全、文明施工措施1、安全措施1.在支座、梁板安装施工开始前,项目部组织对施工人员进行施工安全技术交底。
2.建立安全生产台帐,对在检查中发现的不安全因素,提出限期整改意见。
3.进入施工现场必须穿工作服、戴安全帽。
4.安全用电,电源必须要有漏电保护器和防雨装置。
5.严禁酒后、睡眠不足人员进行施工。
严禁在雷雨、风暴等恶劣天气和不可预见情况下施工。
6.现场危险区设立醒目的安全标志,以示警示。
7.由于该施工作业为高空作业,施工人员必须戴安全帽、穿工作服、系安全带、穿防滑鞋。
