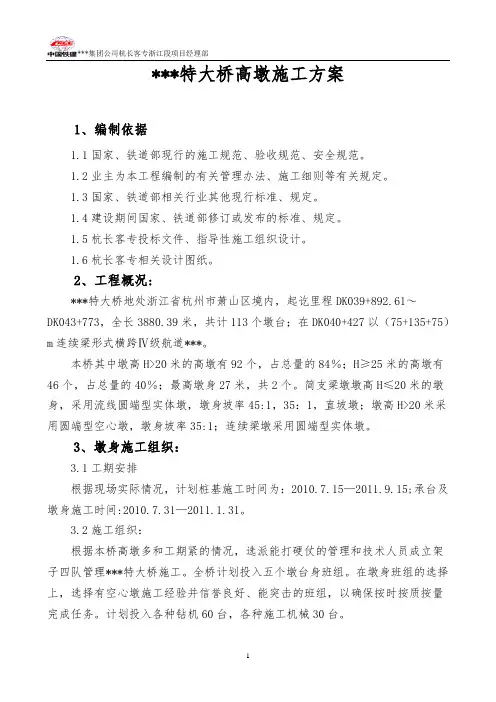

铁路桥梁高墩施工专项方案
高速铁路桥梁高墩专项施工方案

目录1.编制依据和原则.......................................................................................................................................... - 1 -1.1.编制依据.......................................................................................................................................... - 1 -1.2.编制原则.......................................................................................................................................... - 1 -2.工程概况...................................................................................................................................................... - 1 -2.1.工程概况.......................................................................................................................................... - 1 -2.2.气象特征.......................................................................................................................................... - 2 -2.3.水文地质.......................................................................................................................................... - 2 -3.人员及机械部署.......................................................................................................................................... - 2 -4.施工进度计划.............................................................................................................................................. - 3 -5.高墩施工方案.............................................................................................................................................. - 4 -5.1.圆端形实体高墩施工...................................................................................................................... - 4 -5.2.圆端形空心高墩施工.................................................................................................................... - 10 -6.安全保证措施............................................................................................................................................ - 16 -6.1制度保证措施................................................................................................................................. - 16 -6.2机械安全保证措施......................................................................................................................... - 18 -6.3高空作业安全保证措施................................................................................................................. - 18 -6.4桥梁施工安全基本要求................................................................................................................. - 19 -7.质量保证措施............................................................................................................................................ - 20 -7.1质量保证体系................................................................................................................................. - 20 -7.2 质量保证措施................................................................................................................................ - 23 -7.3 冬季施工措施................................................................................................................................ - 28 -7.4 夏季施工措施................................................................................................................................ - 31 -8.环境保护措施............................................................................................................................................ - 34 -8.1 临时工程环保措施........................................................................................................................ - 34 -8.2 废水、废渣处理措施.................................................................................................................... - 35 -8.3防止空气污染和扬尘措施............................................................................................................. - 35 -8.4施工噪音控制措施......................................................................................................................... - 35 -8.5施工水土保持措施......................................................................................................................... - 36 -9.文明施工措施............................................................................................................................................ - 36 -9.1文明施工管理措施......................................................................................................................... - 36 -9.2文明施工措施................................................................................................................................. - 37 -高墩专项施工方案1.编制依据和原则1.1.编制依据(1)新建朝阳至秦沈高铁凌海南站铁路联络线指导性及实施性施工组织设计;(2)新建朝阳至秦沈高铁凌海南站铁路联络线施工图(3)《高速铁路桥涵工程施工技术规程》Q/CR 9603-2015(4)《高速铁路桥涵工程施工质量验收标准》TB10752-2010;(5)《铁路混凝土工程施工质量验收标准》TB10424-2010;(6)《铁路混凝土工程施工技术规程》Q/CR 9207-2017(7)《铁路桥涵工程施工安全技术规程》TB10303-2009(8)国家及辽宁省相关法律、法规及条例等;1.2.编制原则(1)结合设计图纸施工规范及现场施工现场勘查资料和现场环境条件制定施工方案,施工方案力求经济、适用、可行。
高速铁路特大桥高墩施工方案

***特大桥高墩施工方案1、编制依据1.1国家、铁道部现行的施工规范、验收规范、安全规范。
1.2业主为本工程编制的有关管理办法、施工细则等有关规定。
1.3国家、铁道部相关行业其他现行标准、规定。
1.4建设期间国家、铁道部修订或发布的标准、规定。
1.5杭长客专投标文件、指导性施工组织设计。
1.6杭长客专相关设计图纸。
2、工程概况:***特大桥地处浙江省杭州市萧山区境内,起讫里程DK039+892.61~DK043+773,全长3880.39米,共计113个墩台;在DK040+427以(75+135+75)m连续梁形式横跨Ⅳ级航道***。
本桥其中墩高H>20米的高墩有92个,占总量的84%;H≥25米的高墩有46个,占总量的40%;最高墩身27米,共2个。
简支梁墩墩高H≤20米的墩身,采用流线圆端型实体墩,墩身坡率45:1,35:1,直坡墩;墩高H>20米采用圆端型空心墩,墩身坡率35:1;连续梁墩采用圆端型实体墩。
3、墩身施工组织:3.1工期安排根据现场实际情况,计划桩基施工时间为:2010.7.15—2011.9.15;承台及墩身施工时间:2010.7.31—2011.1.31。
3.2施工组织:根据本桥高墩多和工期紧的情况,选派能打硬仗的管理和技术人员成立架子四队管理***特大桥施工。
全桥计划投入五个墩台身班组。
在墩身班组的选择上,选择有空心墩施工经验并信誉良好、能突击的班组,以确保按时按质按量完成任务。
计划投入各种钻机60台,各种施工机械30台。
3.3分部施工组织机构分部经理:卢文添分部总工:李风安全总监:邢化平工程部长:李翔计划部长:王奇文实验室主任:张德芳测量队长:江东3.4投入的人员管理人员 20人技术人员 10人技术工人 40人普通工人 240人3.5架子四队组织机构架子四队队长:李国进技术主管:包建锋技术副主管:彭飞龙质检员:段兆波安全员:李鹏3.6管理人员职责3.7 全桥五个施工班组任务划分:3.7.1第一班组:0#台至20#墩,墩身高度:5~20m,全为实体墩,计21个墩台;3.7.2第二班组:21#至44#墩,墩身高度:20.5~25m,全为空心墩,计24个墩;3.7.3第三班组:45#至68#墩,墩身高度:23.5~25.5m,全为空心墩,计24个墩;3.7.4第四班组:69#至92#墩,墩身高度:24~27m,全为空心墩,计24个墩;3.7.5第五班组:93#至116#墩,墩身高度:19.5~26.5m,计24个墩台,其中空心墩有22个,实体墩有2个。
铁路特大桥高墩柱施工方案

铁路特大桥高墩柱施工方案一、背景介绍随着铁路运输的不断发展,特大桥的建设在现代化铁路建设中扮演着重要角色。
铁路特大桥的高桩柱作为桥梁的重要组成部分,施工方案的设计对于桥梁的安全性和稳定性至关重要。
二、施工前准备在进行铁路特大桥高柱施工前,需要做好如下准备工作:1.现场调研:对施工现场进行认真调查和评估,了解地质、地形、气候等情况。
2.施工方案设计:根据实际情况制定合理的高柱施工方案,包括具体的施工流程、技术措施等。
3.人员培训:对参与施工的工程人员进行培训,确保他们熟悉施工方案和安全操作规程。
4.材料准备:准备所需的施工材料和设备,确保施工过程中的顺利进行。
三、施工流程铁路特大桥高柱的施工主要包括以下几个步骤:1.基础处理:在桥梁基础上进行基础处理,确保基础的稳固和牢固。
2.支撑架搭设:建立支撑架,用于支撑高柱的施工过程。
3.模板搭建:根据设计要求搭建高柱的模板,以确保高柱的准确施工。
4.钢筋绑扎:将钢筋按照设计要求进行绑扎,保证高柱的强度和稳定性。
5.混凝土浇筑:进行混凝土的浇筑,确保高柱的整体结构和性能。
6.拆模处理:在混凝土凝固后,拆除模板,完成高柱的施工。
四、施工注意事项在铁路特大桥高柱的施工过程中,需要注意以下事项:1.安全第一:施工人员要严格遵守安全操作规程,确保施工过程中的安全。
2.质量控制:对施工过程和施工质量进行严格控制,确保高柱的质量符合设计要求。
3.环境保护:施工现场要注重环境保护,避免对周围环境造成污染。
4.施工技术:选择适当的施工技术和方法,确保高柱施工的顺利进行。
5.监测检查:对高柱的施工过程和结果进行定期检查和监测,发现问题及时处理。
五、总结铁路特大桥高柱的施工方案需要综合考虑多方面因素,包括设计要求、施工技术、安全措施等。
只有制定合理的施工方案并严格执行,才能确保高柱施工的顺利进行,保证桥梁的安全和稳定。
以上为铁路特大桥高柱施工方案的简要介绍,希望对相关工程人员和管理者有所帮助。
高墩专项施工方案

高墩专项施工方案一、方案目标本方案旨在就高墩专项施工的安全性、质量及进度进行规划,确保施工过程中的安全可控、质量稳定,并实现高墩建设工程的按时、合格完成。
二、施工地点本方案适用于高墩建设工程的各个施工地点,包括但不限于高速公路、铁路等。
三、施工准备在正式施工前,必须做好充分的施工准备工作,包括以下几个方面:1. 安全防护措施:根据实际施工情况,制定详细的安全防护措施方案,包括施工人员的安全培训、施工区域的防护网搭设等,确保施工过程中人员的安全。
2. 设备及材料准备:合理规划施工所需的设备和材料,确保供应充足,并对设备进行检查和维护,确保设备的正常运转。
3. 施工人员配备:根据工程的规模和难度,合理安排施工人员的数量及专业分工,并确保施工人员具备相应的技能和资质。
4. 地质勘察及设计文件的审查:对施工地点进行全面的地质勘察,以了解地质情况,并仔细审查设计文件,确保施工方案的可行性。
四、施工过程1. 地基处理:根据地质勘察结果,对高墩的地基进行处理,包括地基加固、排水等工作,以确保高墩的稳定性。
2. 基础建设:根据设计文件要求,按照施工流程进行基础建设工作,包括地基浇筑、支撑结构的施工等。
3. 钢筋混凝土浇筑:根据高墩的设计要求,进行钢筋混凝土的浇筑工作,保证混凝土的均匀性和牢固性。
4. 桥墩的横向浇筑:根据设计要求和施工流程,进行桥墩横向的浇筑工作,确保桥墩的牢固性和几何形状的准确性。
5. 完成桥墩的竖向浇筑:经过横向浇筑后,进行桥墩竖向的浇筑工作,确保桥墩的高度满足设计要求。
6. 最后的细节工作:包括桥墩表面的清理、修补、防腐处理等,确保桥墩的表面光滑、美观,并达到设计要求。
五、施工监督在施工过程中,必须建立科学严格的施工监督制度,进行施工进度、质量的监控和检查,及时发现和解决施工中出现的问题。
施工监督应包括但不限于以下内容:1. 施工质量检查:定期对高墩施工的各个阶段进行质量检查,确保施工质量符合设计要求和标准。
高速铁路桥梁墩台施工方案范本

高速铁路桥梁墩台施工方案范本一、施工前准备工作1.严格按照设计图纸要求,对施工现场进行勘测,清理工地,确保施工现场的平整,清除杂物和障碍物。
2. 组织必要的劳动力和机械设备,确保施工进度和质量。
3. 安排专业技术人员进行前期施工计划的制定、设计文件审核和施工流程的确认,确保施工方案的合理性和可行性。
4. 制定并实施施工方案管理制度,明确责任与要求。
二、施工方法及步骤1.布置施工现场:按照设计要求,在桥墩和台基位置进行地勘,确定桩基的位置和数量,并进行相应的施工布置。
2.地基处理:根据地质勘探结果,制定地基处理方案。
常见的方法有加固地基、预压桩、钻孔灌注桩等,其中具体方案需要根据实际情况确定。
3.基础施工:进行桥墩的基础施工,包括模板搭设、混凝土浇筑、养护等工序。
其中,模板搭设要注意稳固和平整度,浇筑时要控制混凝土的质量和流动性,养护时间要保证混凝土充分凝固。
4.墩身施工:根据设计要求,搭设墩身模板,进行混凝土浇筑,注意控制浇筑顺序和高度,确保墩身的强度和稳定性。
5.桥台施工:根据设计要求,进行桥台的施工。
包括桥台墩台的模板搭设、混凝土浇筑、养护等。
6.桥台盖梁:根据设计要求,进行桥台盖梁的安装。
包括总体安装方案的确定、吊装计划的制定、吊装设备的准备等。
7.桥梁验收:完成施工后,根据相关标准和要求,进行桥梁的验收。
包括外观质量、结构安全等方面的检查。
三、施工技术与要点1.混凝土质量控制:混凝土是桥梁施工中最重要的材料之一,其质量直接影响桥梁的强度和稳定性。
因此,在施工过程中要严格按照设计要求进行调配、浇筑和养护,确保混凝土的质量。
2.模板选择与搭设:模板是桥梁施工中起支撑和定型作用的重要设备,其选择和搭设直接影响墩台的准确度和质量。
因此,在模板的选择和搭设过程中要注意稳固和平整度,确保墩台的形状和尺寸满足设计要求。
3.安全措施:在施工过程中,要严格按照相关安全规定进行操作,确保施工人员的安全。
如配备专业操作人员,统一佩戴安全帽、安全绳等防护装备,并设置安全警示标志,确保施工现场的安全。
高墩、台、柱安全专项施工方案

高墩、台、柱安全专项施工方案
一、前言
在道路、铁路等基础设施建设过程中,高墩、台、柱的安全承载是至关重要的。
本文旨在提出一套全面的高墩、台、柱安全专项施工方案,以确保工程建设过程中安全可靠。
二、施工前准备
1. 施工区域勘察
在施工前应对施工现场进行详细勘察,包括地基情况、周边环境等,确保基础
情况清晰明了。
2. 材料准备
确保所有施工所需材料质量合格,并按照施工计划提前调配到位。
3. 施工人员培训
施工人员应具备相关岗位资质,且经过相关安全培训,熟知施工规范和安全操
作流程。
三、施工过程安全控制
1. 安全标识
在施工现场进行明显的区域划分和安全标识,确保施工区域明确可见。
2. 安全防护设施
搭建必要的安全防护设施,包括扶手、护栏等,确保施工人员和周边群众的安全。
3. 施工计划制定
根据实际情况细化施工方案,明确施工工序和施工进度,严格按照计划执行。
四、质量控制
1. 监控措施
建立质量监控体系,对施工过程进行实时监控,发现问题及时处理。
2. 定期检查
定期进行质量检查,及时发现问题,确保施工质量。
五、施工后总结
1. 整理资料
整理施工过程中出现的问题及解决方法,形成经验总结,为今后施工提供参考。
2. 安全交底
对施工人员进行安全交底和工作总结,强调安全第一的施工理念。
结语
以上即是本文的高墩、台、柱安全专项施工方案,希望能够为相关工程建设提
供一定的参考和指导,确保工程的安全可靠性。
高墩专项施工方案
高墩专项施工方案高墩专项施工方案一、项目背景高墩是高速公路及铁路建设中常见的结构形式,用于搭设桥梁、悬索和跨越架等工程。
高墩的施工工艺方法主要包括预制高墩和浇筑高墩两种。
本方案旨在探讨高墩的专项施工方案。
二、工程准备1. 施工现场设备购置与安装,包括塔吊、吊篮、施工电梯等。
2. 人员招募与培训,包括高墩施工队伍的组建与培训,确保施工人员具备相关操作技能及安全意识。
3. 材料采购与运输,包括预制构件的制造与运输,混凝土、钢筋等材料的采购与调度。
三、施工工艺1. 施工前准备(1)查勘勘测:根据设计图纸进行场地勘测,确定高墩的位置和基础状况。
(2)基础处理:按设计要求进行基础开挖、处理和浇筑等工作。
(3)制定安全技术措施:根据场地实际情况,制定安全技术方案,包括高空作业、吊装操作、施工机械的使用等。
2. 预制高墩的施工(1)构件预制:根据设计图纸,进行高墩预制构件的制造,包括预制墩身、承台等。
(2)施工准备:将预制构件运输至施工现场,并进行组装、校正和检查。
(3)吊装安装:使用塔吊进行高墩构件的吊装和安装。
(4)固定和连接:将吊装好的构件与基础部分进行固定和连接,确保高墩结构的牢固性。
3. 浇筑高墩的施工(1)制定浇筑方案:根据设计要求,制定混凝土浇筑方案,包括混凝土材料的配比、浇筑工艺等。
(2)施工准备:搭建浇筑工程设施,如模板和支架等。
(3)混凝土浇筑:按照浇筑方案进行混凝土的搅拌、运输和浇筑。
(4)养护:进行混凝土养护,确保其强度达到设计要求。
四、安全措施1. 建立完善的施工现场管理制度,确保施工过程中的安全生产。
2. 做好高墩吊装和高空作业的安全防护工作,包括施工人员的安全带、网安全、工具箱等。
3. 加强施工现场的消防安全管理,配置灭火器材,确保火灾事故的防范和处理能力。
4. 吊装设备和机械设备使用前必须进行检查和维护,确保设备的安全可靠性。
5. 定期进行施工人员的安全教育和培训,提高施工人员的安全意识和技能。
银西铁路高墩专项施工方案样本
目录1编制根据、原则及范畴..................... 错误!未定义书签。
1.1编制根据............................. 错误!未定义书签。
1.2编制原则............................. 错误!未定义书签。
1.3编制范畴............................. 错误!未定义书签。
2工程概况................................. 错误!未定义书签。
2.1工程总体概况......................... 错误!未定义书签。
2.2设计概况............................. 错误!未定义书签。
2.3重要工程数量......................... 错误!未定义书签。
2.4自然条件............................. 错误!未定义书签。
2.5施工条件............................. 错误!未定义书签。
3施工布置及生产组织机构................... 错误!未定义书签。
3.1生产组织机构......................... 错误!未定义书签。
3.2施工任务划分......................... 错误!未定义书签。
3.3暂时工程设立实行方案................. 错误!未定义书签。
4重要施工办法............................. 错误!未定义书签。
4.1方案比选............................. 错误!未定义书签。
4.2方案综述............................. 错误!未定义书签。
5施工筹划................................. 错误!未定义书签。
高墩专项施工方案
应急预案与处理
制定应急预案
针对可能发生的高墩施工安全事故,制定相应的应急预案。
应急资源准备
提前准备好应急所需的物资、设备和人员,确保应急响应的及时性和 有效性。
应急演练与培训
对应急人员进行培训和演练,提高他们的应急处理能力和响应速度。
应急处置与报告
在发生高墩施工安全事故时,迅速启动应急预案,采取有效措施进行 处置,并及时向上级主管部门报告。
详细描述
该铁路桥梁高墩施工规模庞大,涉及多个高墩的同时施工。为了确保施工进度和安全,施工单位制定 了详细的施工组织方案,合理安排人员、材料和机械的进场时间。同时,采用了预制拼装工艺,提高 了施工效率,减少了现场作业量。
案例四:某大型水利工程高墩施工
总结词
质量要求高、环境保护要求严格
详细描述
该大型水利工程高墩施工对质量和环境保护要求非常严格。为了满足质量要求,施工单 位采用了高性能混凝土和高强度钢材,确保了高墩的耐久性和承载力。同时,在施工过 程中,采取了一系列环保措施,如降噪、减尘、废水处理等,有效降低了施工对环境的
高墩施工的重要性
确保桥梁安全
高墩是桥梁的主要承重结构,其 施工质量直接关系到桥梁的整体 安全和使用寿命。
促进交通发展
高墩桥梁的建设是交通基础设施 发展的重要组成部分,对于提高 交通效率和促进区域经济发展具 有重要意义。
提升工程技术水平
高墩施工对工程技术提出了更高 的要求,推动了相关技术的创新 和发展。
混凝土浇筑质量控制
加强混凝土的搅拌、运输、振捣 和养护,确保混凝土质量符合要求。
材料质量控制
对进场的材料进行质量检查,确 保符合设计要求和规范规定。
质量检测与验收控制
按照相关规范和标准进行质量检 测和验收,确保高墩施工质量符 合要求。
高墩施工专项方案
中铁十四局集团有限公司目录1编制说明 (5)1.1编制依据 (5)1.2编制原则 (5)1.3使用范围 (5)2 工程概况及地质条件 (6)2.1工程概况 (6)2.2工程地质条件 (6)2.3 施工重难点和关键技术 (7)3 施工部署及资源配置情况 (7)3.1 总体施工原则 (7)3.2总体施工方案 (7)3.3主要资源配置及临时设施 (7)3.3.1主要人员配置 (7)3.3.2机械设备配置 (8)4总体施工方案、方法及管理控制措施 (9)4.1模板设计 (9)4.1.1 外模板构造的设计 (10)4.1.2 内模设计 (11)4.1.3 工作平台 (13)4.1.4爬梯设置 (14)4.2 工艺原理 (14)4.3 主要施工方法 (17)4.3.1 钢筋连接作业工艺 (17)4.3.2 混凝土施工 (19)4.3.3 空心墩底部实体段施工 (21)4.3.4 空心墩的封顶施工 (22)4.3.5 墩身养护 (24)4.3.6墩身翻模施工循环时间表 (24)4.4墩身检查梯的安装 (25)4.4.1检查梯的选择 (25)4.4.2检查梯的安装 (25)4.5吊装方案 (26)5 测量方案 (27)5.1 平面控制测量 (28)5.2 高程控制测量 (28)5.3 施工放样 (28)5.4墩身线性控制 (29)5.4.1控制方法 (29)6工期计划安排 (30)6.1工效进度指标 (30)6.2施工进度计划 (30)6.3工期保证措施 (32)6.3.1 组织措施 (32)6.3.2技术措施 (33)7 混凝土外观质量控制 (35)7.1墩身表面质量通病的防治 (35)7.2 模板接缝、分层和分节施工缝的消除 (35)7.3墩身防扭曲控制 (36)7.4砼表面裂缝的预防 (36)8 质量保证措施 (37)8.1质量保证体系 (37)8.2 质量保证措施 (39)8.2.1 质量管理制度 (39)8.2.2 质量保证控制措施 (41)8.2.3 隐蔽工程质量保证措施 (43)8.2.4 控制和防止工程质量通病的措施 (44)8.3 冬季施工措施 (45)8.4 夏季施工措施 (47)8.5 雨季施工措施 (50)9 安全保证措施 (51)9.1安全保证措施 (51)9.1.1安全管理组织机构 (52)9.1.2安全保证体系 (52)9.1.3安全管理制度 (53)9.2安全保证措施 (54)10 施工成本控制措施 (59)10.1严格组织施工 (59)10.2 严格控制成本 (59)10.3 制度建设 (59)10.4加强合同管理 (59)10.5施工计划管理 (59)10.6财务管理 (60)10.7加强物资管理,努力降低建设成本 (60)10.8临时设施建设标准 (60)10.9落实征地拆迁部省纪要,明确各方职责,从严控制相关费用 (60)11 环保、水土保持措施 (60)11.1 环境保护和水土保持目标 (60)11.2 建立健全施工环保、水土保持管理组织机构与保证体系6011.2.1 建立专职的环保、水保管理组织机构 (60)11.2.2 建立健全环保、水保管理体系,强化环保管理 (61)11.3 施工环境保护措施 (62)11.3.1 临时工程环保措施 (63)11.3.2弃砟场环保措施 (63)11.3.3 废水、废渣处理措施 (63)11.3.4防止空气污染和扬尘措施 (64)11.3.5 施工噪音控制措施 (64)11.3.6 对沿线河流、湖泊及水库的施工环保措施 (64)11.3.7 施工水土保持措施 (64)12 文明施工措施 (65)12.1文明施工目标 (65)12.2文明施工体系 (65)12.3文明工地建设 (66)12.4文明施工管理措施 (67)13与相关方的协调配合工作 (68)13.1与参见单位的协调配合工作 (68)13.2与地方政府的协调配合工作 (69)14 附件一《空心墩封顶施工检算资料》 (69)附件二《高墩模板检算书》 (69)附件三《爬梯结构验算书》 (69)附件四《塔吊安装方案》 (69)高墩墩身专项施工方案1编制说明1.1编制依据(1)《客货共线铁路桥涵工程施工技术指南》TZ 203-2008;(2)《铁路混凝土工程施工技术指南》铁建设【2010】241号;(3)《铁路桥涵工程施工质量验收标准》TB10415-2003;(4)《铁路混凝土工程施工质量验收标准》 TB10424-2010;(5)国家现行有关施工规范、验收标准及相似工程施工经验;(6)新建黔张常铁路革勒车特大桥工程施工图第三册《桥墩及基础》;(7)新建黔张常铁路《大中桥设计图》第一册;(8)新建黔张常铁路连续梁桥墩参考图图号:黔张常施桥参11;(9)新建一次复线铁路(线间距≤5m)圆端形空心桥墩跨度:Lp=32+32m (直曲线)图号:黔张常施桥参6。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中铁十四局向莆铁路指挥部新建向塘至莆田铁路工程 FJ-3A 标段京山特大桥高墩施工专项方案福建·尤溪2009-10-1京山特大桥高墩施工专项方案1 工程概况京山特大桥位于福建省永泰县长庆镇梅楼村境内,紧接长庆站,主要为跨越山间河流、洼地和道路而设。
中心里程为DK453A+280.688,桥全长1149.855m,本桥的两座桥台设计为空心桥台,1#墩和30#墩高墩设计采用圆端形实心墩、其余2#-29#墩身设计均采用圆端型空心墩,墩高32m~73.5m,平均54m,4#墩最高73.35m。
京山特大桥的重点工程、控制性工程。
本专项施工方案主要针对于圆端形双向收坡空心墩施工。
计划工期为30个月。
2 施工重难点和关键技术①高墩模板设计及主要施工工艺、方法②在复杂条件下,墩身线性控制③墩身混凝土外观质量控制④高墩施工风险控制3 模板设计及主要施工工艺和施工方法3.1 模板设计总体方案经过施工方案比选,京山特大桥空心墩施工采用类翻模施工工艺,即空心墩外模以顶口圆端半径尺寸最小处作为模板顶口,以底口圆端半径最大尺寸为模板底口1.5m为一节做全套模板,根据各个桥墩顶、底口尺寸调整模板节段长度,保证每个桥墩顶、底口处尺寸单独成节。
施工时圆端采用定型模板,中间平模向上翻升工艺,同时将施工完毕的的圆端模板转移到其他墩施工,模板设计自带支架。
各墩之间形成自带支架模板流水法施工作业。
确保墩身基本保持同时施工。
3.1.1模板设计京山特大桥空心墩设计基本上分为3个部分,下部为桥墩的实体部分;中间采用空心薄壁设计,外壁35:1,内壁1:70、1:80、1:55三种坡比形式;顶部为实体部分和墩帽。
京山特大桥墩身外坡比均设计为35∶1,考虑便于模板进行施工,外模以顶口圆端半径尺寸最小处作为模板顶口,以底口圆端半径最大尺寸为模板底口1.5m为一节做全套模板,根据各个桥墩顶、底口尺寸调整模板节段长度,保证每个桥墩顶、底口处尺寸单独成节。
根据计算结果,京山特大桥不同直径的圆端模共计加工105米,平面模板共加工6套,数量完全能够满足施工需要。
模板拼装图见下图:3.1.1.1 外模板构造的设计由于墩身高,模板倒用次数多,确定面板使用纵肋采用[12槽钢,后横梁采用2[16槽钢,纵肋和横梁组焊而成,模板法兰采用1.5cm钢板,连接螺栓采用Φ20螺栓,间距20cm。
模板外侧设置工作平台,工作平台宽80cm,工作平台采用螺栓每1m间距与模板进行铰接。
工作平台为施工提供较为宽阔的操作平台,同时工作平台通过螺栓连接后组成空间桁架保证了工人的施工安全。
模板拉杆采用Φ20精扎螺纹钢,拉杆孔只设置在墩身平面位置,横向间距1m,纵向间距90cm。
模板具体参数见下面模板圆端模及平面模板设计图:3.1.1.2 内模设计考虑到内模施工空间较小,墩身内部平面部分模板设计与外模一样,分割成高度1.5m的小块模板进行组合,将两端圆模制作成两块大模板进行组合。
面板使用5mm厚钢板制作,模板纵肋采用[8槽钢,圈肋采用[16槽钢,纵肋和横梁组焊而成,模板法兰采用1.0cm钢板,撑杆采用[16槽钢。
内模板拉杆采用Φ20精扎螺纹钢,拉杆孔与外模相对应。
共加工内模板板6套。
模板具体参数见下面模板圆端模及平面模板设计图:3.1.1.3 工作平台外模的工作平台,考虑墩身较高,墩台外采用搭设脚手架形式难以满足要求,同时支架的稳定性也得不到保证,同时工程量较大,投入的成本较高。
签于以上原因,京山特大桥外模工作平台主要靠在设计外模上利用预留螺栓孔,在竖向加劲肋上安装吊篮式三角支架,施工人员通过工业电梯和空心墩内部内爬梯进入工作平台。
内模工作平台内模考虑施工方便和人员操作安全和施工空间问题。
在墩中心搭设钢管支架,顶部设置横杆,放置厚度3cm 的脚手板,作为操作平台。
工作平台宽80cm ,工作平台采用螺栓每1m 间距与模板进行铰接。
工作平台为施工提供较为宽阔的操作平台,同时工作平台通过螺栓连接后组成空间桁架保证了工人的施工安全。
工作平台图见下图:3.1.1.4 模板的抗风设计福建地处沿河,受季风和台风的影响,同时墩身模板迎风面积较大。
模板设计和施工时应充分考虑模板的抗风性能。
从单块模板的刚度足够满足当地最大风力的要求。
施工过程中主要从模板的整体性进行考虑加固。
从工况最不利时考虑风力组合影响最大的时候在两层模板全部安装和翻升工作平台大样图 单位:cm完毕后。
施工过程中要求当风力超过6级时禁止模板翻升和拆除作业。
当模板翻升到位后立即组装成型,形成环形闭合体。
在模板的四个平模角分别设置四个吊环,利用已经施工下部混凝土Φ32的拉杆孔和通气孔设置为作为临时约束,采用Φ20钢丝绳利用紧线器(或其他类似工具)将模板进行预拉紧,必要的时候可以暂时利用钢筋直接临时焊接处理。
3.2 工艺原理空心墩分节施工,每节施工高度3 m,模板分定位导向模板与混凝土施工模板。
每个桥墩对应使用模板4.5 m,前一节模板预留1.5m模板保持紧固状态,作为导向模板,再向上顺接内外模板3 m,成为混凝土施工的模板体系。
墩身模板不同对应高度均采用不同的模板型号,同一型号模板在每个桥墩仅使用一次,然后拆除移到下一个桥墩对应工作面上,这样各个桥墩依次阶梯状使用模板,形成一种流水节拍倒用模板,每一节段模板向前流动使用。
墩身的中心对位和平面尺寸通过外模螺栓调整和承台上的锚桩调整。
施工上一模时,已施工的下一模的最上一节段的模板作为导向模板,由于墩身的内外壁均有坡度,因此在施工过程中应注意模板使用的排列顺序以保证墩身的线形平顺。
在施工过程中各墩身施工高度相差一模(3 m)以上,使一整套流水钢模板分节段应用于相邻若干桥墩上,拆除前一墩身的模板在地面进行打磨、涂油后,直接吊装下一墩身进行施工。
由于墩身施工自然环境相同,在进行空心墩流水法施工时,应重点解决施工空心墩不同部位时模板的配套以及施工机械和人员的现场调配工作,使每节段模板在各墩身之间形成不问断循环向前使用的流水效应。
其施工示意图和工艺流程图见下图。
3.3 主要施工方法3.3.1 钢筋连接作业工艺依据墩身的设计资料,墩身钢筋主要采用双层钢筋,钢筋施工快慢直接影响墩身的施工速度。
而影响钢筋施工速度关键钢筋接头的连接时间。
传统的连接方式无非两种形式,一钢筋提前预弯,形成单面搭接焊工艺;二采用双面搭接焊。
不管采用那一种均是采用现场连接,需要投入一定的人力、物力和花费大量的时间。
现场焊接尤其是立焊工艺质量很难达到施工技术要求,同时为了避免长时间施工安全发生的几率。
为此结合目前高墩施工,京山特大桥拟采用钢筋剥肋滚压直螺纹连接技术。
(1)该技术和工法的特点钢筋等强度剥肋滚压直螺纹连接技术是钢筋等强度直螺纹连接技术的一种新形式,此技术已在建筑工程中应用广泛。
①接头强度达到行业标准JGJ 107-2003中接头性能要求。
②螺纹牙型好、精度高,连接质量稳定可靠。
③应用范围广:适用于直径14~50mm的钢筋在任意方向连接。
④施工速度快:螺纹加工提前制作,现场装配作业。
⑤施工安全可靠。
⑥节约能源。
(2)工艺原理将钢筋待连接部分剥肋滚压成螺纹,利用连接套筒进行连接,使钢筋丝头与连接套筒连接为一体,从而实现了等强度连接的目的。
钢筋加工和连接的工艺流程:①钢筋端面平头:平头的目的是让钢筋端面与母材轴线方向垂直,宜采用砂轮切割机或其他专用切断设备,严禁气割。
②剥肋滚压螺纹:使用钢筋剥肋滚压直螺纹机将待连接钢筋的端头加工成螺纹。
③丝头质量检验:操作者对加工的丝头进行的质量检验。
④带帽保护:用专用的钢筋丝头保护帽或连接套筒将钢筋丝头进行保护,防止螺纹被磕碰或被污物污染。
⑤丝头质量抽检:对自检合格的丝头进行的抽样检验。
⑥存放待用:按规格型号及类型进行分类码放。
钢筋连接工艺流程:①钢筋就位:将丝头检验合格的钢筋搬运至待连接处。
②接头拧紧:使用扳手或管钳等工具将连接接头拧紧。
③作标记:对已经拧紧的接头作标记,与未拧紧的接头区分开。
④施工检验:对施工完的接头进行的质量检验。
⑤绑扎其它钢筋。
(3)机具设备①钢筋剥肋滚压直螺纹机:钢筋剥肋滚压直螺纹机用于加工钢筋丝头,生产的JCBL-40型钢筋直螺纹剥肋滚丝机,该机构思新颖,性能优良,成型螺纹精度高,滚轮寿命长。
该设备集钢筋剥肋及螺纹滚压于一身,一次装卡即可完成两道工序,它主要由台钳、剥肋机构、滚丝头、减速机、冷却系统、电器系统、机座等组成。
②自控限位:对钢筋的夹持位置进行自控限位,型号划分与钢筋规格相同。
③螺纹环规:用于检验钢筋丝头的专用量具。
④力矩扳手及普通扳手:性能:100~350N.m。
⑤辅助机具:砂轮切割机。
用于钢筋端面平头。
(4)劳动组织①加工丝头每台设备3人,1人操作设备,2人搬运钢筋。
②连接钢筋每组3人。
(5)安全①参加丝头加工及连接施工的人员必须进行技术培训。
此项培训主要厂家现场进行指导。
②进行高处作业或带电作业的操作人员,应遵守国家颁布的《建筑安装工程安全技术规程》。
(6)墩身钢筋安装允许偏差钢筋安装允许偏差3.3.2 混凝土施工京山特大桥桥墩混凝土工程量比较大而且墩身比较高,为了便于混凝土质量控制,在京山特大桥12~14墩中间设置两台JS1000混凝土集中拌合站。
混凝土运输车运输到达现场,墩身高度小于30m时采用混凝土汽车泵灌注,墩身高度大于30m时采用塔吊配合HBT80A混凝土输送泵垂直运输入模。
A、混凝土的拌和:在对所有进场的水泥、砂、碎石、外加剂、掺合料进行试验检测,符合设计及规范要求的原材料才能用于墩身混凝土的拌和。
水泥、粉煤灰分别采用专用粒料罐进行储存,自动计量,每盘混凝土搅拌时间不少于2min。
B、混凝土的运输:混凝土运输采用混凝土运输车进行。
运输到现场后的混凝土必须进行坍落度、含气量的试验项目检测,各项指标符合要求方能由于墩身灌注,确保墩身灌注质量。
混凝土生产和运输时间主要在混凝土浇注速度的基础上进行,避免混凝土在罐车时间过长,应协调好拌和站搅拌混凝土和现场浇注混凝土的速度关系。
C、混凝土的垂直运输墩身砼浇采用塔吊和输送泵两套方案。
采用塔吊运输时,根据塔吊型号,选用合适的料斗,尽可能发挥塔吊工作能力,加快浇筑速度,本工程采用2t/40m型塔吊,根据不同的浇筑部位,每次起吊混凝土方量为0.8~1m3。
采用输送泵浇筑时,输送泵管附着于塔吊上,与翻模施工的平台支架完全分离。
D、混凝土灌筑砼配合选取的原则是:坍落度不易过大,早期强度相对较高,在浇筑速度允许的前提下尽量缩短混凝土初凝及终凝时间,以加快墩身施工速度。
根据现场情况,初凝时间控制在3―4小时,终凝时间控制在5―6小时为宜。
混凝土坍落度控制在14-18cm左右,采用输送泵垂直运输时,以满足泵送条件为宜。
本工程配合比主要由FJ-3A标中心试验室完成,施工单位依据现场混凝土工作性能,对混凝土各项指标进行控制。
