防静电型环氧地坪施工工艺
不发火防静电环氧地坪施工工艺

不发火防静电地坪施工工艺1、地面打磨不发火防静电耐磨地坪是与其他的地坪的施工步骤是一样的,都是要打磨地面,将地面的灰尘和杂物清理干净,可以使底漆与水泥地面有着较好的粘接力。
2、刮涂水性防静底漆层一遍用镘刀或者平刀将不发火防静电耐磨地坪的底漆刮在地面,不要有遗漏,如果地面粉化严重的地方可能会有泛白现象,这些地方用底漆补一遍,确保水泥地面的每一个地方都密封固化。
3、刮涂水性防静电中涂砂浆层一遍中涂砂浆层是这个不发火防静电耐磨地坪中的一个关键步骤,其作用是找平地面以及增加地面的承重力,避免之后走重车打转的时撕裂漆面,施工时将一定量的石英砂和石英粉加入到按比例调配好的水性防静电中涂中进行混合搅拌,然后使用镘刀均匀的大面积批刮施工,等干透后还需要打磨一遍可以将没有粘牢固的浮砂清理掉。
4、铺设导电铜箔网砂浆层找平清理浮砂后,要按照设计的要求及项目达到的导电效果铺设铜箔网,铜箔要贴近地面成“田”或者“井”字形铺设,地面的平整度会直接影响到这个铺设的效果,这就是为什么说做中涂砂浆层找平是很关键的一步。
因为铺设完了以后还要链接到导电桩,导电桩一般安装在角落。
5、刮涂不发火防静电环氧地坪炭黑层两遍铜箔导电网铺设好后,我们要批刮不发火防静电炭黑层来将铜箔覆盖住,避免它松动而影响后面的施工效果,同时增加了导静性能,一般防静电炭黑层要批刮两遍,这样才能彻底覆盖导电铜箔网。
6、刮不发火防静电环氧地坪腻子层一遍按照不发火防静电面漆的比例将材料调配好,然后再加入适量腻子粉搅拌均匀即可施工,施工时使用镘刀将搅拌均匀的涂料均匀刮涂在地面上,注意要均匀的刮涂不要有遗漏,避免做面涂层时无法盖底。
7、刮涂不发火防静电环氧地坪面涂层一遍面涂层是使用水性防静电面漆来调配,这道工艺是不发火防静电耐磨地坪的结尾工序,施工完成后除去划线这个不发火防静电环氧地坪就基本竣工了,我们建议施工完成后要做好防护现场的工作,避免昆虫、灰尘、或者人为的破坏,同时还需要养护72小时后方可走人,7天后才能允许投入使用。
防静电环氧地坪施工方案(3篇)

第1篇一、项目背景随着科技的不断发展,电子行业对防静电地坪的需求日益增加。
防静电环氧地坪具有优良的防静电性能、耐磨、耐腐蚀、美观等特点,广泛应用于电子、化工、医药、食品等行业。
为确保施工质量,制定以下防静电环氧地坪施工方案。
二、施工准备1. 施工人员:组织具有丰富经验的施工队伍,包括施工班长、技术员、电工、油漆工等。
2. 施工材料:选用符合国家标准的防静电环氧树脂、固化剂、填料、助剂等。
3. 施工工具:包括搅拌器、刮刀、砂纸、喷枪、吸尘器、测电笔等。
4. 施工环境:确保施工现场通风良好,温度在5℃~35℃之间,相对湿度不大于85%。
三、施工工艺流程1. 基层处理(1)清理:清除基层表面的油污、灰尘、杂物等,确保基层干净、平整。
(2)打磨:对基层进行打磨处理,提高基层的粗糙度,便于涂料与基层粘结。
(3)修补:对基层的裂缝、坑洼等缺陷进行修补,确保基层无破损。
2. 涂层施工(1)底漆施工:将底漆与固化剂按比例搅拌均匀,用刷子或滚筒均匀涂刷于基层表面,涂刷2~3遍,每遍间隔时间为6小时。
(2)防静电涂料施工:将防静电涂料与固化剂按比例搅拌均匀,用刷子或滚筒均匀涂刷于底漆表面,涂刷2~3遍,每遍间隔时间为6小时。
(3)中涂层施工:将中涂层涂料与固化剂按比例搅拌均匀,用刮刀将涂料均匀刮涂于防静电涂层表面,涂层厚度为1.5~2.0mm。
(4)面漆施工:将面漆与固化剂按比例搅拌均匀,用刷子或滚筒均匀涂刷于中涂层表面,涂刷2~3遍,每遍间隔时间为6小时。
3. 质量检查(1)涂层表面应平整、光滑,无气泡、裂纹、脱落等现象。
(2)涂层与基层粘结牢固,无空鼓现象。
(3)涂层厚度应符合设计要求。
四、施工注意事项1. 施工前,对基层进行处理,确保基层干净、平整。
2. 搅拌涂料时,严格按照比例搅拌均匀,避免出现分层、沉淀等现象。
3. 涂层施工过程中,注意温度、湿度等环境因素,确保涂层质量。
4. 涂层施工完成后,禁止在涂层表面行走、放置重物,以免影响涂层质量。
导静电环氧地坪施工方案

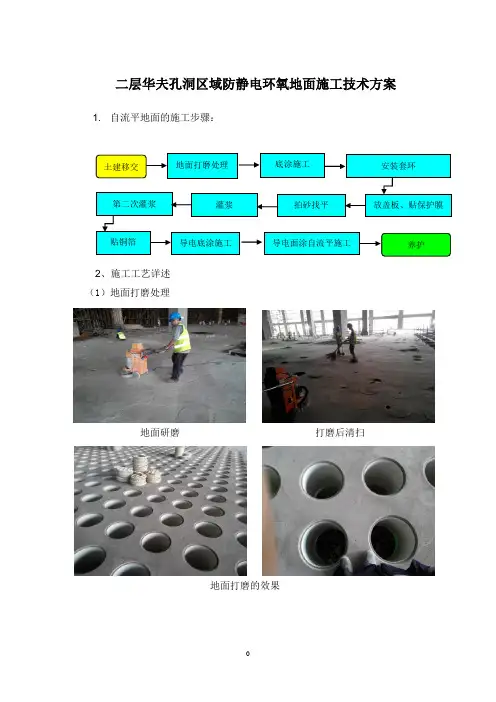

二层华夫孔洞区域防静电环氧地面施工技术方案
1. 自流平地面的施工步骤:
2、施工工艺详述
(1)地面打磨处理 地面研磨 打磨后清扫
地面打磨的效果
土建移交
地面打磨处理 底涂施工 灌浆 拍砂找平 安装套环 放盖板、贴保护膜
第二次灌浆 导电面涂自流平施工 养护 贴铜箔 导电底涂施工
2、施工工艺详述
(1)地面打磨处理
地面研磨打磨后清扫
地面打磨的效果
(2)底涂施工:
先涂刷套环边底漆底漆涂刷
底漆涂刷完成后效果
(3)套环安装:用角磨机打磨套环底座至平整,试放套环看是否平稳,对
于有高低不平的位置进行打磨,最后在套环上打胶并安套环。
待胶干后安装盖板并贴保护膜防护盖板
打胶
放线安装套环
打磨套环底座 试放套环
靠尺测量套环与地面高差 测量结果
用靠尺测量套环与地坪高差,确定排沙厚度
(4)安装盖板,贴保护膜
安装盖板 贴保护膜
(5)拍砂找平:盖板安装先用31号底油把地面涂刷一遍,以便拍沙能粘结牢固,然后用EU1材料与石英砂混合配成环氧砂浆用镘刀进行拍沙。
安装盖板、贴保护膜 套环完成后效果
(6)灌浆:用EU1涂料对干燥后的石英砂地面进行灌浆。
灌浆
拍砂
拍砂完成后效果
底油涂刷地面使砂附着牢固
(7)第二遍灌浆。
第二遍灌浆
(8)贴铜箔
布置导电铜箔
(9)导电底涂施工:(10)导静电面涂自流平施工
先把周边涂刷面涂批涂面漆
批刮面漆面涂完成效果
(11)PVC薄膜保护地面
铺设PVC保护地面搬运动线用PE板铺设保护地面。
防静电环氧地坪做法

防静电环氧地坪做法
防静电环氧地坪是一种可以有效防止静电积聚的地面涂层。
以下是防静电环氧地坪的常见做法:
1. 地面准备:首先要确保地面干燥、平整、无油污等杂质。
如果有油污,可以使用去污剂将其清洁掉。
2. 砼地面处理:如果地面是砼材质,可以先进行砼地面处理,包括打磨或砂浆修补等工序,以确保地面平整。
3. 底涂层涂刷:将底涂层涂刷在地面上,底涂层的作用是增强地面的附着力,提高整体地面的强度。
4. 中间涂层涂刷:在底涂层干燥后,可以涂刷中间涂层,中间涂层的作用是增加地面的耐磨性和耐久性。
5. 静电层施工:在中间涂层干燥后,可以进行静电层的施工。
静电层是一层含有导电材料的涂层,可以有效防止静电积聚。
6. 环氧薄涂层涂刷:在静电层干燥后,可以涂刷一层环氧薄涂层,用于保护静电层和提高整体地面的亮度和美观度。
7. 最后涂层施工:在环氧薄涂层干燥后,可以进行最后涂层的施工,用于进一步增加地面的耐磨性和耐久性。
以上是防静电环氧地坪的常见做法。
具体施工步骤可以根据具体情况和需要进行调整。
防静电环氧地坪漆施工工艺流程

防静电环氧地坪漆施工工艺流程一、施工前的准备。
施工前呀,场地得打扫得干干净净的呢。
就像咱们要画画之前得把画布清理好一样。
把地面上的灰尘、杂物啥的都清走,要是有油污的话,那也得处理掉,不然地坪漆可不好附着。
还有呢,施工的工具得准备齐全,像刮刀、滚筒这些小工具可不能少。
就像厨师做饭得有锅碗瓢盆一样,缺了工具这活可干不了。
二、基层处理。
三、底漆施工。
底漆就像是地基一样重要呢。
把底漆均匀地涂抹在地面上,这个过程就像给面包涂果酱一样,要涂得均匀。
而且涂的时候要注意厚度,不能太厚也不能太薄。
太厚了干得慢,还容易出问题;太薄了又起不到应有的作用。
这时候工人师傅就得小心翼翼的,就像呵护小宝贝一样。
四、导电铜箔铺设。
接下来就是导电铜箔铺设啦。
这一步得按照设计好的线路来铺哦。
就像给小火车铺轨道一样,要铺得规规矩矩的。
铜箔之间的连接得牢固,要是连接不好,那整个防静电的效果就会大打折扣呢。
这时候师傅们就得像精密的工程师一样,每一个环节都不能出错。
五、中层漆施工。
中层漆施工的时候,要等底漆完全干了才行。
把中层漆涂上去,这个时候就像给蛋糕再加一层奶油一样。
要让中层漆充分覆盖地面,而且要注意和底漆以及铜箔的结合。
如果结合不好,就像衣服搭配得不好看一样,整个地坪漆的质量就会受影响。
六、面漆施工。
面漆是最外面的一层,就像人的衣服最外面那层一样,是大家能直接看到的。
面漆要涂得光滑平整,这可考验师傅的手艺了。
涂得好的话,整个地坪看起来就特别漂亮,像镜子一样光亮。
而且面漆的颜色也可以根据需求来选择,就像我们选衣服颜色一样,可以根据自己的喜好和场地的风格来定。
七、养护。
最后就是养护啦。
刚施工完的地坪漆就像刚出生的小宝宝一样脆弱,需要好好养护。
在一定的时间内不能让人在上面乱踩,要让它充分干燥和固化。
这时候就得给大家立个小规矩,就像在花园里立个“请勿践踏草坪”的牌子一样。
@防静电环氧树脂地坪漆施工工艺技术交底

防静电环氧树脂地坪漆施工工艺技术交底第一节、节点构造防静电地坪漆1、1.5~2厚环氧抗静电涂料。
2、乱涂导电腻子二遍。
3、铺设导电铜箔并接地。
4、1厚环氧封闭底漆(二遍),整休打磨,吸尘。
5、40厚C25细石混凝土,随打随抹光。
6、60厚LC7.5轻骨料混凝土。
7、现浇钢筋凝土楼板或预制楼板现浇叠合层。
第二节、通用施工工艺一、适用范围适用于变电站主控制楼门厅、办公区、电缆层地面,配电装置室地面、踢脚线,以及台阶踏步等面层,省电力公司变电站装饰装修典型设计图册中有相关的规定。
二、作业材料与设备1、基面处理设备1.1、磨削机:装配金刚研磨刀,用于混凝土、水磨石、硬化耐磨地面、大理石等基材表面打磨处理。
1.2、便携式磨削机:用于小面积混凝土、水磨石、硬化耐磨地面、大理石等基材表面或边角部位打磨处理,亦可用于去除小面积的旧漆和油污层。
1.3、铣刨机:用于铣刨去除旧漆层、油污层等。
1.4、抛丸设备:用于大面积混凝土、水磨石、硬化耐磨地面、大理石等基材表面抛丸处理。
1.5、吸尘器:去除地面灰尘。
2、涂装用具2.1、锯齿镘刀、钉鞋、钉子辊筒:锯齿镘刀用于镘涂自流平地坪涂料,然后用钉子辊筒辊压以释出膜内空气,对于局部涂装缺陷可在涂膜表干前穿钉鞋前往修复。
2.2、平底刮板:用于刮涂底漆、砂浆、腻子等稠厚地坪涂料,适合于紧贴地面刮涂。
2.3、辊筒与漆刷:质量优异、不掉毛的辊筒和刷子方能获得良好的外观,通常短毛辊筒具有更好的操作性。
2.4、无空气喷涂机:用于喷涂施工地坪面漆,效率高,易获得良好的装饰效果,易控制涂料耗量;须根据涂料粘度及使用期选择喷泵和喷咀,以获得适合的流体压力和流量。
通常电驱动或内燃机驱动的高压无气喷涂机因其良好的便携性而得到广泛应用。
2.5、空气喷涂设备:包括空气压缩机和空气喷枪,可用于喷涂施工低粘度的地坪涂料。
2.6、砂浆搅拌机、铺料器与抹光机:用于施工厚层(≥3mm)树脂砂浆,将搅拌均匀的树脂砂浆用铺料器摊铺于地板上,采用抹光机抹平。
环氧树脂防静电自流平地坪施工流程步骤

环氧树脂防静电自流平地坪施工流程步骤下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!环氧树脂防静电自流平地坪的施工流程详解环氧树脂防静电自流平地坪因其优异的防静电性能和耐磨耐腐蚀性,被广泛应用于电子、制药、化工等对静电控制要求高的场所。
环氧防静电地坪施工方案

环氧防静电地坪施工方案一、工程概况1、地坪描述:在新建混凝土地面铺设厚防静电环氧地坪面层;该防静电地面系统接地端与房内等电位接地端用4㎜2镀镍编织导线压接连接;门口地坪用金属装饰条固定。
铺设面积约1000㎡。
2、计划工期:15天。
3、质量等级:优良。
4、安全目标:确保无重大工伤事故。
5、技术规范:参照规范:GB50209-2002《建筑地面工程施工质量验收规范》SJ/T11294-2003《防静电地坪涂料通用规范》SJ/T31469-2002《防静电地面施工及验收规范》SJ/T10694-2000《电子产品制造防静电系统检测方法》二、地坪施工组织方案及工艺技术方法1、施工流程施工准备接地引出导线预装基层地面打磨清理基层地面修补找平房间门墙踢脚保护滚涂底涂批中涂加强支撑层局部贴装铜薄批涂和滚涂导电层刮涂面层门口地坪安装饰条清理交验。
2、施工组织:1)机具:地面打磨处理机1台,手持打磨机1台,吸尘器1台,手持搅拌1台,50㎏台秤1台,通用机具若干。
2)人员:领队1名,操作工5名。
3、施工工艺技术方法:(一)对基层地面技术要求及处理方法:1)混凝土基层,必须坚固、密实、平整;强度必须检测并应符合设计要求;不应有起砂、空鼓、麻面等现象。
2)首层或地下室基层应设防水防潮隔离层。
做法符合GB 50209–2002《建筑地面工程施工质量验收规范》。
3)基层表面应平整,平整度应用直尺检查,并应符合下列规定:A当防静电涂层厚度不小于时,允许空隙不应大于。
B当防静电涂层厚度小于时,允许空隙不应大于。
4)基层必须干燥。
在深为的厚度层内,含水率不应大于6%。
当设计对含水率有特殊要求时,应按设计要求施工。
5)基层裂缝的处理,用切割机切成深度>的V型槽,宜用环氧中涂石英砂浆刮平。
弹性自流平型涂层,应用弹性中涂填平。
基层伸缩缝的处理同上,但应清理缝内的杂物,清理深度不小于。
6)基层表面必须洁净。
施工前,基层表面处理方法应符合下列规定:A当采用装有金刚石磨盘的机动打磨设备或手持式打磨机具等打磨表面,将基层表面的浮灰、水泥渣及疏松部位清理干净;B当采用喷砂或抛丸机时,应使基层形成均匀粗糟面;C如有凹陷不平等缺陷,应使用腻子找平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
防静电型环氧地坪
施工工艺
防静电型环氧地坪施工工艺
一、性能特点
防静电型环氧地坪是指经过多道涂装,形成1mm-3mm的环氧地坪涂层系统。
产品抗静电效力持久,平坦无缝、耐磨耐压、耐酸耐碱、防水耐油,抗冲击力强,抗化学药品、防潮止滑。
适用于电子、微电子、通讯、计算机、精密仪器、纺织、印刷、粉体、化学、有机溶剂、瓦斯等一切需防静电场所。
二、基层检查
基层是地坪涂装的基础,基层的质量会直接影响涂装地坪的最终效果及使用寿命,因此基层检查及处理在整个地坪涂装中至关重要。
基层必须满足一定要求方可进行地坪涂装。
基层地面的检验方法及标准如下:
序号检测项目检测方式标准
1 平整度用2米靠尺检查,用塞尺测量靠尺
下缝隙
≤3mm
2 含水率1 按ASTM D 4263薄膜测定法:取
46mm×46mm、厚100μm的塑料
薄膜覆盖混凝土表面,用胶带纸封
闭四周,24h后,膜内出现水珠或
混凝土表面发黑,说明基层过湿,
不宜施工
2 含水率测定仪检测
3 混凝土干燥28天以上
≤8%
3 地面强度1 用钢丝刷或金属棒摩擦基面,如
有起砂或粉化,则强度不够
2 回弹仪测试
≥C20
4 空鼓程度用小铁锤敲击检查无空鼓音
5 pH值精密试纸或酸度计≤10
6 表面质量目测无开裂、砂眼、坑洞、起壳和油污等
三、基层处理
1 目的
提供一定平整度和粗糙度,以提高地坪与基材的附着力。
2 主要材料及机具
填缝剂D341ABC、无尘打磨机、角磨机、吸尘器、铲刀等。
3 施工方法
(1)对符合基层要求的地面,使用打磨机配以适宜打磨片对地面进行整体打磨,重点对地面凸起部分进行打磨,以去除地面浮浆等黏结不牢物且打毛基面,然后用吸尘器将地面及边角清理干净。
墙裙及防污染部位需做好防护。
(2)特殊处理:
●如含水率过高,应通风干燥或采取防水处理,局部可采取烘干方
式;
●将地面空鼓及起壳处凿开去除,打磨清理干净后重新浇筑水泥砂浆
或用D341ABC补平;
●裂缝的处理是使用地缝切割机或角磨机将裂缝切割成V型槽,切割
后地缝的宽度及深度要不小于60mm,将槽内清理干净后,与地面分割缝一起填充D341ABC填缝剂,必要时辅以100mm宽耐碱网格布,注意做好边缘防护;
●地面如有油污类杂质,需用溶剂或机械方法清理干净;
●与地面有直接接触的底层基层必须做好防水、防潮处理;
●对于水磨石、瓷砖、大理石等石材的光滑致密基面,应用打磨机或
角磨机进行整体打毛以获得均一粗糙的表面;
●对损坏的混凝土表面修补或找平时应按GB 50212国家标准要求进
行,即当采用细石混凝土找平时,强度等级不应小于C20,厚度不应小于30mm;当施工过程不宜进行上述操作时,可采用环氧树脂砂浆找平;
●由于水泥标号不够、砂浆配比不合理或是养护不好造成地面强度
差,表面松散。
应清除后重新浇筑混凝土。
四、封闭底漆施工
1 目的
增强基层强度,抗碱,提高表面附着力。
2 主要材料及机具
环氧地坪专用底漆(D300AB);便携式搅拌器、钢质刮片、橡胶刮片、辊筒等。
3 施工方法
按规定比例将D300AB两组分充分搅拌均匀,熟化20分钟后,采用辊涂或刮涂的方式涂装底漆1~2道,边角等形状复杂的部位宜采用刷涂。
要求涂布均匀、完整,使底涂充分浸润混凝土,不应有漏涂和堆积等现象。
五、环氧砂浆层施工
1 目的
找平地面,提高地坪涂层强度,增强地坪的耐磨性与抗压性。
2 主要材料及机具
环氧中涂D331AB;便携式搅拌器、抹子、钢制刮刀、角磨机、吸尘器、秤等。
3 施工方法
待底漆干燥后(24h以上),清除表面杂质,按规定比例将砂浆材充分搅拌均匀后,用钢制刮刀或抹刀进行批刮,待固化后(24h以上),用角磨机配以砂纸片打磨刀痕等缺陷处,根据地面情况及要求厚度,可进行1~2遍批刮,最后吸尘清理干净。
要求批刮均匀,平实无突起。
六、铜箔敷设及接地施工
1目的
形成完整的防静电接地系统,保证及时排泄静电。
2 主要材料及机具
自粘铜箔,米尺等。
3 施工方法
待砂浆层干燥后(24h以上),从施工中心向四周井型铺设铜箔,间距一般控制在3~6m之间。
铜箔铺设后务必压实,以免影响防静电
效果。
建议每1000m2做一接地处理。
七、防静电砂浆层施工
1 目的
压实铜箔,提供防静电效果,满足施工厚度。
2 主要材料及机具
防静电环氧中涂D333AB;便携式搅拌器、抹子、钢制刮刀、角磨机、吸尘器、秤等。
3 施工方法
待铜箔敷设完毕并确认压实后,清除表面杂质,按规定比例将防静电砂浆材充分搅拌均匀后,用钢制刮刀或抹刀进行批刮,待固化后(24h以上),用角磨机配以砂纸片打磨刀痕等缺陷处,注意打磨时勿损坏铜箔,根据地面情况及要求厚度,可进行1~2道批刮,最后吸尘清理干净。
八、防静电腻子层施工
1目的
修补填平地面,提高地面平整度,确保面层外观。
2 主要材料及机具
环氧中涂D333AB;便携式搅拌器、抹子、钢制刮刀、角磨机、吸尘器、秤等。
3 施工方法。
