铁路变更设计最新管理办法
铁路建设项目变更设计管理办法

铁路建设项目变更设计管理办法第一章总则第一条为规范铁路建设项目变更设计工作,依据《建设工程勘察设计管理条例》(国务院令第293号)、《铁路建设管理办法》(铁道部令第11号)及有关规定,制定本办法。
第二条本办法适用于铁道部投资及铁道部与其他投资方合资的铁路大中型建设项目,其他铁路建设项目可参照执行。
第三条本办法所称变更设计,是指施工图经审核修改批准后至工程正式验收前,变更施工图的活动。
第四条建设单位应加强勘察设计管理,认真审核施工图,勘察设计单位应确保勘察设计质量,监理单位应认真检查设计文件,施工单位应详细核对设计文件,各单位要互相配合,将勘察设计存在的问题解决在工程实施之前。
第五条经建设单位审核批准的施工图,任何单位和个人不得擅自变更,确需变更的,依据本办法进行。
第六条建设单位应加强对变更设计的管理,勘察设计单位应选派能够胜任变更设计工作的人员常驻现场,监理单位应强化现场检查,施工单位应积极配合,及时处理实施过程中的设计变更。
第二章变更设计分类第七条变更设计分为I类、Ⅱ类。
第八条符合下列条件之一者为I类变更设计:1.变更建设规模、主要技术标准、重大方案的;2.变更初步设计主要批复意见的;3.变更涉及运输能力、运输质量、运输安全的;4.变更重点工点的设计原则;5.变更设计一次增减投资300万元(含)以上的。
第九条对施工图的其他变更为Ⅱ类变更设计。
第十条变更设计项目划分原则1.同一工点或同一病害引起的不可分割的一次性变更,为一项变更设计;2.同一工点中的不同变更内容、同一病害类型的不同工点、同一变更内容的不同段落应分别划分为不同的变更设计项目(初步设计批准单位批准者除外)。
第十一条变更设计必须按上述原则划分,严禁将变更设计项目合并或拆分。
第三章变更设计程序第十二条 I类变更设计,由提议单位提出变更理由和技术经济比较资料报建设单位。
建设单位组织有关单位分析、研究提出处理意见,勘察设计单位按处理意见完成变更设计。
铁路建设项目变更设计管理办法

一般设计变更
除重大设计变更和较大设计变更 以外的其它设计变更。
03
变更设计的管理职责
建设单位的管理职责
负责组织变更设计的初步 审查,确保变更设计符合 国家法律法规、技术标准 及合同约定。
负责监督变更设计的实施, 确保变更设计得到有效执 行。
ABCD
负责对重大变更设计的审 批,并报上级主管部门备 案。
04
变更设计的审查与批准
变更设计的审查
变更设计的必要性审查
评估变更设计的必要性和合理性,确保变更 设计符合铁路建设项目的总体要求和目标。
变更设计的可行性审查
对变更设计的实施方案、技术标准和规范等进行审 查,确保变更设计具备可操作性和可行性。
变更设计的经济性审查
对变更设计的投资预算进行审查,确保投资 预算合理、经济可行,并符合铁路建设项目 的投资计划。
变更设计的批准
初步设计变更的批准
对初步设计阶段的变更,需经原初步设计审批 部门批准。
施工图设计变更的批准
对施工图设计阶段的变更,需经原施工图设计 审批部门批准。
重大变更设计的批准
对于重大变更设计,需报经国家相关部门批准。
变更设计的通知与执行
通知相关部门
在变更设计审查和批准后,应及时通知相关的设计、施工、监理等 单位,以便其根据变更设计进行调整和实施。
谢谢观看
负责对变更设计的效果进 行评估,并及时向上级主 管部门报告。
设计单位的管理职责
01
负责提出变更设计的建议,并编 制变更设计的文件。
02
负责对变更设计的技术可行性进 行评估,确保变更设计符合技术
标准及合同约定。
负责对建设单位的初步审查提供 技术支持,协助解决审查中遇到 的技术问题。
铁路变更设计管理办法实施细则(完整版)

铁路变更设计管理办法实施细则(可以直接使用,可编辑实用优质文档,欢迎下载)渝黔(渝万)铁路变更设计管理办法实施细则第一章总则第一条为规范和加强渝黔(渝万)铁路工程建设变更设计管理工作,根据《铁路建设项目变更设计管理办法》(铁建设〔〕253号)、《关于细化铁路建设项目Ⅰ类变更设计文件要求的通知》(鉴综函〔〕296号)、《铁路建设项目管理指南(试行)》(建建〔2007〕72号)、《铁路建设工程质量事故调查处理规定》(铁建设〔〕171 号)、《铁路建设管理人员责任追究暂行办法》(铁建设〔〕42 号)、《铁道部关于加强铁路建设项目环境影响评价工作的通知》(铁计〔〕301号)等有关规定,结合渝黔(渝万)铁路公司具体情况,制定本实施细则。
第二条本实施细则所称变更设计是指施工图经施工图审核单位审核合格、加盖施工图审核专用章,并加盖渝黔(渝万)铁路有限责任公司(以下简称:公司)施工图审核专用章发送后,至工程初步验收合格后半年内变更设计的活动。
第三条变更设计必须严格执行国家工程建设强制性标准,在确保工程安全、质量和使用功能前提下,严格按照国家、铁路总公司及公司建设、管理规定控制工程。
第四条变更设计必须遵守“先批准、后实施,先设计、后施工”原则,严格依法按程序进行变更设计。
第二章变更设计分类第五条按照《铁路建设项目变更设计管理办法》(铁建〔〕253号)之规定,变更设计分为Ⅰ类、Ⅱ类。
第六条对初步设计审批内容进行变更且符合下列条件之一者为Ⅰ类变更设计。
1、变更批准的建设规模、主要技术标准、重大方案、重大工程措施:建设规模系指工程范围,车站(段、所)规模。
主要技术标准系指铁路等级、正线数目、设计行车速度、线间距、最小曲线半径、限制坡度或最大坡度、牵引种类、机车类型或动车组类型、牵引质量、到发线有效长度、闭塞类型或行车指挥方式与旅客列车运行控制方式、建筑限界。
重大方案及重大工程措施系指:1)线路方案有较大改变的,线路平面曲线半径小于批准最小半径的;2)路基与桥梁相互变化连续长度500米及以上的,路基与隧道(明洞)相互变化连续长度50米及以上的;3)车站站位调整的;4)轨道类型变化的;5)跨度100米及以上桥梁跨度或桥位发生变化,特殊桥梁结构类型变化的;6)隧道增设或减少泄水洞的,辅助坑道长度增加300米以上,围岩类型连续变化引起增加超过800万元的;7)通信传输系统速率等级、长途通信光缆纤芯数量、GSM-R 移动通信系统场强覆盖原则、综合视频监控系统视频采集点设置原则、通信综合网管等系统中心方案发生变化的;8)调度方式、闭塞方式、列控等级、连锁制式、驼峰及编组站制式、主要系统设备重大技术标准变化的;9)防灾安全监控系统中工务段、铁路局级总机系统接入方式、监控子系统设置原则变化的;10)电力变配电所分布方案、主要供电设备类型、运动及电力调度方案变化的;11)牵引供电方式、外部电源电压等级、牵引供电设施分布方案、主要牵引供电设备类型、接触网悬挂类型等主要技术标准(包括接触线、张力、支柱、零部件)、远动及牵引供电调度方案变化的;12)站房结构形态、高度、面宽,结构体系等建筑方案、主要结构变化的;13)站台雨棚结构类型(有柱站台与无柱站台)变化;14)给水站水源类型、污水排放标准发生改变的;15)依法或依照相关规定需要补充办理环评手续的环保工程变化。
铁路建设项目变更设计管理办法

铁路建设项目变更设计管理办法第一章总则第一条为规范铁路建设项目变更设计管理工作,保证工程质量、施工安全,合理控制工程投资,依据《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《铁路建设工程勘察设计管理办法》及有关规定,制定本办法。
第二条本办法适用于铁路大中型建设项目及限额以上更改项目,其他铁路建设项目可参照执行。
第三条本办法所称变更设计,是指铁路工程建设项目施工图审核合格后至工程初步验收合格后半年以内变更设计的活动。
施工图阶段需要对初步设计批复的重大内容调整的,包括施工图预算超出初步设计批复总概算的,比照ⅰ类变更设计程序报初步设计审查部门批准。
第四条变更设计必须坚持“先批准、后实施,先设计、后施工”原则,严格依法按程序进行变更设计,严禁违规进行变更设计。
第五条建设单位应加强对变更设计的管理,勘察设计单位应提高初步设计、施工图质量,切实减少变更设计,各参建单位应互相配合,初步设计审查部门要切实履行职责,做好变更设计工作,确保建设项目正常推进。
第六条变更设计必须科学合理、实事求是,在确保工程安全、质量和使用功能的同时,严格按照国家和铁道部建设、投资管理规定控制工程投资。
第二章变更设计分类第七条铁路建设项目变更设计分为ⅰ类、ⅱ类。
第八条对初步设计审批内容进行变更且符合下列条件之一者为ⅰ类变更设计。
1.变更批准的建设规模、主要技术标准、重大方案、重大工程措施:建设规模是指工程范围,车站(段、所)规模;主要技术标准是指铁路等级、正线数目、设计行车速度、线间距、最小曲线半径、限制坡度或最大坡度、牵引种类、机车类型或动车组类型、牵引质量、到发线有效长度、闭塞类型或行车指挥方式与旅客列车运行控制方式、建筑限界;重大方案及重大工程措施是指批复的线路、站位、重点桥渡、站房建筑方案、重要环水保措施等(详见附件1)。
2.变更初步设计批复主要专业设计原则的。
3.调整初步设计批准总工期的。
4.建设项目投资超出初步设计批准总概算的。
铁路建设项目变更设计管理办法

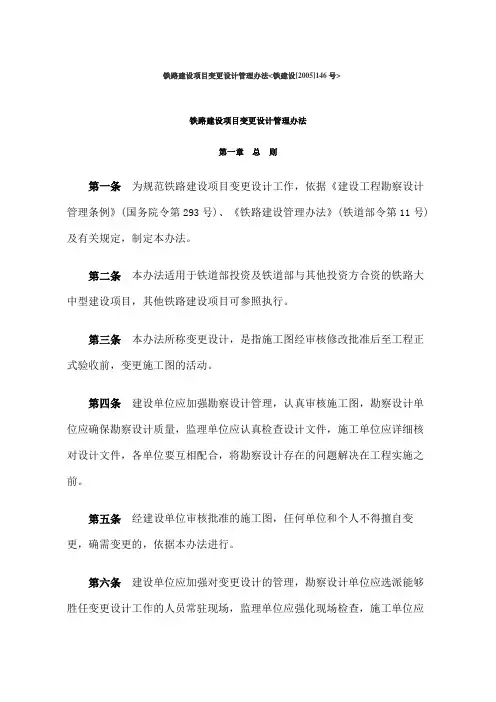

铁路建设项目变更设计管理办法<铁建设[2005]146号>铁路建设项目变更设计管理办法第一章总则第一条为规范铁路建设项目变更设计工作,依据《建设工程勘察设计管理条例》(国务院令第293号)、《铁路建设管理办法》(铁道部令第11号)及有关规定,制定本办法。
第二条本办法适用于铁道部投资及铁道部与其他投资方合资的铁路大中型建设项目,其他铁路建设项目可参照执行。
第三条本办法所称变更设计,是指施工图经审核修改批准后至工程正式验收前,变更施工图的活动。
第四条建设单位应加强勘察设计管理,认真审核施工图,勘察设计单位应确保勘察设计质量,监理单位应认真检查设计文件,施工单位应详细核对设计文件,各单位要互相配合,将勘察设计存在的问题解决在工程实施之前。
第五条经建设单位审核批准的施工图,任何单位和个人不得擅自变更,确需变更的,依据本办法进行。
第六条建设单位应加强对变更设计的管理,勘察设计单位应选派能够胜任变更设计工作的人员常驻现场,监理单位应强化现场检查,施工单位应积极配合,及时处理实施过程中的设计变更。
第二章变更设计分类第七条变更设计分为Ⅰ类、Ⅱ类。
第八条符合下列条件之一者为Ⅰ类变更设计:1.变更建设规模、主要技术标准、重大方案的;2.变更初步设计主要批复意见的;3.变更涉及运输能力、运输质量、运输安全的;4.变更重点工点的设计原则;5.变更设计一次增减投资300万元(含)以上的。
第九条对施工图的其他变更为Ⅱ类变更设计。
第十条变更设计项目划分原则1.同一工点或同一病害引起的不可分割的一次性变更,为一项变更设计;2.同一工点中的不同变更内容、同一病害类型的不同工点、同一变更内容的不同段落应分别划分为不同的变更设计项目(初步设计批准单位批准者除外)。
第十一条变更设计必须按上述原则划分,严禁将变更设计项目合并或拆分。
第三章变更设计程序第十二条Ⅰ类变更设计,由提议单位提出变更理由和技术经济比较资料报建设单位。
建设单位组织有关单位分析、研究提出处理意见,勘察设计单位按处理意见完成变更设计。
铁路公路建设项目变更设计管理办法

铁路公路建设项目变更设计管理办法1.变更设计是指施工图经审核修改批准后至工程正式验收前,变更施工图的活动。
2.加强施工图审核,施工前应详细核对设计文件,各部门互相配合,将勘察设计存在的问题解决在工程实施之前。
3.Ⅰ、Ⅱ类变更设计,由提议单位提出变更理由和技术经济比较资料报局指挥部(经理部)。
局指挥部(经理部)应组织有关单位和部门分析、研究,在10个工作日内提出处理意见报建设单位,并派人跟踪处理结果,对变更设计的施工图及时组织进行审核。
4.变更设计文件按铁道部铁路建设项目变更设计管理办法及甲方变更设计管理办法规定程序办理,达到初步设计文件深度。
变更设计文件应附工程数量和费用增减对照表。
5.变更设计必须坚持“先批准,后变更;先设计,后施工”的原则。
因突发事件、工程安全需要立即处理的变更设计,局指挥部(经理部)在24小时内报监理和建设单位,及时按程序办理变更。
6.局指挥部(经理部)总工程师、工程部、工经部必须认真做好施工图审核和施工方案制订工作,做好变更设计的策划、上报签认、跟踪全过程工作,及时编制和上报变更设计预算,准确界定I、II类变更设计,并密切跟踪,确保变更设计早日审批、早日计量。
关键要做好以下六个方面工作:(1)施工图投资检算①施工图审核与对比。
待正式施工图到达后,应立即组织做好三个数量之间的对比分析,即投标工程数量—施工图数量—施工图实际数量。
从投标工程数量与施工图数量对比中分析施工图数量的正负量差。
从施工图数量和施工图实际数量对比中分析变更设计的“主攻方向”。
②局指挥部(经理部)按初步设计批复原则自行编制施工图投资检算与设计概算进行对比。
组织预算人员以施工图数量为依据,进行内部施工图检算,以便及时掌握项目“家底”。
将内部施工图检算中的各关键点(尤其是个性问题)与设计单位沟通,力争和设计单位在正式施工图投资检算中取得一致。
(2)Ⅰ类变更设计组织对在建项目分析讨论,对确定I类变更意向的单项工程应准备以下资料:①经监理、建设单位签字审批的施工组织设计或施工方案,要求内容详实,工程数量、计算过程、示意图清晰明了,并要求有设计人员复核签字;②施工、设计、监理、建设单位四方签认的会议纪要;③手续齐全的变更设计图纸;④各种检验检测记录,铁道部、建设单位下发的和变更相关的文件、电报;⑤与变更设计数量一致,由设计、监理、施工单位签认的现场工程数量完成确认单;⑥根据已编制完成的变更设计文件对照检查各种施工记录和监理日志。
铁路客运专线工程变更设计管理办法完整

铁路客运专线工程变更设计管理办法第一章总则第一条为认真贯彻执行《铁路建设项目变更设计管理办法》(铁建设[2 005]146号),规范变更设计管理工作,制定本办法。
第二条本办法所称变更设计是指施工图经审核修改批准后至工程正式验收前变更施工图的活动。
经审核批准的施工图任何单位和个人不得擅自变更。
确需变更的须按本办法进行。
第三条变更设计必须严格执行国家工程建设强制性标准,在确保工程安全、质量和使用功能前提下,尽量节约投资。
第四条变更设计必须“先批准,后变更;先设计,后施工”。
未经批准自行变更和施工的单位要承担全部责任。
第五条为加强对设计变更的管理,客专公司应明确一名领导负责,确定管理部门具体实施。
第二章变更设计分类与责任确定第六条变更设计分类与项目划分按《铁路建设项目变更设计管理办法》(铁建[2005]146号)规定办理。
第七条变更设计分为以下5种原因:1.完善设计的变更,是指对设计文件缺陷、错误、遗漏的修改、补充完善或优化。
2.工程质量事故的变更,是指按《铁路建设工程质量事故处理规定》(铁建设[2003]48号)界定的工程质量事故引起的变更设计。
3.标准的变更,是指铁道部批准的技术标准、规范和规模的变化引起的变更设计。
4.不可预见的变更,是指不可抗力、不可预见的外部因素等引起的变更设计。
5.其他变更,是指不属于上述原因的变更设计。
第八条变更设计根据其原因明确各相关单位需承担的责任及责任比重。
对有争议的责任界定,在会审纪要中记录各方意见,在变更设计通知单中明确。
I类变更设计以原初步设计批准单位审批意见为准,Ⅱ类变更设计由客专公司审定。
第三章变更设计程序和分工第九条施工过程中发现现场情况与设计不符时,施工单位、勘察设计单位、监理单位、咨询单位(如果有)都可提出变更设计建议。
第十条提议单位填制《变更设计建议书》详细说明变更理由,提供技术、经济比较资料,提交监理单位,经总监理工程师签署意见后,上报客专公司,抄送其他相关单位。
铁道部变更设计办法(征求意见稿)

铁路建设项目变更设计管理办法(征求意见稿)第一章总则第一条为规范铁路建设项目变更设计工作,依据《建设工程勘察设计管理条例》、《铁路建设工程勘察设计管理办法》及有关规定,制定本办法。
第二条本办法适用于铁路大中型建设项目,其他铁路建设项目可参照执行。
第三条本办法所称变更设计,是指施工图审核后至工程正式验收前变更施工图的活动。
第四条变更设计必须严格执行“先批准、后变更,先设计、后施工”的程序,严禁违反程序进行变更设计。
第五条建设单位应加强变更设计管理,各单位要互相配合,将施工图存在问题解决在工程实施之前。
第二章变更设计分类第六条铁路建设项目变更设计分为Ⅰ类、Ⅱ类。
第七条符合下列条件之一者为Ⅰ类变更设计,其他变更为Ⅱ类变更设计。
1. 变更主要技术标准:正线数目、设计行车速度、线间距、最小曲线半径、限制坡度、牵引种类、牵引质量、到发线有效长度、闭塞类型或行车指挥方式、建筑限界;2.变更建设规模:正线铺轨长度、站场股道数量、房屋建筑规模;3.变更重大方案:初步设计批准的线位、站位、安全线设臵,重点桥渡、四电集成、站房建筑方案,重点工点设计原则;4.隧道围岩类别连续变化,围岩变化级差与股道数量和连续变化长度(米)之积达到100以上的;5.建设项目工程投资超出施工图核备或批准预算的;6.一次变更设计增减费用超过300万元。
其中,主要技术标准变更,建设规模变更,大面积拆迁、重要文物、重大地质等问题引起的线路方案变化,隧道、桥梁重大方案变化,为重大Ⅰ类变更设计。
第八条变更设计划分1.同一工点或同一病害引起的不可分割的一次性变更,为一项变更设计;2.同一病害类型的不同工点、同一变更内容的不同段落应分别划分为不同的变更设计。
3.隧道开挖揭示围岩与设计文件载明围岩发生变化或有关技术参数发生变化导致工艺变化和结构变化的,从变化开始到变化结束为一次变更设计。
变更设计必须按上述原则划分、管理,严禁将变更设计内容进行合并或拆分。
