重庆市高速公路管理局关于调整渝湘高速石龙立交施工组织时间的批复
重庆市交通委员会关于印发《重庆市营运高速公路施工标准化管理规定》的通知-渝交管养〔2012〕32号

重庆市交通委员会关于印发《重庆市营运高速公路施工标准化管理规定》的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------重庆市交通委员会关于印发《重庆市营运高速公路施工标准化管理规定》的通知渝交管养〔2012〕32号交通执法总队,各高速公路营运管理公司及有关单位:为进一步加强我市营运高速公路施工作业管理,规范施工作业和管理行为,保障高速公路的安全畅通和施工作业安全,市交委组织编写了《重庆市营运高速公路施工标准化管理规定》(试行)并经委主任办公会通过,现印发你们,请认真贯彻执行。
具体执行过程中若有问题和建议,请及时反馈委公路养护管理处,以便下一步修订时补充完善。
二○一二年八月十三日重庆市营运高速公路施工标准化管理规定重庆市交通委员会2012-4-20目录第一章总则------------------------------------------------ 11.1目的------------------------------------------------------ 1 1.2适用范围--------------------------------------------------- 1 1.3适用对象--------------------------------------------------- 1 1.4基本原则--------------------------------------------------- 1 1.5其他规定--------------------------------------------------- 2 第二章术语与符号------------------------------------------- 32.1工程分类--------------------------------------------------- 3 2.2交通组织方式----------------------------------------------- 3 2.3施工作业控制区--------------------------------------------- 4 2.4 施工安全设施----------------------------------------------- 5 2.5 临时性交通标志--------------------------------------------- 5 2.6特殊施工作业方式------------------------------------------- 5 2.7符号------------------------------------------------------ 5第三章职责------------------------------------------------ 63.1 高速公路管理机构的职责-------------------------------------- 6 3.2 高速公路执法机构的职责-------------------------------------- 6 3.3 高速公路经营管理单位的职责---------------------------------- 6 3.4 涉路工程业主单位的职责-------------------------------------- 7 3.5 施工作业单位的职责----------------------------------------- 7 第四章施工作业申报与审批------------------------------------ 84.1范围与主体------------------------------------------------- 8 4.2文书材料--------------------------------------------------- 8 第五章交通组织管理---------------------------------------- 115.1一般原则-------------------------------------------------- 11 5.2其它规定-------------------------------------------------- 11 第六章施工现场管理---------------------------------------- 136.1安全设施设备---------------------------------------------- 136.2 施工现场管理---------------------------------------------- 176.3 施工现场应急处置------------------------------------------ 19第七章施工信息管理---------------------------------------- 217.1信息采集-------------------------------------------------- 217.2信息发布-------------------------------------------------- 21第八章工期控制管理---------------------------------------- 248.1工期管理制度---------------------------------------------- 248.2 工期上限规定---------------------------------------------- 24第九章施工管理评价与监督体系-------------------------------- 26附件:施工标准化管理(图例)-------------------------------- 30附录一:施工区标志图例---------------------------------------- 30附录二:警告标志图例------------------------------------------ 31附录三:禁令标志图例------------------------------------------ 32附录四:交通安全设施图例-------------------------------------- 33附录五:交通标志牌附着方式------------------------------------- 37附录六:施工作业现场布设管控图--------------------------------- 39附录七:现场人员着装规范图例----------------------------------- 62附录八:施工现场设备规范图例----------------------------------- 63附表1:----------------------------------------------------- 67附表2:----------------------------------------------------- 68附表3:----------------------------------------------------- 69附表4:-------------------------------------- 。
重庆市高速公路管理局关于渝邻高速新龙湾立交工程施工延期的批复

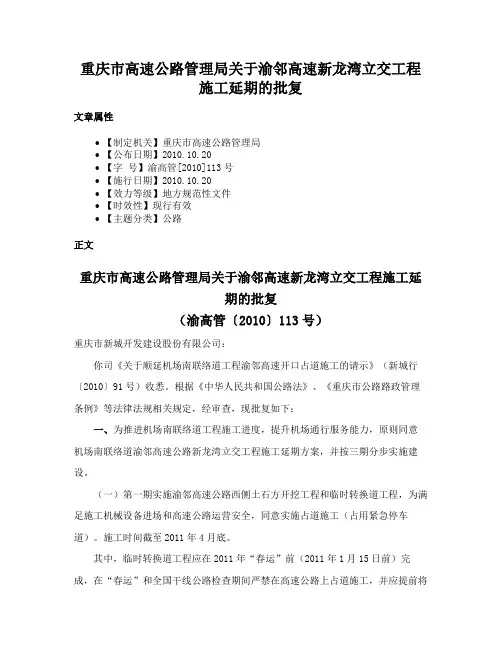

重庆市高速公路管理局关于渝邻高速新龙湾立交工程施工延期的批复文章属性•【制定机关】重庆市高速公路管理局•【公布日期】2010.10.20•【字号】渝高管[2010]113号•【施行日期】2010.10.20•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文重庆市高速公路管理局关于渝邻高速新龙湾立交工程施工延期的批复(渝高管〔2010〕113号)重庆市新城开发建设股份有限公司:你司《关于顺延机场南联络道工程渝邻高速开口占道施工的请示》(新城行〔2010〕91号)收悉。
根据《中华人民共和国公路法》、《重庆市公路路政管理条例》等法律法规相关规定,经审查,现批复如下:一、为推进机场南联络道工程施工进度,提升机场通行服务能力,原则同意机场南联络道渝邻高速公路新龙湾立交工程施工延期方案,并按三期分步实施建设。
(一)第一期实施渝邻高速公路西侧土石方开挖工程和临时转换道工程,为满足施工机械设备进场和高速公路运营安全,同意实施占道施工(占用紧急停车道)。
施工时间截至2011年4月底。
其中,临时转换道工程应在2011年“春运”前(2011年1月15日前)完成,在“春运”和全国干线公路检查期间严禁在高速公路上占道施工,并应提前将高速公路上所有的施工设施全部撤场,保障高速公路安全畅通和迎检工作的需要。
(二)第二期实施渝邻高速公路跨线桥梁、东侧匝道、箱涵加长、现有人行天桥拆除等工程施工,并利用临时转换道实行高速公路车辆交通转换。
施工时间为2011年5月至8月。
(三)第三期实施渝邻高速公路西侧匝道等剩余工作,高速公路恢复正常通行。
二、请补充完善新龙湾立交北侧新建人行天桥施工组织方案,并结合高速公路通行及安全要求制定专项施工方案。
建议考虑该人行天桥对高速公路行车视距及安全的影响,增大天桥跨径或适当调整天桥设置位置。
三、立交工程施工建设应严格遵守《重庆市高速公路养护工程施工作业安全管理规定》的相关要求,确保施工期间高速公路的安全畅通和施工安全,并执行以下意见:(一)严格按照高速公路施工作业规范并结合区域路段实际情况设置完善的交通标志,满足高速公路交通安全和行车引导要求,保持交通标志的统一性和规范性,并设置专职安全人员做好交通标志清洁维护及秩序规范工作。
重庆市高速公路管理局关于两江大道下穿渝涪高速公路路改桥施工图设计的批复

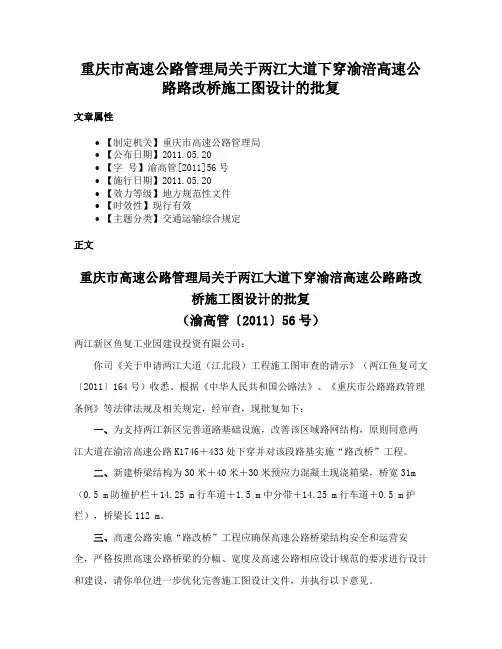

重庆市高速公路管理局关于两江大道下穿渝涪高速公路路改桥施工图设计的批复文章属性•【制定机关】重庆市高速公路管理局•【公布日期】2011.05.20•【字号】渝高管[2011]56号•【施行日期】2011.05.20•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】交通运输综合规定正文重庆市高速公路管理局关于两江大道下穿渝涪高速公路路改桥施工图设计的批复(渝高管〔2011〕56号)两江新区鱼复工业园建设投资有限公司:你司《关于申请两江大道(江北段)工程施工图审查的请示》(两江鱼复司文〔2011〕164号)收悉。
根据《中华人民共和国公路法》、《重庆市公路路政管理条例》等法律法规及相关规定,经审查,现批复如下:一、为支持两江新区完善道路基础设施,改善该区域路网结构,原则同意两江大道在渝涪高速公路K1746+433处下穿并对该段路基实施“路改桥”工程。
二、新建桥梁结构为30米+40米+30米预应力混凝土现浇箱梁,桥宽31m (0.5 m防撞护栏+14.25 m行车道+1.5 m中分带+14.25 m行车道+0.5 m护栏),桥梁长112 m。
三、高速公路实施“路改桥”工程应确保高速公路桥梁结构安全和运营安全,严格按照高速公路桥梁的分幅、宽度及高速公路相应设计规范的要求进行设计和建设,请你单位进一步优化完善施工图设计文件,并执行以下意见。
(一)鉴于新建桥梁在横断面宽度、中央分隔带宽度等设计参数取值与桥梁两端既有高速公路路基宽度、中央分隔带宽度不完全一致,请加强和细化桥梁两端连接段的线型、标线以及桥面加宽部分防撞隔离设施设计,确保高速公路连接段线型满足相关规范要求,保障高速公路行车安全。
(二)补充完善桥台侧墙防裂相关设计,加强台内及台背排水设计,其中PVC 排水管直径取值不应低于10厘米。
(三)优化完善新旧路基联接部设计,同时根据渝涪高速公路路面结构型式和厚度进一步强化新旧路面联接部设计,确保路基和路面整体稳定性。
重庆市交通委员会关于渝邻高速公路张家梁立交施工图设计的批复

重庆市交通委员会关于渝邻高速公路张家梁立交施工图设计的批复文章属性•【制定机关】重庆市交通委员会•【公布日期】2011.05.26•【字号】渝交管养[2011]23号•【施行日期】2011.05.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文重庆市交通委员会关于渝邻高速公路张家梁立交施工图设计的批复(渝交管养〔2011〕23号)重庆两江新区开发投资集团有限公司:你司《关于申请一横线回兴立交至张家梁立交段与渝邻高速公路相交设计审查的请示》(渝两江投文〔2011〕51号)收悉。
根据我委《关于快速路一横线张家梁立交方案的复函》(渝交委路〔2010〕98号)意见,经审查,现批复如下:一、送审的施工图设计文件内容较完整,图表较清晰,深度基本符合交通部《公路工程基本建设项目设计文件编制办法》对施工图设计文件的要求,经修改完善后可满足工程施工需要。
二、施工图设计基本适应现场地形,总体布局基本合理,对路基、路线、桥梁、立交型式等方案进行了合理优化。
请进一步细化立交相关设计,并请根据以下意见进一步修改完善:(一)路线为确保立交分合流车辆通行畅通和安全,请在充分考虑主线纵坡系数折减的基础上优化匝道宽度、分合流车道长度以及鼻端相关设计。
其中C、D匝道纵坡建议控制在4%以内,同时适当抬高E匝道路面标高,并改为中央强制分隔的双向六车道匝道。
(二)路基1.为保证路基整体稳定性,请进一步加强新旧路基连接部设计。
建议采取增加填土宽度等方式以良好控制路基拼接部分压实度。
2.建议取消桥梁区域弃渣场,如无法取消,应做好相关防护设计,确保桥墩安全。
3.地下通道纵坡达10%,应调整至规范允许的范围内。
(三)路面应根据渝邻高速公路路面结构型式和厚度进一步强化新旧路面联接部设计,确保路面整体稳定性。
(四)桥梁1.优化主桥墩系梁相关设计,系梁设计不宜过密,控制在15至20米一根即可。
2.补充完善一横线主线下穿渝邻高速公路桥梁专项设计,并做好桥墩相关保护设计。
重庆市高速公路管理局关于渝宜高速古佛互通立交施工交通组织的批复

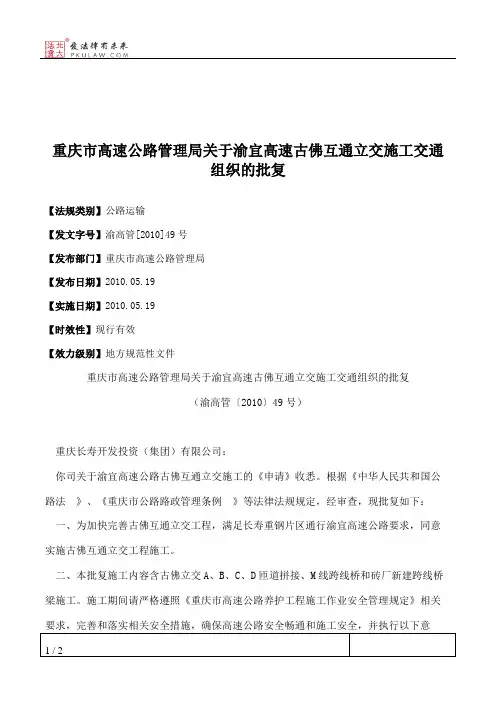

重庆市高速公路管理局关于渝宜高速古佛互通立交施工交通
组织的批复
【法规类别】公路运输
【发文字号】渝高管[2010]49号
【发布部门】重庆市高速公路管理局
【发布日期】2010.05.19
【实施日期】2010.05.19
【时效性】现行有效
【效力级别】地方规范性文件
重庆市高速公路管理局关于渝宜高速古佛互通立交施工交通组织的批复
(渝高管〔2010〕49号)
重庆长寿开发投资(集团)有限公司:
你司关于渝宜高速公路古佛互通立交施工的《申请》收悉。
根据《中华人民共和国公路法》、《重庆市公路路政管理条例》等法律法规规定,经审查,现批复如下:
一、为加快完善古佛互通立交工程,满足长寿重钢片区通行渝宜高速公路要求,同意实施古佛互通立交工程施工。
二、本批复施工内容含古佛立交A、B、C、D匝道拼接、M线跨线桥和砖厂新建跨线桥梁施工。
施工期间请严格遵照《重庆市高速公路养护工程施工作业安全管理规定》相关要求,完善和落实相关安全措施,确保高速公路安全畅通和施工安全,并执行以下意
见。
(一)抓紧施工前期基础准备工作,做好施工机械、材料、人员调配工作,保障各项施工流程衔接紧凑;加强施工组织管理,严控施工进度,确保整体工程于2010年8月底前完工。
(二)施工交通组织按四个阶段执行。
第一阶段:实施中央分隔带桥墩、左右幅施工便桥及挡墙防护支架搭建施工,实行单道双通组织方式,时间为2天。
第二阶段:实施高速公路左右幅土石方、结构物、中央分隔带桥墩等施工,实行双向。
重庆市高速公路管理局关于大观收费站至南木路连接匝道拓宽改造的复函-渝高管[2010]35号
![重庆市高速公路管理局关于大观收费站至南木路连接匝道拓宽改造的复函-渝高管[2010]35号](https://img.taocdn.com/s3/m/392383dd2dc58bd63186bceb19e8b8f67c1cef32.png)
重庆市高速公路管理局关于大观收费站至南木路连接匝道拓宽改造的复函正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 重庆市高速公路管理局关于大观收费站至南木路连接匝道拓宽改造的复函(渝高管〔2010〕35号)南川区交通局:你局《关于加宽改造渝湘高速公路大观收费站出口至南木路连接道的请示》(南川交文〔2010〕97号)收悉。
根据《中华人民共和国公路法》、《重庆市公路路政管理条例》等法律法规规定,经审查,现函复如下:一、为支持南川区生态农业大观园开发建设,满足渝湘高速公路大观收费站车流增长需求,原则同意对大观收费站至南木路连接道路进行拓宽改造。
二、请进一步优化完善连接道路拓宽改造方案,保障高速公路运营安全和良好形象。
(一)维持收费站广场和连接道路中心线不变,保持高速公路收费广场对称美观。
(二)建议根据收费站车流增长情况实行分期改造。
先期实施收费站出口侧道路整体拓宽和进口侧收费管理站房以外路段拓宽,并保持拓宽道路与收费站进口匝道连接顺势,保证障收费站管理站房车辆进出需要和行驶安全;后期根据车流量增长情况实施整体拓宽改造工程。
(三)拓宽改造路面结构应与高速公路连接匝道保持一致,并加强拓宽道路的养护管理,维持收费站连接匝道良好技术状况。
(四)实施涵洞加长改造,保障高速公路排水系统畅通,保证高速公路涵洞正常功能。
(五)加强连接匝道景观绿化设计,丰富绿化作物种类和景观绿化层次感,保持连接匝道良好的整体外观效果;按照“谁实施、谁管护”原则,请加强连接匝道的保洁管理和绿化设施的日常养护管理,保持景观绿化效果和高速公路良好形象。
(六)优化调整出口连接道路与南木路连接点的转弯半径,保证车辆行驶顺畅安全。
重庆市高速公路管理局关于渝武高速公路沙溪立交施工交通组织的批复-渝高管[2010]46号
![重庆市高速公路管理局关于渝武高速公路沙溪立交施工交通组织的批复-渝高管[2010]46号](https://img.taocdn.com/s3/m/680ebd0458eef8c75fbfc77da26925c52cc591d7.png)
重庆市高速公路管理局关于渝武高速公路沙溪立交施工交通组织的批复正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 重庆市高速公路管理局关于渝武高速公路沙溪立交施工交通组织的批复(渝高管〔2010〕46号)合川区交通委员会:你委《关于合川区沙溪立交施工需占道渝武高速的请示》(合川交委文〔2010〕46号)收悉。
根据《中华人民共和国公路法》、《重庆市公路路政管理条例》等法律法规相关规定,经审查,现批复如下:一、为加快完善沙溪互通立交工程,满足合川南城片区与渝武高速公路连接要求,原则同意实施沙溪立交一期工程施工。
二、施工期间请严格遵照《重庆市高速公路养护工程施工作业安全管理规定》相关要求,完善和落实相关安全措施,确保高速公路安全畅通和施工安全,并执行以下意见:(一)本次施工内容主要为渝武高速公路右幅(重庆主城至合川方向右侧)范围内的沙溪立交下穿通道和加减速车道施工,采取对渝武高速公路左幅实行单道双通交通组织方式。
(二)本次施工最迟须于2010年8月底完成。
请你委做好施工组织统筹安排,严格控制和督促施工进度,确保2010年全国干线公路检查前恢复正常交通。
(三)做好施工前高速公路交通管制宣传,提前5日通过报刊、广播等媒体发布施工作业交通管制信息;施工期间,应在施工区域设置大型的施工交通管制公告牌,并利用高速公路可变情报板、收费站等平台加强交通引导,有效提示引导车辆安全通行。
(四)实施单道双通时应根据路面弯道、纵坡等线形情况合理设置中央分隔带交通转换口,保障交通转换口车辆顺畅行驶需要;加强转换口位置交通引导提示标志,并设置防撞桶等安全保护设施,保障交通转换口车辆安全通行需要。
重庆市交通委员会关于印发《重庆市高速公路施工标准化活动实施方案》的通知-渝交委路[2011]44号
![重庆市交通委员会关于印发《重庆市高速公路施工标准化活动实施方案》的通知-渝交委路[2011]44号](https://img.taocdn.com/s3/m/cbcf02dfab00b52acfc789eb172ded630b1c9848.png)
重庆市交通委员会关于印发《重庆市高速公路施工标准化活动实施方案》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 重庆市交通委员会关于印发《重庆市高速公路施工标准化活动实施方案》的通知(渝交委路〔2011〕44号)各有关单位:为认真贯彻落实交通运输部《关于开展高速公路施工标准化活动的通知》(交公路发〔2011〕70号)精神,加强高速公路建设管理,进一步提升工程质量、安全水平和行业文明施工形象,促进我市高速公路建设又好又快发展,市交委制订了《重庆市高速公路施工标准化活动实施方案》,现印发你们,请认真贯彻执行。
附件:重庆市高速公路施工标准化活动实施方案二○一一年五月二十七日附件:重庆市高速公路施工标准化活动实施方案为深入贯彻落实科学发展观,加强高速公路建设管理,进一步提升工程质量、安全水平和行业文明施工形象,促进我市高速公路建设又好又快发展,按照交通运输部统一部署,市交委决定从2011年起,在全市高速公路建设中开展施工标准化活动。
为切实开展好施工标准化活动,结合我市高速公路建设实际,制定本方案。
一、指导思想以科学发展观为指导,以高速公路建设项目为载体,以规范高速公路施工管理为目标,以促进高速公路建设管理水平和工程质量安全水平提升为重点,大力推行现代工程管理,促进高速公路建设施工标准化、规范化、精细化,全面提高我市高速公路建设管理水平。
二、工作目标通过开展高速公路施工标准化活动,大力推进施工管理标准化、规范化、精细化,将“规范管理、精细施工”的理念贯穿工程施工全过程,促进管理制度更加完善,现场管理更加规范,人员技能更加精湛,材料加工、施工工艺更加精细,试验检测更加可靠,从业单位和从业人员标准化意识明显增强,工程质量、安全水平进一步提高。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重庆市高速公路管理局关于调整渝湘高速石龙立交施工组织
时间的批复
【法规类别】城市交通运输
【发文字号】渝高管[2011]31号
【发布部门】重庆市高速公路管理局
【发布日期】2011.03.15
【实施日期】2011.03.15
【时效性】现行有效
【效力级别】XP11
重庆市高速公路管理局关于调整渝湘高速石龙立交施工组织时间的批复
(渝高管〔2011〕31号)
重庆市巴南公路建设有限公司:
你司《关于调整渝湘高速石龙立交工程K49+715.886跨线桥1号桥墩施工时间的请示》(巴路司文〔2011〕49号)收悉。
经研究,现批复如下:
一、为支持石龙立交工程建设,加快立交工程施工进度,同意你司报来的渝湘高速公路石龙立交工程施工组织时间调整方案。
二、本次施工组织时间调整方案主要针对石龙立交跨线桥1号墩施工时间进行调整,由原
1 / 1。
