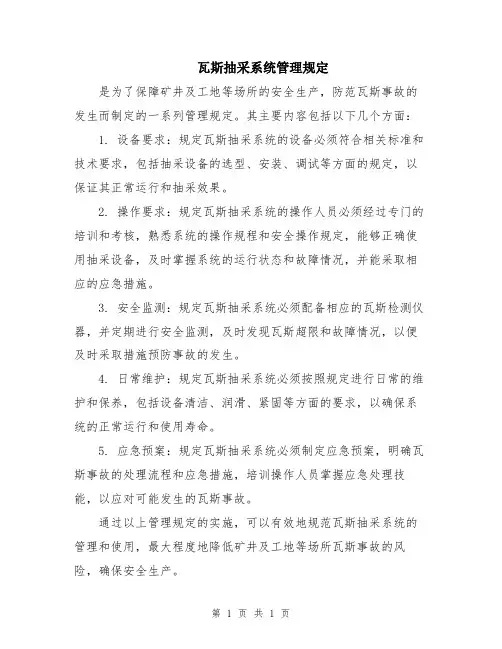

瓦斯抽采系统管理规定
瓦斯抽采系统管理规定

瓦斯抽采系统管理规定
是为了保障矿井及工地等场所的安全生产,防范瓦斯事故的发生而制定的一系列管理规定。
其主要内容包括以下几个方面:
1. 设备要求:规定瓦斯抽采系统的设备必须符合相关标准和技术要求,包括抽采设备的选型、安装、调试等方面的规定,以保证其正常运行和抽采效果。
2. 操作要求:规定瓦斯抽采系统的操作人员必须经过专门的培训和考核,熟悉系统的操作规程和安全操作规定,能够正确使用抽采设备,及时掌握系统的运行状态和故障情况,并能采取相应的应急措施。
3. 安全监测:规定瓦斯抽采系统必须配备相应的瓦斯检测仪器,并定期进行安全监测,及时发现瓦斯超限和故障情况,以便及时采取措施预防事故的发生。
4. 日常维护:规定瓦斯抽采系统必须按照规定进行日常的维护和保养,包括设备清洁、润滑、紧固等方面的要求,以确保系统的正常运行和使用寿命。
5. 应急预案:规定瓦斯抽采系统必须制定应急预案,明确瓦斯事故的处理流程和应急措施,培训操作人员掌握应急处理技能,以应对可能发生的瓦斯事故。
通过以上管理规定的实施,可以有效地规范瓦斯抽采系统的管理和使用,最大程度地降低矿井及工地等场所瓦斯事故的风险,确保安全生产。
第 1 页共 1 页。
瓦斯抽采管理制度(四篇)

瓦斯抽采管理制度(一)为加强瓦斯抽采管理,确保抽采达标,根据《煤矿安全生产标准化基本要求及评分方法(试行)》通风专业工作要求中“完善各项管理制度”以及基本要求中“有完善的煤矿通风、瓦斯防治、综合防尘、防灭火和安全监控等专业管理制度”的规定,制定本制度。
(二)瓦斯治理抽采工程应执行“三同时”制度,即瓦斯治理抽采工程要与采掘工程同时设计、同时施工、同时投入生产和使用。
(三)达到抽采条件的煤矿,地面永久抽采瓦斯系统设计、施工,由有相关资质的单位实施。
工作面抽采瓦斯系统设计方案由煤矿总工程师负责组织编制。
(四)煤矿必须建立健全抽采瓦斯岗位责任制、抽采工程质量验收、检查和抽采工程考核指标体系等有关管理制度。
(五)抽采瓦斯设施应符合《煤矿安全规程》(____)第182、183、184条要求。
(六)井上下瓦斯泵房(站)必须有专人值班,有直通调度室的电话。
运行和备用瓦斯泵每月至少切换____次。
瓦斯泵停止运转,必须向调度室报告。
(七)抽采瓦斯系统因检修、管路维护和切换、闭锁实验等原因有计划停运时,必须提前制定专项安全技术措施。
(八)瓦斯抽采必须纳入生产接续计划,根据抽采接续计划制定生产接续计划。
瓦斯抽采不达标的,不得组织采掘作业。
(九)抽采单位必须定期对抽采系统、钻场、钻孔进行检查,发现问题,立即处理,并有检查记录。
(十)瓦斯抽采计量装置管理1.计量装置安装(1)地面永久及井下移动瓦斯抽放泵站、井下干管、抽采支管、井巷揭煤工作面、底(顶)板穿层预抽钻场、评价单元等,必须安设抽采计量装置。
地面及井下移动瓦斯抽放泵站、井巷揭煤工作面、底(顶)板穿层预抽钻场、评价单元必须同时安装自动计量装置,其他地点可安装孔板流量计。
(2)所安装的抽采计量装置必须能测定抽放流量、浓度、负压、温度、压力等参数。
(3)所有自动计量数据必须全部连入矿井安全监测监控系统。
(4)采用自动计量装置进行计量的,所有自动计量数据必须换算成标准大气压下的流量(大气压为101.325kPa,温度为20℃)。
瓦斯抽采管理规定

瓦斯抽采管理规定一、一般规定1.矿井瓦斯抽采工作由各矿总工程师负全面技术责任。
定期检查,平衡瓦斯抽采工作,解决所需设备、器材和资金,负责组织编制、审批、实施、检查抽采瓦斯工作的长远规划、年度计划和安全技术措施,保证瓦斯抽采工作的正常衔接,做到“掘、抽、采”平衡。
2.矿行政副职负责落实和检查分管范围内的瓦斯抽采工作,矿各职能部门负责人对本职能范围内的抽采瓦斯工作负责,抽采瓦斯所需要的费用、材料和设备等,必须列入矿经营生产计划。
3.应进行瓦斯抽采的矿井必须把矿井瓦斯抽采纳入到水平、采区、采掘工作面设计中,瓦斯治理与采掘工程要做到“三超前”,即超前设计、超前施工、超前使用。
瓦斯治理工程未完成,采掘工作面不得投入生产。
4.矿要制定年度抽采计划,计划要逐月落实到具体地点,并上报公司。
5.为促进矿井瓦斯抽采和利用工作,矿要制定相应的奖励办法,对抽采瓦斯工作做出突出成绩的个人和单位给予必要的奖励。
二、瓦斯抽采管理规定1突出矿井必须建立地面永久瓦斯抽采系统;突出矿井的突出危险区和高瓦斯区域,其穿层、顺层抽采必须使用永久瓦斯抽采系统进行抽采,移动泵只能作为辅助抽采设备,否则视为抽采能力不足。
6.矿井抽采系统能力必须满足抽采需要。
抽采泵站必须配备同等能力的备用抽采泵,抽采系统的管路应与抽采泵相匹配。
设计能力要有15~2.5的富余系数。
7.矿井要选择适应各开采煤层的有效抽采工艺和方法,坚持高低浓度相结合,临近层抽采与本煤层抽采相结合,采前抽采与边采边抽、采空区抽采相结合,利用一切可能的空间和条件充分抽采煤层的瓦斯;要准确掌握开采水平和回采区域煤层的瓦斯压力、瓦斯含量、煤层透气性等参数,科学确定抽采方式,并根据采掘工作面瓦斯涌出情况,合理选择抽采系统、抽采方法和抽采工艺。
8.规范抽采设计,煤矿必须编制年度瓦斯抽采工程和抽采量计划。
高瓦斯及突出煤层的采区设计应编制专门的瓦斯抽采设计。
泵站、管路、计量装置等安设必须符合规定,备用泵能力不小于运行泵。
瓦斯抽采系统管理规定

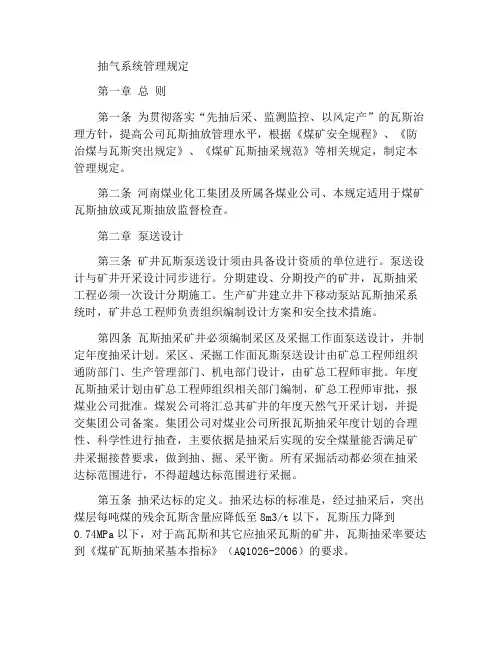

抽气系统管理规定第一章总则第一条为贯彻落实“先抽后采、监测监控、以风定产”的瓦斯治理方针,提高公司瓦斯抽放管理水平,根据《煤矿安全规程》、《防治煤与瓦斯突出规定》、《煤矿瓦斯抽采规范》等相关规定,制定本管理规定。
第二条河南煤业化工集团及所属各煤业公司、本规定适用于煤矿瓦斯抽放或瓦斯抽放监督检查。
第二章泵送设计第三条矿井瓦斯泵送设计须由具备设计资质的单位进行。
泵送设计与矿井开采设计同步进行。
分期建设、分期投产的矿井,瓦斯抽采工程必须一次设计分期施工。
生产矿井建立井下移动泵站瓦斯抽采系统时,矿井总工程师负责组织编制设计方案和安全技术措施。
第四条瓦斯抽采矿井必须编制采区及采掘工作面泵送设计,并制定年度抽采计划。
采区、采掘工作面瓦斯泵送设计由矿总工程师组织通防部门、生产管理部门、机电部门设计,由矿总工程师审批。
年度瓦斯抽采计划由矿总工程师组织相关部门编制,矿总工程师审批,报煤业公司批准。
煤炭公司将汇总其矿井的年度天然气开采计划,并提交集团公司备案。
集团公司对煤业公司所报瓦斯抽采年度计划的合理性、科学性进行抽查,主要依据是抽采后实现的安全煤量能否满足矿井采掘接替要求,做到抽、掘、采平衡。
所有采掘活动都必须在抽采达标范围进行,不得超越达标范围进行采掘。
第五条抽采达标的定义。
抽采达标的标准是,经过抽采后,突出煤层每吨煤的残余瓦斯含量应降低至8m3/t以下,瓦斯压力降到0.74MPa以下,对于高瓦斯和其它应抽采瓦斯的矿井,瓦斯抽采率要达到《煤矿瓦斯抽采基本指标》(AQ1026-2006)的要求。
第六条进行瓦斯泵送设计前,必须实际测定煤层瓦斯压力、煤层原始瓦斯含量、钻孔瓦斯流量和衰减系数,并测定各种抽采条件下不同时间段的瓦斯抽采有效半径、根据实测瓦斯基本参数预测开采过程中瓦斯涌出量。
第七条瓦斯泵送设计中必须明确各种抽采条件下的钻孔布置方式、钻孔孔底间距、孔口间距,封孔方式、封孔长度、封孔结构、封孔材料、封孔设备、封孔工艺;明确封孔管材料、直径、测气嘴、阀门安装位置及安装要求、管路连接方式、流量计量方式、放水和排渣装置的型号、安装位置及安装要求。
瓦斯抽采系统管理规定(4篇)

瓦斯抽采系统管理规定瓦斯抽采系统是一种用于矿井或地下工程中抽取瓦斯的设备,主要用于保护矿工和工程人员的生命安全和财产安全。
为了保证瓦斯抽采系统的正常运行和管理,制定本管理规定。
第一章总则第一条为了规范瓦斯抽采系统的管理,确保矿井或地下工程的安全运营,保护矿工和工程人员的生命安全和财产安全,制定本管理规定。
第二条所有矿井或地下工程都必须配备瓦斯抽采系统,确保矿井或地下工程内的瓦斯浓度始终处于安全范围之内。
第三条瓦斯抽采系统的设计、安装、调试和维护必须符合相关标准和规定,确保设备的可靠性和安全性。
第四条瓦斯抽采系统的管理工作分为规划、组织、实施、监督和检查等环节。
第五条瓦斯抽采系统的管理责任由矿井或地下工程的管理权机构承担。
第二章瓦斯抽采系统的规划和设计管理第六条矿井或地下工程的规划和设计必须考虑瓦斯抽采系统的需求,并合理确定设备的布置和容量。
第七条瓦斯抽采系统的设计必须符合相关标准和规定,确保设备的安全性和可靠性。
第八条瓦斯抽采系统的设计必须考虑矿井或地下工程的实际情况,合理确定设备的参数和工作流程。
第九条瓦斯抽采系统的设计必须进行可行性研究,确保系统的可操作性和经济性。
第十条瓦斯抽采系统的设计必须与其他矿井或地下工程的系统相互配合,确保设备的联动性和协同运行能力。
第三章瓦斯抽采系统的安装和调试管理第十一条瓦斯抽采系统的安装必须由专业的施工队伍进行,确保设备的正确安装和接口连接。
第十二条在安装过程中,必须按照相关标准和规定进行验收和测试,确保设备的性能和安全运行。
第十三条瓦斯抽采系统的调试必须由专业的技术人员进行,确保设备的正常运行和流程控制。
第十四条在调试过程中,必须进行参数调整和检测,确保设备的运行参数符合规定要求。
第十五条调试结束后,必须进行系统验证和性能测试,确保设备的稳定性和可靠性。
第四章瓦斯抽采系统的运行和维护管理第十六条瓦斯抽采系统的运行必须严格按照操作规程进行,禁止违章操作和超负荷使用设备。
瓦斯抽采管理制度(五篇)

瓦斯抽采管理制度____广贤工贸有限公司新丰煤矿斯抽采封孔考新丰煤矿防突科____年____月核制度瓦新丰煤矿瓦斯抽采封孔考核制度为了认真落实防突工作十六字方针“多措并举、可保必保、应抽尽抽、效果达标”,加大瓦斯抽采和封孔的管理力度,实现“不采突出面,不掘突出头”的原则,特制定《新丰煤矿瓦斯抽采封孔考核制度》。
一、瓦斯抽采考核制度1、根据年度下达瓦斯抽采利用量计划,防突科根据计划制定瓦斯抽采利用月度计划。
完不成月度计划的根据考核办法进行处罚,并在质量标准化考核中扣分。
2、积极开展瓦斯区域治理措施,做到“不采突出面,不掘突出头”,严格按照《防治煤与瓦斯突出规定》第五十一条-五十六条进行区域措施效果检验和验证,凡是效果检验不符合要求的,视为抽采不达标。
3、工作面进行采掘活动前必须由抽采效果评价体系进行抽采效果评价,评价报告和试验报告(瓦斯含量或瓦斯压力)报公司通防部,经公司批准后,方可生产。
抽采指标达不到要求的一律不准投产或施工,私自____生产的对相关人员罚款____元。
4、抽放系统不完善,各种计量装置____不到位,传感器校检不及时的不予考核。
5、严格抽采计量考核,瓦斯抽采系统浓度低于____%的抽采量不计入抽采完成指标。
6、瓦斯抽采工要依据施工设计及施工措施要求施工,钻孔的角度、方位、深度必须符合要求,否则发现一次罚款____元。
7、钻机要安设牢固,钻孔、卡制器、动力头必须在一条直线上,否则发现一次罚款____元。
8、对有假钻孔、假抽采、假计量的,经查出后取消考核,并对责任人进行____-____元。
9、每季度对矿井抽采计划完成情况进行考核,对超额完成抽采计划的要进行重奖,对完不成抽采计划的要进行对等罚款。
10、奖罚⑴对完成月度抽采量计划的,对瓦斯抽采人员进行奖励。
每抽出____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划抽采量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑵对完成瓦斯利用量的,每利用____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划利用量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑶没完成抽采量计划的对等罚款。
瓦斯抽采系统管理规定

瓦斯抽采系统管理规定一、总则为规范瓦斯抽采系统运行,保障工人安全生产,根据《煤矿安全规程》和有关法律法规,制定本规定。
二、瓦斯抽采系统基本要求1.瓦斯抽采系统要按照设计要求,规范施工、安装、验收。
施工中必须指定专人负责安装和施工,并进行有效的监管和检查,确保质量合格、安全可靠。
2.瓦斯抽采系统必须按时进行例行检查和维护,发现隐患及时排查,及时消除。
3.瓦斯抽采系统必须安装音、光、电报警装置,并经常性检查和测试,确保能及时发出警报。
4.瓦斯抽采系统中的瓦斯弱电电源系统必须设有备用电源供给,确保在主电源失效时,备用电源可自动或手动投入,保障系统正常运行。
三、施工安装要求1.瓦斯抽采系统施工安装前,必须制定合理的施工方案并经过安全评价。
2.瓦斯抽采系统施工安装必须按照国家有关标准和规定及设计标准执行。
3.瓦斯抽采系统的施工验收必须由专业技术人员进行,验收合格后,方可投入使用。
如验收不合格应及时进行整改。
4.瓦斯抽采系统施工前、施工中和施工后,必须按要求,对施工现场作周密的安全检查,确保人员、设备安全。
四、预防措施1.瓦斯抽采系统必须保证通风栓门的有效密封,防止瓦斯溢出,确保通风系统的正常运行。
2.在瓦斯抽采系统中,必须加强对瓦斯浓度的监控,并采取相应的保护措施,防止引起爆炸事故。
3.瓦斯抽采系统必须有效的消除火源和防止火源产生的措施,禁止在瓦斯环境下进行火源作业。
4.强化对瓦斯抽采区的安全监控,加强安全管理,确保瓦斯抽采区安全稳定。
五、安全运行1.对于瓦斯抽采系统的设备,必须要有专业人员进行操作和维护,确保设备的正常运行。
2.瓦斯抽采系统必须定期进行检查和维护,并作好记录,及时发现和排除隐患。
3.瓦斯抽采系统维修保养及相关操作必须遵照安全操作规程,不得违反安全规定作业。
4.在执行作业时,必须要分类控制和管理,既要做好控制瓦斯浓度,又要保证工人的安全。
六、应急预案1.在瓦斯抽采系统中,必须制定应急预案,确保爆炸事故发生时能够及时响应和处理。
瓦斯抽采管理规定

第一章瓦斯抽采管理规定一、一般规定:(一)实行计划管理,每月由通风地质科制定瓦斯抽采计划列入矿月度生产计划。
瓦斯抽采计划包括抽采系统的建立、管路铺设、钻孔施工数量和抽采量等.(二)工作面回采前抽采系统必须具备抽采条件,不具备抽采条件的工作面不得进行调试、生产。
(三)采煤工作面施工顶板瓦斯抽采钻孔的钻场底板必须在至煤层顶板3m及以上位置.钻场开钻地点应避开煤线和泥岩。
(四)抽采瓦斯系统定期测定负压、压差、浓度等参数,并建立台帐。
单孔抽采负压不低于13KPa,钻场总浓度不低于5%,顺层孔单孔浓度不低于10%,若单孔浓度降至1%以下时,实行间歇式抽采。
(五)泵站每小时测定1次;干支管每天测定1次;抽采钻场每周至少测定2次,并对抽采钻孔有关参数进行及时调节。
瓦斯抽采泵站严禁无计划停泵.瓦斯抽采系统要每班检查1次,做到抽采管路无破损、控制闸阀使用正常、无泄漏、无积水。
(六)瓦斯抽采管路吊挂平直、整齐。
抽采顶板钻孔(包括边孔)的瓦斯抽采管路敷设在顺槽内顶板钻场侧,上隅角埋管抽采瓦斯的抽采管路敷设在顺槽内靠工作面外侧。
上隅角的抽采软管要沿端头超前支护单体吊挂整齐,不得弯曲;边孔的抽采软管要靠帮吊挂整齐;高位钻场内的抽采软管要排列吊挂整齐,沿巷帮挂出钻场。
抽采管路拆除必须经抽采队同意并按指定位置予以拆除。
(七)抽采钻场(钻孔)现场有测定记录牌板,室内有各种记录、台帐齐全.(八)抽采瓦斯及抽采瓦斯设施,符合《规程》规定。
(九)设置井下临时抽采瓦斯泵站遵守《规程》规定.另外:1、井下临时抽采瓦斯泵站硐口必须悬挂泵站名称牌板;2、泵站内需施工混凝土地坪,泵站内电缆吊挂整齐,各类牌板制度挂放整齐;3、泵站司机每班需清扫、冲洗地坪,擦拭泵、牌板等上的灰尘;4、泵站内需设置桌子和椅子,记录本整齐的挂在墙上或放在桌子上;5、泵站内及泵站进出口30m范围内的瓦斯抽采管路每季度用红漆油漆一遍,每台泵上需喷写泵的编号(按1#、2#、3#等顺次编号管理)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:SM-ZD-95802 瓦斯抽采系统管理规定Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改瓦斯抽采系统管理规定简介:该制度资料适用于公司或组织通过程序化、标准化的流程约定,达成上下级或不同的人员之间形成统一的行动方针,从而协调行动,增强主动性,减少盲目性,使工作有条不紊地进行。
文档可直接下载或修改,使用时请详细阅读内容。
第一章总则第一条为贯彻落实“先抽后采、监测监控、以风定产”的瓦斯治理方针,提升公司瓦斯抽采工作管理水平,根据《煤矿安全规程》、《防治煤与瓦斯突出规定》、《煤矿瓦斯抽采规范》等相关规定,制定本管理规定。
第二条河南煤业化工集团及所属各煤业公司、煤矿进行瓦斯抽采或对瓦斯抽采工作进行监督检查时适用本规定。
第二章抽采设计第三条矿井瓦斯抽采设计须由具备设计资质的单位进行。
抽采设计与矿井开采设计同步进行。
分期建设、分期投产的矿井,瓦斯抽采工程必须一次设计分期施工。
生产矿井建立井下移动泵站瓦斯抽采系统时,由矿总工程师负责组织编制设计方案和安全技术措施。
第四条瓦斯抽采矿井必须编制采区及采掘工作面抽采设计,并制定年度抽采计划。
采区、采掘工作面瓦斯抽采设计由矿总工程师组织通防部门、生产管理部门、机电部门设计,由矿总工程师审批。
年度瓦斯抽采计划由矿总工程师组织相关部门编制,矿总工程师审批,报煤业公司批准。
煤业公司将所属矿井年度瓦斯抽采计划汇总成文上报集团公司备案。
集团公司对煤业公司所报瓦斯抽采年度计划的合理性、科学性进行抽查,主要依据是抽采后实现的安全煤量能否满足矿井采掘接替要求,做到抽、掘、采平衡。
所有采掘活动都必须在抽采达标范围进行,不得超越达标范围进行采掘。
第五条抽采达标的定义。
抽采达标的标准是,经过抽采后,突出煤层在采掘前吨煤残余瓦斯含量要降到8m3/t以下,瓦斯压力降到0.74MPa以下,对于高瓦斯和其它应抽采瓦斯的矿井,瓦斯抽采率要达到《煤矿瓦斯抽采基本指标》(AQ1026-2006)的要求。
第六条进行瓦斯抽采设计前,必须实际测定煤层瓦斯压力、煤层原始瓦斯含量、钻孔瓦斯流量和衰减系数,并测定各种抽采条件下不同时间段的瓦斯抽采有效半径、根据实际测定的瓦斯基础参数预测采掘过程中的瓦斯涌出量。
第七条瓦斯抽采设计中必须明确各种抽采条件下的钻孔布置方式、钻孔孔底间距、孔口间距,封孔方式、封孔长度、封孔结构、封孔材料、封孔设备、封孔工艺;明确封孔管材料、直径、测气嘴、阀门安装位置及安装要求、管路连接方式、流量计量方式、放水和排渣装置的型号、安装位置及安装要求。
所有抽采设计、规划未按程序审批,不得实施。
第三章抽采系统及装备第八条抽采泵站。
矿井抽采系统能力必须符合安全生产需要、满足未来5年规划抽采量的要求。
抽采泵能力应大于系统所需最大抽采流量3~5倍,备用泵能力应不小于运行泵中最大一台单泵的能力。
第九条地面抽采泵站管路必须并联安装两套同型号的防爆、防回火装置,并安装阀门控制,轮流检修,以提高抽采泵运行效率。
第十条抽采管路。
抽采系统的管路直径应与抽采泵进气管直径相匹配。
抽采干管管径按瓦斯浓度17%~20%计算,但不小于450mm,采掘工作面支管和上隅角埋管抽采管径不低于300mm。
第十一条抽采钻机。
矿井新采购瓦斯抽采钻机时,钻机扭矩应不低于1900N·M,并逐步淘汰扭矩在1250N·M以下的瓦斯抽采钻机。
因现场情况确实需要购置扭矩在1900N·M以下的瓦斯抽采钻机时,必须由使用单位提出申请,煤业公司通防部门审查,报集团公司技术管理部批准。
各单位应积极推广使用大功率、可调高履带式钻机。
第十二条抽采设备采购。
使用单位根据工作需要编制采购方案,经煤业公司采购部门审核通过后,煤业公司自行组织采购,并按要求到集团公司备案。
对于抽采泵、抽采钻机及备件、抽采管路等重点抽采设备、材料,煤业公司应分别选择2~3个战略合作厂家,原则上统一,便于维护管理。
第四章瓦斯抽采管理机构第十三条煤业公司、抽采矿井要设立抽采管理部门,明确部门管理责任,配备专业技术人员,负责瓦斯抽采日常管理工作,按规定进行抽采效果评价,研究、改进抽采技术方案,组织新技术推广等。
第十四条高瓦斯及煤与瓦斯突出矿井必须建立专业抽采队伍,配备专业技术人员,负责抽采钻孔施工、抽采管路和设备安装等工作。
瓦斯抽采工必须经培训合格持证上岗。
煤业公司组建专业化抽采公司时,按独立企业进行管理,建立机制,明确各种责任。
第十五条矿井必须按规定建立瓦斯抽采岗位责任制、安全责任制、操作规程等规章制度。
第五章抽采泵站管理第十六条瓦斯抽采泵站全部设备、管路由机电队负责安装、维修,机电科定期检查,出现重大故障,造成停泵,必须立即安排处理。
第十七条瓦斯抽采泵站日常管理、维护由抽采区队负责。
第十八条抽采泵站必须设有直通矿调度室的电话和检测管道瓦斯浓度、温度、流量、压力等参数的仪表,按要求实现自动计量并上传至矿井瓦斯抽采计量监控系统。
第十九条抽采泵站必须安设断水保护装置、甲烷传感器和开停传感器。
抽采泵出气侧及瓦斯气罐和利用装置进气侧,必须安设有防爆、防回火和防回气等安全装置。
第二十条通往井下的抽采管路和永久抽采系统排气管附近,按要求采取防雷措施,机电部门每年至少检查维修一次,并有记录可查。
第二十一条抽采泵站必须有专人值班,当抽采泵停止运转时,必须立即向调度室报告并启动备用泵。
如果利用瓦斯,在抽采泵停止运转后,必须通知利用瓦斯的单位。
恢复供气前必须取得利用单位同意做好记录后,方可供应瓦斯。
第二十二条抽采泵站计划停泵、倒换泵,以及抽采系统调整,必须提前编制措施,提出申请,报矿总工程师、机电矿长审批后执行。
第二十三条地面永久抽采泵站采用水环式抽采泵的高负压抽采系统,抽采瓦斯浓度不低于20%,并实现利用。
低负压抽采系统抽采瓦斯浓度不低于5%。
第二十四条地面瓦斯抽采泵站的管理与维护1、抽采泵站设备运行状态必须保证良好,严格按规定时间进行检查和维修,凡是出现故障的设备必须立即安排检修,直至修好。
备用设备和机械设备必须全部处于完好状态,确保随时投入使用。
2、机电科每旬对抽采泵站内各种电气设备、抽采系统、供水系统检查不少于一次,并有记录可查,发现隐患及时处理。
3、机电科对泵房内的管路良好接地负责,要求接地电阻小于4欧姆,并且每六个月测定一次,作好记录。
4、抽采泵司机每小时测定一次抽采参数(正压端瓦斯浓度每小时检查一次)、观察各种电气设备运行参数(电压、电流和温度)和机电设备运行参数(轴温、水温、转速或声响),发现异常立即向矿调度室汇报,调度室根据情况向有关领导和部门请示后及时安排人员采取措施进行处理。
5、瓦斯抽采泵站必须建立设备定期检修维护制度,保证抽采泵及其附属设施完好。
6、瓦斯抽采泵站必须建立司机岗位责任制和设备操作规程,司机必须熟练掌握抽采泵操作,持证上岗,严格执行交接班制度,并认真填写交接班记录本。
7、非工作人员严禁进入抽采泵站,外单位参观必须经矿值班领导批准,并进行登记后按规定参观路线及项目依顺序参观,参观人员不得绘图,不准摄影,不准私自开动机器,不得影响工作,不准携带易燃易爆等物品进入。
8、设备停电维护,必须严格执行停送电制度,并制定措施报矿总工程师审批后执行。
第二十五条移动抽采泵日常管理由抽采区队专职抽采泵司机负责。
移动抽采泵运行和维修,由机电队编制安全技术措施,经矿总工程师审批后执行。
第二十六条移动抽采泵司机必须经过移动抽采泵操作规程、运行安全技术措施的培训、学习及实践操作,经考试合格后,持证上岗。
第二十七条移动抽采泵属瓦斯抽采专用设备,由抽采泵司机负责开、停,严禁任意开、停,凡非故障停抽必须向矿调度室汇报。
第二十八条抽采泵司机必须每班对移动抽采泵运行状态进行不少于三次检查,做好记录,并向矿调度室汇报,其内容包括:泵温、进出水情况、负压、泵运行状况等,发现异常立即向矿调度室汇报,并采取相应措施处理。
泵站司机对移动抽采泵的管理必须实行现场交接班制度,并认真填写交接班记录。
第二十九条移动抽采泵安设地点必须严格按井下机电硐室进行管理,每次启动抽采泵前必须先检查瓦斯,当电机附近20米范围内瓦斯浓度<0.5%时方可启动,正常运行时若风流中瓦斯浓度达到≥0.5%则立即停止抽采泵运行。
第三十条移动抽采泵采用专用电源供电,并尽可能采用单独的供水支管进行静压供水,若采用动压供水或与其它施工队共用一条供水支管时,则生产管理部门必须制定保障连续、稳定供水的措施,严禁中断供水或降低供水量,以防抽采泵无水空转发热引爆瓦斯。
凡需停电、停水,必须办理操作票,经抽采部门、生产科、机电科同意后并到现场与泵站司机联系好后方可实施。
临时非计划性停水、停电后矿调度室必须立即通知现场泵站司机。
对不办操作票停电、停供水的,要对责任人进行追查处理。
第三十一条机电科每周对移动抽采泵防爆和完好进行两次全面检查,发现问题及时处理并有记录可查。
第三十二条抽采部门每周对移动抽采系统抽采参数检测、调整两次。
第三十三条移动抽采泵停止运转,瓦检员必须加强抽采区域的瓦斯检查,发现问题立即安排处理。
第三十四条在移动抽采泵进气端的主管上接三通,并安设闸门,如果停泵,要立即打开闸门,使主管内的瓦斯自然释放,排出瓦斯不得造成巷道风流瓦斯积聚超限,否则必须立即采取措施进行处理。
移动抽采泵恢复运转后必须立即关上进气端三通闸门。
第三十五条移动泵站抽出的瓦斯排至回风道时,在抽采管路出口处必须采取安全措施,包括设置栅栏、悬挂警戒牌。
设置栅栏时不得使用塑料网、片等软质材料,要打紧固牢,宽度等于巷宽、高度不小于1.8m或巷道全高,设置位置为:上风侧为管路出口外推5m,上下风侧栅栏间距不小于35 m。
两栅栏间禁止人员通行和任何作业。
移动抽采泵站排到巷道内的瓦斯,其浓度必须在30 m以内被混合到《煤矿安全规程》规定超限值以内。
栅栏处必须设警戒牌和瓦斯监测装置,巷道内瓦斯浓度超限报警时,应断电、停止瓦斯抽采、进行处理。
瓦斯传感器的位置设在栅栏外1 m以内。
第三十六条井下抽采泵站必须安装软化水装置,并确保正常使用;必须安装在线计量监测装置和孔板流量计,每隔1个小时,抽采泵司机要认真填写瓦斯抽采原始记录;井下抽采泵站必须按规定配备灭火器、沙箱、铁锹、水管等消防器材。
第三十七条井下抽采泵站必须设置照明、甲烷传感器。
