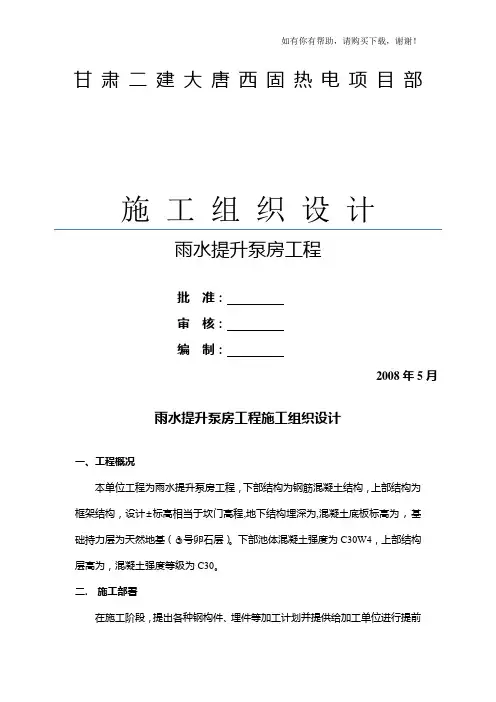

甘肃二建大唐西固热电项目部施工组织设计雨水提升泵房工程批准:审核:编制:2008年5月雨水提升泵房工程施工组织设计一、工程概况本单位工程为雨水提升泵房工程,下部结构为钢筋混凝土结构,上部结构为框架结构,设计±标高相当于坎门高程,地下结构埋深为,混凝土底板标高为,基础持力层为天然地基(○3号卵石层)。

下部池体混凝土强度为C30W4,上部结构层高为,混凝土强度等级为C30。

二. 施工部署在施工阶段,提出各种钢构件、埋件等加工计划并提供给加工单位进行提前加工制作。

砼浇注采用混凝土运输车运输,混凝土汽车泵泵送入模,以保证砼浇注的连续性,提高砼的浇注质量。

施工中所用的钢材、水泥为甲供材料,应按工程形象进度计划的要求分期分批运至施工现场,确保正常施工需要。

工程中所使用的钢筋、铁件、钢构件等均实行集中统一加工制作,现场绑扎和安装就位。

施工所使用的模板、钢管、扣件、钢筋、铁件、钢梯等,水平运输采用平板架子车,垂直运输采用25T汽车吊。

本单位工程由我司土建施工员陈保才同志负责施工。

三、施工准备临时设施:现场“三通一平”由建设单位完成,我项目部在甲方指定位置接入电源和水源。

施工临建和设施布置见《施工现场平面布置图》。

劳动力准备:本单位工程平时施工人数为30人左右,高峰期为45人左右。

项目部根据施工进度情况,对各阶段的劳动力数量及工种组合进行统筹安排,随时调配,确保施工的正常进行,并不致发生窝工现象。

机具准备:混凝土采用商品混凝土,砼运输为砼运输车,配备25T汽车吊进行各种材料垂直运输。

材料准备:水泥、钢材为甲供材料,按工程形象进度要求陆续进场,保证供应及时,减少二次倒运。

图纸到位后,及时做出预算和各种材料分析,为施工用料提供依据。

订购或加工制作好池体施工中使用的竹胶板;准备好池体模板加固使用的弧形周转料具及对拉螺栓等。

四、主要分部分项工程施工方法及技术措施定位测量在工程开工之前,测量人员根据甲方、监理提供的厂区座标控制点和高程控制点,熟悉和核对设计图中的各部位尺寸关系,从施工流水的划分、开工次序、进度安排和施工现场工程布置情况等方面,了解测量放线的先后次序,根据现场施工总平面。

雨水渠、雨水隔油提升池工程施工组织设计

雨水渠、雨水隔油提升池工程施工组织设计

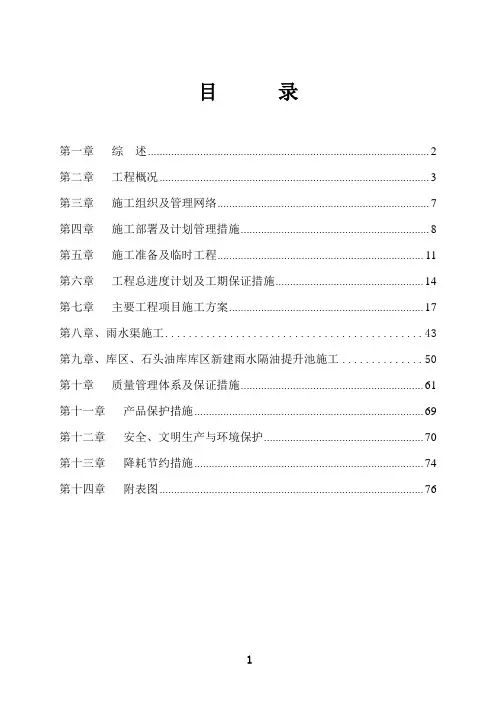

目录第一章综述 (2)第二章工程概况 (3)第三章施工组织及管理网络 (7)第四章施工部署及计划管理措施 (8)第五章施工准备及临时工程 (11)第六章工程总进度计划及工期保证措施 (14)第七章主要工程项目施工方案 (17)第八章、雨水渠施工 (43)第九章、库区、石头油库库区新建雨水隔油提升池施工 (50)第十章质量管理体系及保证措施 (61)第十一章产品保护措施 (69)第十二章安全、文明生产与环境保护 (70)第十三章降耗节约措施 (74)第十四章附表图 (76)第一章综述一、编制依据1、根据中国石化湛江东兴石油化工有限公司新建雨水渠、雨水隔油提升池项目工程施工招标文件、有关技术条款。

2、现场勘察资料及招标答疑。

3、国家及现行质量评定标准和施工技术规范。

二、编制指导思想1、完全响应招标文件的全部条款,满足业主及项目监理对施工工期、工程质量、安全生产、安全用电及文明施工、环境保护等方面的具体要求。

2、根据监理实施细则来组织均衡、连续施工,实行分段流水作业,充分利用空间及工作面。

3、合理调配施工机械设备,充分发挥机械化施工的优势,提高机械化施工水平,以加快工程进度,提高工程质量,降低劳动强度。

4、科学选定施工方案,降低工料消耗。

三、编制内容我单位认真研究招标文件、设计图纸及技术要求,对施工现场进行了详细的踏勘,综合分析设计与现场的基础上提出的设计图纸答疑,据此编制本施工组织设计,分别对施工条件、施工进度、施工方案、质量、安全及进度保证措施、施工组织体系、成品保护和劳动力计划等配备进行阐述。

四、项目成果目标在本项工程施工中,我们将积极响应合同文件对质量和进度的要求,采取切实可行的措施,确保达到如下目标:1、工期目标:工期66日历天,确保在合同文件规定的工期内完成全部合同施工任务。

为确保工程能保质保量按期完成施工任务,在施工中按三个标段划分为四个施工段,选择具有较高技术水平和丰富施工经验的精干队伍同时进场施工,进行平行流水作业。

雨水施工组织设计

雨水施工组织设计

雨水施工组织设计一、项目背景本次项目是针对某市区雨水排水系统进行改造工程,旨在提升城市排水能力,解决雨水积聚问题,保障城市的正常运行。

本文将对雨水施工组织设计进行详细规划和说明。

二、项目概述1. 项目名称:某市区雨水排水系统改造工程2. 项目地点:某市区3. 项目范围:改造某市区的雨水排水系统,包括管道、检查井、泵站等设施的建设和改造。

三、施工组织设计1. 组织机构为了确保施工进度和质量,设立以下组织机构:- 项目经理:负责整个项目的计划、组织、指导和控制。

- 技术负责人:负责技术方案的设计和监督。

- 施工队长:负责具体的施工安排和指导。

- 安全员:负责施工现场的安全管理。

- 质量员:负责施工质量的检查和监督。

2. 施工方案- 施工前期准备:包括场地清理、设备采购、材料准备等工作。

- 施工过程:根据设计方案,按照先后顺序进行挖掘、铺设管道、安装检查井等工作。

- 施工后期整理:进行工地的清理和整理,保证施工现场的整洁。

3. 施工进度- 项目计划:根据项目的规模和要求,制定详细的施工计划,包括各个施工阶段的时间节点和工作内容。

- 施工周期:根据项目的实际情况,合理安排施工周期,确保按时完成施工任务。

4. 施工质量控制- 材料选用:根据工程要求,选择符合标准的优质材料,确保施工质量。

- 施工工艺:采用科学的施工工艺,保证施工过程中的质量控制。

- 质量检查:设置专门的质量检查员,进行施工过程中的质量检查和记录。

5. 安全措施- 安全教育:对施工人员进行安全教育和培训,提高他们的安全意识。

- 安全设施:设置必要的安全设施,如安全帽、防护网等,确保施工现场的安全。

- 安全监督:设置专门的安全员,对施工现场进行安全监督和检查。

6. 环境保护- 垃圾处理:对施工过程中产生的垃圾进行分类处理,确保环境的清洁。

- 污水处理:对施工过程中产生的污水进行处理,确保不对环境造成污染。

- 绿化工作:在施工完成后,进行绿化工作,恢复原有的生态环境。

雨水提升池施工组织设计

雨水提升池施工组织设计

雨水提升池施工组织设计1. 引言雨水提升池是城市雨水管理系统中的重要组成部分,用于收集和储存雨水,以减轻雨水对城市排水系统的压力。

本文将围绕雨水提升池的施工组织设计进行详细讨论,包括施工前的准备工作、施工组织架构、施工计划编制等方面。

2. 施工前准备工作2.1 勘察设计在进行雨水提升池的施工之前,需要进行详细的勘察和设计工作,包括确定施工地点、尺寸和深度等参数,以确保施工顺利进行。

在开始施工之前,必须向相关部门申请施工许可,符合当地法规和标准。

3. 施工组织架构3.1 施工团队组建施工团队应包括工程师、技术人员、施工工人等,确保施工过程的正常进行。

3.2 协调与监督施工过程中需要有专门的人员负责协调各方工作,监督施工进度和质量,保证施工的顺利进行。

4.1 施工工序分解将整个施工过程分解成若干个工序,确定每个工序的施工内容和时间节点。

4.2 时间计划安排根据各个工序的先后关系和施工资源的分配情况,编制出完整的施工时间计划表。

5. 施工过程管理5.1 资材采购与管理及时准确地采购所需的施工资材,并进行有效管理,避免因资材问题影响施工进度。

5.2 安全管理施工过程中要严格遵守相关安全规定,保障施工人员和周围环境的安全。

6. 施工验收与收尾工作6.1 施工验收在施工完成后,需要进行相关部门的验收,确保工程质量符合相关标准。

6.2 收尾工作完成施工后,需要做好相关的收尾工作,包括清理施工现场和提交相关材料。

7. 结语本文对雨水提升池施工组织设计进行了详细的讨论,包括施工前准备、组织架构、施工计划等方面,并强调了施工过程中的管理和验收工作的重要性。

通过合理的施工组织设计,可以保障项目的顺利进行,保证工程质量和施工安全。

雨水施工组织设计

雨水施工组织设计

雨水施工组织设计引言概述:雨水施工组织设计是建筑工程中的重要环节,它涉及到雨水排放系统的建设和施工过程的安排。

合理的组织设计可以确保施工进度和质量的同时,最大限度地减少对周边环境的影响。

本文将从五个方面详细阐述雨水施工组织设计的内容。

一、施工人员组织1.1 确定施工团队:根据项目规模和施工要求,确定合适的施工团队。

团队成员应包括项目经理、施工队长、技术人员等。

1.2 制定施工人员职责:明确每个人员的职责和任务,确保施工过程中各项工作有序进行。

1.3 培训和安全教育:提供必要的培训和安全教育,确保施工人员具备必要的技能和安全意识。

二、施工设备和材料准备2.1 确定所需设备和材料:根据施工图纸和设计要求,确定所需的施工设备和材料清单。

2.2 采购和检验:根据清单进行设备和材料的采购,并进行必要的质量检验和验收。

2.3 维护和保养:确保施工设备和材料的正常运行,及时进行维护和保养,以保证施工的顺利进行。

三、施工进度计划3.1 制定施工进度计划:根据项目的工期和施工要求,制定详细的施工进度计划,并与相关部门进行沟通和协调。

3.2 监控和调整:定期监控施工进度,及时发现和解决施工过程中的问题,确保施工进度的顺利推进。

3.3 沟通和协调:与相关部门和单位进行沟通和协调,确保施工进度与其他工序的衔接。

四、施工安全管理4.1 制定安全管理制度:制定施工安全管理制度,明确安全责任和安全措施,确保施工过程中的安全。

4.2 安全培训和演练:对施工人员进行安全培训和演练,提高其安全意识和应急处理能力。

4.3 安全监督和检查:定期进行安全监督和检查,发现和纠正施工过程中的安全隐患,确保施工安全。

五、环境保护措施5.1 制定环境保护方案:制定环境保护方案,明确施工过程中的环境保护措施和要求。

5.2 废水和废物处理:合理处理施工过程中产生的废水和废物,确保不对周边环境造成污染。

5.3 环境监测和评估:进行环境监测和评估,及时发现和解决施工过程中的环境问题,确保施工对环境的影响最小化。

某学院雨水提升泵站施工组织设计(DOC 37页)

某学院雨水提升泵站施工组织设计(DOC 37页)

某学院雨水提升泵站施工组织设计(DOC 37页)————————————————————————————————作者:————————————————————————————————日期:北京某学院雨水提升泵站施工组织设计目录第一章、编制说明第二章、施工项目划分及总进度计划第三章、机械设备施工方案和调试第四章、电气设备施工方案和调试第五章、雨天施工技术措施第六章、安全技术措施及文明施工措施第七章、质量保证措施第八章、主要施工工具及人员配备第一章编制说明一、工程概况北京经济干部管理学院雨水提升泵站工程是管理学院雨污水中途提升泵站,是由马建国建筑设计院设计的。

二、主要工作量1、雨水提升泵8台2、清污机1台3、电动闸门1台4、低压开关柜7台三、施工组织设计编制依据1、马建国建筑设计院提供的施工图纸及要求。

2、相关市政工程技术规范和要求。

3、类似工程技术经济指标。

四、技术依据严格以建设部《工程建设标准强制性条文》、中的规范、规定、标准,同时结合有关设计规范、标准、规程等技术要求为依据。

五、质量目标严格按照业主提供的文件规定的质量要求,精心组织施工,接受监理工程师的监理,确保工程质量达到一次验收合格,全部单位工程达到优良级。

六、工期目标施工总工期天数为施工有效作业天数:80天。

(根据实际情况调整)七、安全目标1、杜绝重大伤亡事故、重大交通事故、重大设备事故。

2、一般事故的发生率严格控制在1‰以下,确保安全标准化管理。

第二章施工项目划分及总进度计划一、施工项目的划分根据本工程的特点及工作量,划分为1个单位工程、2个分部工程、8个分项工程。

1、单位工程名称:北京经济干部管理学院雨水提升泵站机电安装工程2、每个单位工程包括如下分部、分项工程:(1)机械安装分部工程水泵安装分项工程格栅安装分项工程闸门安装分项工程管道安装分项工程(2)电气安装分部工程成套配电柜、动力盘开关安装分项工程电缆敷设安装分项工程钢管配线安装分项工程交直流电机接线安装分项工程二、总进度计划在综合考虑设备供应,土建等方面的原因,我公司对各分项工程的实施制定了计划进度安排。

雨水渠、雨水隔油提升池工程施工组织设计

雨水渠、雨水隔油提升池工程施工组织设计

雨水渠、雨水隔油提升池工程施工组织设计9.在管道的土弧基础中心角2α加 30°范围内的管底腋角部位必须用中砂或粗砂填充密实,并与管壁紧密接触,不得用土或其他细颗粒材料填充。

10.沟槽应分层对称回填、夯实,每层回填高度不宜大于。

11. 回填土的密实度应符合设计要求。

六、质量检验: A.管道密闭性检验1.管道敷设完毕且经检验合格后,应进行管道密闭性检验,管道密闭性检验可按规定的沟槽回填条件进行,接头部位宜外露观察。

2.管道密闭性检验应按井距分隔长度不宜大于1Km,带井试验。

3.管道密闭性检验可采用闭水试验法。

4.管道密闭性检验时,经外观检查,不得有漏水现象。

管道的渗水量应满足下式要求:Q≤式中Q-------每1Km管道长度24h的渗水量(m3);d1-------管道内径(mm)。

B.管道变形检验1.当回填至设计高程后在12h至24h内应测量管道竖向直径的初始变形量,并计算管道竖向直径初始变形率,其值不得超过管道直径允许变形率的2/3。

2.管道的变形量可采用圆形心轴或闭路电视等方法进行检测,测量偏差不得大于1mm。

463.当管道竖向直径初始变形率大于管道直径允许变形率的且管道本身尚未损坏时,可按下列程序进行纠正,直至符合要求为止。

挖出沟槽回填土至露出85%管道高度处。

检查管道,当有损伤时,可进行修补或更换,采用能达到密实度要求的回填材料,按要求的密实度重新回填密实。

复测竖向管道直径的初始变形率 C.沟槽回填土密实度检验1.沟槽回填土的密实度应符合第五项回填的规定。

除第五项回填的规定外,沟槽内本规程未规定的其他部位回填土密实度可按 > 的规定执行。

2.沟槽回填土的密实度可采用环刀法检验。

D、管材的运输和贮存1.管材、管件在装卸、运输、堆放时,应轻抬轻放、严禁抛落、拖滚和相互撞击。

2.管材成批运输时,承口、插口应分层交错排放,用缆绳捆扎成整体,并固定牢固,在缆绳固定处和管端宜用软质材料妥加保护。

雨水泵站施工组织设计(doc 77页)

雨水泵站施工组织设计(doc 77页)

雨水泵站施工组织设计(doc 77页)正本雨水泵站施工招标投标文件(技术标)投标人:(盖公章)法定代表人或其委托代理人:(签字)二零一零年八月十二日目录五、施工组织设计第一章:编制依据及工程概况一、编制依据及原则(一)、编制依据1、依据雨水泵站工程招标文件及图纸。

2、报价填报说明3、依据该工程招投标答疑文件4、我单位对施工现场踏勘和调查的情况5、根据国家、地方有关施工验收规范、标准及施工管理制度。

注:以上规范如有最新版本,按最新规范执行。

(二)、编制原则1、认真研究工程设计说明,进行详细的图纸查阅取得第一手资料。

2、坚持“高起点、高标准、严要求”的原则。

3、贯彻执行国家、省、市有关部门以及公司的各种制度、规定、标准。

4、保证重点、统筹安排、合理组织,按施工计划完成施工任务。

5、科学合理地安排施工计划、组织连续、均衡而紧凑地施工,确保工期。

6、确保施工质量和施工安全。

7、加强经济核算制度,贯彻增产节约的方针。

二、工程概况本工程位于西侧,占地面积0.538公顷。

泵站进出水管径d2400mm,总长度105.6m。

进出水管采用II级钢筋混凝土钢承口管,管道接口采用橡胶圈接口,溢流管采用钢筋砼涵洞。

泵站为地下式一层钢筋砼结构,包括进水井、格栅间、水泵间、出水井及设备安装等内容。

泵站总占地0.538公顷,主要工艺用电设备为二级负荷,采用0.38KV专线供电。

其中主要设备有:格栅机4台,潜水泵5台,一期安装2台格栅机,水泵3台。

水泵起吊选用10.0吨电动葫芦一套,起吊高度18m,功率14kw,格栅起吊选用3.0吨电动葫芦一套,起吊高度为9m,功率4.9kw。

水泵间及格栅间上部为框架结构。

站内附属建筑包括综合楼及变配电室一座,附属设施包括大门、围墙、及站内道路、给水、排水、照明、绿化等。

第二章:施工部署一、管理目标充分发挥我司的整体优势,科学组织、精心施工。

采用先进、成熟、适用的施工技术,推广应用科技成果,以有力的技术手段,促进施工顺利进行,严格履行合同,确保实现如下目标:(一)、质量目标本工程质量保证达到合格标准,争创“雁塔杯”。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

雨水提升池施工组织设计(DOC 78页)辽宁缘泰石油化工有限公司20万吨/年丁辛醇项目(一期)雨水提升池施工组织设计编制人:审批人:审核人:江苏祥森建设工程有限公司2014年3月5日会签栏编制人:审核人:目录第一章工程概况 0第二章编制依据 (2)第三章施工部署 (3)第四章施工准备 (6)第五章主要施工技术方案 (7)二、基坑钢板桩支护工程 (10)三、降水工程 (13)四、钢筋工程 (17)五、混凝土工程 (23)六、模板工程 (29)第七章抹灰工程 (53)第八章外墙保温 (56)第六章施工组织机构 (57)第七章劳动力计划 (57)第八章主要施工机具计划 (57)第九章施工进度安排 (58)第十章工程质量管理及技术保证措施 (58)第十一章保证安全生产、文明施工、减少扰民、降低环境污染和噪音措施 (62)附件1:施工进度计划第一章工程概况一、工程总体概况雨水提升池位于辽宁缘泰石油化工有限公司20万吨/年丁辛醇项目(一期)工程雨水监护池南侧。

建设单位:辽宁缘泰石油化工有限公司设计单位:长岭炼化岳阳工程设计有限公司监理单位:辽宁诚实建设工程监理咨询有限公司施工单位:辽宁鞍炼建设工程有限公司二、建筑工程概况水池为地下一层建筑,建筑物深度为3.5m,局部4.5m;±0.000相当于绝对标高6.9m。

本工程合理使用年限为50年,抗震设防烈度为七度。

地下水位绝对标高在5.64m~6.02m。

三、结构工程概况水池结构形式为现浇框架剪力墙结构,基础为筏板基础,基础筏板厚度为800mm。

主体结构剪力墙厚为500mm,顶板厚度为200m、300mm。

水池底板、池壁、顶板混凝土强度等级为Ca30、抗渗等级为P8,防水等级为三级。

垫层混凝土强度等级为C20。

水池壁板及顶板混凝土抗冻等级为F200。

后浇带混凝土强度等级为C40膨胀防水混凝土。

钢筋采用HPB235钢筋、HRB335钢筋和HRB400级钢筋。

四、工程地质、水文地质条件1、自然地理、水文、气象鞍山地区属温带半湿润大陆性季风气候区,冬季寒冷干燥,夏季炎热湿润。

根据鞍山气象台近80年的资料统计,历年最低气温为1月份,平均气温为-11.3o C,最低达-30.4o C;最高气温为7-8月份,平均气温为23.7o C,最高为38.4o C。

年平均气温为8.4o C。

降水量分布不均,多集中在6-9月份,以7月最多,年降水量为495-995mm,多年平均为715.2mm,一次最长降水时间为10天,其降水量为260.7mm。

最大风速25.8m/s,平均风速3.6m/s。

最大积雪深度27cm,最大冻土深度118cm,最多冻结日数159天。

2、地形、地貌根据区域地质资料,拟建场地地貌单元为冲积平原,地面标高13.85~14.68m,高差0.63m,地势较平坦。

3、工程地质条件根据勘察结果,在勘探深度内,拟建场地地层共分为10层。

场地地层自上至下依次为:○1耕土、○2粉质粘土、○3粉砂、○4细砂、○5中砂、○6粉砂、○7细砂、○8中砂、○9粉砂、○10中砂,上述各土层叙述如下:○1耕土(Q4ml):普通分布。

灰褐色,松散,很湿,含大量植物根系,厚度0.3~1.3m,层底标高5.10~6.20m。

○2粉质粘土(Q4al+pl):部分孔未见该层。

黄褐色,软可塑,饱和。

含少量铁锰质结核及灰色土斑块。

干强度中等,韧性中等,稍有光泽,无摇振反应,属中~高压缩性。

厚度0.6~3.3m,层底标高2.4~5.3m。

○3粉砂(Q4al+pl):普遍分布。

黄褐色,稍密,饱和,其中粘粒含量<3%。

一般粒径0.075~0.1mm,主要矿物成分为石英、长石,含少量云母等。

含量约占50%,厚度1.9~6.8m,层底标高-1.20~3.00m。

○4细砂(Q4al+pl):普通分布。

黄褐色,中密,局部稍密,饱和,其中粘粒含量<2%。

一般粒径0.075~0.25mm,含量占85~95%,主要矿物成分为石英、长石,含少量云母等。

厚度6.9~9.6m,层底标高-9.20~-5.70m。

○5中砂(Q4al+pl):普通分布。

灰褐色,中密,局部稍密,饱和,其中粘粒含量<3%。

一般粒径约0.25mm,含量约占50~65%,主要矿物成分为石英、长石,含少量云母等。

厚度2.1~4.3m,层底标高-11.80~-8.80m。

○6粉砂(Q4al+pl):普遍分布。

黄褐色,中密,局部稍密,饱和,其中粘粒含量<3%。

一般粒径0.075~0.1mm,主要矿物成分为石英、长石,含少量云母等。

含量约占50%,厚度2.5~7.6m,层底标高-18.20~-13.60m。

○7细砂(Q4al+pl):普通分布。

黄褐色,中密,局部稍密,饱和,其中粘粒含量<2%。

一般粒径0.075~0.25mm,含量占85~95%,主要矿物成分为石英、长石,含少量云母等。

厚度0.9~8.9m,层底标高-25.10~-18.50m。

○8中砂(Q4al+pl):普通分布。

黄褐色,中密,局部稍密,饱和,其中粘粒含量<1%。

一般粒径约0.25mm,含量约占50~65%,主要矿物成分为石英、长石,含少量云母等。

厚度0.4~5.6m,层底标高-28.90~-23.50m。

○9粉砂(Q4al+pl):普遍分布。

灰褐色,密实,局部中密,饱和,其中粘粒含量<3%。

一般粒径0.075~0.1mm,主要矿物成分为石英、长石,含少量云母等。

含量约占50%,厚度0.7~5.3m,层底标高-32.40~-28.60m。

○10中砂(Q4al+pl):普通分布。

灰褐色,密实,饱和,其中粘粒含量<1%。

一般粒径约0.25mm,含量约占50~65%,主要矿物成分为石英、长石,含少量云母等。

揭露最大厚度3.3m。

4、水文地质条件勘察期间,在勘探深度范围内各孔均见地下水,地下水类型主要为○1耕土、○2粉质粘土层中的上层滞水、○3粉砂层及以下砂层中的孔隙潜水。

补给来源主要为大气降水。

稳定水位埋深0.4~1.0m,稳定水位标高5.40~5.90m,地下水位受季节降水量控制,年变化幅度在1~1.5m左右,每年的7~9月份为丰水期,地下水最高水位出现在8~9月份。

地下水和地基土对混凝土结构及钢筋混凝土结构中的钢筋均具微腐蚀性。

第二章编制依据○1《建筑地基基础设计规范》GB 50007─2002○2《建筑基坑支护技术规程》JGJ 120─99○3《建筑地基基础工程施工质量验收规范》GB 50202─2002○4《建筑边坡工程技术规范》GB 50330─2002○5《建筑基坑工程技术规程》JGJ120-2012○6《建筑地基处理技术规范》 JGJ79-2012○7《施工现场临时用电安全技术规范》JGJ46-2005○8《建筑施工安全检查标准》JGJ59-2011○9《建筑工程施工质量验收统一标准》GB50300-2011○10《建筑机械施工安全技术规程》 JGJ33-2012○11《辽宁缘泰石油化工有限公司年产20万吨合成丁辛醇项目罐区部分岩土工程勘察报告》○12《建筑装饰装修工程质量验收规范》GB50210-2001○13《建筑地面工程施工质量验收规范》GB50209-2010○14《建筑节能工程施工质量验收规范》GB50411-2007○15《混凝土结构工程施工及验收规范》GB50204-2015○16《建筑施工高处作业安全检查技术规范》JGJ80-2016○17《钢筋焊接及验收规程》JGJ18-2012○18《钢筋焊接接头试验方法》JGJ/T27-2014○19《混凝土强度检验评定标准》GB50107-201020《第二雨水监护池施工图纸》○第三章施工部署一、施工组织机构根据本工程建筑结构特点和我公司施工经验,组建项目经理部,严格按照项目法要求组织施工。

项目经理部在公司相关部门的控制和监督下对工程施工全面负责,实行施工过程全面协调控制。

1、项目经理部组织机构项目经理部采用项目经理负责制,设项目经理1名,下设项目副经理及项目技术负责人协助项目经理工作,另设技术质量、材料管理、安全管理、档案管理、预算管理、施工管理六个部门负责具体管理工作。

2、机构及人员管理职责2.1项目经理部的管理职责⑴制定工程项目质量目标,形成文件,组织全员进行全过程的贯彻执行。

⑵对工程质量目标进行分解、明确其基本要求和控制要点,并要求项目部各部门制定实施措施。

⑶认真贯彻和执行公司质量保证体系、文件的规定。

建立和完善质量保证体系所必须的组织机构、责任、程序、过程和资源,促进质量体系有效运行。

⑷定期对项目质量目标管理进行诊断和综合性考评。

⑸加强质量成本、材料质量、质量检查、安全生产、施工进度各职能的协调与管理,重视对质量要素和有关费用的核算、评价和分析。

2.2项目经理管理职责⑴项目经理是工程管理的第一责任者,对工程质量、安全、工期、成本等目标的制定和实施全面负责。

⑵遵守国家和上级有关法律、法规和政策,严格履行建设工程施工合同和承诺⑶贯彻公司质量保证体系,执行企业各项管理制度,建立健全项目部的质量管理体系。

⑷制定项目质量目标考核办法并主持考核工作。

考核结果定期上报公司相关部门。

⑸接受各部门(建设单位、监理部门、政府有关部门、公司和上级部门)的检查监督与指导,定期向公司有关部门报告质量目标完成情况。

⑹对工程项目实施全面管理,贯彻实施公司质量方针,科学地组织和管理进入施工现场的人、财、物等生产要素。

⑺深入现场及时解决施工中出现的问题,确保工程质量。

2.3项目副经理管理职责⑴接受项目经理的领导,具体负责指挥、调度、协调工程施工生产活动,抓好生产的同时应抓好质量工作。

⑵严格按照施工图、规程、规范组织施工,处理好进度与质量的关系。

认真落实公司质量方针,确保实现质量目标。

⑶认真执行施工组织总设计以及工序作业指导书等技术质量文件。

监督和指导各专业工长做好质量管理工作。

⑷负责编制月、周进度计划,并精心组织施工。

落实开工前、施工中的各种准备工作。

⑸负责制定交叉施工中的产品保护措施并监督执行。

2.4项目技术负责人⑴接受项目经理的领导,全面负责施工项目技术、质量工作,通过技术质量管理,确保合同规定的相关条款的实现并对技术和质量成本负责。

⑵在项目经理领导下,贯彻技术政策、法规,贯彻技术规范与技术标准,落实上级主管部门的管理要求,建立健全项目施工队伍的技术质量管理体系与规章制度。

负责组织有关人员编制分部分项施工技术方案和特殊工序作业指导书。

⑶负责施工组织设计、施工技术方案、特殊工序作业指导书等工程技术文件的交底工作。

组织制定工法和工艺标准,对方案的经济效果进行可行性分析,最大限度地控制人力、财力和物力资源,优化方案,以降低施工成本提高经济效益为目标。
