架桥机架梁方案

合集下载

架桥机架梁施工方案计划

架桥机架梁施工方案计划

架桥机架梁施工方案计划架桥机架梁施工方案目录一、编制依据及编制原则 (3)1.1编制依据 (3)1.2编制原则 (3)二、工程概况 (4)2.1施工内容、施工地点及影响范围 (4)2.2施工时间 (4)三、施工方案 (5)3.1施工准备 (5)3.2箱梁架设 (9)3.3横隔板湿接缝防撞墙防抛网施工 (15)3.4质量目标及保证措施 (16)四、施工组织 (19)4.1施工组织总体安排 (19)4.2施工组织机构的建立及部署 (19)五、施工准备 (23)六、施工注意事项 (24)6.1施工用电安全注意事项 (24)6.2机械施工注意事项 (24)七、施工安全保证措施 (26)7.1施工安全保证措施 (26)八、安全应急预案 (28)8.1安全应急预案及说明 (28)8.2事故应急措施(预案) (30)8.3应急物资准备 (40)一、编制依据及编制原则1.1编制依据1、《铁路营业线施工安全管理办法》(铁运[2012]280号文)、《兰州铁路局营业线施工安全管理实施细则》(兰铁办[2013]2号)。

2、《关于加强铁路营业线及邻近营业线施工安全控制的通知》(兰铁安函146 号)。

3、中铁二十局与兰州铁路局设备管理单位签署的施工安全协议。

4、上海市政工程设计研究总院编制《兰州市南山路某某立交工程施工图及变更文件。

5、《关于南山路某某立交桥跨越铁路北环线和兰州环行线施工图审查的纪要》总技函〔2013〕148号。

1.2编制原则1、坚持贯彻执行各项技术标准、安全技术规程。

对现场安全管理实施全员、全方位、全过程严密监控。

2、坚持实事求是,本着“科学管理、精心组织、精心施工”的原则,确保施工组织的可行性、先进性和合理性。

3、坚持“安全第一、预防为主、综合治理”的方针。

4、坚持“改造自然、美化自然、工程建设、环保同行”的原则,施工、环保同考虑、同安排、同落实,两者并举,同期进行,按永久工程标准建造、维护环保设施,达到施工、环保双成功、双满意。

高速公路T梁、箱梁架桥机架设方案

高速公路T梁、箱梁架桥机架设方案

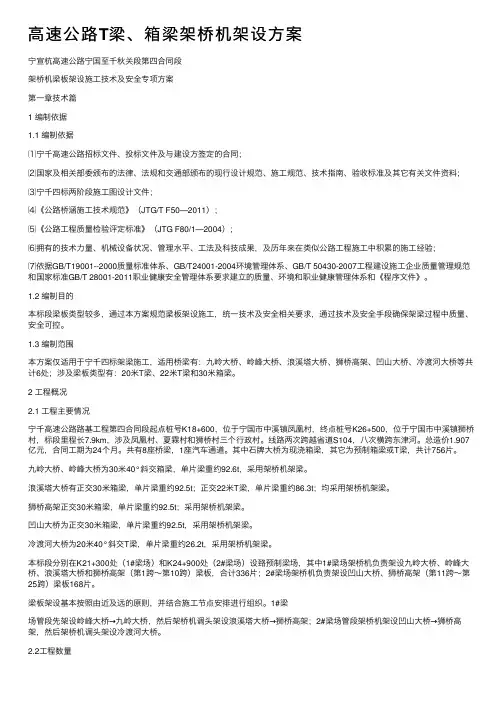

⾼速公路T梁、箱梁架桥机架设⽅案宁宣杭⾼速公路宁国⾄千秋关段第四合同段架桥机梁板架设施⼯技术及安全专项⽅案第⼀章技术篇1 编制依据1.1 编制依据⑴宁千⾼速公路招标⽂件、投标⽂件及与建设⽅签定的合同;⑵国家及相关部委颁布的法律、法规和交通部颁布的现⾏设计规范、施⼯规范、技术指南、验收标准及其它有关⽂件资料;⑶宁千四标两阶段施⼯图设计⽂件;⑷《公路桥涵施⼯技术规范》(JTG/T F50—2011);⑸《公路⼯程质量检验评定标准》(JTG F80/1—2004);⑹拥有的技术⼒量、机械设备状况、管理⽔平、⼯法及科技成果,及历年来在类似公路⼯程施⼯中积累的施⼯经验;⑺依据GB/T19001--2000质量标准体系、GB/T24001-2004环境管理体系、GB/T 50430-2007⼯程建设施⼯企业质量管理规范和国家标准GB/T 28001-2011职业健康安全管理体系要求建⽴的质量、环境和职业健康管理体系和《程序⽂件》。

1.2 编制⽬的本标段梁板类型较多,通过本⽅案规范梁板架设施⼯,统⼀技术及安全相关要求,通过技术及安全⼿段确保架梁过程中质量、安全可控。

1.3 编制范围本⽅案仅适⽤于宁千四标架梁施⼯,适⽤桥梁有:九岭⼤桥、岭峰⼤桥、浪溪塔⼤桥、狮桥⾼架、凹⼭⼤桥、冷渡河⼤桥等共计6处;涉及梁板类型有:20⽶T梁、22⽶T梁和30⽶箱梁。

2 ⼯程概况2.1 ⼯程主要情况宁千⾼速公路路基⼯程第四合同段起点桩号K18+600,位于宁国市中溪镇凤凰村,终点桩号K26+500,位于宁国市中溪镇狮桥村,标段⾥程长7.9km,涉及凤凰村、夏霖村和狮桥村三个⾏政村。

线路两次跨越省道S104,⼋次横跨东津河。

总造价1.907亿元,合同⼯期为24个⽉。

共有8座桥梁,1座汽车通道。

其中⽯牌⼤桥为现浇箱梁,其它为预制箱梁或T梁,共计756⽚。

九岭⼤桥、岭峰⼤桥为30⽶40°斜交箱梁,单⽚梁重约92.6t,采⽤架桥机架梁。

架桥机架梁方案

架桥机架梁方案

附件2架桥机架梁方案一、总体架梁方案本次架梁采用DF50/160III型架桥机,架桥机在已完成好的路基上拼装,运梁通道平整,采用轮胎式运梁炮车喂梁。

箱梁用汽车吊直接从存梁场吊装至运梁炮车。

架梁顺序为从南侧边跨至中跨再至北侧边跨。

二、架梁施工(一)施工准备1、架梁前墩台中线、标高、梁体几何尺寸测量复核。

架梁前项目部技术人员对所架梁跨、支承垫石的标高及位置尺寸要进行认真的复核,确保在架梁过程中架设顺利进行,对梁场预制的箱梁在架设前还要认真检查复核梁体的几何尺寸,对架设箱梁按架设顺序对梁体进行编号,并做好各种的检查记录。

2、本次架梁由起梁机和架桥机配套的专用千斤顶进行吊装,为了确保施工架梁的安全,必须对起梁机和架桥机吊装千斤顶进行质量检查,确认符合以下要求方可进行吊装施工作业。

①、本次吊梁的最大梁重为120T,即每头承重60T。

根据钢丝绳用途选用系数的有关要求,本工程箱梁架设吊装千斤顶绳必须用K=10的安全系数。

②、吊梁的千斤顶按照常规要求选用6*37+6*61+1的钢丝绳相成,严禁出现较大的磨损、锈蚀、弯曲、变形和断丝,如果有此现象可按有关程度进行折减使用。

千斤顶绳末端环状吊索衔接长度不少于钢丝绳直径的20-24倍。

③、根据钢丝绳有关规定及荷载性能要求及安全荷载(允许拉力)计算S=s b/k(kg)Sb=apg=0.82*180000=147600(kg)S=147600/1014760(kg)=14.760(t)14.760/1.04=14.192(t)14.192*6=85.152(t)式中:a 钢丝绳中钢丝之间的荷载不均匀系数。

φ52钢丝绳采用a=0.82的不均匀系数。

P g钢丝绳破断拉力。

φ52钢丝绳破断拉力根据有关资料中钢丝绳规定及荷载性能表p g=180000kg.1.04---吊索水平拉力的折减系数。

本吊索的水平度a约为70-75度间所产生的水平折减系数为1.04.由以上计算,本次箱梁吊装每头使用2根4支φ52的千斤绳既能满足吊梁要求,4、架桥机拼装DF50/160III型架桥机(主要性能附后),在已铺设的纵移轨道上拼装,一台25T汽车吊配合。

架桥机架梁施工技术方案Word 文档

架桥机架梁施工技术方案Word 文档

架桥机架梁施工技术本方案一、工程概况K87+847罗坪川大桥设计为全幅桥梁,上部结构为4×20m预应力预制箱梁,结构型式为先简支后连续。

本桥在桥面0#、4#墩处设置80型伸缩缝各一道,其余桥墩处采用桥面连续。

伸缩缝处箱梁支座为GYZF4板式橡胶滑动支座,其余为GYZ板式橡胶支座。

本桥平面位于R=1018。

262M左偏曲线上,本桥桥台辐射状布置,预制梁长为变化值,变化范围+50cm,预制箱梁在标准梁长的基础上,在跨中调整相应的增减值。

二、施工准备1、人员组织按照劳动力使用计划调配人员安排进场,并对进场人员进行劳动安全教育,对技术工种进行技术培训教育及施工技术交底,以加强安全意识、质量意识,确保工程顺利进行.工种单位人数备注桥梁吊装队长人 1 / 吊装指挥人 1 /门吊司机人 2 /架桥机司机人 1 / 安全员人 1 /值班电工人 1 /运梁车司机人 6 / 电焊工人 3 / 机械维修工人 1 / 起重工人8 /合计/ 25 /2、机械设备的准备(1)按照施工计划组织机械、材料、设备分批进场,并合理调配资金。

(2)按照机械、设备使用计划,对进场设备进行拼装、测试,并对工程中所用的计量器具送有关部门标定,取得合格证书.机械设备须定期保养,使其保持良好的待机状态.吊装机械设备清单 序号设备名称 规格型号 单位 数量 备注 1 大龙门吊 台 2 / 2架桥机 台 1 / 3运梁车 台 2 / 4 电焊机 台 3 /三、施工部署1、施工组织及作业面安排本次架梁的目的主要是因为一号预制场存梁场地小,为减小存梁压力,边架梁,边生产预制.架梁顺序为9号墩到0号墩。

2、施工流程梁吊装施工流程图横向钢筋焊接、固定 横移轨道安装、调整就位架桥机拼装、调试、就位 梁面水准高程测量、调整 炮车运梁至架桥机内 大梁起吊、横移、就位 运梁炮车就位 架桥机跨墩 架桥机前进轨道安装 首跨梁安装完成 支座放样划线橡胶支座安装 梁端临时固定3、施工工期安排计划从2010年6月5日开始吊装,2010年6月25日结束。

架桥机架桥方案

架桥机架桥方案

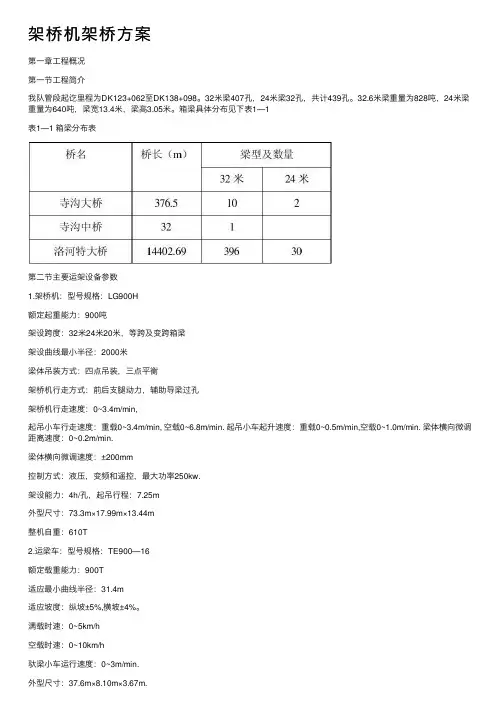

架桥机架桥⽅案第⼀章⼯程概况第⼀节⼯程简介我队管段起讫⾥程为DK123+062⾄DK138+098。

32⽶梁407孔,24⽶梁32孔,共计439孔。

32.6⽶梁重量为828吨,24⽶梁重量为640吨,梁宽13.4⽶,梁⾼3.05⽶。

箱梁具体分布见下表1—1表1—1 箱梁分布表第⼆节主要运架设备参数1.架桥机:型号规格:LG900H额定起重能⼒:900吨架设跨度:32⽶24⽶20⽶,等跨及变跨箱梁架设曲线最⼩半径:2000⽶梁体吊装⽅式:四点吊装,三点平衡架桥机⾏⾛⽅式:前后⽀腿动⼒,辅助导梁过孔架桥机⾏⾛速度:0~3.4m/min,起吊⼩车⾏⾛速度:重载0~3.4m/min, 空载0~6.8m/min. 起吊⼩车起升速度:重载0~0.5m/min,空载0~1.0m/min. 梁体横向微调距离速度:0~0.2m/min.梁体横向微调速度:±200mm控制⽅式:液压,变频和遥控,最⼤功率250kw.架设能⼒:4h/孔,起吊⾏程:7.25m外型尺⼨:73.3m×17.99m×13.44m整机⾃重:610T2.运梁车:型号规格:TE900—16额定载重能⼒:900T适应最⼩曲线半径:31.4m适应坡度:纵坡±5%,横坡±4%。

满载时速:0~5km/h空载时速:0~10km/h驮梁⼩车运⾏速度:0~3m/min.外型尺⼨:37.6m×8.10m×3.67m.⾃重:250T第⼆章⼯期⽬标和计划安排第⼀节⼯期⽬标开⼯⽇期:2007-6-30;完⼯⽇期:2008-5-10;第⼆节:运、架进度和顺序安排1.作业循环时间分配作业时间流程图如下:架梁机作业流程:-120min →10min →-30min →-15min →-30min-40min →-30min →-240min设运梁距为S 千⽶,则运梁车作业流程为:-30min →-60min →-20s min -10min -85min-12s min架桥机单独作业时间为:T1=515min运梁车单独作业时间为:T2=32s+185min令T1=T2,则有S=10 km所以,当运距在10公⾥以内时,架设⼀孔梁的时间以架桥机作业时间为准,为515分钟,和⼋个半⼩时;当运距⼤于10公⾥时,架设⼀孔梁的时间以运梁车作业时间为准,为32s+185 min.第三章施⼯⽅法及⼯艺要求第⼀节架梁施⼯⼯艺流程第⼆节施⼯准备主要作业内容:架桥机,运梁车组装,架桥机具及材料准备,运梁便道修建,桥头线路检查,桥梁外观质量检查,⽀座⼗字线,孔跨距离、锚拴孔位置、孔径及深度、垫⽯平整度及标⾼复测,凿⽑⽀座的部位的⽀撑垫⽯表⾯,清除预留孔中的杂物,运梁便道及⼀切影响架桥机和运梁车⾛⾏净空的障碍物调查和清除,架梁施⼯⼈员培训,架梁作业施⼯组织设计编制,根据施⼯组织要求向等制梁场提供桥梁预制顺序等。

小曲线半径桥梁架桥机架梁方案

小曲线半径桥梁架桥机架梁方案

郑卢高速公路洛阳至洛宁段NO.3合同段(K11+000~K17+255 6.36公里)BK0+292匝道桥20m箱梁架设方案编制:张成复核:审核:批准:中铁七局集团郑州工程有限公司洛阳至洛宁段土建NO.3合同项目部二0一三年三月目录一、工程概况 (1)二、总体方案 (1)三、架桥机主要参数 (2)四、工期安排 (2)五、架梁施工 (2)六、架桥机架梁 (8)七、质量保证措施 (15)八、安全保证措施 (16)九、附件 (19)BK0+292匝道桥20m箱梁架设方案一、工程概况BK0+292匝道桥全长125m,桥梁交角90°,平面位于圆曲线+缓和曲线+直线上,圆曲线半径180m,纵坡3.52%,桥面宽(0.5+9+0.5)m。

下部结构采用柱式桥墩,桩式桥台,最大墩高17.3m;上部结构采用6×20m装配式部分预应力混凝土连续箱梁,横桥向由3片箱梁组成,间距3.6m,湿接缝宽度1.2m,全桥共用20m 箱梁18片,梁体尺寸规格、吊装重量和工程数量如下表:二、总体方案本桥20m箱梁采用TLQJ120T/30M-A3型桁架式架桥机从第1跨向第6跨架设。

架桥机在B匝道桥0号桥台后路基上拼装,拼装时,按设计结构少安装1节主梁(12m),架桥机拼装长度为40m。

20m箱梁在预制场内采用两台50T吊车起吊装车,经运梁便道、宜阳互通式立交D、A、B匝道路基运至架桥机后方喂梁、安装,顺路线前进方向每跨箱梁从左向右按1#、2#、3#的顺序依次编号,架梁先后顺序为1#→3#→2#。

三、架桥机主要参数1、主要结构形式主体结构形式:三角桁架操作方式:集中控制吊具型式:扁担式2、主要技术参数额定起重量:120t架梁跨度/桥机跨度:20m整机工作级别:A3最大架设纵坡:5%最大架设横坡:5%起升高度:4m下降深度:1m大车基距:5m小车轨距:5m整机尺寸:40m×6.38m×6.1m总功率:46kw过孔速度:3m/min起升速度:0.64m/min小车纵、横移速度:3m/min整机横移速度:3m/min整机重量:120t四、工期安排架梁施工总工期计划为:2013年4月6日~2013年4月20日,具体时间安排如下:架桥机进场、拼装、验收:2013年4月6日~2013年4月10日;架梁(第1→6跨):2013年4月11日~2013年4月20日。

架桥机架梁方案

架桥机架梁方案

架桥机架梁方案1. 引言架桥机是一种用于搭建桥梁的建筑机械设备,它可以大大提高桥梁修建的效率和质量。

在架桥机的设计中,选择合适的架梁方案至关重要。

本文将介绍一种有效的架桥机架梁方案,并详细讨论其设计和施工要点。

2. 架桥机架梁方案设计要点在设计架桥机架梁方案时,需要考虑以下几个要点:2.1 桥梁类型和尺寸首先要确定桥梁的类型和尺寸,包括桥梁的跨度、宽度和高度等参数。

这些参数是确定架梁方案的基础。

2.2 架梁结构根据桥梁的类型和尺寸,设计架梁结构。

常见的架梁结构包括悬臂式、悬臂梁和双子梁等。

通过对不同结构的分析和比较,选择适合具体桥梁的架梁结构。

2.3 架梁材料选择根据桥梁的要求和使用环境,选择合适的架梁材料。

常见的架梁材料包括钢材、混凝土和玻璃钢等。

需要考虑材料的强度、耐腐蚀性和施工难度等因素。

2.4 施工工艺确定架梁的施工工艺,包括预制和现场浇筑等。

预制方式可以提高施工效率,减少现场作业时间和安全隐患。

然而,预制也需考虑运输和安装的问题。

2.5 安全性考虑在设计架桥机架梁方案时,安全性是至关重要的。

需要充分考虑施工过程中可能出现的风险,并采取必要的安全措施,如增加支撑和固定措施,以确保施工人员的安全。

3. 架桥机架梁方案的设计在确定了上述要点后,按照以下步骤进行架桥机架梁方案的设计:3.1 桥梁类型和尺寸选择根据具体需要,选择合适的桥梁类型和尺寸,可以参考类似桥梁的设计经验和标准。

3.2 架梁结构设计结合桥梁的类型和尺寸,设计架梁的结构。

可以借助计算机辅助设计软件进行模拟和分析。

3.3 架梁材料选择根据桥梁的要求和使用环境,选择适合的材料。

考虑材料的强度、耐腐蚀性和施工难度等因素,并进行材料的计算和验算。

3.4 施工工艺确定根据桥梁的构造特点和要求,确定架梁的施工工艺。

可以选择预制方式或现场浇筑方式进行。

3.5 安全性考虑在进行架桥机架梁方案设计时,必须充分考虑安全性。

根据施工现场的具体情况,制定安全措施,如增加支撑和固定措施,确保施工过程中的安全。

XX公路架桥机架梁安全专项施工方案

XX公路架桥机架梁安全专项施工方案

XX公路架桥机架梁安全专项施工方案1 编制依据1.1XX公路(XX标)桥梁施工设计图及相关设计文件。

1.2建设单位及监理单位的相关要求。

1.3相关技术规范及质量标准:《公路桥涵施工技术规范》(JTG/T F50-2011);《公路工程施工安全技术规程》(JTJ076-95);《公路工程质量检验评定标准》(JTG F80/1-2004)。

1.4架桥机使用说明书1.5我单位为完成本工程拟投入的管理人员、专业技术人员、机械设备等资源。

2 编制范围本管理方案适用于本项目部对架桥机架梁作业的控制。

3 工程概况3.1工程简介XX乡1号大桥:设计为7孔20m(3*20+4*20),共21片预应力混凝土小箱梁,交角为90度,桥全长146.06m,中心里程为K81+270,起止里程为K81+196.97~K81+343.03。

本桥平面分别位于直线(K81+196.97~K81+278.955)和缓和曲线(K81+278.955~K81+343.03,右偏)上,桥面横坡为双向2%,纵坡为-3.94%,墩台等角度布置。

XX乡2号大桥:设计为8孔20m(4*20+4*20),共32片预应力混凝土小箱梁,交角为90度,桥全长166.06m,中心里程为K81+780,起止里程为K81+696.97~K81+863.03。

本桥平面分别位于圆曲线(K81+696.97~K81+732.241,半径150m左偏)和圆曲线(K81+732.241~K81+863.03,半径150m,左偏)上,桥面横坡为单向-4%,纵坡为-3.9%,墩台等角度布置。

XXX1号大桥:设计为5孔20m(5*20),共15片预应力混凝土小箱梁,交角为90度,桥全长108.06m,中心里程为K83+820,起止里程为K83+765.97~K83+874.03。

本桥平面分别位于R=300m的左偏圆曲线上,桥面横坡为单项3%,纵断面位于R=12660m的竖曲线上,墩台等角度布置。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

通梅高速公路10合同段架桥机架梁专项施工方案吉林省交通建设集团TM10标项目部2014年5月25日目录一、编制依据 ---------------------------------------------------------------- - 1 -二、工程简况 ---------------------------------------------------------------- - 1 -三、架梁组织机构 ---------------------------------------------------------- - 1 -四、架梁方案 ---------------------------------------------------------------- - 3 -五、架梁前的准备 ---------------------------------------------------------- - 5 -六、预制梁架梁 ------------------------------------------------------------- - 7 -七、架梁验收 --------------------------------------------------------------- - 10 -八、质量目标及保证措施 ------------------------------------------------ - 10 -九、安全目标及保证措施 ------------------------------------------------ - 12 -十、文明施工及环境保护措施 ------------------------------------------ - 17 -莲河互通预制梁专项架桥机架梁施工方案一、编制依据1、根据集安至双辽高速公路通化至梅河口段06设计段施工施工设计文件及相关文件。

2、结合现场调查资料。

3、交通部颁布的有关规范、标准。

4、完成以往类似工程的施工经验和现有技术装备能力及施工管理水平。

二、工程简况本段起点于梅河口市龙河村,起讫点桩号为K93+600-K99+990,路线全长6.4km,主线共设特大桥1座(桥长707米)、大桥6座(桥长947.08米,其中主线桥长535米、匝道桥长412.08米),中桥3座(桥长171米),分离立交1座(桥长67米)。

三、架梁组织机构(一)领导小组指挥长:初文波常务副指挥长:徐建于本富指挥组员:王曰海曲建伟于捷然张斌赵立臣于春天架梁组:架梁队人员(二)岗位职责1、指挥长(1)主持全面工作,确保全面履行项目合同的要求。

(2)负责架梁的进度、安全、质量、工期、成本和文明施工。

(3)负责架梁施工所需的人力、资金、设备、物资进行资源配置。

(4)健全创优奖励机制,对在创优工作中成绩突出的单位和个人进行奖励,对质量较差的单位和个人进行处罚,并将工程质量作为考核单位和个人的主要内容。

(5)贯彻实施规范及业主的相关质量要求,监督检查计划执行情况,对不符合质量要求的工程,有权责令其停工或延工,并督促检查处置方案和预防措施。

2、常务副指挥长(1)贯彻落实质量体系的运行,对桥梁的工程质量、安全生产负直接领导责任。

(2)主持定期的架梁会议,合理组织、协调施工力量,确保工程质量和工期,以争创最大效益。

(3)主持定期的安全质量大检查,并对检查中发现的问题进行决策处理。

(4)就安全、质量方面的问题同上级领导、业主、监理及地方主管部门接口协调。

(5)组织领导技术室、设备物资室按相应的验收评定标准验收半成品、成品,确保合格的设备、材料投入生产,合格的半成品转入下道工序。

(6)负责质量体系在项目部有效运行,组织定期的质量体系审核工作,改善其运行环境,确保质量目标的实现。

(7)经常深入施工现场了解工程质量情况,对发现的问题及时决策处理。

主持召开质量事故分析会,主持重大不合格品的评审并作出处理方案。

(8)审批物资采购计划,并及时主持购买满足工程施工需求的物资、材料。

定期审批机械设备配置计划,并主持及时配置机械设备,同时对大型设备的申购及时向上级领导反映。

3、技术组(1)组织编写架梁施工方案和架梁计划,负责过程控制,对架梁进行施工技术交底,负责施工方案的实施。

(2)负责架梁过程中的中线及标高的测量,预制梁边线、临时支座线的放样和检查。

(3)编写架梁所需物资的需用计划。

(4)负责施工日志的记录,及时填写和整理好各种相关资料。

4、安质检组(1)负责架桥机、龙门吊等大型设备的安全检查,并督促相关人员办理安全检查证明。

(2)负责架梁现场的用电的安全,人员的安全,对施工人员进行安全交底,并组织施工人员进行安全培训教育。

(3)负责跨铁路、公路架梁的相关安全施工协议。

(4)负责对架完的梁组织自检,自检合格后报监理检验。

5、后勤保障组(1)负责架梁相关的后勤工作,及时提供架梁所需各种物资。

(2)负责架梁现场的文明施工、宣传等工作。

(3)负责架梁相关的协调防护工作。

四、架梁方案(一)架梁方案的确定根据现场情况,经过多方论证,结合经济、安全以及跨铁路、公路架梁的要求,决定对莲河1#桥、莲河4#桥采用架桥机架梁。

(二)架梁机械设备的选用1、架桥机的选用经过莲河4#桥桥墩的跨度和预制梁重量,以及各种架桥机的性能比较,决定选用邯郸中铁桥梁机械有限公司生产的DJ180(A3)型架桥机进行架设。

DJ180(A3)型架桥机设计架设最大跨径为40m,最大起重量为180t,适用最大桥梁坡度为±3%。

本工程跨径为40m,梁体自重为137.8吨,桥梁纵坡小于±3%,位于直线上,因此该架桥机能满足本桥的架设需要。

架桥机架梁主要性能参数2、桥机详细性能参数横移轨道强度与桥机边跨架梁施工稳定性为架桥机配套构件设计必须满足条件,不需复核。

(三)架梁顺序架桥机按设计架梁,每孔架梁的顺序视左、右两幅为一幅架设,均按照如下顺序进行:5-8-6-7-1-4-2-3。

本工程左右两幅每孔预制梁编号示意如下图:(五)架梁工期施工计划工期:2014年6月10日—2014年10月10日。

五、架梁前的准备(一)人员情况管理人员5人、技术人员5人、吊装工人20人、提梁机司机3人、运梁平车司机1人、架桥机司机1人、架桥机指挥2人、防护员10人、电焊工4人。

(二)机械材料情况(三)现场架桥机准备从现场施工状况考虑,架桥机进场在莲河1#桥8#台后路基上进行组装,组装好后即可以开始进行预制梁的架设工作。

(四)对架桥机检查1、检查后支腿走行轮是否腾空,下支柱是否承重受力。

2、检查前支腿支承状况,前支腿是否垂直于墩台垫石基面,支承是否稳固可靠、检查下导梁预埋件位置是否正确无误。

3、检查各类限位器是否牢固可靠,使用灵敏。

4、检查吊具有无变形、裂纹、锈蚀,缺损。

5、检查卷扬机的制动是否可靠,控制是否灵敏。

6、检查钢丝绳、吊具是否有损伤、锈蚀,绑绳是否正确有序,绳卡安装是否正确、牢固可靠。

7、相关设备常规检查,动作方向是否正确,控制系统检查,功能是否完好。

8、各种相关辅助设备准备完毕(架桥机桥面走行轨铺设完毕、运梁车走行路线准备完毕)。

(五)技术准备1、吊装前先检查各项指标,如:梁长,梁高,梁宽,顶、底板厚度,梁底钢板情况以及混凝土凿毛是否符合要求,透气孔是否凿开等,盖梁和预制梁全面质量检查合格并经现场监理工程师认可签证后,方可进行预制梁吊装。

2、架设前将预制梁上的杂物清理干净,以防止落入铁路线、公路内。

3、对盖梁的中轴线、支座垫石的标高进行复测,在支座垫石及橡胶支座上标明支座中心位置,并且标出预制梁的边线。

将临时支座安放到正确位置,并测量临时支座标高,经测量监理工程师认可后进行下道工序。

4、试验室提前对橡胶支座进行自检和外检,取得检测合格证书后方可使用支座;支座安装前技术人员要对支座的外观、尺寸等进行检验,合格的产品才能够用于工程。

5、预制梁出场预制梁预制完成后,使用龙门吊吊至存梁区,待架梁前用龙门吊吊梁至炮车上,运至架桥机处。

起重工人必须持证上岗,并定期进行培训考核,吊装设备必须有安检许可证书且相关资料齐全,要定期维修保养并记录。

(六)、运梁炮车的选用考虑到整个桥梁长度,选择运梁炮车运梁,具有马力大、速度快(10m/min)的特点,在桥上行走时,湿接缝位置用钢板支垫处理。

(七)临时支座1、在盖梁顶面弹上临时支座线和架梁边线。

2、使用砂筒临时支座,具体为:直径18cm、高10cm的C50混凝土块,铁筒直径20cm,混凝土块放在铁筒内的砂子上,砂筒高度采用中砂进行调整。

六、预制梁架梁(一)运梁1、预制梁出场预制梁按照吊装顺序出场。

吊装点距梁端不大于2米,采用捆绑吊装方式,钢丝绳与梁板边角接触地方用钢板包角,钢板内用橡胶垫支垫。

边梁出场时由于存在偏心现象,运梁平车横向支垫要进行调整来抵消偏心力,防止运梁过程中发生倾覆事故。

2、预制梁运输运梁炮车顺桥向停放,停放必须稳固,前后轮胎必须用方木支护;梁由提梁机提起,平稳放置在炮车上,保证梁片重心落在炮车纵向中心线上,偏差不得超过20mm;用手搬葫芦把梁体固定在运梁炮车上,梁片与炮车支承间应垫放硬木板或纤维层胶皮,以保护梁片砼;梁车起运前,要对运行道路进行彻底清理和维护,并设专人指挥行进,一旦发现不安全因素,首先停止梁车行进,待危险消除后,梁车方可继续行进。

已安装的梁板交接处用方木或用钢板垫平,用钢板覆盖,保证梁车平稳行进。

(二)、捆梁、吊梁当运梁炮车将梁片前端运达1#吊梁桁车下方时,将捆梁用橡胶垫及钢瓦对正放牢,再将捆梁用钢丝绳放在钢瓦中间将梁捆紧,并检查钢丝绳有无绞花或两股互压现象,之后起吊预制梁前端使之脱离前运梁炮车;待梁片后端送到2#吊梁桁车下方时,重复前面操作捆梁,吊起梁片后端,梁片全悬状态下前进对位。

梁片起吊后,应将卷扬机作制动试验两次,确保预制梁与吊梁天车同速运行后方可走梁至待安装孔位,运梁炮车退出。

(三)、落梁1、在梁体对位后,应在降低梁体高度情况下作横移,增强架梁作业安全稳定性;2、当梁体临时放置时,应在梁体与垫石间加垫面积大的硬木板或纤维胶板,保护梁体混凝土,同时梁体支护应牢固可靠;3、在梁体下落过程中,应由专人看护卷筒放绳状态,避免夹绳、脱槽现象;4、梁体临时放置时,在重新吊起前应检查护瓦安放状态,使其符合要求;5、在作机臂横移时,应先检查滑道是否有附着杂物,应及时清理,并涂好润滑脂,减少横移阻力;6、在单片梁就位后,严禁非工作人员上梁走动,避免危险;7、在两片梁相临就位后,应及时对横联钢筋施焊,保持梁体稳定;8、梁横联钢筋施焊是高空作业,做好安全防护措施方可进行焊接作业;9、应保证中支腿、后支腿横移机构安全、同步,且制动性能良好;10、落梁就位时,严禁无约束地横向顶拉。

相关文档
