风电场道路绿色施工方案

风电场道路绿色施工方案

风电场道路绿色施工方案引言随着全球对可再生能源的需求不断增加,风电场的建设越来越受到重视。

然而,风电场建设所需的道路施工对环境造成了一定的压力。

本文将提出一种绿色施工方案,以减少对环境的影响,保护周边生态系统的完整性。

1. 绿色材料的选择在风电场道路的施工中,我们应优先选择绿色材料,即对环境影响较小的材料。

以下是一些可以考虑的绿色材料:•可再生材料:使用可再生材料可以减少资源消耗和碳排放。

例如,使用再生沥青代替传统的沥青混合料。

•水泥替代材料:水泥生产对环境影响较大,因此可以考虑使用水泥替代材料,如粉煤灰、矿渣等。

•再生骨料:通过回收利用废弃的建筑材料,可以减少采矿和资源消耗,同时降低碳排放。

2. 施工垃圾的处理合理处理施工过程中产生的垃圾是绿色施工的重要一环。

以下是一些建议:•分类收集:建立垃圾分类制度,将施工过程中产生的垃圾进行分类收集,方便后续处理。

•再利用:对一些可再利用的材料,如废弃混凝土、废弃砖石等进行回收利用,减少对原材料的需求。

•压缩处理:对一些难以再利用的垃圾,如软土、草坪等,可以采取压缩处理,减少占地面积。

3. 水土保持措施风电场道路施工过程中,水土保持是一个重要的环节。

以下是一些水土保持措施的推荐:•临时覆盖物:在施工过程中,可以使用临时性的覆盖物来保护裸露的土壤,防止水土流失。

•排水系统:合理规划排水系统,减少道路表面积水,防止道路冲刷和泥沙淤积。

•植被恢复:在施工完成后,及时进行植被恢复,通过植被的根系固定土壤,减少土壤侵蚀。

4. 节能减排措施风电场道路施工中的节能减排措施可以降低施工对环境的影响。

以下是一些推荐的措施:•节能机械设备:选择节能的施工机械设备,如节能型挖掘机、装载机等。

并根据施工需要合理使用设备,减少能源消耗。

•沥青回收再利用:合理使用沥青,减少浪费。

对剩余的沥青进行回收和再利用,可以降低碳排放。

•减少运输距离:优化道路布局,减少运输距离,降低运输能耗和碳排放。

大唐大庆太平风电项目绿色施工

大唐大庆太平风电项目绿色施工

郑州睿群工程监理有限公司大唐大庆太平风电工程监理绿色施工编制:审核:批准:郑州睿群工程监理有限公司2016年09月20日更改日期更改通知单号更改页更改章节号持有人验证人文件更改一览表郑州睿群工程监理有限公司ZHENGZHOU WISEGROUP ENGINEERING MANAGEMENT CO., LTD大唐大庆太平风电场49.5MWp风电项目及220kV送出线路工程监理绿色施工编制人:审核人:批准人:郑州睿群工程监理有限公司年月日总则为了切实做好绿色施工、节能减排工作,进一步加强设计单位、监理单位、施工单位的节能意识,结合本工程的实际情况,各施工单位行政一把手负总责,把绿色施工纳入企业职工安全卫生和环境管理的具体管理内容中,制定具体的实施细则,考评办法,着力落实推进本工程的绿色施工水平的不断提高。

在工程建设过程中认真策划执行节能减排的各项有关措施,统筹考虑电力工程全寿命周期的节能、减排工作,为加快建设资源节约型,环境友好型社会做出贡献。

绿色施工、节能减排,必须努力做好“四节一环”(节能、节地、节水、节材和环境保护)的各项工作。

依据本工程要执行的绿色施工管理体系文件:《绿色施工导则》《全国建筑绿色施工管理办法》《全国建筑业绿色施工示范工程验收评价主要指标》《建筑工程绿色施工评价标准》《建筑工程绿色施工规范》《电力建设绿色施工示范工程管理办法》目录1、绿色施工的六项要求 (3)2、绿色施工管理 (3)3、环境保护技术要点 (4)4、节约与材料资源利用 (7)5、节水与水资源利用 (9)6、节能与能源利用 (10)7、节地与施工用地保护 (11)8、施工场地文明、人员安全与健康管理 (12)9、发展绿色施工的新技术、新设备、新材料与新工艺 (14)10、绿色施工基础资料汇总 (14)1、绿色施工的六项要求:为了落实“节能减排”,保护环境的基本国策,要从六个方面对“绿色施工”提出了要求,绿色施工的6项要求是:1.1施工管理(组织管理、规划管理、实施管理、评价管理、人员安全与健康管理);1.2环境保护(扬尘控制、噪声振动控制、光污染控制、水污染控制、土壤保护、建筑垃圾控制、地下设施、文物和资源保护);1.3节约与材料资源利用(节约措施、结构材料、围护材料、装饰装修材料、周转材料);1.4节水与水资源利用(提高用水效率、非传统水源利用、用水安全);1.5节能与能源利用(节能措施,机械设备与机具,生产、生活及办公临时设施、施工用电及照明;1.6节地与施工用地保护(临时用地指标,临时用地保护,施工总平面布置);2、绿色施工管理绿色施工管理主要包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面。

风电工程绿色施工方案

风电工程绿色施工方案

风电工程绿色施工方案1. 引言随着环境保护的重要性日益凸显,绿色施工在各个行业中逐渐被重视起来。

作为一种清洁能源项目,风电工程也应积极采用绿色施工方案,以确保项目的环保性和可持续性。

本文将介绍一种适用于风电工程的绿色施工方案,旨在最大程度地减少施工对环境的影响。

2. 可行性研究在进行任何风电工程之前,我们首先需要进行可行性研究,评估项目的环境影响和风险。

这种研究可帮助我们确定合理的绿色施工方案,并确保项目顺利进行。

我们将参考过往经验和相关法规,对土地利用、生物多样性、水资源和大气环境等方面进行研究,以便制定适合该地区的绿色施工方案。

3. 现场准备为了保护生态环境,我们在进行施工前会进行全面的现场准备工作。

这包括确保施工现场的清洁,清除周边区域的垃圾和杂草,并进行土地修复工作。

我们将严格遵守施工现场的环保要求,减少土壤侵蚀和水源污染。

4. 节能减排为了减少对环境的不良影响,我们在风电工程的各个环节都将采取节能减排措施。

在设备选择方面,我们将优先选择高效节能的设备,减少能源消耗和废弃物产生。

在施工过程中,我们会合理规划工作流程,尽量减少能源的浪费和排放。

同时,我们会严格控制噪音和粉尘污染,确保施工现场的生态环境良好。

5. 垃圾处理与回收利用在风电工程施工过程中难免会产生一定数量的垃圾和废弃物。

为了实现绿色施工的目标,我们将对垃圾进行分类处理,并最大限度地进行废物回收利用。

通过建立合理的垃圾处理系统,我们可以减少对环境的污染,并对可回收物资进行二次利用,降低资源消耗。

6. 水资源管理在风电工程施工中,对水资源的合理管理是至关重要的。

为了实现绿色施工方案,我们将采用节水措施,并确保使用的水资源符合环保要求。

我们将优先使用雨水和再生水,减少对自然水源的依赖。

同时,我们将优化供水系统,减少水资源的浪费和污染。

7. 社区参与绿色施工方案需要广泛的社区参与和支持。

我们将积极与当地居民和相关团体合作,共同推动绿色施工理念的传播和实施。

大庆油田风电项目审批公示

大庆油田风电项目审批公示

大庆油田风电项目审批公示
(最新版)
目录
1.大庆油田风电项目背景
2.项目审批公示的内容
3.项目建设的意义和目标
4.项目面临的挑战和解决方法
5.项目的未来展望
正文
大庆油田是中国最大的油田之一,其首个风电项目近日完成了审批公示。

这个项目是大庆油田迈向新能源领域的重要一步,也是中国能源行业转型的标志性事件。

审批公示的内容显示,大庆油田风电项目总投资约 10 亿元人民币,将建设 100 台风电机组,总装机容量达到 500 兆瓦。

该项目将在 2022 年底前建成并投入使用。

项目建设的意义和目标在于,通过利用清洁风能替代部分原有的传统发电能源,减少对环境的污染,达到环保节能的目的。

同时,该项目也将推动大庆油田转型升级,实现绿色低碳发展。

然而,项目建设也面临着诸多挑战。

首先,项目所在地的地下水位较高,需要采取特殊措施进行处理。

其次,冬季低温施工和吊装组建等高难度工作也需要克服。

但是,大庆油田龙一联清洁能源风电项目在无同行经验借鉴的情况下,克服了这些困难,成功完成了首台风电机组的并网。

对于项目的未来展望,大庆油田风电项目将成为中国能源行业的一个典范,为其他油田企业提供了一个可借鉴的案例。

第1页共1页。

(完整word版)风电绿色施工方案

(完整word版)风电绿色施工方案

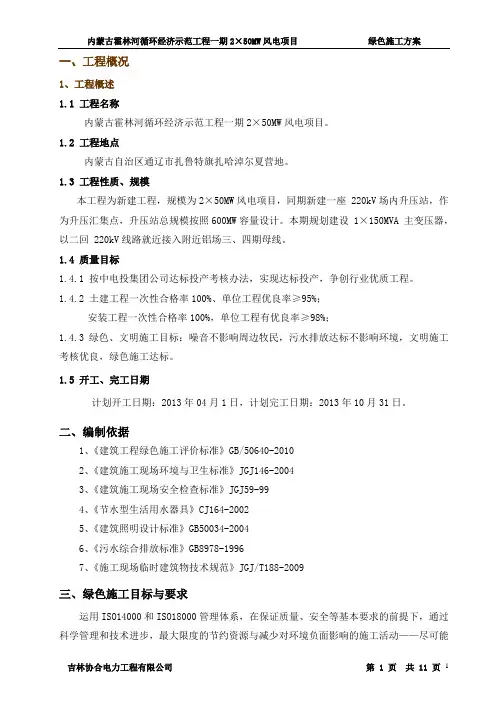

一、工程概况1、工程概述1.1 工程名称内蒙古霍林河循环经济示范工程一期2×50MW风电项目。

1.2 工程地点内蒙古自治区通辽市扎鲁特旗扎哈淖尔夏营地。

1.3 工程性质、规模本工程为新建工程,规模为2×50MW风电项目,同期新建一座 220kV场内升压站,作为升压汇集点,升压站总规模按照600MW容量设计。

本期规划建设1×150MVA 主变压器,以二回 220kV线路就近接入附近铝场三、四期母线。

1.4 质量目标1.4.1 按中电投集团公司达标投产考核办法,实现达标投产,争创行业优质工程。

1.4.2 土建工程一次性合格率100%、单位工程优良率≥95%;安装工程一次性合格率100%,单位工程有优良率≥98%;1.4.3绿色、文明施工目标:噪音不影响周边牧民,污水排放达标不影响环境,文明施工考核优良,绿色施工达标。

1.5 开工、完工日期计划开工日期:2013年04月1日,计划完工日期:2013年10月31日。

二、编制依据1、《建筑工程绿色施工评价标准》GB/50640-20102、《建筑施工现场环境与卫生标准》JGJ146-20043、《建筑施工现场安全检查标准》JGJ59-994、《节水型生活用水器具》CJ164-20025、《建筑照明设计标准》GB50034-20046、《污水综合排放标准》GB8978-19967、《施工现场临时建筑物技术规范》JGJ/T188-2009三、绿色施工目标与要求运用ISO14000和ISO18000管理体系,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度的节约资源与减少对环境负面影响的施工活动——尽可能的应用绿色施工的新技术、新设备、新材料与新工艺,实现四节一环保(节能、节地、节水、节材和环境保护)。

绿色与施工指标体系由节地与室外环境、节能与能源利用、节水与水资源利用、节材与材料资源、环境质量等五类指标组成。

如下图所示:每万元产值施工基础阶段主体阶段装修阶段能耗控制指标用电控制指标75.2千瓦时94千瓦时122.2千瓦时用水控制指标10.04立方米10.78立方米11.1立方米生活能耗控制指标:1、施工现场劳务人员生活用电平均每人每月<25千瓦时(含食堂、浴室等生活区公共用电)。

风电绿色施工措施

风电绿色施工措施

风电绿色施工措施8、风电工程施工8。

1植被恢复控制8。

1。

1实施原则(1)以“谁开发谁保护”、“谁造成生态破坏谁治理”为基本原则,在现场踏勘及收集资料的基础上,查清项目区水土流失现状及其特征,根据工程特点,界定项目的水土流失防治职责范围,有针对性地采取防治措施.(2)坚持“生态保护工程必须与主体工程同时设计、同时施工、同时投产使用”的“三同时”原则.合理安排新增水保措施的实施进度,以环境效益和社会效益为主,把控制水土流失、恢复植被、改善生态环境放在首位,保证生态保护工程尽早发挥效益。

(3)坚持“预防为主”的原则,工程措施和植物措施的布设充分考虑水土流失易发场所。

(4)坚持“生态优先”的原则,开发建设项目生态保护、治理的最终目的是保护和改善建设区域的生态环境,草、树种选择当地适生品种,利于植被的快速恢复。

(5)坚持“重点突出"原则,在设计中通过对防治区域的划分,工程措施与植物措施相结合,遵循全面治理和重点治理相结合、防治与监督相结合的设计思路,合理布置各项防治措施,建立选型正确、结构合理、功能齐全、效果显著的生态保护综合防治体系,使生态保护方案具有较强的针对性和可操作性,同时又能达到控制和防治新增水土流失的目的,使项目建设区生态环境有明显改善。

(6)坚持“保护优先、因害设防”的原则,根据南北方水土、植被差异的特点,生态保护过程中,北方地区减少二次动土,防止损毁植被;南方地区雨水较多,及时种植,防止水土流失。

(7)坚持“经济可行"的原则,各项措施制定做到投资少、效益好、可操作性强。

8.1.2控制方法工程建设过程中,一方面开挖扰动地貌、占压土地和损坏植被,使原地表蓄水保土功能下降;另一方面施工中开挖、填筑等动用的土方量较大。

在南方一般属于水力侵蚀为主的红壤丘陵区,主要表现为坡面面蚀和浅沟侵蚀,应采取恢复植被防治水土流失的措施,为有效防治道路挖填形成的裸露地表和边坡的水土流失,对具备植物生长的土路肩、边坡等部位撒播灌草。

风机基础监理实施细则

风机基础监理实施细则

大唐大庆太平风电场项目及220kV送出线路工程施工监理项目监理实施细则郑州睿群工程监理有限公司大唐大庆太平风电工程风机基础监理细则编制:审核:批准:郑州睿群工程监理有限公司郑州睿群工程监理有限公司2016年09月20日郑州睿群工程监理有限公司ZHENGZHOU WISEGROUP ENGINEERING MANAGEMENT CO., LTD 大唐大庆太平风电场49.5MWp风电项目及220kV送出线路工程监理实施细则(风机基础)编制人:审核人:批准人:郑州睿群工程监理有限公司年月日目录一、监理实施细则编制依据 .................................................................. 1二、本专业工程概况和特点 .................................................................. 12.1 工程概况:(根据工程实际情况填写)............................................................ 12.2 参见单位:(根据工程实际情况填写)............................................................ 2三、监理工作流程................................................................................ 23.1 监理工作流程图 ............................................................................................... 23.2 施工过程循环控制流程图 ................................................................................. 33.3 技术核定(工程变更)管理程序:................................................................... 33.4 工程质量控制管理方法图示.............................................................................. 43.5 单项工程质量控制及工程验收监理程序............................................................ 63.6 单位工程质量控制流程..................................................................................... 73.7 隐蔽工程验收监理程序..................................................................................... 8四、监理工作的控制要点及目标值........................................................ 94.1 监理检查验收项目及程序 ................................................................................. 94.2 监理工作的控制要点及目标值....................................................................... 13五、监理的工作方法及措施 ............................................................... 165.1 监理工作原则................................................................................................ 165.2 监理工作方法................................................................................................ 165.3 监理工作前预控措施 ..................................................................................... 175.4 监理工作事中控制措施.................................................................................. 185.5 监理工作事后把关控制措施........................................................................... 20一、监理实施细则编制依据1.1大唐大庆太平风电工程监理规划;1.2施工图纸及相关设计文件;1.3《建设工程监理规范》GB/T50319-2013;1.4《建设工程施工质量验收统一标准》GB50300-20131.5《建筑地基基础工程施工质量验收规范》(GB50202-2002)1.6《砌体工程施工质量验收规范》GB50203-2011;1.7《混凝土结构工程施工质量验收规范》GB50204-2015;1.8《建筑工程施工质量验收统一标准》GB50300—2013;1.9《建筑边坡工程技术规范》(GB50330-2002)1.10批准的施工组织设计。

大庆东建风电项目公示

大庆东建风电项目公示

大庆东建风电项目公示【实用版】目录1.大庆东建风电项目简介2.项目公示的目的和意义3.项目的建设内容和规模4.项目的实施计划和预期效果5.公众参与和反馈途径正文大庆东建风电项目公示随着全球气候变化和环境问题日益严重,可再生能源的开发和利用已成为世界各国的共识。

我国政府也一直在积极推动新能源产业的发展,以实现可持续发展和绿色低碳生活。

在此背景下,大庆东建风电项目应运而生,旨在为我国新能源产业注入新的活力。

大庆东建风电项目位于黑龙江省大庆市,是由大庆东建新能源有限公司投资建设的风力发电项目。

该项目总投资约 50 亿元人民币,规划装机容量 500 兆瓦,预计年发电量可达 10 亿千瓦时。

项目拟采用国内先进的风力发电技术和设备,以实现高效、环保、节能的发电目标。

项目公示的目的和意义主要体现在以下几个方面:首先,通过公示项目信息,提高项目的透明度,让社会各界了解项目的建设情况和发展规划;其次,广泛征求公众意见,收集各方面的建议和需求,以完善项目设计和实施方案;最后,为项目的顺利实施创造有利条件,推动项目早日建成投产,为我国新能源产业的发展做出贡献。

项目的建设内容和规模主要包括:风力发电机组、塔架、输电线路、变电站等设施的建设。

项目拟采用 50 台单机容量为 10 兆瓦的风力发电机组,总装机容量 500 兆瓦。

同时,项目还将建设相应的输电线路和变电站,以满足风电场的电力输出需求。

项目的实施计划和预期效果如下:项目预计于 2022 年 12 月 31 日前完成建设并投入运行。

项目建成后,年发电量可达 10 亿千瓦时,可满足约 20 万户家庭的用电需求。

同时,项目还将节省大量的煤炭资源,减少二氧化碳排放,对保护环境、改善空气质量具有积极意义。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

睿群工程监理大唐太平风电工程监理绿色施工编制:审核:批准:睿群工程监理2016年09月20日睿群工程监理ZHENGZHOU WISEGROUP ENGINEERING MANAGEMENT CO., LTD大唐太平风电场49.5MWp风电项目及220kV送出线路工程监理绿色施工编制人:审核人:批准人:睿群工程监理年月日总则为了切实做好绿色施工、节能减排工作,进一步加强设计单位、监理单位、施工单位的节能意识,结合本工程的实际情况,各施工单位行政一把手负总责,把绿色施工纳入企业职工安全卫生和环境管理的具体管理容中,制定具体的实施细则,考评办法,着力落实推进本工程的绿色施工水平的不断提高。

在工程建设过程中认真策划执行节能减排的各项有关措施,统筹考虑电力工程全寿命周期的节能、减排工作,为加快建设资源节约型,环境友好型社会做出贡献。

绿色施工、节能减排,必须努力做好“四节一环”(节能、节地、节水、节材和环境保护)的各项工作。

依据本工程要执行的绿色施工管理体系文件:《绿色施工导则》《全国建筑绿色施工管理办法》《全国建筑业绿色施工示工程验收评价主要指标》《建筑工程绿色施工评价标准》《建筑工程绿色施工规》《电力建设绿色施工示工程管理办法》目录1、绿色施工的六项要求 (3)2、绿色施工管理 (3)3、环境保护技术要点 (4)4、节约与材料资源利用 (7)5、节水与水资源利用 (9)6、节能与能源利用 (10)7、节地与施工用地保护 (11)8、施工场地文明、人员安全与健康管理 (12)9、发展绿色施工的新技术、新设备、新材料与新工艺 (14)10、绿色施工基础资料汇总 (14)1、绿色施工的六项要求:为了落实“节能减排”,保护环境的基本国策,要从六个方面对“绿色施工”提出了要求,绿色施工的6项要求是:1.1施工管理(组织管理、规划管理、实施管理、评价管理、人员安全与健康管理);1.2环境保护(扬尘控制、噪声振动控制、光污染控制、水污染控制、土壤保护、建筑垃圾控制、地下设施、文物和资源保护);1.3节约与材料资源利用(节约措施、结构材料、围护材料、装饰装修材料、周转材料);1.4节水与水资源利用(提高用水效率、非传统水源利用、用水安全);1.5节能与能源利用(节能措施,机械设备与机具,生产、生活及办公临时设施、施工用电及照明;1.6节地与施工用地保护(临时用地指标,临时用地保护,施工总平面布置);2、绿色施工管理绿色施工管理主要包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面。

2.1组织管理2.1.1建立绿色施工管理体系,并制定相应的管理制度与目标。

2.1.2总监理工程师为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员2.1.3绿色施工管理小组组长:总监理工程师副组长:总监理工程师代表组员:专业监理工程师监理员信息资料员2.2规划管理2.2.1要求各施工单位编制绿色施工方案。

该方案应在施工组织设计中独立成章,并按有关规定进行审批。

2.2.2绿色施工方案应包括以下容:2.2.2.1环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源。

2.2.2.2节材措施,在保证工程安全与质量的前提下,制定节材措施。

如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。

2.2.2.3节水措施,根据工程所在地的水资源状况,制定节水措施。

2.2.2.4节能措施,进行施工节能策划,确定目标,制定节能措施。

2.2.2.5节地与施工用地保护措施,制定临时用地指标、施工总平面布置规划及临时用地节地措施等。

编制完成报监理部人员审查,并签字确认。

2.3实施管理2.3.1施工单位绿色施工应对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。

2.3.2应结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。

2.3.3定期对职工进行绿色施工知识培训,增强职工绿色施工意识。

2.4人员安全与健康管理2.4.1施工单位应制订施工防尘、防毒、防辐射等职业危害的措施,保障施工人员的长期职业健康。

2.4.2合理布置施工场地,保护生活及办公区不受施工活动的有害影响。

施工现场建立卫生急救、保健防疫制度,在安全事故和疾病疫情出现时提供及时救助。

2.4.3提供卫生、健康的工作与生活环境,加强对施工人员的住宿、膳食、饮用水等生活与环境卫生等管理,明显改善施工人员的生活条件。

3、环境保护技术要点3.1扬尘控制3.1.1运送土方、垃圾、设备及建筑材料等,不污损场外道路。

运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,保证车辆清洁。

施工现场出口应设置洗车槽。

3.1.2土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。

3.1.3结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5m。

对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放;场区可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时尽量使用吸尘器,避免使用吹风器等易产生扬尘的设备;机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施。

3.1.4施工现场非作业区达到目测无扬尘的要求。

对现场易飞扬物质采取有效措施,如洒水、地面硬化、围档、密网覆盖、封闭等,防止扬尘产生。

3.1.5构筑物机械拆除前,做好扬尘控制计划。

可采取清理积尘、拆除体洒水、设置隔档等措施。

3.1.6在场界四周隔档高度位置测得的大气总悬浮颗粒物(TSP)月平均浓度与城市背景值的差值不大于0.08mg/m3。

3.2噪音与振动控制3.2.1现场噪音排放不得超过国家标准《建筑施工场界噪声限值》(GB12523-90)的规定。

3.2.2在施工场界对噪音进行实时监测与控制。

监测方法执行国家标准《建筑施工场界噪声测量方法》(GB12524-90)。

3.2.3使用低噪音、低振动的机具,采取隔音与隔振措施,避免或减少施工噪音和振动。

3.3光污染控制3.3.1尽量避免或减少施工过程中的光污染。

夜间室外照明灯加设灯罩,透光方向集中在施工围。

3.3.2电焊作业采取遮挡措施,避免电焊弧光外泄。

3.4水污染控制3.4.1施工现场污水排放应达到国家标准《污水综合排放标准》(GB8978-1996)的要求。

3.4.2在施工现场应针对不同的污水,设置相应的处理设施,如沉淀池、隔油池、化粪池等。

3.4.3污水排放应委托有资质的单位进行废水水质检测,提供相应的污水检测报告。

3.4.4保护地下水环境。

采用隔水性能好的边坡支护技术。

在缺水地区或地下水位持续下降的地区,基坑降水尽可能少地抽取地下水;当基坑开挖抽水量大于50万m3时,应进行地下水回灌,并避免地下水被污染。

3.4.5对于化学品等有毒材料、油料的储存地,应有严格的隔水层设计,做好渗漏液收集和处理。

3.5土壤保护3.5.1保护地表环境,防止土壤侵蚀、流失。

因施工造成的裸土,及时覆盖砂石或种植速生草种,以减少土壤侵蚀;因施工造成容易发生地表径流土壤流失的情况,应采取设置地表排水系统、稳定斜坡、植被覆盖等措施,减少土壤流失。

3.5.2沉淀池、隔油池、化粪池等不发生堵塞、渗漏、溢出等现象。

及时清掏各类池沉淀物,并委托有资质的单位清运。

3.5.3对于有毒有害废弃物如电池、墨盒、油漆、涂料等应回收后交有资质的单位处理,不能作为建筑垃圾外运,避免污染土壤和地下水。

3.5.4施工后应恢复施工活动破坏的植被(一般指临时占地)。

与当地园林、环保部门或当地植物研究进行合作,在先前开发地区种植当地或其他合适的植物,以恢复剩余空地地貌或科学绿化,补救施工活动中人为破坏植被和地貌造成的土壤侵蚀。

3.6建筑垃圾控制3.6.1制定建筑垃圾减量化计划,如住宅建筑,每万平方米的建筑垃圾不宜超过400吨。

3.6.2加强建筑垃圾的回收再利用,力争建筑垃圾的再利用和回收率达到30%,建筑物拆除产生的废弃物的再利用和回收率大于40%。

对于碎石类、土石方类建筑垃圾,可采用地基填埋、铺路等方式提高再利用率,力争再利用率大于50%。

3.6.3施工现场生活区设置封闭式垃圾容器,施工场地生活垃圾实行袋装化,及时清运。

对建筑垃圾进行分类,并收集到现场封闭式垃圾站,集中运出。

3.7地下设施、文物和资源保护3.7.1施工前应调查清楚地下各种设施,做好保护计划,保证施工场地周边的各类管道、管线、建筑物、构筑物的安全运行。

3.7.2施工过程中一旦发现文物,立即停止施工,保护现场并通报文物部门并协助做好工作。

3.7.3避让、保护施工场区及周边的古树名木。

3.7.4逐步开展统计分析施工项目的CO2排放量,以及各种不同植被和树种的CO2固定量的工作。

4、节约与材料资源利用4.1节材措施4.1.1根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。

制定材料进场、保管、出库计划和管理制度。

4.1.2现场材料堆放有序。

储存环境适宜,措施得当。

保管制度健全,责任落实。

4.1.3材料运输工具适宜,装卸方法得当,防止损坏和遗洒。

根据现场平面布置情况就近卸载,避免和减少二次搬运。

4.1.4采取技术和管理措施提高模板、脚手架等的周转次数。

4.1.5优化安装工程的预留、预埋、管线路径等方案。

4.1.6就地取材,建筑材料优先采用当地生产的建筑材料。

建筑材料采购制订明确的环保材料采购条款,对材料供应单位进行审核、比较、挑选。

4.1.7采取措施使用符合对环境无害,对人体健康没有影响绿色建材。

施工中购入的主材、辅材应符合规划设计时绿色材料要求。

材料的各项指标应达到现行国家绿色建材标准要求。

装饰装修材料的购入尽量选择经过法定检测单位认证的绿色材料,并应按照规、规程要求,进行有害物质评定检查。

4.1.8材料合理使用,减少废料率,建立可再生废料的回收管理办法。

对废料进行二次选用,达到使用条件的要充分利用。

减少材料运输过程中材料的损耗率,加强施工过程材料可利用率。

4.1.9周转材料注意维护,延长自有周转材料使用寿命。

对租赁的周转材料依据施工周期,精确计算使用天数,不需用时及时退回租赁单位。

4.1.10对场地建设现状进行调查,合理安排工期,利用拟建道路和建筑物,减少资源能源消耗,提高资源再利用率,节约材料与资源。

4.1.11制定施工场地废弃物管理计划,对现场堆料场进行统一规划。

对不同的进场材料设备进行分类,合理堆放和储存,并挂牌标明标识。

重要设备材料利用专门的围栏和库房储存,并设专人管理。

施工过程中,严格按照材料管理办法进行限额领料。

对废料、旧料做到每日清理回收。

对可回收利用的施工废弃物,将其直接再应用于施工过程中,或通过再生利用厂进行加工处理,再利用。
