一、工程概况:
七中泵室5台水泵排水闸阀已使用多年,因油缸闸阀锈蚀严重,关闭阀门后漏水严重,严重影响排水能力,为保证安全车间与机动科决定对排水闸阀进行更换,并对水泵进行大修,为了保证施工顺利进行特制定施工方案。

二、施工内容:
1、0点班在7:30分前抽完水仓内水,确保最低水位。

2、关闭水泵室斜巷上口排水闸阀
3、提前一班在闸阀下放使用圆木及板搭设牢固的安全平台。

4、拆除¢200毫米旧闸阀及液压系统。

5、更换¢200毫米手动闸阀及拆除旧泵进行大修。

6、清理现场、试泵。

三、施工组织:
施工总负责人:温学义施工现场负责人:郭新峰
电气焊安装操作人:维修工
施工时间:20xx年8月5----8月20日
四、施工前准备:
1、对施工人员进行培训。

2、3T手拉葫芦2个、400套30×120螺丝、铁丝10kg、¢200闸阀6个、氧气乙炔一套、一台
焊机、圆木10根、板10块、胶板5㎡。

五、施工工序及质量要求:
1、施工前检查水仓水位是否在最低水位,否则不得施工。

2、水泵检修前首先切断电机电源并悬挂“检修作业禁止合闸”标志牌。

3、检查关闭水泵进出口阀门,并安全确认。

4、关闭泵室斜巷上口排水闸阀,对斜巷管路进行放水。

5、拆除液压闸阀上的油压管路并悬挂整齐;固定3T手拉葫芦在旧闸阀上方并与闸阀连接牢固。

6、使用气焊对闸阀上的螺丝进行切割。

7、使用手拉葫芦将旧闸阀放至地面。

8、将新闸阀拉至相同位置用螺丝进行紧固。

9、对个部位进行检查确保螺丝无松动、无漏
水。

六、安全技术措施:
1、施工期间使用电气焊时严格执行动火规定,现场配备消防器材。

2、放水前要确保放水管路固定牢固,防止压力水伤人。

3、放水期间及更换闸阀时派专人观察水仓内水位上升情况。

4、拆除电机与水泵连接传动部件螺丝;拆卸水泵从水泵后尾进行(水泵与电机连接部分为前头)。

5、拆卸部件要保护好,关键部件做好标记。

6、装配水泵时与拆卸水泵相反。

7、水泵装配完毕后,要进行调试运转,确认各项技术指标达到要求后方可交付水泵工正常使用。

8、更换闸阀时使用手拉葫芦起吊时应提前检查
手拉葫芦是否完好起吊环是否满足3T手拉葫芦要求,并确保起吊点牢固可靠,起吊时下方严禁站人。

9、施工过程中任何工具、备件等禁止抛掷。

编制:原疃矿区二采区
审查:安全科:
机动科:
审批:
2015.08.05
这里写地址或者组织名称
Write Your Company Address Or Phone Number Here。

合集下载

更换水泵安全技术措施(标准版)

更换水泵安全技术措施(标准版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________更换水泵安全技术措施(标准版)更换水泵安全技术措施(标准版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。

显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

一、准备工作1、作业前清理作业现场杂物,保证作业路线畅通。

2、准备好完好的工具设备。

3、提前将备用水泵运至更换地点。

二、施工方法1、更换前将水抽至最低位置。

2、从开关上停电闭锁,挂停电牌,安排专人看护开关。

3、关闭水门,使用1T导链将下水管吊稳,吃力,卸掉水管。

4、卸下水泵护罩,卸掉电机和水泵的连接螺丝,水泵底座连接丝。

5、使用导链将水泵吊至合适位置,将新水泵吊至安装。

6、送电试运转。

三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,如支护不好及时处理,严禁在支护不好的地点作业。

2、送电前一定要检查瓦斯浓度不得超过0.5%。

3、起吊前检查所用导链、大链、链环,必须完好可靠,严禁使用不合格作业工具进行起吊作业,人员作业前一定要带好手套等防护工具。

4、吊环一定要上满扣,马蹄环使用M20mm*75mm的螺丝封口时一定要带满扣。

5、选取支护可靠的起吊锚杆或者支护可靠的工字钢棚悬挂导链,导链悬挂要牢固可靠,导链勾头要挂牢固,要有防脱措施。

6、起吊操作人员必须站在安全可靠地点进行操作,严禁站在设备下方和设备的运动趋势方向,起吊过程中严禁用手、脚直接推、拉起吊设备,严禁人员在起吊设备上方站立,严禁用人体重量来平衡被吊运的重物。

更换水泵闸阀水泵大修施工方案及安全技术措施

更换水泵闸阀水泵大修施工方案及安全技术措施

更换水泵闸阀水泵大修施工方案及安全技术措施1. 引言水泵是工业生产和生活中常用的设备之一,它的正常运行对于保障工业生产和人民生活起着至关重要的作用。

然而,由于长期使用和磨损,水泵闸阀可能会出现故障和损坏,此时就需要进行大修施工来更换水泵闸阀。

本文将详细介绍更换水泵闸阀的大修施工方案及相应的安全技术措施。

2. 施工方案2.1 施工准备在开始施工前,需要进行充分的准备工作,包括: - 了解水泵闸阀的型号、规格和技术要求; - 准备所需的施工设备和工具; - 确定施工时间和地点,制定详细的施工计划。

2.2 停机与排空在进行大修施工前,需要将水泵停机,并进行排空处理,具体步骤如下: 1. 关闭水泵进水和出水阀门; 2. 切断水泵电源; 3. 打开放水阀门,放空水泵内残余水。

2.3 拆卸水泵闸阀拆卸水泵闸阀是更换水泵闸阀的关键步骤,需要按照以下流程进行: 1. 卸下水泵闸阀的连接螺栓和螺母; 2. 使用合适的工具,拆卸水泵闸阀和紧固件; 3. 检查拆卸的部件是否有损坏或磨损,如有需要,将其更换。

2.4 安装新的水泵闸阀安装新的水泵闸阀是施工的重要环节,需要按照以下步骤进行: 1. 将新的水泵闸阀和配件准备好,并确认其型号和规格是否符合要求; 2. 使用适当的工具和方法,将新的水泵闸阀安装到水泵上; 3. 确保每个连接部位的紧固螺栓和螺母符合要求,并进行适当的加固。

2.5 调试与检测安装完新的水泵闸阀后,需要进行调试和检测,以确保其正常运行,具体步骤如下: 1. 连接好水泵进水和出水管道,并打开相应的阀门; 2. 检查水泵闸阀是否正常工作,包括检查是否有异响、泄漏等现象; 3. 如有异常情况,及时停机检修,直到问题解决。

2.6 恢复供水在确认水泵闸阀安装和调试完毕后,可以恢复供水,具体步骤如下: 1. 逐步打开进水阀门,允许水流缓慢进入水泵;2. 检查水泵闸阀处是否有泄漏现象,如有需要,密封紧固相关连接部位; 3. 监测水泵闸阀运行情况,确保水泵正常运转。

更换闸阀安全技术措施

更换闸阀安全技术措施

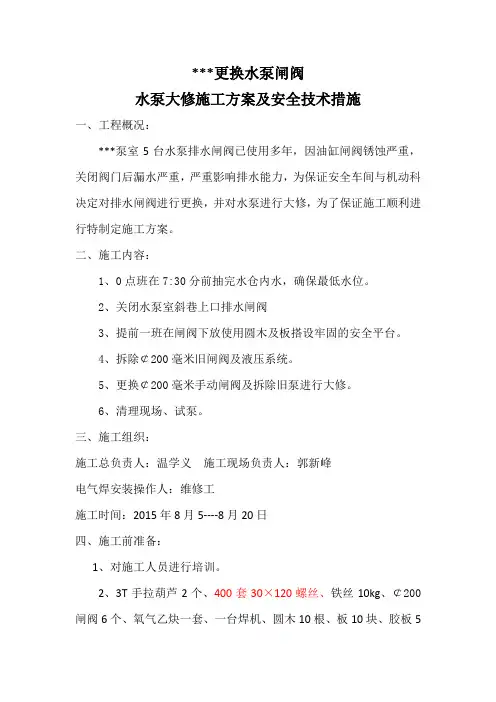

***更换水泵闸阀水泵大修施工方案及安全技术措施一、工程概况:***泵室5台水泵排水闸阀已使用多年,因油缸闸阀锈蚀严重,关闭阀门后漏水严重,严重影响排水能力,为保证安全车间与机动科决定对排水闸阀进行更换,并对水泵进行大修,为了保证施工顺利进行特制定施工方案。

二、施工内容:1、0点班在7:30分前抽完水仓内水,确保最低水位。

2、关闭水泵室斜巷上口排水闸阀3、提前一班在闸阀下放使用圆木及板搭设牢固的安全平台。

4、拆除¢200毫米旧闸阀及液压系统。

5、更换¢200毫米手动闸阀及拆除旧泵进行大修。

6、清理现场、试泵。

三、施工组织:施工总负责人:温学义施工现场负责人:郭新峰电气焊安装操作人:维修工施工时间:2015年8月5----8月20日四、施工前准备:1、对施工人员进行培训。

2、3T手拉葫芦2个、400套30×120螺丝、铁丝10kg、¢200闸阀6个、氧气乙炔一套、一台焊机、圆木10根、板10块、胶板5㎡。

五、施工工序及质量要求:1、施工前检查水仓水位是否在最低水位,否则不得施工。

2、水泵检修前首先切断电机电源并悬挂“检修作业禁止合闸”标志牌。

3、检查关闭水泵进出口阀门,并安全确认。

4、关闭泵室斜巷上口排水闸阀,对斜巷管路进行放水。

5、拆除液压闸阀上的油压管路并悬挂整齐;固定3T手拉葫芦在旧闸阀上方并与闸阀连接牢固。

6、使用气焊对闸阀上的螺丝进行切割。

7、使用手拉葫芦将旧闸阀放至地面。

8、将新闸阀拉至相同位置用螺丝进行紧固。

9、对个部位进行检查确保螺丝无松动、无漏水。

六、安全技术措施:1、施工期间使用电气焊时严格执行动火规定,现场配备消防器材。

2、放水前要确保放水管路固定牢固,防止压力水伤人。

3、放水期间及更换闸阀时派专人观察水仓内水位上升情况。

4、拆除电机与水泵连接传动部件螺丝;拆卸水泵从水泵后尾进行(水泵与电机连接部分为前头)。

5、拆卸部件要保护好,关键部件做好标记。

6、装配水泵时与拆卸水泵相反。

水泵房更换3#主排水泵的安全技术措施安全技术措施

水泵房更换3#主排水泵的安全技术措施安全技术措施

主排水泵房更换3#主排水泵的安全技术措施因主排水泵房3#主排水泵的轴承损坏末端漏水严重,为保证泵房正常排水,特组织进行更换,计划用时7小时。

为了确保此项施工安全顺利完成,特制定如下安全技术措施:一、劳动组织施工安全负责人:xxx施工负责人:xxx参加施工人员:xxx、xxx等施工时间:2023年4月6日 08时00分—15时00分二、施工步骤、要求:(一)故障泵的拆卸:1. 变电所变电工将3#主排水泵对应电源开关停电闭锁,悬挂警示牌。

2. 关闭水泵上方的配水大闸阀,松掉3#主排水泵底脚螺栓,拆除联轴器护罩,将联轴器连接螺栓逐一拆下,螺栓统一归放。

3. 拆除水泵泵体的底脚固定螺栓。

4. 使用钢丝绳固定好3# 吸水井内的水泵吸水管,拆除泵体与吸水管的连接螺栓。

5. 在水泵上方起重工字钢梁上挂一个5t 手拉葫芦,利用一根完好的钢丝绳扣和5t 手拉葫芦将水泵泵体吊运到通道侧小平板车上,用手扳葫芦固定在小平板车上。

6. 清理水泵房内杂物,保证小平板车运行无阻。

7. 作业人员将小平板车推到中央水泵房入口处,利用ED7多功能车将其运至升井。

8. 泵体升井至机电科进行检修。

(二)新泵的安装:1. 得到机电科负责人核准新泵完好情况后,方可将新泵装车下井。

2. 利用梯子在水泵房门口巷道正上方的专用起吊锚索上悬挂一个完好的5t手拉葫芦。

3. 利用ED7多功能车将新泵运至泵房口的小平板车上,然后推动小平板车到水泵安装位置。

4. 利用水泵上方起重工字钢梁配合5t 手拉葫芦将水泵吊运至水泵安装基础上, 作业人员配合撬棍调整水泵位置, 找正水泵底脚螺栓位置,调整水泵水平位置进行固定,紧固地脚螺栓。

5. 对接逆止阀和泵体排水口,紧固连接螺栓。

6. 对接吸水管与泵体吸水口,紧固连接螺栓。

7. 安装联轴器螺栓并紧固,安装固定联轴器护罩。

8. 待检查安装全部完毕后,通知变电所变电工给3#主排水泵送电,由专职水泵工按照开泵标准作业流程开泵进行试运行。

更换水泵闸阀水泵大修施工方案及安全技术措施

更换水泵闸阀水泵大修施工方案及安全技术措施

更换水泵闸阀水泵大修施工方案及安全技术措施一、施工方案1. 施工前准备(1)安排专人负责水泵闸阀水泵大修工作,明确分工,确保各项工作有序进行。

(2)检查施工设备是否完好,包括手工工具、动力工具、安全防护设备等。

(3)对施工现场进行安全检查,检查完毕后设置安全警示标识,确保施工安全。

2. 拆卸工作(1)关闭进口和出口闸阀,切断电源。

(2)拆卸进水管和出水管,卸下水泵泵盖,取下叶轮与泵轴,清洁泵体。

(3)拆卸闸阀,检查密封面是否完好,对损坏部位进行更换。

3. 清洗工作(1)将拆下的水泵部件浸泡于清洗溶液中,清洗其中附着的泥沙、油污、锈迹等,以保证更换部件的质量。

(2)对闸阀进行清洗,清除其中的杂质,使之能够更加顺畅地开启和关闭。

4. 更换零件和重新组装(1)根据检查结果和所需更换部件清单更换相应的零件,确保更换部件符合相关标准和要求。

(2)重新按图纸要求组装水泵部件,进行定位、调整、装配等工作,组装完毕后进行高压测试。

5. 调试工作(1)对组装好的水泵进行初次启动,检查水泵工作是否正常,检查水泵轴线是否正常。

若检查结果存在问题,需要进行处理。

(2)对安装好的闸阀进行调试,检查闸阀是否能够顺畅地开启和关闭。

6. 处理完毕(1)将施工现场进行清理,恢复原状,打扫干净。

(2)对施工过程中使用的设施进行清洁和消毒。

(3)做好施工记录和各项检查检验记录。

二、安全技术措施1. 安全防护措施(1)工人在施工过程中必须穿防护服、防滑鞋等安全设备,根据工人所处工作环境可能存在的危险物质,佩戴适合的呼吸器防护。

对空气质量要求高的工段,需定期检测。

(2)搬运过程中,注意使用起重设备,避免体力搬运造成伤害。

(3)施工现场要设置多个闸阀,以避免因失误等情况引起液体泄漏造成环境污染。

2. 施工现场的安全措施(1)施工现场划分区域进行管理,设置防护栏杆和安全警示标识。

(2)在施工现场做好现场卫生清洁,散置物分类管理、减少施工过程中可能引起意外的因素。

中央泵房更换闸阀安全措施

中央泵房更换闸阀安全措施

中央泵房更换闸阀安全措施中央泵房是供水系统的重要组成部分,负责将地下水抽取出来并输送到城市的各个角落,保障着城市居民的日常生活用水。

该泵房的闸阀则是对抽水机的控制和调节起关键作用的设备。

然而,闸阀是一种高风险的设备,一旦出现故障可能会引发严重的后果。

近期中央泵房已经计划对闸阀进行更换,为了确保工程的安全和人员的安全,必须采取有效的安全措施。

一、人员配备中央泵房闸阀更换工程中,必须配备专业的技术人员,对闸阀进行详细的检查和执行更换任务。

同时,需要安排专业的安全人员,负责工程现场的安全管理和指挥。

工程现场必须要有足够的人员进行值守和巡查。

二、现场安全检查在更换闸阀的前期,必须对工程现场进行安全检查,确保断电、断气等必要的配套措施齐全,以避免事故的发生。

同时,需要在人员进入现场之前,对现场进行清理,包括清除杂物、保持通道畅通等措施,以防人员意外伤害和因杂物滑倒等导致闸阀安装不稳定。

三、严格作业流程在更换闸阀前需严格规定安全作业流程,确保操作员依照正确流程进行操作,有效避免错误操作。

操作员在进行操作前,需要仔细阅读操作手册和参照现场情况,确保能够正确完成工作。

四、安全措施在闸阀更换过程中,必须采取以下安全措施:1. 建立警示线和警示标志,设置指示灯,并进行相应的标识。

2. 在闸阀上方加装安全网或者密封层,以防止工作过程中的红外线或者闸阀掉落。

3. 确保所有工具和设备的稳定性,以防滑动或者掉落。

4. 在进行升降式作业时,必须确保升降机的固定和操作员的安全,避免升降机下降撞击操作员。

五、应急处理措施在闸阀更换过程中,必须备足应急救援资源,预先制定应急方案并进行演练;同时配备专业的应急救护人员和医疗设备,确保发生突发意外时能够快速响应,及时处理,减少事故带来的损失。

总之,中央泵房对闸阀进行更换必须从安全角度出发,确保操作人员的安全、设备的安全以及确保城市供水网络不受影响。

以上是几个方面的安全措施,仅供参考,实际需根据工程实际情况进行细化。

更换给水水泵的施工方案

更换给水水泵的施工方案1. 引言给水水泵作为建筑物的关键设备之一,在使用一段时间后可能由于老化、故障或者更新需求等原因需要进行更换。

本文将针对给水水泵的更换工作,提出一个详细的施工方案,包括施工准备、工序安排和注意事项等内容。

2. 施工准备在开始更换给水水泵之前,需要进行一系列的施工准备工作,以确保施工的顺利进行。

2.1 确定更换的原因在更换给水水泵之前,需要明确更换的原因是什么。

如果是由于水泵老化或出现故障导致的,那么需要彻底检查水泵的情况,并评估是否需要更换。

如果是为了提高性能或满足新的需求,也需要进行相应的调研和评估。

2.2 确定新水泵的选型和参数根据更换的原因,确定新水泵的选型和参数。

需要考虑的因素包括流量、扬程、功率、效率等。

可以参考相关的技术文档和供应商提供的资料,以及咨询专业人士的意见,选择适合的水泵型号。

2.3 准备必要的工具和材料根据具体的施工方案,准备需要的工具和材料。

工具包括扳手、螺丝刀、测量工具等;材料包括密封垫片、螺栓、管道连接件等。

确保工具和材料的数量和质量都符合要求,以免影响施工进度和质量。

2.4 安排施工时间和人员根据施工的复杂程度和现场情况,合理安排施工时间和人员。

如果需要进行拆除旧水泵、安装新水泵以及调试等一系列工作,需要合理安排时间,并配备足够的施工人员。

3. 工序安排根据施工准备的基础上,制定具体的工序安排,以确保施工的有序进行。

3.1 拆除旧水泵首先,需要开始拆除旧水泵。

在拆除前,需要先关闭给水系统的主阀门,并将水泵排空,以减少水泵拆卸时的水压。

然后,按照水泵的拆卸顺序,先拆除与水泵相连的管道和阀门,再拆除固定水泵的螺栓和支架。

3.2 安装新水泵在拆除旧水泵后,开始安装新水泵。

首先,需要按照新水泵的安装要求,调整水泵的位置和高度,并使用合适的密封垫片进行固定。

然后,根据新水泵和管道的连接方式,进行管道连接工作。

在连接过程中,需要注意使用合适的密封件和牢固的连接,以确保不会出现泄漏问题。

更换水泵闸阀水泵大修施工方案及安全技术措施

更换水泵闸阀水泵大修施工方案及安全技术措施一、工程概况:七中泵室5台水泵排水闸阀已使用多年,因油缸闸阀锈蚀严重,关闭阀门后漏水严重,严重影响排水能力,为了进一步保证安全车间与机动科决定对排水闸阀进行更换,并对水泵进行大修,为了进一步保证施工顺利进行特制定施工方案。

二、施工内容:1、0点班在7:30分前抽完水仓内水,确保最低水位。

2、关闭水泵室斜巷上口排水闸阀3、提前一班在闸阀下放使用圆木及板搭设牢固的安全平台。

4、拆除¢200毫米旧闸阀及液压系统。

5、更换¢200毫米手动闸阀及拆除旧泵进行大修。

6、清理现场、试泵。

三、施工组织:施工总负责人:温学义施工现场负责人:郭新峰电气焊安装操作人:维修工施工时间:2022年8月5----8月20日四、施工之前准备:1、对施工人员进行专业知识培训。

2、3T手拉葫芦2个、400套30×120螺丝、铁丝10kg、¢200闸阀6个、氧气乙炔一套、一台焊机、圆木10根、板10块、胶板5㎡。

五、施工工序及质量要求:1、施工之前检查水仓水位是否在最低水位,否则不得施工。

2、水泵检测修理前首先切断电机电源并悬挂“检测修理作业禁止合闸”标志牌。

3、检查关闭水泵进出口阀门,并安全确认。

4、关闭泵室斜巷上口排水闸阀,对斜巷管路进行放水。

5、拆除液压闸阀上的油压管路并悬挂整齐;固定3T手拉葫芦在旧闸阀上方并与闸阀连接牢固。

6、使用气焊对闸阀上的螺丝进行切割。

7、使用手拉葫芦将旧闸阀放至地面。

8、将新闸阀拉至相同位置用螺丝进行紧固。

9、对个部位进行检查确保螺丝无松动、无漏水。

六、安全技术措施:1、施工期间使用电气焊时严格执行动火规定,现场配备消防器材。

2、放水前要确保放水管路固定牢固,防止压力水伤人。

3、放水期间及更换闸阀时派专人观察水仓内水位上升情况。

4、拆除电机与水泵连接传动部件螺丝;拆卸水泵从水泵后尾进行(水泵与电机连接部分为前头)。

5、拆卸部件要保护好,关键部件做好标记。

中央泵房更换闸阀安全措施标准范本

解决方案编号:LX-FS-A69319中央泵房更换闸阀安全措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑中央泵房更换闸阀安全措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

为保证上组煤中央泵房闸阀更换施工按计划进行,且不影响主排水泵正常排水,特制定中央泵房更换方案及安全措施:施工单位:工程处施工队施工任务:将泵房内现用手动闸阀更换为电液闸阀,共计17台。

一、施工单位正常情况下需按以下顺序进行闸阀更换施工:1、1)关闭:4、7、10、13、15号闸阀2)打开:2、16、17号闸阀3)运行1号水泵4)更换:1、3、5、6、8、9、11、12、14号闸阀2、1)关闭:3、6、10、12、15号闸阀2)打开:1、9、11号闸阀3)运行3号水泵4)更换:2、4、7、13、16、17号闸阀3、利用水泵停用时间分别更换10、15号闸阀。

附:中央泵房排水系统图二、更换闸阀时要求:1、确定了计划更换的闸阀后,必须先将对应的主排水管路内的存水通过泄压阀排入小井内,避免主排水管内的存水流入泵房及变电所内。

更换水泵闸阀水泵大修施工方案及安全技术措施标准范本

解决方案编号:LX-FS-A21542更换水泵闸阀水泵大修施工方案及安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑更换水泵闸阀水泵大修施工方案及安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

一、工程概况:七中泵室5台水泵排水闸阀已使用多年,因油缸闸阀锈蚀严重,关闭阀门后漏水严重,严重影响排水能力,为保证安全车间与机动科决定对排水闸阀进行更换,并对水泵进行大修,为了保证施工顺利进行特制定施工方案。

二、施工内容:1、0点班在7:30分前抽完水仓内水,确保最低水位。

2、关闭水泵室斜巷上口排水闸阀3、提前一班在闸阀下放使用圆木及板搭设牢固的安全平台。

4、拆除¢200毫米旧闸阀及液压系统。

5、更换¢200毫米手动闸阀及拆除旧泵进行大修。

6、清理现场、试泵。

三、施工组织:施工总负责人:温学义施工现场负责人:郭新峰电气焊安装操作人:维修工施工时间:20xx年8月5----8月20日四、施工前准备:1、对施工人员进行培训。
