通风空调机组调试记录表
其它单位签章
年月日
宁波市城乡建设委员会监制
空调(通风)测试报告
编号:
业主
单位工程
系统名称
系统编号
风机型号
环境温度
℃
湿度
%
房间(测点)编号
微压计读数
斜
率
K
比重
修正
动(全)压
P a
风速
M/S
风口结构形式
风口(有效)面积修正系数
风量
m3/h
设计温度℃
实测温度℃
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
通风空调机组调试记录表
编号:
单位工程名称
分部(分项)
工程名称
部位
调试日期
机组编号
风机型号
电机型号
序号
测试项目
设计值
铭牌值
实测值
1
电机转速(r/min)
2
风机转速(r/min)
3
总静压(Pa)
4
总风量(m3/h)
5
功率(KW)
6
电压(V)试验人员监理员验收意见承包商签章
年月日
监理单位签章
年月日
业主签章
16
17
18
平均值
调试情况
验收意见
承包商签章
年月日
监理单位签章
年月日
业主签章
年月日
其它单位签章
年月日
宁波市城乡建设委员会监制

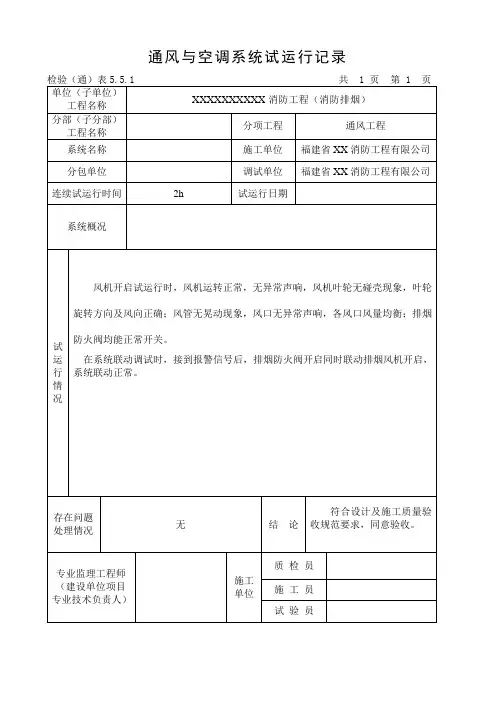

14通风与空调系统试运行记录
检验(通)表5.5.1共1页第1页
单位(子单位)工程名称
XXXXXXXXXX消防工程(消防排烟)
分部(子分部)工程名称
分项工程
通风工程
系统名称
施工单位
福建省XX消防工程有限公司
分包单位
调试单位
福建省XX消防工程有限公司
连续试运行时间
2h
试运行日期
系统概况
试运行情况
风机开启试运行时,风机运转正常,无异常声响,风机叶轮无碰壳现象,叶轮旋转方向及风向正确;风管无晃动现象,风口无异常声响,各风口风量均衡;排烟防火阀均能正常开关。
在系统联动调试时,接到报警信号后,排烟防火阀开启同时联动排烟风机开启,系统联设计及施工质量验收规范要求,同意验收。
专业监理工程师(建设单位项目专业技术负责人)
施工单位
质检员
施工员
试验员
通风空调系统调试记录
通风空调系统调试记录Ⅰ基本要求和内容(1)通风、空调系统调试记录包括设备单机试运转及调试和系统无生产负荷下的联合试运转及调试。
(2)设备单机试运转及调试应符合下列规定:1)通风机、空调机组中的风机以及冷却塔中的风机,叶轮旋转方向正确、运转平稳、无异常振动与声响,电机运行功率符合规定。
连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过80℃。
2)水泵叶轮旋转方向正确,无异常振动和声响,壳体密封处不得渗漏,紧固连接部位无松动,电机运行功率符合规定。
连续运转2h 后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过75℃;无特殊要求时,普通填料泄漏量不应大于60mL/h,机械密封的不应大于5mL/h。
3)冷却塔本体应稳固、无异常振动,噪声符合规定。
试运行不少于2h,应无异常情况。
4)风机、空调机组等设备运行时,产生的噪声不应超过产品性能说明书的规定值。
设备单机试运转情况填写在质控(通)表4.5.6-1上。
5)风机盘管、吊顶式空调器安装前应按规定进行水压试验,试验压力为系统工作压力的1.5倍;风机盘管安装前还应进行单机三速试运转。
水压试验结果及试运转情况应符合设备技术文件规定和设计要求,试验结果填写在质控(通)表4.5.6-2上。
6)现场组装的组合式空调机组应作漏风量的检测,其漏风量必须符合现行国家标准《组合式空调机组》GB/T14294的规定。
检测结果填写在质控(通)表4.5.6-3上。
(3)系统无生产负荷的联合试运转及调试应符合下列规定:1)通风与空调系统总风量调试结果与设计风量偏差不应大于10%,各风口或吸风罩的风量与设计风量的允许偏差不应大于15%。
调试结果填写在质控(通)表4.5.6-4上。
2)空调冷(热)水、冷却水总流量测试结果与设计流量偏差不应大于10%,各空调机组的水流量与设计流量的允许偏差不应大于20%,多台冷却塔并联运行时,各塔进、出水量应均匀一致。
通风、空调系统调试记录[工程类文档]
通风、空调系统调试记录[工程类精选文档]本文内容极具参照价值,如若实用,请打赏支持,感谢!Ⅰ基本要乞降内容1)通风、空调系统调试记录包含设施单机试运行及调试和系统无生产负荷下的结合试运行及调试。
2)设施单机试运行及调试应切合以下规定:1)通风机、空调机组中的风机以及冷却塔中的风机,叶轮旋转方向正确、运行安稳、无异样振动与声响,电机运行功率切合规定。
连续运行2h后,滑动轴承外壳最高温度不得超出70℃;转动轴承最高温度不得超出80℃。
2)水泵叶轮旋转方向正确,无异样振动和声响,壳体密封处不得渗漏,紧固连结部位无松动,电机运行功率切合规定。
连续运行2h后,滑动轴承外壳最高温度不得超过70℃;转动轴承最高温度不得超出75℃;无特别要求时,一般填料泄露量不该大于60mL/h,机械密封的不该大于5mL/h。
3)冷却塔本体应牢固、无异样振动,噪声切合规定。
试运行许多于 2h,应无异样情况。
4)风机、空调机组等设施运行时,产生的噪声不该超出产品性能说明书的规定值。
设施单机试运行状况填写记录表。
5)风机盘管、吊顶式空调器安装前应按规定进行水压试验,试验压力为系统工作压力的1.5倍;风机盘管安装前还应进行单机三速试运行。
水压试验结果及试运行情况应切合设施技术文件规定和设计要求,试验结果填写记录表。
6)现场组装的组合式空调机组应作漏风量的检测,其漏风量一定切合现行国家标准《组合式空调机组》GB/T14294的规定。
检测结果填写记录表。
(3)系统无生产负荷的结合试运行及调试应切合以下规定:1)通风与空调系统总风量调试结果与设计风量误差不该大于10%,各风口或吸风罩的风量与设计风量的同意误差不该大于15%。
调试结果填写记录表。
2)空调冷(热)水、冷却水总流量测试结果与设计流量误差不该大于10%,各空调机组的水流量与设计流量的同意误差不该大于20%,多台冷却塔并联运行时,各塔进、出水量应均匀一致。
调试结果填写记录表。
3)舒坦空调房间室内的温度、相对湿度应切合设计要求,当测试季节知足不了测试要求时,应注明状况;恒温、恒湿房间室内空气温度、相对湿度及颠簸范围应切合设计规定;空调房间室内的噪声应切合设计规定。
空调系统试运转调试记录
空调系统试运转调试记录1.调试人员:XXX日期:XXXX年XX月XX日2.调试目的:对新安装的空调系统进行试运转和调试,确保其正常运行、冷热效果良好。
3.调试环境:调试地点为XXXXX(具体地点),室内温度为XX℃,湿度为XX%。
4.待调试的空调系统:型号为XXXXXX,功率为XXXXKw,适用于XXXXX(具体用途)。
5.调试步骤:步骤一:检查设备和连线-确认空调设备的供电电压符合要求,并接通电源。
-检查空调系统与电源之间的连线,确保连接牢固、没有短路或断路。
步骤二:启动系统-打开控制面板,将空调系统调至制冷模式。
-设置目标温度为XX℃,风速为XX档(根据实际情况调整)。
步骤三:运行观察与调整-等待空调系统启动,观察设备是否正常运行。
-检查空调系统制冷循环是否流畅,是否有异常噪音或振动。
-根据设备的实际情况,逐步调整温度和风速,观察设备的响应和效果。
-检查空调系统排水是否畅通,是否有漏水现象。
-如果系统配置了除湿功能,进行除湿模式的调试,观察除湿效果。
-如有其他特殊功能,逐一进行调试和观察。
步骤四:性能测试-使用温度计和湿度计监测室内环境温度和湿度,并与设定值进行对比。
-检查空调系统的制冷/制热效果是否达到要求。
-测量空调系统的制冷/制热功率和额定功率比较。
步骤五:记录测试结果-记录系统启动时间、运行时间、目标温度、实际温度、湿度及风速等相关参数。
-将调试过程中的观察和调整记录下来,包括设备运行情况、存在的问题和解决方法。
6.调试结果及问题分析:-空调系统启动正常,运行平稳。
-制冷循环流畅,无异常噪音或振动。
-控制面板显示符合预期,与实际环境温度保持一致。
-排水通畅,无漏水现象。
-除湿功能良好,能有效降低室内湿度。
-温度计和湿度计测量结果与设定值相符合。
-空调系统的制冷/制热效果达到要求。
-空调系统的制冷/制热功率与额定功率相匹配。
问题分析:-在调试过程中未发现明显问题。
空调系统运行稳定,制冷/制热效果良好。
通风空调系统调试记录(主楼新风机)
施工员:
郑州市重点建设工程质量监督中心监制
通风空调系统调试记录
GB50243-2002
工程名称
河南省**中心综合楼
子分部工程名称
空调系统
分项工程名称
系统调试
系统名称
六层新风系统(北侧)
图(位)号
LY012-301 13-8
设计总风量
4000m3/h
实测总风量
4300m3/h
实送总风量
4210m3/h
308m3/h
314m3/h
1.8%
5
新风送风管
双层百叶风口
200×200
308m3/h
320m3/h
3.8%
6
新风送风管
双层百叶风口
200×200
308m3/h
316m3/h
2.7%
7
新风送风管
双层百叶风口
200×200
308m3/h
308m3/h
0%
8
新风送风管
双层百叶风口
200×200
308m3/h
差率%
型式
规格
1
新风送风管
双层百叶风口
950×130
800m3/h
824m3/h
3%
2
新风送风管
双层百叶风口
950×130
800m3/h
824m3/h
3%
3
新风送风管
双层百叶风口
950×130
800m3/h
816m3/h
2%
4
新风送风管
双层百叶风口
950×130
800m3/h
800m3/h
0%
5
新风送风管
通风、空调系统试运转调试记录表
风机运转平稳,无异常声响和振动,轴承温度低于65℃。设计总风量为26500m3/h,实测总风量为27640m3/h,偏差不大于10%。
调
试
结
论
系统经过平衡调整,系统总风量与设计风量偏差均不大于10%;送风区域的温度、相对湿度、室内噪声等各项参数均符合设计要求,空调机组运行正常,符合《通风与空调工程施工质量验收规范》GB50243-2002要求。
通风、空调系统试运转调试记录
表E6-7编号:×××
工程名称
××工程
试运转调试日期
2011年05月15日
系统名称
送风系统
系统所在位置
地下二层
实测总风量/(m3/h)
27640
设计总风量(m3/h)
26500
风机全压/Pa
390
实测风机全压/Pa
405
调
试
内
容
开启机组前将该系统调节阀、风口全部置于全开位置。三通调节阀处于中间位置,开启空调机组联合试运转8h后进行系统风量等的测定、调整。
监理(建设)单位
施工单位
××公司
技术负责人
质检员
施工员
×××
×××
×××
×××
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
TK032.2通风空调单机试运转调试记录
(公章)
(公章)
山东省建设工程质量监督总站监制
单位工程名称 分包单位 设备名称
通风空调设备单机试运转及调试记录
鲁 TK-032 0 0 2
李沧区南岭 48 班小学工程 /
施工单位
监理(建设)单 位
青岛建安建设集团有限公司 青岛雍达建设监理有限公司
箱式离心风机(单速)
型号规格
HTFC-C-NO.28
试运转时间 自 2015 年 12 月 16 日 9 时 30 分至 2015 年 12 月 16 日 11 时 30 分
试运转过程及各参数记录: 1、风机叶轮旋转方向正确、运转平稳、无异常震动与声响。 2、电机运行检测电压、电流正常 3、风机运行时紧固连接部位不松动。 4、轴承测温 56 度。
试运转调试结论
试运转过程及各参数记录: 1、风机叶轮旋转方向正确、运转平稳、无异常震动与声响。 2、电机运行检测电压、电流正常 3、风机运行时紧固连接部位不松动。 4、轴承测温 61 度。
试运转调试结论
符合产品设计要求及施工质量验收规范的规定,试运转合格。
施工单位
监理(建设)单位
专业工长: 专业质量检查员: 项目专业技术(质量)负责人: 监理工程师: (建设单位项目专业技术负责人)
李沧区南岭 48 班小学工程 /
施工单位
监理(建设)单 位
青岛建安建设集团有限公司 青岛雍达建设监理有限公司
管道式离心风机
型号规格
GDF3.0-8
试运转时间 自 2015 年 12 月 18 日 9 时 30 分至 2015 年 12 月 18 日 11 时 30 分
试运转调试结论
符合产品设计要求及施工质量验收规范的规定,试运转合格。
系统试运转(调试)记录
工程名称:
系统试运转(调试)记录 编号: 施工单位:
分部(单位) 工程名称
通风与空调系统
系统名称 空调机组
主要运转 (调试)项目
空调机组
试验日期 至
年月日 年月日
时
分
时
分
试运转(调试)情况:
空调机组单机试运转已完成并合格,系统各支路及各个风口的风量比例已按照设计要求调整到位。
启动空调机组前检查机组,机组供电正常、风管连接正确、水管连接正确、阀门启闭正确,首先
点动并启动机组,然后缓慢开启总送风阀,使得送风量逐渐加大。当风阀开启到多一半时,通过总
送风管上的测孔测得数据并计算得出此时机组总送风量为
尚未达到设计值,应继续增大
送风量,继续调大Biblioteka 阀开度,同时测量并计算送风量。当风阀开度约为85%时,测得总送风量为
达到设计 250Pa)。
时风机全压为256Pa(设计风机全压为
空调系统连续运转8h,机组及各部分运行正常,无异常情况,系统稳定可靠。
试运转(调试)结论:
经检查,调试结果符合设计要求和《通风与空调工程施工质量验收规范》 的规定,调试合格。
监理(建设)单位
签 字 栏
项目技术负责人
施工单位 专业质检员
年月日 操作人
通风与空调设备单机试运转及调试记录(最新版)
分包单位 项目负责人:
监理单位(或建设单位) 专业监理工程师:
(公章)
(公章)
(公章) 广西建设工程质量安全监督总站编制
6.溶液、浓溶液,混合溶液的浓度和温度,冷却水、冷,冷剂系统各点温度,符合设计及产品技术文件的要求。
试运转调试结论:
符合设计要求和《通风与空调工程施工质量验收规范》GB 50243-2016的规定,试验合格。
施工单位(总包) 项目技术负责人:
3.机组电气系统通电试验:将外部电源接入电控柜内,接上空气开关,按“通电”按钮,观察各指示灯及 各温度,液位、压力,流量检测点均运行正常;
4.向机组少量供应运行所需能源,先使机组在较低负荷状态下运行,无异常现象后,逐渐将能源供应置 提高到产品技术文件的规定值,并调节机组,使其正常运转;
5.试运转时,系统应始终保持规定的真空度;冷剂水的相对密度不超过1.1;屏蔽泵工作稳定,无阻塞、 过热、异常声响等现象;各类仪表指示正常;
通风与空调设备单机试运转及调试记录
工程名称
工程1
监理单位
设备名称
吸收式制冷机组
试运转时间
试运转过程及各参数记录:
施工单位 分包单位 型号规格
2h
编号: 00-00-C5-001
xxx ***
1.启动冷却水泵和冷冻水泵,水温不低于20℃,水量符合产品技术文件的要求; 2.启动发生器泵、吸收器泵及真空泵,使溶液循环;
通风与空调工程系统调试检验批质量验收记录表
8。
2。
12通风与空调工程系统调试检验批质量验收记录表通风与空调工程系统调试检验批质量验收记录表06010701、06020801、06030701、06040901、06100601、06061001、06071101、06100904、06110804、06160602、061708022、验收依据说明【规范名称及编号】《通风与空调工程施工质量验收规范》GB50243-2002【条文摘录】7、通风与空调设备安装(见《风机安装检验批质量验收记录表》)11系统调试11.1 一般规定11.1.1系统调试所使用的测试仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应能满足测定的要求,并应符合国家有关计量法规及检定规程的规定.说明:11.1。
1本条文对应用于通风与空调工程调试的仪器、仪表性能和精度要求作出了规定。
11.1.2通风与空调工程的系统调试,应由施工单位负责、监理单位监督,设计单位与建设单位参与和配合.系统调试的实施可以是施工企业本身或委托给具有调试能力的其他单位。
说明:11。
1.2本条文明确规定通风与空调工程完工后的系统调试,应以施工企业为主,监理单位监督,设计单位、建设单位参与配合。
设计单位的参与,除应提供工程设计的参数外,还应对调试过程中出现的问题提出明确的修改意见;监理、建设单位参加调试,既可起到工程的协调作用,又有助于工程的管理和质量的验收。
对有的施工企业,本身不具备工程系统调试的能力,则可以采用委托给具有相应调试能力的其他单位或施工企业。
11.1.3系统调试前,承包单位应编制调试方案,报送专业监理工程师审核批准;调试结束后,必须提供完整的调试资料和报告。
说明:11。
1。
3本条文对通风与空调工程的调试,作出了必须编制调试方案的规定。
通风与空调工程的系统调试是一项技术性很强的工作,调试的质量会直接影响到工程系统功能的实现。
因此,本条文规定调试前必须编制调试方案,方案可指导调试人员按规定的程序、正确方法与进度实施调试,同时,也利于监理对调试过程的监督。
