23号楼主体结构转序
1、2、5主体结构转序验收

龙湖后工项目1、2、5号楼及地下车库1、2、5号楼主体砼结构转序验收汇报材料建设单位:重庆龙湖成恒地产开发有限公司监理单位:重庆联盛建设项目管理有限公司施工单位:重庆渝发建设有限公司我司承建的龙湖后工项目1、2、5号楼主体砼结构工程已按施工合同、施工图说、技术变更(洽商)单、图纸会审纪要及现行施工验收规范要求及明确的施工界面施工完毕。
现将施工情况汇报如下:第一、施工单位:一)工程概况:本工程位于重庆市渝中区大坪长江二路174#。
由1栋住宅楼、2栋办公楼和地下车库组成,建筑总面积约为200000m2。
本工程结构类型为现浇框架剪力墙结构,抗震设防烈度为六度,设计耐久年限50年,耐火等级一级,结构安全等级二级。
基础采用人工挖孔桩、柱下独立基础、条形基础等形式。
采用烧结页岩空心砖作为填充墙砌体。
混凝土强度等级:1、2号楼:5.45m以下柱为C60;5.45~24.45m柱为C55;24.45~47.65m 柱为C50;47.65~65.05m柱为C45;65.05~82.45m柱为C40;82.45~屋面柱为C30;梁板为C30。
5号楼:基顶~24.55m柱为C50;24.45~39.55m柱为C45;39.55~54.55m柱为C40;54.55~69.55m 柱为C35;69.55~屋面柱为C30;梁板砼为C30。
构造柱为C25。
钢筋保护层厚度柱为30mm、梁为25mm、墙为15mm、板为15mm。
填充墙砌体采用M5水泥砂浆砌筑烧结页岩空心砖,高度大于4m的墙,在墙1/2高处设置墙厚×120高钢筋砼现浇带一道,主筋48 6.5@200。
二)工程材料使用和检测情况:1、工程所用水泥、钢材、混凝土等主要材料均由甲方组织大厂生产的产品提供。
所供产品材料合格证、质保书齐全。
进场材料按规定进行抽样送检。
所有送检材料均在现场监理工程师监督下进行现场取样送检试验。
所有复检试验均送质量检测中心进行,复检报告齐全,复检结果全部合格。

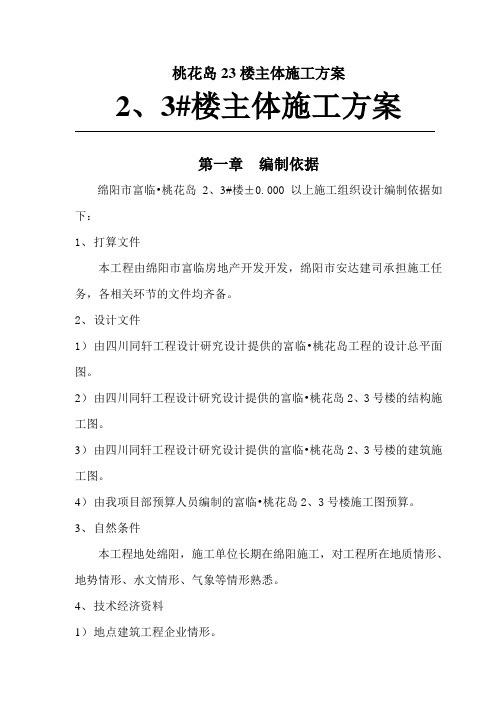

桃花岛23楼主体施工方案

桃花岛23楼主体施工方案2、3#楼主体施工方案第一章编制依据绵阳市富临•桃花岛2、3#楼±0.000以上施工组织设计编制依据如下:1、打算文件本工程由绵阳市富临房地产开发开发,绵阳市安达建司承担施工任务,各相关环节的文件均齐备。
2、设计文件1)由四川同轩工程设计研究设计提供的富临•桃花岛工程的设计总平面图。
2)由四川同轩工程设计研究设计提供的富临•桃花岛2、3号楼的结构施工图。
3)由四川同轩工程设计研究设计提供的富临•桃花岛2、3号楼的建筑施工图。
4)由我项目部预算人员编制的富临•桃花岛2、3号楼施工图预算。
3、自然条件本工程地处绵阳,施工单位长期在绵阳施工,对工程所在地质情形、地势情形、水文情形、气象等情形熟悉。
4、技术经济资料1)地点建筑工程企业情形。
2)地点资源情形。
3)当地交通运输条件、供水、供电条件。
4)协作单位施工机械和运输工具装备情形。
5、四川省绵阳市建委相关单位的治理规定文件。
6、国家现行的规范、规定、标准。
7、施工合同。
8、类型相似或相近似的建设项目的体会资料。
9、脚手架工程、临水、临电工程及摸板工程等,专项方案另行编制。
(另详)第二章工程概况及特点分析第一节工程概况富临·桃花岛2、3号楼为高层商住楼,位于绵阳市经开区三江交汇处桃花岛上,地势比较平坦,四面环水,具有良好的居住环境。
本建筑总建筑面积56816.9㎡,2#楼总高66.45米,3#楼总高72.45米。
地上建筑面积分别为23909.8㎡(2栋)、24868.7㎡(3栋)层数22层(2栋)和24层(3栋),结构类型为剪力墙结构,设防烈度为七度。
一、自然条件1、差不多风压0.35KN/㎡,风向多为南北风向。
2、场地土自上而下土层分别为稍密卵石,中密卵石层,密夹卵石层。
3、地下水位在丰水期时,在自然地面下5~5.5米,地下水对混泥土无腐蚀作用。
二、结构概况:1)设计荷载标准值:①入户花园:3.0KN/㎡,不上人屋面(上人):0.5(2.0)KN/㎡,②卧房、客厅、卫生间、书房、厨房2.0KN/㎡,阳台2.5KN/㎡③通风机房、电梯机房7.0KN/㎡2)混凝土①-1~3层:柱—C35,墙—C35。
23#楼砌体方案

水木清华住宅小区华庭阁·23栋高层住宅楼工程砌体工程施工方案编制人:审核人:批准人:陕西省第三建筑工程公司水木清华小区项目经理部二O一0年七月一日目录一、工程概况 (2)二、管理目标: (2)三、施工准备 (2)1.施工班组人员准备 (2)2.机械、施工用具的准备 (3)3.材料准备 (3)4.作业条件 (4)5.其他条件准备 (4)四、操作工艺 (5)1.工艺流程: (5)2.操作要求: (6)五、质量标准: (8)1.保证项目 (8)2.一般项目 (10)3.工程过程控制 (10)六、成品保护 (11)七、应注意的质量问题 (11)八、环保及安全措施 (12)砌体工程施工方案一、工程概况宝鸡水木清华居住小区23#楼为剪力墙结构,地下1层,地上18层。
总建筑面积约为18000m2,其中地上面积为17032.4m2,地下面积为919.4m2。
地下室层高3m,地上层高3m。
砌体工程设计要求:标高±0.000以下砌体填充墙采用240厚承重小型砼空心砖砌体,M10水泥砂浆砌筑;标高±0.000以上砌体填充墙采用180、160、120厚轻集料空心砖砌块,M5.0混合砂浆砌筑。
二、管理目标:1. 质量目标:砌体施工质量控制等级A级,分项工程质量合格率100%。
2. 安全目标:杜绝一切伤亡事故的发生。
3. 工期目标:优化施工管理计划,确保3个月完成砌体施工任务。
4. 文明管理目标:精心组织、科学管理,严格按总平面图进行现场管理,搞好文明施工。
三、施工准备1.施工班组人员准备本工程填充墙由2个施工班组来完成,整个砌体分项工程施工分为两个施工段,以变形缝为界,分为东西两个施工段。
为了有效的保证工期目标的实现,砌体分项工程计划7月上旬插入施工,各负责砌体分项施工的工长,应做好施工前的技术交底方面的工作,准备有较强技术实力的班组承担砌体工程施工。
2.机械、施工用具的准备砌体分项工程施工中,准备2台砂浆搅拌机,2台电子秤、砖车、浆车、夹具、灰斗、手推车、大铲等,用于东西两个段的砌体施工。

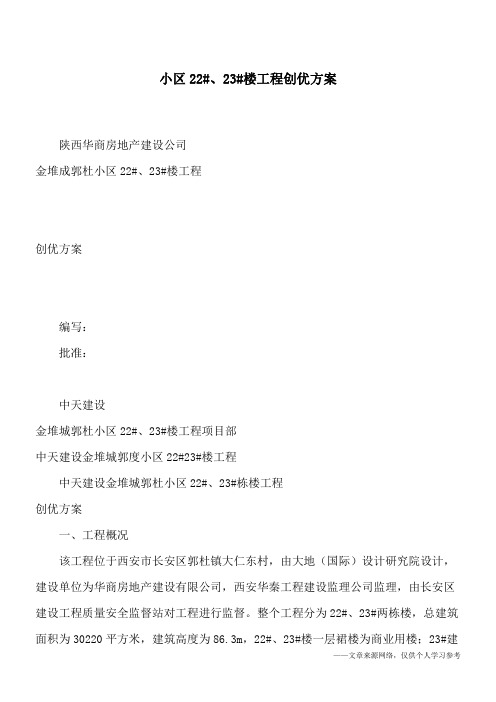

小区22#、23#楼工程创优方案

小区22#、23#楼工程创优方案陕西华商房地产建设公司金堆成郭杜小区22#、23#楼工程一、工程概况该工程位于西安市长安区郭杜镇大仁东村,由大地(国际)设计研究院设计,建设单位为华商房地产建设有限公司,西安华秦工程建设监理公司监理,由长安区建设工程质量安全监督站对工程进行监督。
整个工程分为22#、23#两栋楼,总建筑面积为30220平方米,建筑高度为86.3m,22#、23#楼一层裙楼为商业用楼;23#建筑面积为13818平方米,为剪力墙结构,每层4户;22#栋建筑面积为16402平方米,为框肢剪力墙结构,每层6户;地上为二十八层,地下一层。
整个工程从2008年9月8日开工,于2010年2月18日竣工,工期为18个月。
二、工程施工组织管理及质量目标(一)精选管理班子,树立创优思想,努12工序质量控制是过程质量控制的关健,在施工中,要求工序交接有检查,质量预控有对策,技术措施有交底,隐蔽工程有验收,测量仪器、计量仪器有校验、设计变更有手续、道道工序有检查。
(一)基础与主体工程施工创优措施基础与主体工程施工阶段是保证整个工程质量的基础和关键,严把钢筋、模板、砼三道关键工序关,确保每道工序的施工质量,为保证整个工程质量达到优良打下坚实的基础。
质量目标:砼分项、砌体分项、钢筋分项工程达到优良,确保22#、23#栋楼主体工程质量均达到优良。
为此拟采取以下施工措施:1、剪力墙钢筋的固定23#楼使用木模施工,根据以往工程经验,剪力墙钢筋偏位一直是钢筋质量通病“梯,搁置2梁板钢筋除严格按设计及施工规范要求进行绑扎外,针对负弯筋在浇捣砼时最容10㎜的钢筋。
为此采取了一系列强化措施:首先,楼板钢筋绑扎采用了满扎的方法,同时加密了该区的马凳分布。
马凳间使用直径12钢筋下脚料连接成整体扁担筋,马凳间距控制在600-1500mm。
梁或剪力墙处悬挑1米的负弯筋设两道扁担筋;悬挑1.5米的负弯筋设三道马凳扁担筋。
确保负弯筋保护层的有效尺寸。
23楼分段施工方案

23楼分段施工方案一、工程概况与准备本项目为23楼建筑的分段施工工程,总建筑面积约XXXXX平方米,楼层高度适中,结构类型为框剪结构。
施工前,已完成地质勘察、图纸会审、材料准备等前期工作。
为确保工程顺利进行,我们将组建专业的项目管理团队,制定详细的施工方案,并对施工人员进行安全技术交底。
二、分段施工区域划分根据楼层布局及施工难度,我们将23楼划分为三个施工区域:低区(1-8层)、中区(9-16层)、高区(17-23层)。
每个区域将独立组织施工队伍,分别制定施工方案,以确保施工质量和进度。
三、施工队伍组织与管理为确保分段施工的顺利进行,我们将组建专业的施工队伍,包括钢筋工、木工、混凝土工等。
同时,设立项目经理、技术负责人、安全员等管理岗位,明确各岗位职责,加强现场管理和协调。
四、施工方法与工艺在施工过程中,我们将采用先进的施工方法和工艺,包括模板支撑、钢筋连接、混凝土浇筑等。
对于关键部位和节点,将进行特殊处理,如加强节点处的钢筋焊接和混凝土浇筑质量。
同时,注重施工过程中的质量控制和成品保护。
五、施工进度与安排根据分段施工区域划分,我们将制定详细的施工进度计划,合理安排各施工队伍的作业时间。
同时,加强现场协调与沟通,确保各施工队伍之间的衔接紧密,避免出现工期延误现象。
六、质量与安全控制在施工过程中,我们将严格执行国家及地方的质量安全法规,确保施工质量和安全。
设立专职质量员和安全员,对施工现场进行定期检查和抽查,及时发现并处理质量安全隐患。
同时,加强施工人员的安全教育培训,提高安全意识。
七、环保与文明施工我们将注重环保和文明施工,采取一系列措施减少施工对环境的影响。
例如,使用环保材料、降低噪音和粉尘污染、合理处理施工废弃物等。
同时,加强现场卫生管理,保持施工现场整洁有序。
八、总结与反馈分段施工完成后,我们将对本次施工方案进行总结与反馈。
通过收集现场数据、听取各方意见、分析施工中遇到的问题及解决方法等方式,对本次施工方案进行客观评价。
主体结构转序验收监理评估报告(万泰

主体结构转序验收监理评估报告(万泰尊敬的客户:根据您的要求,我们对位于XX区XX街XX号的项目进行了主体结构转序验收监理评估。
经过审核和评估,我们将结果整理如下:一、项目概况该项目位于繁华商业区,总建筑面积为XXXX平方米,由地下一层、地上五层组成。
建筑设计风格与周边建筑相协调,外墙采用X颜色,整体设计简洁大方。
二、验收评估过程1.过程描述本次转序验收监理评估过程分为四个阶段,分别为前期准备、现场巡查、信息核实与分析、撰写报告四个阶段。
(1)前期准备:了解项目的基本情况,搜集相关资料,制定验收评估计划,并与相关负责人进行沟通和确认。
(2)现场巡查:通过实地考察,录制现场视频与图片进行材料对比,验证主体结构与建筑设计方案的一致性。
(3)信息核实与分析:整理所有收集到的信息,对主体结构验收标准进行核实,评估设计与实际工程的符合程度。
(4)撰写报告:根据评估结果,编写主体结构转序验收监理评估报告,并整理相关资料。
2.结果评估通过本次评估,我们对主体结构的质量和合规性进行了全面评估。
根据建筑设计方案和现场实际情况的对比分析,我们得出以下结论:(1)整体结构符合设计要求,各层楼板、梁柱等主要承重构件没有明显破损或变形情况。
结构节点处理合理,连接处牢固。
(2)主体结构施工材料符合相关标准,强度和耐久性满足要求。
(3)地基处理合理,具备承重能力,地基沉降和水平位移在允许范围内。
(4)与周边项目无干扰问题,相邻建筑的主体结构不受影响。
(5)按照设计要求,主体结构具备抗震、防火、抗风等性能。
三、存在问题及建议尽管主体结构总体质量较好,并没有明显的缺陷,但在评估过程中,我们仍然发现了一些问题(1)与设计方案存在的差异:虽然主体结构总体符合设计要求,但有个别节点处理与设计方案存在差异,建议确保设计方案和施工实际情况的一致性。
(2)局部细节处理不完善:在主体结构的柱与梁的连接处存在一定的处理不完善的问题,需要进一步加强。
主体结构分部工程监理单位验收意见
主体结构分部工程监理单位验收意见工程名称:融创.中央公园一期一批次三标段 NO:007验收部位36#楼主体结构验收检查时间2014.05.07工程概况本工程位于渝北区两路组团F标准分区F30-1/02号地块,由重庆万泰建设(集团)有限公司承建,本工程由22#、23#、28#、29#、30#、31#、36#、37#楼组成,地上3层、地下1层,建筑高度:15.975m ,总建筑面积27161.73平方米。
原材料所有投入工程使用的原材料均有合格证、质保书;原材料、焊接试件、机械连接试件、砌块、水泥、河沙、石子、等均见证取样、送样,复检合格后再投入工程使用,检验报告真实、完整。
全部材料已建立材料登记台账。
轴线、标高及沉降观测1、对柱、墙的轴线、标高进行复查,轴线位移偏差值均符合设计及验收规范要。
2、各楼层梁、板结构标高检查情况及质量情况。
钢筋工程1、梁、柱、剪力墙、板纵向受力钢筋的品种、规格、数量、位置行了检查,符合设计及验收规范要求。
2、 2、对钢筋的连接方式、接头位置、接头数量、接头百分比进行了检查,符合设计及验收规范要求。
焊接试件、机械连接试件按规范要求抽检,抽检结果全部合格。
3、对节点部位钢筋的构造做法进行全面检查,符合设计及验收规范要求。
4、对钢筋保护层厚度、拉钩第2次成型质量进行了检查,符合设计及验收规范要求。
模板工程1、对轴线、标高、断面尺寸、拼缝质量进行了检查,符合设计及验收规范要求。
2、对支撑体系架管的强度、刚度、稳定性进行了检查,符合设计及验收规范要。
3、拆模时间准确,拆模过程中无损伤结构砼情况。
水电工程1、对避雷网线的布设及焊接进行了检查,符合设计及验收规范要求。
2、对楼层管线的预埋及预留洞口进行了检查,符合设计及验收规范要求。
混凝土工程(商品砼)1、商品砼有出厂合格证。
2、砼车进场后,对塌落度、送料单砼强度等级、标养试件、同条件养护试件的留设组数进行了检查,符合设计及验收规范要求。
3月10日南京万达茂23#楼soho公寓首层大堂及地下大堂装饰工程会议纪要
文件编号南京万达茂23#楼soho公寓首层大堂及地下大堂装饰工程会议纪要开会时间:2016年3月10日下午16:00-17.00 星期四开会地点:甲方办公室会议内容:工程质量、工程进度、安全文明施工等问题。
参加会议人员:甲方代表、项目经理,项目副经理,总工,总工长,质安员,监理人员。
一、总包方:总包单位:中国建筑第八工程局土建:一层大厅砌体施工完成40%,圈梁构造柱完成15%。
负一层砌体砌筑完成5%,预计3月17日可全部砌筑完成。
门过梁钢架绑扎,楼梯间隔墙准备砌筑。
地下室负一层材料3月12号清理完毕。
样板房墙体砌筑,预计3月20日墙体砌筑完成根据内装施工方要求设计脚手架搭设方案,准备15日搭设脚手架。
安装:负一层地面到顶部结构面标高为4.1m,装修完成面最低点3.78m,最高点3.98m。
机电标高同土建方与装饰方一同确认。
吊顶天花需要内装饰方配合施工,天花图周一出图。
机电:12日角钢进场,开始下料。
二、分包方:分包单位:南京国豪装饰安装工程股份有限公司广东世纪达装饰工程有限公司装饰:soho样板间及大堂所有材料的材料计划(规格、型号等)上报甲方。
顶部、墙面排版图图纸深化,3月14日正式上报。
3月15号大堂内脚手架搭设开始,18日脚手架全部搭设完毕并开始上人施工。
3月11日上午开始大堂内装材料封样,至3月15日材料封样全部结束,SOHO公寓样板房下周四(3月17日)开始封样,至3月20日结束。
幕墙:图纸方面与其他单位对接。
样品已交与甲方设计部,等待回复。
型材与不锈钢封样开始。
3月17日外脚手架拆除,预计3月19~20日人员开始进场施工。
三、监理方:监理单位:安徽省建设监理有限公司要求总包方与各分包方协调,安排并上报现场材料堆放区、成平及半成品加工区以及垃圾堆放区的现场示意图。
各单位尽快上报施工方案及单位资质,进场手续需齐全。
四、甲方:建设单位:南京万达茂土建方按原定时间节点加班施工,加班时期注意施工安全,并注意现场文明施工。
23号楼土方施工方案
目录第一章编制依据及工程概况 (1)一、编制依据 (1)二、工程概况 (2)第二章施工部署 (2)一、工程目标及保证措施 (2)二、施工准备部署 (3)三、施工阶段部署 (4)四、测量检测部署 (5)五、安全、文明施工及环境保护施工部署 (5)第三章主要施工方法 (5)一、施工流水作业程序 (5)二、基坑开挖顺序 (6)二、山体边坡土方机械作业方法 (7)第四章主要施工机械投入计划 (9)第五章质量保证措施 (9)第六章季节性施工措施 (9)第七章安全保障措施 (10)一、安全生产措施 (10)二、施工安全用电管理措施 (12)第八章、土方边坡计算书 (13)一、计算依据 (13)二、计算参数 (13)三、挖方安全边坡计算 (13)第一章编制依据及工程概况一、编制依据1、施工组织设计《阳光家园二期施工组织设计》2、施工规范及规程《建筑施工手册》第五版。
《建筑施工计算手册》江正荣主编《实用土木工程手册》第三版杨文渊编著《施工现场设施安全设计计算手册》谢建民编著二、工程概况阳光家园二期工程23号楼,结构形式为剪力墙结构。
地上13层住宅,地下2层车库,抗震设防六度,抗震等级四级。
使用年限50年。
建筑面积地上5850.14平方米,地下961.74平米。
建设单位:承德华宇房地产开发有限公司设计单位:华优建筑设计院有限责任公司监理单位:宽城满族自治县建设工程监理有限责任公司施工单位:承德瑞丰盛业建设集团有限公司本方案适用于23号楼土方开挖工程,土方开挖深度4.0米。
第二章施工部署一、工程目标及保证措施1、施工目标(1)、施工质量目标:所有质量检验批一次验收全格率达100%。
(2)、安全文明施工目标:不出现大小安全事故,创安全文明工地。
2、目标保证措施(1)、质量保证措施(2)、质量保证体系(3)、施工前进行工序交底,明确目标,确定关键部位、关键工序等的控制手段和方法。
(4)、分事前、事中、事后三个阶段进行质量控制。
花样年华三期工程23楼施工组织设计
第一章编制说明及编制依据、编制说明本施工组织设计的编制范围为:项目部进驻施工现场的前期准备工作、工程土建、安装、装饰等分部分项工程施工方案、施工方法、施工技术措施及保证工程工期、质量、安全文明的各项措施;编制的目的是用来指导工程施工的全过程,根据各种具体的施工条件、特点和现场实际情况进行统筹兼顾,为工程施工提供较为完整的深化性文件。
使本施工组织设计具有技术先进性,安排合理性、经济实用性和操作简易性的特点,用以指导工程施工与管理。
1、拟定工程施工方案,确定施工程序、施工方法、劳动组织、技术组织措施。
2、合理安排施工进度,特别是对安装工程的网络节点,土建总包进度计划的具体形象部位和时间,各专业设备安装交付时间作出具体部署。
3、明确劳动力、机具、材料、构件及各种半成品的供应计划。
4、对运输道路、场地利用,水电能源保证等现场设施的布置和建设作出规划,以便预计施工中的各种需要及其变化,做好事前准备。
5、重点推广应用建设部提出建筑业10项新技术,为全面提高工程质量提供技术保证。
6、建立完善的工程质量保证体系和确保工期的技术措施。
本组织设计的编制是针对本工程的具体特点和环境因素,结合我公司多年来在类似工程施工过程中所积累的实践经验,本着以技术先进、优质、高速、安全、文明的施工组织为指导思想,从而编制成本工程的施工组织设计。
二、编制原则1、严格遵守招标文件和答疑会议纪要规定的工期和工程竣工交付使用期限;2、合理安排施工程序与顺序;3、用流水作业法和网络计划技术安排进度计划;4、恰当地安排冬雨期施工项目;5、从实际出发,作好人力、物力的综合平衡,组织均衡施工;6、实施目标管理;7、与施工项目管理相结合。
三、编制依据:1、许昌金泰建筑勘测设计有限公司设计的施工图纸。
2、本工程的地质勘察报告。
3、现场实地踏勘获得的第一手资料。
4、本工程书面答疑及有关补充资料。
5、国家、省、市现行施工规范及验收规范。
《工程测量规范》GB50026-93《建筑安装工程质量检验评定统一标准》GB50300-2001《建筑地基基础工程工施工质量验收规范》GB50202-2002《砌体工程施工质量验收规范》GB50203-2002《混凝土结构工程施工质量验收规范》GB50204-2002《屋面工程质量验收规范》GB50207-2002《建筑地面工程施工质量验收规范》GB50209-2002《建筑装饰装修工程施工质量验收规范》GB50210-2001《建筑工程质量检验评定标准》GBJ301-2001《混凝土强度检验评定标准》GBJ107-87《预制混凝土构件质量检验评定标准》GBJ321-90《建筑施工安全检查评分标准》JGJ59-99《钢筋焊接接头试验方法标准》JGJ27-2001《建筑机械使用安全技术规程》JGJ33-2001《施工现场临时用电安全技术规范》JGJ46-88《建筑工程施工质量验收统一标准》GBJ50300-2001《工程测量规范》GB50026-93《建筑电气工程施工质量验收规范》GB50244-2002«电气装置安装工程母线装置施工及验收规范》GBJ149-90《电气装置安装工程接地装置施工及验收规范》GB50169-92«电气装置安装工程电缆线路施工及验收规范》GB50168-92«电气装置安装工程电气设备交接试验标准》GB50150-91《通风与空调工程施工质量验收规范》GB50243-2002《民用建筑工程室内环境污染控制规范》GB50325-2001《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002工程概况本工程为地上六层,一层至二层为框架结构,三层至六层为砖混结构。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
斌鑫逸城时光A区三期23号楼工程
主体结构转序
一、工程概况:
该工程由重庆斌鑫伟祺置业有限公司兴建,中国建筑西南勘察设计研究院有限公司勘察,重庆市渝集建筑工程有限公司承建,重庆全城建筑设计有限公司设计,重庆建新建设工程监理咨询有限公司监理,结构形式为剪力墙结构,总高度89.100米,总建筑面积约为1.77万m2
二、工程材料使用和检测情况:
1、工程使用水泥、钢筋、砼所供应产品材料合格证、质保书齐全。
进场材料按规定进行抽样送检。
所有送检材料均在现场监理工程师监督下进行现场取样送检试验。
所有复检试验均送九龙坡区质量检测中心进行检测,复检报告齐全,复检结果全部合格。
2、本工程主体使用砼为重庆固立砼搅拌有限公司生产的砼。
3、工程砌体所有水泥为重庆小南海水泥厂生产的水泥,材料进场按出厂日期分别堆放,库房并采取防雨防潮措施。
4、工程所用钢材为大厂生产的钢筋:主要有达钢、水钢、威钢、重钢等厂家的产品,进场钢筋按同厂、同炉批号、同规格、同一进场时间进行见证取样送检,送检合格后方可使用。
5、本工程砌体所用的砂为湖北粗砂,按每600T为一批,在现场监理工程师监督下进行现场抽样送检,检测结果符合有关技术规范要求。
6、烧结页岩空心砖,进场后按规定堆放,分别按品种、规格、堆码整齐,并按同品种、同规格进行现场见证取样送检试验,试验结果符合有关规定要求。
三、工程质量控制措施:
1、工程施工前,公司对本项目制定了质量目标,并针对质量目标编制专项施工方案,加强交底工作,保证严格按方案实施。
2、本工程在整个施工期间,建设方和监理公司制定了严格的监管措施,每周召开监理例会。
对上周完成的工程质量、安全、进度情况进行分析,提出整改意见和改进措施,协调各专业的配合,安排下周的生产计划和质量注意事项。
3、严格执行“三检”制度,施工中,每道工序完成后必须经过班组自检,施工员检查,专职质检员检查认定合格后,并完善相应资料,报监理公司检查验收,由监理工程师验收合格认可,并办理隐蔽资料后,方能进行下一道工序施工。
4、执行砼浇筑签署许可证制度,在主体施工中,严格执行砼浇灌许可证制度,保证砼结构质量,在每一施工段申请浇筑前,在三级自检合格的基础上,通知现场监理工程师和甲方代表,会同钢筋、模板施工班组,对所浇砼部位的钢筋布置制作,模板安装和支撑,水电管线预留预埋等,逐一对照施工图进行逐行检查。
如发现需整改的,立即提出整改意见,经整改后,再经监理和甲方代表复查,合格后方由现场监理工程师签署砼浇灌许可证,方能浇灌砼,从而保证了钢筋布置的正确和砼成型标准。
砼浇筑严格按施工方案进行,砼浇筑后及时安排了专人进行浇水养护,砼浇筑过程中按规定制作标准试件及同条件试件。
四、工程施工质量情况:
主体砼现场取样送检,其抗压强度根据数理统计法进行评定,均符合要求,
主体工程允许偏差项目经抽查合格。
主体实体检测钢筋扫描、回弹、拉墙筋抗拔均符合规范及规定要求。
五、资料情况:
本工程档案资料的收集,整理与工程进度同步进行,资料基本齐全。
主要材料检验资料如下:
砼标养:组、同条件养护:组;钢筋焊接组、直螺纹连接:组、原材料送检:组。
主体结构已按施工图及合同施工完毕,符合现行有关施工及验收规范要求,资料基本齐全,具备验收条件,质量自评合格,特请相关单位进行主体结构转序验收,申请进入下一道工序施工。
重庆市渝集建筑工程有限公司
斌鑫逸城时光项目部
2014年1月10日。
