高铁隧道水沟、电缆槽施工技术交底
高速公路工程隧道水沟电缆槽施工技术交底

高速公路工程隧道水沟电缆槽施工技术交底在混凝土浇筑前,要确保防排水设施畅通,包括水沟和预留槽。
水沟的施工采用C30模板混凝土浇筑,而预留槽则需要预先埋设管道。
同时,为了保证施工质量,需要在沟槽与二衬侧壁墙之间设置植筋锚固,采用HRB400Φ16钢筋,每根长30cm,纵向间距50cm,深度为10cm,并用锚固剂铆接牢固。
四、施工注意事项1、施工前需要进行充分的准备工作,包括清理基层、测量放线、找平基层等。
2、模板的选择和加固非常重要,需要采用钢制定型模板,并在模板就位后加固钢筋埋入填充面10cm以上。
3、钢筋的施工需要注意保护层厚度,防止出现露筋现象。
4、防排水设施要保持畅通,确保施工质量。
5、施工过程中要注意安全,严格遵守相关规定和操作规程。
五、验收标准1、沟槽和水沟的施工需要符合设计要求,混凝土强度达到C30标准。
2、钢筋的施工需要保证间距、数量和连接牢固。
3、防排水设施需要畅通有效,确保施工质量。
4、模板的选择和加固需要符合要求,保证施工质量。
5、验收过程中需要注意安全,确保施工人员的生命财产安全。
边墙位置二衬预留的盲管需要与侧边水沟连接通,盲管与原预留盲管之间采用直通接头连接。
电缆槽沟底位置还有收水管,也随着仰拱施工时预留的收水管接通。
盲管外并用无纺土工布包裹,靠隧道中心一侧管头高出设计水沟底面10-20cm。
为防止盲管出现“反坡”现象而不排水,要求采用HPB300ф6或者ф8钢筋将盲管固定牢固。
电器预留槽及管道应保持畅通,槽宽大小,槽顶边混凝土中放置钢筋加强,不留缺口。
每一处横通道及隧道入口都有电缆预埋镀锌管道,按照原管道材质,管径型号接通于电缆槽中,且高出槽底3cm,用土工布或者水泥编制袋封堵,以免进杂物。
管内接头处不能有毛刺,管口内边打磨圆顺。
在混凝土浇筑过程中,水沟电筑槽采用C30混凝土灌注,灌注混凝土前检查混凝土的和易性和坍落度。
混凝土按一定厚度、顺序和方向分层浇筑,在下层混凝土初凝前必须完成上层混凝土浇筑。
高铁隧道水沟、电缆槽施工技术交底

高铁隧道水沟、电缆槽施工技术交底背景随着高铁在中国不断建设和改造,对于隧道建设也日趋复杂。
其中,高铁隧道的水沟、电缆槽施工就成为了一项非常重要的工作。
其目的是在隧道建设中,达到防水防潮的效果,并且保障电缆的正常使用。
因此,隧道水沟和电缆槽的施工技术对于高铁建设至关重要。
隧道水沟施工技术施工前准备1.深入理解隧道设计图纸,确认水沟的位置和结构。
2.对照设计图纸,制定水沟的施工方案。
3.移除水沟区域的杂物和污物,并确保施工场地干燥、平整、清洁。
施工步骤1.抛浆:在水沟区域进行石灰抛浆,防止地层液体淋漓流散,同时增强基础稳定性。
2.声屏障施工:根据设计方案,在水沟的两侧固定声屏障桩,并连接预制声屏障板。
这有助于隔音和保温。
3.水沟钢筋装配:按照设计方案,将水沟钢筋装配到定位点,确保其质量和安全。
4.浇筑混凝土:将水泥混凝土倒入水沟区域,同时进行充实和振动来保证混凝土的质量和密实性。
5.水泥防潮处理:等待混凝土完全固化后,进行水泥处理,以便增强防潮性能。
6.底涵完成:安装水沟板以确保水沟板面平整,防止污水流出。
施工技巧1.在施工时,应严格按照设计图纸和方案实施,避免出现任何偏差。
2.在进行水泥处理时,必须按照时间要求进行。
如果过早开始处理,会影响混凝土的强度和质量,如果太晚进行处理,则会影响水沟的防潮性能。
3.在水泥处理中,应注意保证杰出的防火措施。
电缆槽施工技术施工前准备1.完成隧道固结和隧道钢筋混泥土施工。
2.根据设计方案,确定电缆槽的位置和结构。
3.清理施工场地,并确保场地干燥、平整、清洁。
施工步骤1.钢筋的搭配:根据设计方案和对现场的实际情况,进行电缆槽钢筋的搭配,确保质量和安全。
2.模板制作和安装:将木板切割成相应的形状和大小,并根据设计方案进行安装。
3.浇筑混凝土:将水泥混凝土倒入电缆槽区域,同时进行充实和振动来保证混凝土的质量和密实性。
4.等待混凝土固定并拆卸模板:根据混凝土固定时间,拆卸模板和前置机械设备。
003-××××高速铁路隧道水沟电缆槽盖板预制技术交底

技 术 交 底 书

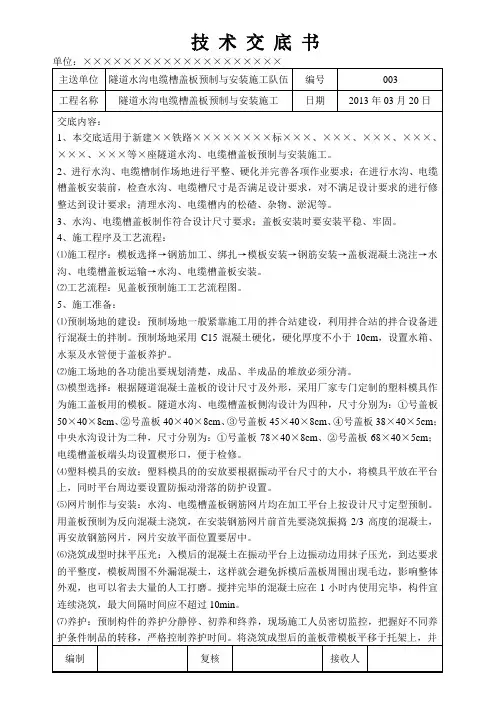

单位:×××××××××××××××××××× 主送单位 隧道水沟电缆槽盖板预制与安装施工队伍 工程名称 交底内容: 凝土必须捣固密实,混凝土浇筑完后,养护必须大于 24 小时或强度大于 10MPa 后方可 脱模养护。 ⑥盖板预制好后,先用粗砂或粘土平整好堆置场地,应分类进行堆放:正常尺寸(即矩 形)盖板,堆放高度不得超过 3 层。 ⑵盖板铺设: ①盖板铺设前,必须先将水沟、电缆槽内杂物清除。 ②盖板铺设前,对用于铺设的各类盖板进行质量检验:不得缺棱掉角,要求强度合格、 表面平整、周边顺直。 ③盖板铺设时,必须对铺设位置进行找平处理,保证铺设后的盖板表面平整、无翘曲现 象。 ④盖板铺设时,应先明确盖板编号;例如:米拉湾隧道边沟①号盖板,编号为 MLW-SD-BG-①;然后“对号入座”进行铺设,杜绝盖板盖错、盖反等现象发生。 ⑤水沟盖板与电缆槽盖板横向之间,预留有楔形口,便于拆卸、修复。 ⑥铺设时,必须做到“横平竖直” ,应拉线定位。 ⑶质量检验: ①水沟、电缆槽盖板的规格和强度应符合设计要求。 ②盖板应铺设齐全平稳顺直。 ③检验数量:检查 5%; ④检验方法:观察、尺量、检查试验资料。 9、安全及环保要求: ⑴ 安全要求 ①施工人员进入作业现场必须佩带个人防护用品,不准穿拖鞋作业。 ②要配备专职或兼职电工、持证上岗,并具有一定的专业技术,严禁违章作业。 ③焊接作业时,操作人员持证上岗,必须佩戴相应的安全保护用品。 ⑵ 环保要求 ①施工用过的废水要通过沉淀池三级沉淀干净后才能排到水沟内。 ②施工结束后,应对场地进行清理,确保无杂物无安全隐患。 10、盖板尺寸详图见附图 01、02、03、04、05。 11、各隧道盖板预制数量计算过程如下: ⑴分隧道边沟、中央水沟统计。 ⑵各种类型隧道盖板数量如下表:施工队自行考虑损坏率,本交底为设计数量。 编制 复核 接收人 隧道水沟电缆槽盖板预制与安装施工 编号 日期 003 2013 年 03 月 20 日
水沟电缆槽安全技术交底模板

一、交底目的为确保水沟电缆槽施工过程中的安全,预防事故发生,特进行安全技术交底。
二、交底对象所有参与水沟电缆槽施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工现场安全管理制度(1)施工现场必须遵守国家有关安全生产的法律法规,严格执行安全技术操作规程。
(2)施工现场应设置明显的安全警示标志,施工区域应设有隔离设施。
(3)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。
2. 施工人员安全要求(1)施工人员必须经过专业培训,熟悉水沟电缆槽施工工艺和安全操作规程。
(2)施工人员上岗前应进行安全教育培训,掌握安全知识和操作技能。
(3)施工人员应穿戴符合要求的安全防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
3. 施工设备安全要求(1)施工设备应定期检查、保养,确保设备性能良好。
(2)施工设备操作人员应熟悉设备性能和操作规程,严禁违章操作。
(3)施工现场应设置设备安全操作区域,设备操作人员应遵守操作规程。
4. 施工现场安全操作要求(1)施工人员应按照施工图纸和施工方案进行施工,不得擅自更改。
(2)施工过程中应保持施工现场整洁,不得乱堆乱放材料、工具。
(3)施工过程中应随时清理施工现场的积水、杂物,防止滑倒、触电等事故发生。
(4)施工过程中应严格按照施工顺序进行,不得盲目抢工。
5. 特殊作业安全要求(1)挖掘、运输、吊装等特殊作业,必须遵守相关安全操作规程。
(2)施工过程中,如需进行特殊作业,应办理相关审批手续,并设置专人进行现场监督。
(3)特殊作业人员应接受专业培训,掌握特殊作业操作技能。
6. 事故应急预案(1)施工现场应制定事故应急预案,明确事故发生时的应急措施。
(2)施工现场应配备必要的事故应急物资,如急救包、灭火器等。
(3)施工人员应熟悉事故应急预案,掌握应急操作技能。
四、交底时间本次安全技术交底时间为【填写日期】,交底人【填写交底人姓名】,接受人【填写接受人姓名】。
31-隧道水沟、电缆槽盖板施工技术交底

6、盖板表面路徽的大小为轨底采用90mm比例缩放,在盖板表面中心位置设置路徽图案凸出盖板表面5mm,盖板表面采用“圆铆凸起”防滑,排列采用纵横间距75mm平行排列,直径25mm,凸起盖板表面5mm。
挡板及盖板内钢筋,N[a]设直弯钩,N[b]不设弯钩。
综合硐室共设置三种盖板:1号盖板=80块、2号盖板=10块;3号盖板=10块;4号盖板=10块;钢筋挡板=2块。
盖板总数:1号盖板=9760块、2号盖板=1220块;3号盖板=1220块;4号盖板=1220块;钢筋挡板=224块。
①钢筋混凝土挡板及盖板均采用C35钢筋混凝土,其内钢筋采用HPB235钢筋,制作时均采用工厂化生产。
三、未尽事宜,请与工程部联系。
技术负责人:交底人:接收人:
=2号盖板=29041.41/0.4*2=145207.05+1=145208块。
双线隧道:1号盖板=2号盖板=3号盖板=3417/0.4*2=17085+1=17086块。
4号盖板=3417/0.4=8543块。
2、单线隧道水沟、电缆槽盖板施工图如下:
①本图尺寸除钢筋直径以毫米计及注明者外,其余均以厘米计。
技术交底记录
编号:CLZQ-5-JSJD-2016-31
工程名称
跃龙门、柿子园隧道
技术交底单位
工程部
交底项目
水沟、电缆槽盖板施工技术交底
交底日期
2016年11月18日
一、适用范围:
适用于新建成都至兰州铁路中铁十九局CLZQ-5标段跃龙门、柿子园隧道施工段水沟、电缆槽盖板施工。
二、交底内容:

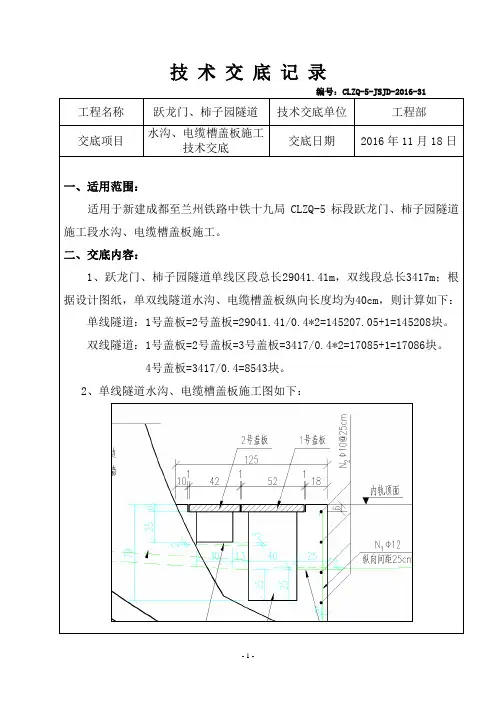

1、跃龙门、柿子园隧道单线区段总长29041.41m,双线段总长3417m;根据设计图纸,单双线隧道水沟、电缆槽盖板纵向长度均为40cm,则计算如下:
隧道水沟、电缆槽安全技术交底

隧道水沟、电缆槽安全技术交底一、一般注意事项1、进入施工现场必须戴好安全帽,遵守隧道施工各项管理制度,进洞施工必须持隧道出入证在洞口值班室登记后方可进洞,洞内照明灯光应保持足够的亮度,且照明灯具使用36V安全电压并添加网罩,洞内施工人员应随时携带手电,以防照明突然熄灭。
2、运输模板时稳拿稳放,多人合抬模板,起、落、转、停动作要一致,堆放要稳当,防止倾倒,以防造成模板变形,同时避免钢模板砸到人。
洞内爆破后必须通风排烟完成后后人员方可进洞,同时佩戴好防尘口罩。
3、作业人员必须按要求穿戴反光背心,同时派专人作为安全人员,时刻注意往来车辆、机械,做好指挥工作。
4、施工作业临时用电必须遵照施工用电规程,使用专用配电箱,做好接零保护,电线必须保护到位,不得泡水泡泥,以免漏电。
5、严禁私自改动配电箱,乱拉电线。
凡一切牵涉到用电的作业项目,作业人员必须按要求佩戴绝缘手套,穿好绝缘鞋。
6、钢筋焊接时必须作业人员持证上岗,同时必须按要求佩戴好保护面罩。
7、在钢筋堆放,施工区域做明显警示,以免钢筋头绊倒人,扎到人。
8、混凝土浇筑时混凝土振捣器应使用专用开关箱,操作人员应穿绝缘鞋戴绝缘手套。
9、移动振捣器时,应提起振捣棒和振捣器一同向前移动,严禁直接拖、拉、拽振捣器。
10、在施工电缆槽身混凝土时要联合各样预埋管线图和预埋洞室施工,保证预埋管线想通。
11、为保证路面净宽、防备电缆槽身混凝土施工时模板发生变形或移动侵入路面宽度,在模板定位时可整体向两侧偏移1cm,但必须保证模板垂直、槽壁厚度和槽内净空尺寸。
12、水沟电缆槽施工前,技术人员要对综合接地钢筋的焊接和引出情况、接地端预埋数量、地点、接地电阻等进行检查,全面合格后方可浇筑混凝土。
13、电缆槽、排水沟混凝土施工时,注意预埋泄水管的安装和疏通,防备混凝土拥塞管孔,浇筑过程中要加强保护,不得破坏和偏位。
14、沟槽施工时碰到掌子面开挖爆破,应做好安全防备工作及安全戒备工作。
隧道水沟电缆槽技术交底书[1]
![隧道水沟电缆槽技术交底书[1]](https://img.taocdn.com/s3/m/587011e0a48da0116c175f0e7cd184254b351bc8.png)
(1)、水沟电缆槽槽身混凝土标号为C25混凝土,根据现场组合模板情况,分三次浇筑完成,第一次施工至水槽底,第二次施工至电缆槽底,第三次完成整体浇筑。
(2)、混凝土在拌和站集中拌制,由混凝土罐车运至洞内,由于电缆槽在侧壁厚度仅有13cm,必须采用2.5-3cm的小直径专用震捣棒振捣,必要时用φ25钢筋人工辅助插捣密实,在插入振捣过程中注意对泄水管的保护,避免将其损坏。并用木棒轻轻敲打模板,使附着在模板上的气泡逸出,保证混凝土外观质量平整,无气泡和蜂窝麻面产生。
(3)、严格控制砼标高,做好收面工作,保证水沟顶面标高与设计标高相符。
(4)、为防止水沟电缆槽砼开裂,必须派专人进行洒水养护,并用土工布进行覆盖。
10、验收标准
验收标准参照《高速铁路隧道工程施工质量验收标准》(TB10753—2010 J1149—2011)进行,其水沟断面尺寸的一般允许偏差和检验方法见下表。
(3)、接地钢筋及接地端子焊接完成后,必须测试接地端子与纵向接地钢筋的贯通性,接地电阻合格后才允许进行下一道工序。
(4)、接地端子在施工完成后及时清除表面浮浆,及时在螺栓孔内涂抹黄油,保证端子不生锈,螺栓丝不受损坏。在电缆槽侧壁上用红油漆标识接地端子。
5、防排水施工。
(1)、安装横向排水管前,对二次衬砌边墙上的Φ80、Φ50排水管及仰拱填充内预埋的排水管进行疏通,确认排水畅通后方可接入中心水槽。
序号
项目
允许偏差
检验方法
备注
1
断面尺寸
±10
尺量
2
厚度
±5
尺量
3
高度
0,-20
尺量
4
沟底高程
±20
仪器测量
11、安全及环保措施
007铁路隧道水沟电缆槽施工技术交底

衬砌沟槽示意图
模板采用钢木组合或轨行式液压水沟电缆槽台车,轨行式液压水沟电缆槽台车通过液压系统控制模板上下、左右移动,调整两侧模板的平面位置和顶面高程,使模板位置满足水沟电缆槽结构尺寸要求。
四、施工程序与工艺流程
4.1 施工工艺流程
作业准备→砼接触面凿毛→钢筋安装→维护及排水管安装→钢木组合模板安装或台车就位→电力、通信槽道泄水孔安装→砼浇筑→拆模→结束
4.1.1 工艺流程图
五、施工要求
5.1 混凝土凿毛
凿毛露出新鲜混凝土面积应大于 75%,凿毛后高压水冲洗。
5.2 钢筋及预埋件安装
(1)根据设计图纸要求进行钢筋及预埋件安装,浇筑混凝土前必须检查各预埋管线的位置、类型、个数是否满足设计要求检查合格后才能进行混凝土施工。
(2)环纵向盲管、维护管、横向导水管必须从小边墙处接出,采用钢筋加固,封堵接头。
5.3 模板安装或台车就位及加固
采用台车施工时台车纵向行走由电机驱动,通过横移液压油缸对模板进行横向位置调整,再通过单组模板起升油缸对模板竖向位置进行调整,。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底书
单位名称:中铁三局沪昆客专(贵州段)第一项目部编号:06
圆钢筋(纵向接地钢筋),φ10钢筋,间距20cm。
(2) 通信信号电缆槽混凝土浇筑时预埋Φ16电缆槽分隔钢筋,L=60cm,预埋30cm外露30cm,纵向间距50cm。
(3) 钢筋安装详见图1:侧沟及电缆槽详图。
图1:侧沟及电缆槽详图
(3)综合接地
a通信电缆槽侧墙上部Φ16纵向钢筋作为纵向接地钢筋,初期支护、二衬、仰拱、综合洞室引出的接地钢筋要与通信电缆槽侧墙上部Φ16钢筋间采用直径16mm的“L”形圆钢筋进行焊接(见下图2:L”形焊接),单面焊接不小于16cm(10倍钢筋直径),焊缝厚度不小于4mm,侧墙Φ16纵向接地钢筋每100m 断开一次,断开的钢筋端头间距为10cm。
图2:“ L”形焊接
(4)贯通地线
隧道内贯通地线敷设在两侧通信信号电缆槽内,并采取砂防护措施。
(5)接地端子布置
a从隧道洞口2m开始,在两侧通信信号电缆槽底部,每间隔100m设置一个接地端子,小于100m的隧道在中部设一处;
b从隧道洞口2m开始,在两侧通信信号电缆槽靠线路侧壁上,每间隔50m 设置一个接地端子,小于50m的隧道在中部设一处;
c上述所有的接地端子均通过Φ16钢筋与通信电缆槽侧墙上部Φ16纵向钢筋连接,焊接质量同接地钢筋,保证焊接质量。
详见图3:接地端子设置图。
图3:接地端子设置图
图4:A节点详图
现场技术人员将隧道需要预埋接地端子的里程及个数在二衬上做好标记,以防漏埋。
(6)排水管及泄水槽
a两侧仰拱边墙预留的Φ150盲管、Φ50盲管全部接到两侧水沟,采用Φ150排水管,排水管在混凝土施工前安装,定位牢固,孔口采用土工布封堵,防止浇筑混凝土时泄水管跑位或混凝土灌入孔内。
具体安装严格参照图1:侧沟及电缆槽详图。
b两侧沟与中心沟通过横向Φ100PVC导管连接,横向导水管纵向间距30m。
c电力电缆槽、通信信号电缆槽与侧沟间墙底预留泄水槽,纵向间距3~5m,泄水槽尺寸见图1:侧沟及电缆槽详图。
(7)模板安装
根据测量放线,放出模板定位安装边线,然后安装模板,模板安装必须垂直,模板与模板之间的缝隙必须控制在2mm以内,基底不平整部位在关好模板后用砂浆封堵,防止浇注混凝土时漏浆,模板与模板之间不能有错台。
为防止浇注混凝土时模板上浮和跑模,影响混凝土施工和浇注质量,沿模板底在基底纵向每2米打设φ22的固定钢筋,用铁丝加固牢固。
模板每次安装前必须清除板面混凝土块,涂抹脱模剂。
模板在搬运过程中必须轻拿轻放,防止模板变形,特别是定型钢模板。
