粘钢工程技术交底一、项目背景粘钢工程是一种常见的建筑施工技术,用于加固和修复混凝土结构。

本文旨在对粘钢工程的技术交底进行详细说明,包括工程概述、施工要求、工艺流程、材料选用等方面的内容。

二、工程概述粘钢工程是指将钢筋与混凝土结构粘接在一起,以提高结构的承载能力和抗震性能。

常见的粘钢工程包括粘贴钢板、粘贴钢筋、粘贴碳纤维等。

在施工前,需要对结构进行评估和设计,确保施工的安全性和可行性。

三、施工要求1. 施工前准备:施工前需要进行详细的工程测量和现场勘察,确保施工的准确性和稳定性。

同时,需要制定详细的施工方案和施工组织设计,明确每个工序的要求和流程。

2. 材料选用:根据结构的要求和设计规范,选择合适的粘钢材料。

常见的粘钢材料有环氧树脂胶、聚合物胶等,需要确保材料的质量和性能符合要求。

3. 施工工艺:根据设计要求和工程实际情况,确定施工的工艺流程。

包括表面处理、涂胶、贴钢、压实等工序,每个工序都需要按照要求进行施工,确保粘钢效果和施工质量。

4. 施工环境:施工现场需要保持清洁、干燥,确保施工材料的粘接效果。

同时,需要保证施工现场的通风良好,避免有害气体对施工质量的影响。

5. 施工质量控制:施工过程中需要进行严格的质量控制,包括施工记录、检验测试、质量验收等。

确保每个工序的施工质量符合设计要求和规范要求。

四、工艺流程1. 表面处理:对混凝土结构的表面进行清理和处理,去除松散的杂质和油污。

可以采用高压水枪清洗、砂浆刮平等方法,确保表面的光洁度和粗糙度符合要求。

2. 涂胶:选择合适的粘钢材料,按照施工方案进行涂胶。

涂胶时需要均匀涂抹,确保涂胶层的厚度和粘接面积符合设计要求。

3. 贴钢:在涂胶后,将钢板或钢筋粘贴在混凝土结构上。

需要按照设计要求和施工方案,确保钢材的位置和粘接效果符合要求。

4. 压实:在粘钢完成后,使用专用的压力设备对粘接部位进行压实处理,确保钢材与混凝土结构之间的粘接牢固性。

5. 后续处理:在粘钢工程完成后,需要进行后续处理,包括涂刷防腐漆、加固连接件等,以提高结构的耐久性和安全性。

粘钢工程技术交底

粘钢工程技术交底

粘钢工程技术交底一、项目背景粘钢工程是在建筑施工中常见的一项技术,用于加固和连接钢筋。

本次技术交底旨在对粘钢工程进行详细的说明,以确保施工过程中的安全和质量。

二、施工准备1. 材料准备a. 粘钢剂:根据设计要求选择合适的粘钢剂,并确保其质量合格。

b. 钢筋:根据设计要求选择合适的钢筋,并进行检查,确保其质量合格。

c. 清洁剂:用于清洁钢筋表面,确保粘接效果良好。

d. 工具:包括扫帚、刷子、搅拌器等。

2. 设备准备a. 搅拌设备:确保搅拌设备的正常运行,以保证粘钢剂的均匀搅拌。

b. 施工设备:包括涂刷工具、搅拌棒、切割工具等。

三、施工步骤1. 钢筋准备a. 清洁钢筋表面:使用清洁剂清洁钢筋表面,去除油污、灰尘等杂质,确保粘接效果良好。

b. 钢筋长度切割:根据设计要求和现场实际情况,使用切割工具将钢筋切割至合适的长度。

2. 粘钢剂搅拌a. 搅拌比例:根据粘钢剂的说明书,按照指定的比例将粘钢剂与水进行混合搅拌。

b. 搅拌时间:根据粘钢剂的要求,进行足够时间的搅拌,确保混合均匀。

3. 粘钢剂涂刷a. 涂刷前准备:将搅拌好的粘钢剂倒入涂刷容器中,并确保涂刷工具清洁。

b. 钢筋涂刷:使用涂刷工具将粘钢剂均匀地涂刷在钢筋表面,确保涂刷厚度符合要求。

c. 注意事项:避免涂刷过厚或过薄,以免影响粘接效果。

4. 钢筋安装a. 安装位置:根据设计要求,将涂有粘钢剂的钢筋按照正确的位置进行安装。

b. 安装注意事项:确保钢筋与混凝土之间的粘接面积充足,避免出现空鼓或脱落现象。

5. 粘钢剂固化a. 固化时间:根据粘钢剂的要求,等待足够的固化时间,确保粘钢剂完全固化。

b. 环境要求:在固化过程中,确保施工环境温度适宜,并避免外界因素对固化过程的影响。

四、质量控制1. 施工记录:在施工过程中,及时记录施工的具体情况,包括施工日期、施工人员、使用的材料和设备等。

2. 质量检查:对粘钢工程进行定期的质量检查,确保施工符合设计要求和相关标准。

粘钢工程技术交底

粘钢工程技术交底

粘钢工程技术交底一、项目背景粘钢工程是一项重要的建筑施工工艺,用于加固混凝土结构,提高其承载能力和抗震性能。

本文将详细介绍粘钢工程的技术要求和施工流程,以确保施工质量和安全。

二、技术要求1. 材料选择粘钢工程中所使用的主要材料是粘钢胶和钢筋。

粘钢胶应符合国家标准,具有良好的粘结性能和耐久性。

钢筋应符合设计要求,并经过质量检验合格。

2. 施工准备在进行粘钢工程施工前,需要进行充分的准备工作。

包括清理施工现场,确保基础结构的平整和干燥,检查钢筋的质量和数量是否符合设计要求。

3. 施工工艺(1) 钢筋处理:将待粘钢的钢筋进行清理,去除表面的锈蚀、油污等杂质,确保钢筋表面光洁。

(2) 粘钢胶涂布:使用刷子或滚筒将粘钢胶均匀涂布在钢筋表面,确保粘钢胶与钢筋充分接触。

(3) 粘钢操作:将涂布了粘钢胶的钢筋按设计要求粘贴在混凝土结构上,确保粘结面积达到设计要求。

(4) 粘钢胶固化:待粘钢胶固化后,进行下一步工序。

4. 施工质量控制(1) 粘钢胶涂布质量:粘钢胶涂布应均匀,不得有漏涂、滴流等现象。

(2) 粘钢胶固化质量:粘钢胶固化后应具有足够的强度和粘结性能,不得有脱落、开裂等现象。

(3) 粘钢质量检验:对已粘贴的钢筋进行抽检,检查粘结面积、粘结强度等指标是否符合设计要求。

三、施工流程1. 施工准备阶段(1) 清理施工现场,确保基础结构平整干燥。

(2) 检查钢筋的质量和数量,确保符合设计要求。

2. 钢筋处理阶段(1) 清理钢筋表面的锈蚀、油污等杂质。

(2) 确保钢筋表面光洁。

3. 粘钢胶涂布阶段(1) 使用刷子或滚筒将粘钢胶均匀涂布在钢筋表面。

(2) 确保粘钢胶与钢筋充分接触。

4. 粘钢操作阶段(1) 将涂布了粘钢胶的钢筋按设计要求粘贴在混凝土结构上。

(2) 确保粘结面积达到设计要求。

5. 粘钢胶固化阶段(1) 等待粘钢胶固化,确保具有足够的强度和粘结性能。

(2) 进行下一步工序。

四、施工安全措施1. 工人必须佩戴安全帽、安全鞋等个人防护装备。

结构粘钢加固安全技术交底模板

结构粘钢加固安全技术交底模板

一、工程概况1. 工程名称:_________________________2. 施工单位:_________________________3. 建设单位:_________________________4. 施工地点:_________________________5. 施工内容:结构粘钢加固工程二、安全技术交底内容1. 施工人员要求(1)施工人员必须具备相应的资质,熟悉结构粘钢加固施工工艺和安全操作规程。

(2)施工前对全体施工人员进行安全技术培训,确保施工人员掌握安全知识和技能。

2. 施工现场安全措施(1)施工现场设置明显的安全警示标志,禁止无关人员进入施工区域。

(2)施工区域设置安全通道,保持通道畅通,防止发生意外事故。

(3)施工现场设置消防器材,并确保其处于有效状态。

3. 施工材料与工具安全(1)施工材料应储存于干燥、通风的库房,防止材料受潮、变质。

(2)施工工具应定期检查,确保其安全可靠,如有损坏应及时更换。

4. 施工过程安全措施(1)施工前对施工区域进行清理,确保无杂物、积水等。

(2)施工过程中,施工人员应穿戴安全帽、安全带、防护眼镜等防护用品。

(3)施工人员应严格遵守操作规程,确保施工质量。

(4)施工过程中,应加强现场监护,防止发生意外事故。

5. 粘钢加固施工安全要点(1)施工前,对加固部位进行清理,确保表面无油污、水渍等。

(2)施工过程中,严格控制粘钢胶的施工温度和固化时间。

(3)粘钢胶涂抹应均匀,避免出现气泡、漏涂等现象。

(4)粘钢胶固化过程中,应避免振动、撞击等,以免影响固化效果。

(5)加固后的构件,应进行必要的荷载试验,确保其满足设计要求。

6. 施工结束后的安全措施(1)施工结束后,对施工现场进行清理,确保无残留材料、工具等。

(2)拆除施工设施,恢复现场原状。

三、应急措施1. 发生安全事故时,立即停止施工,迅速组织人员抢救伤员,并及时报告相关部门。

2. 根据事故原因,制定整改措施,防止类似事故再次发生。

柱、梁粘钢加固安全技术交底

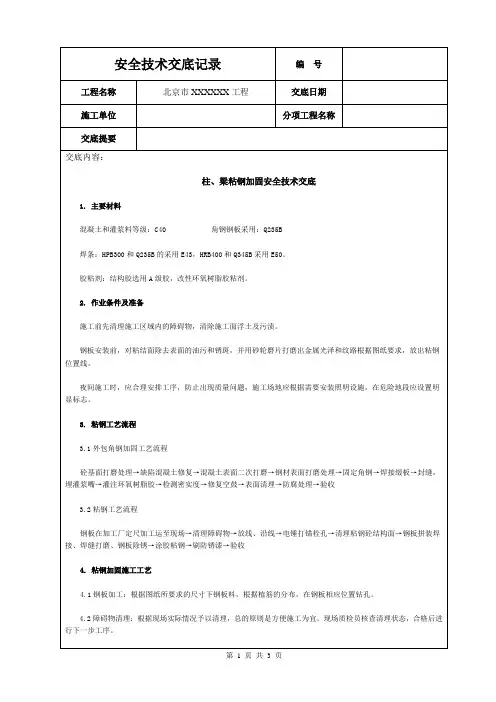

柱、梁粘钢加固安全技术交底
2. 作业条件及准备
施工前先清理施工区域内的障碍物,清除施工面浮土及污渍。
钢板安装前,对粘结面除去表面的油污和锈斑,并用砂轮磨片打磨出金属光泽和纹路根据图纸要求,放出粘钢位置线。
夜间施工时,应合理安排工序,防止出现质量问题,施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
3. 粘钢工艺流程
② 工作环境的相对湿度不大于70%,如果相对湿度过大,胶容易受潮而起鼓泡,从而影响粘贴质量。
③ 基底处理是关键工序,基底处理不应只停留在构件的表面处理,尤其对于老结构,更应对其本身检查是否有空鼓,裂缝现象,以便采取相应措施保证粘贴质量。
④ 的粘贴时,一定要避免先粘后焊,因焊接温度过高,容易引起结构胶老化而失效。
安全技术交底记录
编 号
工程名称
北京市XXXXXX工程
交底日期
施工单位
分项工程名称
交底提要
交底内容:
柱、梁粘钢加固安全技术交底
1. 主要材料
混凝土和灌浆料等级:C40 角钢钢板采用:Q235B
焊条:HPB300和Q235B的采用E43,HRB400和Q345B采用E50。
胶粘剂:结构胶选用A级胶,改性环氧树脂胶粘剂。
加固梁柱钢构套的外围抹25mm厚分高强度等级水泥砂浆面层,并加铁丝网防裂。
竖向角钢连接为完全熔透对接焊缝,焊缝质量等级为二级。
4.9刷防锈漆:清理钢板余胶至原钢材面,先刷一道防锈漆,待干后,再刷第二道防锈漆,刷防火涂料,按照规定刷防火涂料。
4.10验收:全部完成后,报请监理或总包验收,然后填写隐蔽检查资料,分项、分部工程质量报验认可,请总包负责人、监理签字。整理所用工程必须的资料移交给总包单位,以便整个工程的资料的完整。
3.1外包角钢加固工艺流程

粘钢包钢加固技术交底讲解学习

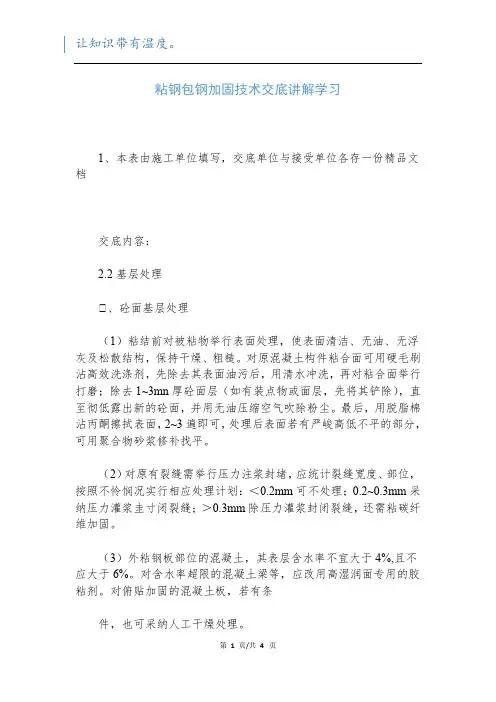

粘钢包钢加固技术交底讲解学习

粘钢包钢加固技术交底讲解学习1、本表由施工单位填写,交底单位与接受单位各存一份精品文档交底内容:2.2基层处理①、砼面基层处理(1)粘结前对被粘物举行表面处理,使表面清洁、无油、无浮灰及松散结构,保持干燥、粗糙。

对原混凝土构件粘合面可用硬毛刷沾高效洗涤剂,先除去其表面油污后,用清水冲洗,再对粘合面举行打磨;除去1~3mn厚砼面层(如有装点物或面层,先将其铲除),直至彻低露出新的砼面,并用无油压缩空气吹除粉尘。

最后,用脱脂棉沾丙酮擦拭表面,2~3遍即可,处理后表面若有严峻高低不平的部分,可用聚合物砂浆修补找平。

(2)对原有裂缝需举行压力注浆封堵,应统计裂缝宽度、部位,按照不怜悯况实行相应处理计划:<0.2mm可不处理;0.2~0.3mm采纳压力灌浆圭寸闭裂缝;>0.3mm除压力灌浆封闭裂缝,还需粘碳纤维加固。

(3)外粘钢板部位的混凝土,其表层含水率不宜大于4%,且不应大于6%。

对含水率超限的混凝土梁等,应改用高湿润面专用的胶粘剂。

对俯贴加固的混凝土板,若有条件,也可采纳人工干燥处理。

①、钢件处理:如钢件未生锈或轻微锈蚀,可用喷砂、砂布或角向磨光机打磨,直至浮现金属光泽。

打磨粗糙度越大越好,打磨纹路尽量与钢件受力方向垂直。

如下图所示:钢板打磨方向(钢板打磨方向暗示图)3、钢件锈蚀严峻,需先用稀盐酸浸泡20分钟,使锈层脱落,再用石灰水冲洗,中和酸离子,用清水清洗整洁,最后用平砂轮或角磨机打磨出纹路,再用脱脂棉沾丙酮擦拭2~3 遍(打磨后的钢板要存放在干燥处,避开潮气生锈或表面弄脏)。

4、钢件、砼面处理合格后预贴,预贴时钢件与砼面应基本吻合,并与粘贴线吻合,如有特别要求,加设胀栓或螺栓,可先对砼面成孔,成孔符合相应有关要求,并用无油压缩空气吹净或丙酮清孔。

如预贴不合格(不彻低吻合)可举行人工处理,处理办法有两种:一种对偏差较大的采纳人工剔凿、打磨,并对经剔凿产生的高低处用高强树脂砂浆修补,使其彻低吻合。

粘钢工程技术交底

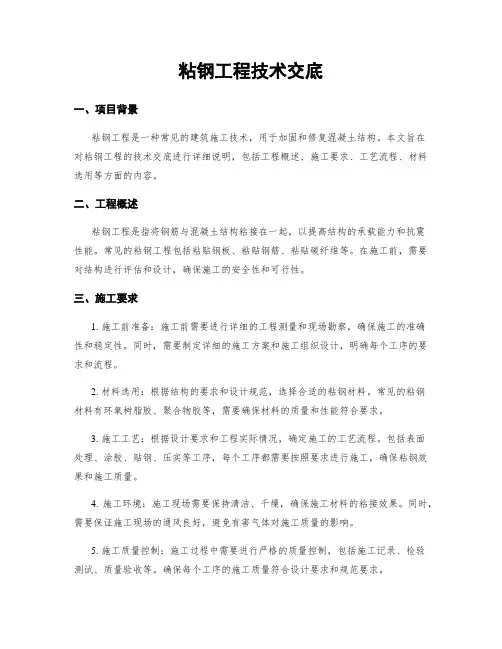

粘钢工程技术交底

粘钢工程技术交底一、任务背景与目的粘钢工程是一项重要的建造施工工艺,用于加固和增强混凝土结构的承载能力。

本次技术交底的目的是确保施工人员对粘钢工程的工艺流程、操作规范和安全注意事项有清晰的理解,以确保施工质量和工期的顺利进行。

二、工艺流程1. 准备工作:a. 确保施工区域安全,清除杂物和障碍物。

b. 准备所需的工具和设备,包括钢筋、焊接机、焊条、切割机等。

c. 检查钢筋的质量和规格,确保符合设计要求。

2. 钢筋加工:a. 根据设计图纸,对钢筋进行切割、弯曲和焊接等加工处理。

b. 加工后的钢筋要进行清理和除锈处理,确保表面光洁,并涂上防锈涂料。

3. 钢筋粘接:a. 根据设计要求,在混凝土结构表面涂刷粘接剂,确保粘接剂均匀分布。

b. 将加工好的钢筋按照设计要求粘贴在粘接剂上,确保钢筋与混凝土结构之间有良好的粘结。

c. 粘贴完成后,使用专用工具进行压实,确保钢筋与混凝土结构密切贴合。

4. 焊接处理:a. 检查钢筋粘接质量,确保无松动、脱落等现象。

b. 对粘接部位进行焊接处理,使用焊接机和焊条进行焊接,确保焊缝坚固可靠。

c. 焊接完成后,对焊缝进行清理和除锈处理,确保表面光洁,并涂上防锈涂料。

5. 质量检验与验收:a. 对粘钢工程进行质量检验,包括钢筋粘接强度、焊缝质量等。

b. 根据检验结果,进行必要的修补和调整,确保达到设计要求。

c. 完成工程后,进行最终验收,确保粘钢工程符合相关标准和规范。

三、操作规范和安全注意事项1. 操作规范:a. 按照设计要求进行施工,严格控制钢筋的尺寸、位置和间距。

b. 粘接剂的使用要均匀、充分,避免浮现空鼓、起泡等现象。

c. 焊接操作要符合相关标准和规范,确保焊缝坚固可靠。

2. 安全注意事项:a. 施工人员必须佩戴个人防护装备,包括安全帽、防护眼镜、防护手套等。

b. 施工现场要设置明显的警示标识,确保施工区域的安全。

c. 使用切割机、焊接机等设备时,要注意操作规范,避免发生意外事故。

粘钢工程技术交底

粘钢工程技术交底

粘钢工程技术交底一、项目背景粘钢工程是建筑施工中常见的一项技术,用于加固和增强混凝土结构的承载能力。

本次技术交底旨在详细介绍粘钢工程的施工流程、材料要求、质量控制等方面的内容,确保施工人员能够正确理解和掌握粘钢工程的相关要点,提高施工质量。

二、施工流程1. 准备工作:a. 确定粘钢工程的具体位置和范围。

b. 检查施工现场的环境和条件是否满足施工要求。

c. 准备所需的施工材料和设备。

2. 表面处理:a. 清理混凝土表面的杂物和污垢,确保表面干净。

b. 检查混凝土表面是否存在裂缝、空鼓等缺陷,如有需要进行修补。

3. 基层处理:a. 检查基层混凝土的强度和平整度,如有不符合要求的情况,需要进行修复或调整。

b. 基层表面应涂刷专用的粘结剂,增强粘结性能。

4. 粘钢施工:a. 根据设计要求,确定粘钢的位置和数量。

b. 使用专用的粘结剂将钢筋粘贴在混凝土表面上。

c. 确保粘钢的粘结剂均匀涂布,避免出现气泡和空隙。

d. 粘钢的间距和间隔应符合设计要求。

e. 粘钢施工过程中要注意施工速度和温度控制,确保粘结剂的性能。

5. 质量控制:a. 施工过程中要进行质量检查,确保粘钢的粘结质量和位置准确。

b. 检查粘结剂的使用情况,确保其质量符合要求。

c. 进行必要的试验和检测,如剪切试验、粘结强度测试等。

三、材料要求1. 粘结剂:a. 粘结剂应符合相关标准和规范的要求。

b. 粘结剂应具有良好的粘结性能和耐久性。

2. 钢筋:a. 钢筋应符合相关标准和规范的要求。

b. 钢筋应经过除锈处理,表面清洁。

3. 其他辅助材料:a. 使用的辅助材料如清洁剂、修补材料等应符合相关标准和规范的要求。

四、质量控制1. 施工过程中要进行质量检查,确保粘钢的粘结质量和位置准确。

2. 检查粘结剂的使用情况,确保其质量符合要求。

3. 进行必要的试验和检测,如剪切试验、粘结强度测试等。

4. 记录施工过程中的关键参数和数据,以备后期查验。

五、安全注意事项1. 施工人员应佩戴符合要求的个人防护装备,如安全帽、安全鞋等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
f、涂胶:将配制的结构胶用抹刀涂抹在处理后钢材表面,厚度在3~6mm左右,涂抹应中间厚边缘薄,涂抹均匀,不应有漏涂的地方。g、粘贴:将涂好结构胶的钢板按设计要求的位置粘贴,钢板粘贴好以后应立即拧紧安装螺栓,使胶液刚从钢板边缘挤出为宜。
h、固化养护:结构胶固化, 2-5天可受力使用。
i、竣工验收:根据设计图纸的要求,锚固区粘结面积不小于90%。
d、钢板预贴:加工好钢板在粘贴前先进行预贴,钢板预贴时按钢板上的螺栓孔位置用电锤打出螺栓孔。
d、化学锚栓植栓:螺栓孔打好并且清孔完毕后,植化学锚栓。
e、结构胶调制:将结构胶按产品说明比例配合,用转数100-300转/分的搅拌器或手工搅拌,搅拌至胶内无单组分颜色即可,胶在配制过程中应避免杂物进入容器,混合容器内不得有油污与水。
四、主要施工节点做法:
1梁底粘贴钢板:
2梁顶粘贴钢板:
五、施工注意事项:
1、Q235钢材与Q235钢材焊接时采用E43型焊条,Q235钢材与一级(光圆)钢筋焊接采用E43型焊条。
2、钢板焊缝采用普通对接焊缝。
3、非施工人员不得进入现场。现场施工人员必须戴好安全帽;高空作业人员必须系好安全带,所使用的工具必须系好、装好,以免掉落;使用电器机具设备人员,必须戴绝缘手套,安全操作。
4、非机电工不得随意拆改机械。若机具发生故障时,应送回基地由专人修理,杜绝现场修理。
5、电源、电器有专人负责,密切注意电箱、机械的漏电、接地是否灵敏有效,如有异常现象及时报告,配专人处理。
二、粘钢加固施工工艺流程:
施工准备——定位放线——基层处理(砼、钢面层处理)——钢件下料制作——钢板预贴——植化学锚栓——结构胶调制——钢板表面涂胶——粘贴、加压——固化养护——竣工验收
三、施工技术要点
a、 定位放线: 依据图纸确定粘钢部位,对需加固部位弹出位置线,一般对混凝土加固比原设计的粘钢尺寸要宽出20mm。
一、施工准备:
1技术准备
1.1钢板的选型:
根据图纸中设计要求采用3mm、4mm、5mm、8mm、10mm厚Q235B型钢板;A级粘钢胶。
1.2基底处理:混凝土加固粘贴部位经修整后露出骨料新面,对于较大孔洞、凹面。露筋等缺陷进行修补、复原,对构件截面的阳角应打磨成圆弧状,圆弧半径约20~25mm。
1.3 测量放线:按照平面布置图,弹出粘贴钢板位置的控制线。
b、基层处理:包括两部分,ⅰ.混凝土粘贴面处理:将原混凝土表面装修面层铲除,用合金片或钢丝刷磨去混凝土表面浮浆层,并清理干净,ⅱ.钢板粘贴面处理:对于钢板粘贴面有轻微锈迹,需对其进行除锈处理,而后用角磨机打磨,露出金属光泽,而后清理干净钢材表面。
c、钢件下料制作:钢件在现场按设计要求加工成型,运至加固作业面。在钢板上需要成孔部位现场成孔,依据锚栓间距要求打孔,孔径应比锚栓外径大1-2mm。如已加工钢板有轻微不直情况应在钢板焊接时调整;如钢板弯曲严重的应挑出,重新加工。涂抹,此期间要注意贴片是否有浮起或错位现象,若有则以滚轮或刮刀压平修正。
1.4 钢板及结构胶粘剂等进场,须经过复验,并要求相关单位出具复验合格证明。
1.5需加固混凝土梁部位的已安装好的水电管线、二次结构墙体等已拆除完毕。
2材料准备:
主要材料用量:例表如下:
序号
材料名称
规格型号
单位
数量备注1Fra bibliotek钢板Q235B
M2
800
2
粘钢胶
A级
kg
4000
3机具设备准备:
3.1主要机具设备:等离子切割机(加工厂)、电焊机、角磨机、电锤、锤子、錾子、三级电箱等。
