电缆桥架过墙防火封堵做法

合集下载

电缆桥架封穿越防火分区封堵电气规范

电缆桥架封穿越防火分区封堵电气规范

电缆桥架封穿越防火分区封堵电气规范篇一:电缆桥架防火封堵技术交底1、本表有施工单位,填写交底单位与接受交底单位各存一份。

当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

篇二:桥架安装及防火封堵通病的探讨桥架安装及防火封堵通病的探讨众所周知,电缆桥架的安装、验收基本是按照《建筑电气工程施工质量验收规范》实施的,本规范是与2002年6月1日实施,其中强制性条文标准,是以保证工程安全、使用功能为重点,对电气工程进行质量控制和验收的规定,电缆桥架的安装和桥架内电缆敷设,是在建筑结构施工完成后才能全面展开,它的施工质量与我们的生活、工作的质量息息相关,不仅关系到合理的使用功能,还直接决定能否保证不发生电气火灾及人身的电设计、施工、监理人员工作中经常碰到的一项技术问题,现在谈谈施工中常见的问题及个人体会。

(一)电缆桥架的安装:1、电缆桥架敷设在相关专业各种管线较为集中的技术层和走廊上部的吊顶内时,桥架与给水管道、风管之间的距离往往不能满足规范的要求,在需要进行维护时,不便于打开桥架的盖板。

安装过程中,如不提前做好相关专业的配合及有关专业管道的技术数据,是很难进行控制的。

关于此项工作,我们是否可以提前画一简图,有关综合管线的技术数据和该处桥架的位置、相互间尺寸的剖面图,合理调整各专业管线之间距离,预防通病的发生。

2、桥架内电缆的填充率超过规范值。

在施工图纸中,最常见的只有平面布置图,即使有剖面图也不是很完善,按照《钢制电缆桥架工程设计规范》1桥架系统的平面布置图;○2桥架系统的第3.8.1条规定:其设计内容有○3桥架系统所需托盘、梯架直线段弯通、支吊架规格和数量有关剖面图;○4有特殊要求的非标准技术说明或祥图。

因设的名细表以及必要的说明;○计不够完善等原因,造成局部出现放置电缆太多,甚至于有满载现象,不符合02规范3.2.1条规定:电缆的填充率不应超过有关标准的规定值,动力电缆40%,控制电缆50%的要求。

电缆支架防火封堵施工方案要点

电缆支架防火封堵施工方案要点

大唐安阳发电厂电缆防火封堵施工方案为了完善电缆防火阻燃措施,避免减少因电缆着火引起的恶性事故,以保证企业的正常生产。

根据本公司多年的施工经验,本着采用新型防火材料在设计中的经济性、合理性且施工方便的原则结合《电缆防火阻燃通用设计》(TD-DL92-3001)的基础上,采取以下措施进行施工。

一、编制依据:1.GB50217-94电力工程电缆设计规范2.GB50229-96火力发电厂与变电所设计防火规范3.GB50058-1992爆炸和火灾危险环境电力装置设计规范4.GB/T2951-1997电缆绝缘和护套材料通用试验方法5.GB/T2952-1989电缆外护层6. GB/T3048-1994电缆性能试验方法7. GB/T3956-1997电缆的导体8.GB 5023-1997额定电压450/750V及以下聚氯乙烯绝缘电缆9.GB 6995.1-1986电缆电压识别标志第1部分:一般规定10.GB 6995.3-1986电缆电压识别标志第3部分:电线电压识别标志11.GB 9330-1988 塑料绝缘控制电缆12.GB/T12666.5-1990电线电缆燃烧试验方法第6部分:电线电缆耐火特性试验方法13.GB12706-1991额定电压35KV及以下铜芯、铝芯塑料绝缘电力电缆14. GB/T17651.2-1998电缆或光缆在特定条件下燃烧的烟密度测定第2部分:试验步骤和要求15.GB132-1996材料产烟毒性分级二、施工组织机构设置:为了加强该工程的组织管理,达到质量目标,使工程按期优质完成,为业主提供满意的服务,我公司拟成立现场项目经理部。

因该工程工期短,施工要求质量高,施工条件又较为苛刻。

由项目经理部负责全权处理本工程的施工、组织设计、安检、质检等系列工作。

如工程合同签订后,应由项目部组织编写质量计划、安全管理体制、施工组织等,项目部下设五个职能部门,分别:工程技术、工程施工、安检、质检、物资供应等方面的工作。

电缆桥架防火封堵施工方案 QC成果备用材料

电缆桥架防火封堵施工方案 QC成果备用材料

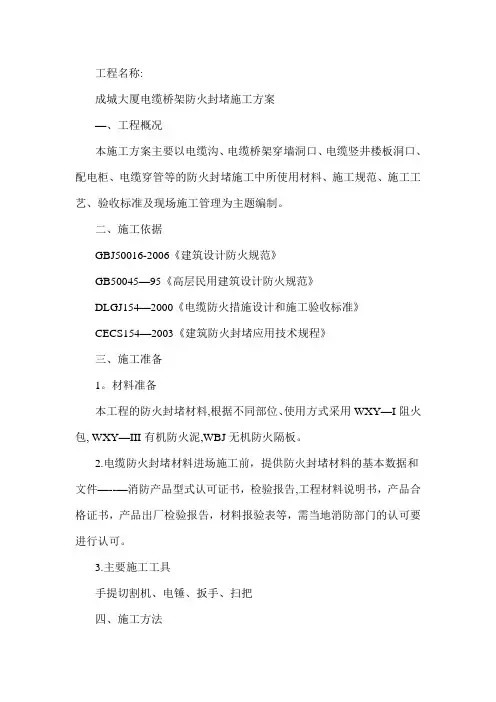

工程名称:成城大厦电缆桥架防火封堵施工方案—、工程概况本施工方案主要以电缆沟、电缆桥架穿墙洞口、电缆竖井楼板洞口、配电柜、电缆穿管等的防火封堵施工中所使用材料、施工规范、施工工艺、验收标准及现场施工管理为主题编制。

二、施工依据GBJ50016-2006《建筑设计防火规范》GB50045—95《高层民用建筑设计防火规范》DLGJ154—2000《电缆防火措施设计和施工验收标准》CECS154—2003《建筑防火封堵应用技术规程》三、施工准备1。

材料准备本工程的防火封堵材料,根据不同部位、使用方式采用WXY—I阻火包, WXY—III有机防火泥,WBJ无机防火隔板。

2.电缆防火封堵材料进场施工前,提供防火封堵材料的基本数据和文件—--—消防产品型式认可证书,检验报告,工程材料说明书,产品合格证书,产品出厂检验报告,材料报验表等,需当地消防部门的认可要进行认可。

3.主要施工工具手提切割机、电锤、扳手、扫把四、施工方法电缆桥架竖井防火封堵的施工方法:工程名称:1、根据桥架大小把无机防火隔板切割成需要的尺寸,用膨胀螺栓固定在楼板底部. 该尺寸为:比桥架洞口每边大10cm~20 cm,即(桥架宽度+20cm)×(桥架厚度+10cm)。

2、把阻火包整理平整,似砌砖似地交叉堆砌在无机防火隔板上.3、再用无机防火泥覆盖封堵在阻火包(粒状岩棉蛭石)上,要求高出楼板表面并做成规则状。

如图所示:电缆桥架穿墙孔洞防火封堵的施工方法:1.将桥架穿墙洞口四周修整方正,保证桥架四周有50mm缝隙,并将洞口垃圾清理干净。

2.把阻火包(粒状岩棉蛭石)整理平整,然后似砌砖似地交叉堆砌在孔洞内。

要求封堵密实,以对侧不见光为准。

3.阻火包(粒状岩棉蛭石)封堵完后,两侧用无机防火隔板进行夹封,用膨胀螺栓固定在墙体上,电缆桥架穿墙处和无机防火隔板工程名称:间的缝隙,用有机防火堵料进行填充封堵,并做成规则状线脚.电缆沟防火封堵的施工方法:1、桥架进入电缆沟处及配电柜下方电缆沟的洞口要用防火包(粒状岩棉跖石)做成防火墙状,其高度与电缆沟深一致,厚度最少不可小于300mm,使桥架与电缆沟完全阻隔。

桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法

桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法

2桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法2.1、工艺原理利用防火堵料(防火包、防火泥等)对穿墙、穿楼板的桥架、线槽和封闭母线与洞口之间的空隙进行防火隔堵以防止火灾蔓延。

2.2、工艺流程2.3、施工要点2.3.1、桥架、线槽穿墙体、楼板预留孔洞要求桥架、线槽穿墙体、楼板的预留孔洞边缘与桥架周边空隙宽度应控制在30~50mm,且应方正平直。

母线预留洞的尺寸可按施工图和厂家提供的产品文件留置。

2.3.2、桥架、线槽和密闭母线的安装和电缆的敷设按照规范和图纸设计要求对桥架、线槽和封闭母线进行安装,然后按照施工节点进行电缆敷设。

2.3.3、防护板制作、防火等处理及安装1 防护板制作、安装固定:防护板应采用防火隔板,大小在洞口的尺寸基础上每边各加100mm;若采用防护钢板应用切割机进行切割,不得用气焊切割;防护板应确保横平竖直且尺寸偏差不得超过3mm。

2 若防护板采用钢板制作则应进行防腐处理,首先进行人工除锈然后刷两遍防腐漆,再刷防火涂料,防火涂料厚度为3-7mm。

3 防护板固定,先用膨胀螺钉把防护板固定在墙面或楼板底部,板要紧贴墙面或楼板底面,不得有漏缝现象,不得破坏板的平整度,防护板应牢固,美观。

图2.3.3-1桥架穿墙示意图图2.3.3-2桥架穿楼板示意图2.3.4、防火堵料的填塞1 桥架、线槽和封闭母线穿过楼板、防火墙处,在封堵前需要清扫干净。

图2.3.4-1桥架穿墙示意图 图2.3.4-2桥架封堵截面示意图 2 用防火棉或者防火填料包均匀地铺、嵌、填桥架、线槽和封闭母线与墙体或楼板之间的空隙,桥架内电缆间空隙用防火棉或者防火填料包填塞均匀、密实。

3 预留孔洞封堵要在土建抹灰找平到位后进行,在桥架、线槽和封闭母线四周与墙面、楼板面之间预留30mm 深的凹槽用防火泥进行封堵填实,防火泥要突出墙面、楼板面5~8mm ,封堵表面应平整光洁,无粉化,不硬化、无开裂等缺陷。

图2.3.4-3桥架穿墙示意图 图2.3.4-4桥架穿墙洞口封堵示意图2.3.5、创优工程竖井内在楼板面上做挡水台。

桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法

桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法

2桥架、线槽和封闭母线穿墙、楼板防火封堵施工标准做法2.1、工艺原理利用防火堵料(防火包、防火泥等)对穿墙、穿楼板的桥架、线槽和封闭母线与洞口之间的空隙进行防火隔堵以防止火灾蔓延。

2.2、工艺流程洞口的留置(楼板和防火墙上)→桥架、线槽和封闭母线安装和电缆敷设→防护板制作、防火防腐等处理→防护板的安装固定→防火堵料的填塞2.3、施工要点2.3.1、桥架、线槽穿墙体、楼板预留孔洞要求桥架、线槽穿墙体、楼板的预留孔洞边缘与桥架周边空隙宽度应控制在30~50mm,且应方正平直。

母线预留洞的尺寸可按施工图和厂家提供的产品文件留置。

2.3.2、桥架、线槽和密闭母线的安装和电缆的敷设按照规范和图纸设计要求对桥架、线槽和封闭母线进行安装,然后按照施工节点进行电缆敷设。

2.3.3、防护板制作、防火等处理及安装1 防护板制作、安装固定:防护板应采用防火隔板,大小在洞口的尺寸基础上每边各加100mm;若采用防护钢板应用切割机进行切割,不得用气焊切割;防护板应确保横平竖直且尺寸偏差不得超过3mm。

2 若防护板采用钢板制作则应进行防腐处理,首先进行人工除锈然后刷两遍防腐漆,再刷防火涂料,防火涂料厚度为3-7mm。

3 防护板固定,先用膨胀螺钉把防护板固定在墙面或楼板底部,板要紧贴墙面或楼板底面,不得有漏缝现象,不得破坏板的平整度,防护板应牢固,美观。

图2.3.3-1桥架穿墙示意图 图2.3.3-2桥架穿楼板示意图 2.3.4、防火堵料的填塞1 桥架、线槽和封闭母线穿过楼板、防火墙处,在封堵前需要清扫干净。

图2.3.4-1桥架穿墙示意图 图2.3.4-2桥架封堵截面示意图 2 用防火棉或者防火填料包均匀地铺、嵌、填桥架、线槽和封闭母线与墙体或楼板之间的空隙,桥架内电缆间空隙用防火棉或者防火填料包填塞均匀、密实。

3 预留孔洞封堵要在土建抹灰找平到位后进行,在桥架、线槽和封闭母线四周与墙面、楼板面之间预留30mm 深的凹槽用防火泥进行封堵填实,防火泥要突出墙面、楼板面5~8mm ,封堵表面应平整光洁,无粉化,不硬化、无开裂等缺陷。

桥架封口做法

桥架封口做法

桥架封口做法
我猜你是想了解电缆桥架穿楼板的防火封堵做法,具体步骤如下:
1. 桥架吊线安装、固定牢固,桥架前后左右预留10-15mm空隙,余采用与楼板同耐火强度的砼补洞。

2. 测量孔洞尺寸,按孔洞尺寸准备角钢和防火板,四周至少多出25mm。

3. 在楼板下方用膨胀螺栓固定防火板。

4. 在防火板上填塞防火包或速固型无机防火堵料。

5. 在楼板和防火堵料上面再安装一块防火板。

6. 在电缆与防火板缝隙内填塞防火堵料(防火泥)。

7. 采用速固型防火堵料时,可取消上侧的防火板。

8. 桥架内下层防火板上填塞阻火包,与楼板齐,中间填塞防火堵料,上层防火板与电缆间的缝隙用防火泥密封。

不同场景下的桥架封口做法可能有所差异,建议你根据实际情况选择合适的方法。

电井桥架防火封堵做法

电井桥架防火封堵做法
防火封堵效果图
材料:1-防火板 2-防火堵料(防火泥) 3防火包及防火岩棉
防火板制作示意图
电缆桥架穿楼板的防封堵做法
1、耐火隔板采用矿棉半硬板(Ef-85 型耐火 隔板)。
2、上下防火板夹层空间内可用岩棉或阻火包 填塞,防火板间隙用防火泥封堵,桥架内 部也应用防火包材料上下层隔离。
3、母线穿楼板防火封堵做法可参照桥架防火 封堵工艺。
4、桥架盖板要求穿楼板处应Байду номын сангаас开。
基本要求
1、桥架吊线安装、固定牢固。桥架前后左右预留30 mm空隙,余采用与楼板同耐火强度的砼补洞。
2、测量孔洞尺寸,按孔洞尺寸准备角钢和防火板, 四周至少多出30mm。
3、在楼板下方用膨胀螺栓固定防火板。 4、在防火板上填塞防火包或速固型无机防火堵料。 5、在楼板和防火堵料上面再安装一块防火板。 6、在电缆桥架与防火板缝隙内填塞防火堵料(防火
泥)。
7、采用速固型防火堵料时,可取消上侧的防火板。 8、桥架内下层防火板上填塞阻火包,与楼板齐,中
间填塞防火堵料,上层防火板与电缆间的缝隙用 防火泥密封。

电缆支架防火封堵施工方案(DOC)

电缆支架防火封堵施工方案(DOC)

电缆支架防火封堵施工方案
1. 背景介绍
电缆支架是电力系统中重要的配套设施,用于支撑和固定电缆,保证电缆的安
全运行。

然而,在实际使用过程中,由于各种原因可能会发生火灾,为了防止火灾对电缆支架的损害,需要进行防火封堵施工。

2. 施工准备
在进行电缆支架防火封堵施工之前,需要做好以下准备工作: - 确保施工人员
具有相关的防火封堵施工经验和技能。

- 准备好防火封堵所需的材料和工具,如耐
高温封堵材料、封堵胶、工作服等。

- 确定封堵位置和方式,制定详细的施工方案。

3. 施工步骤
步骤一:检查封堵位置
在进行封堵之前,首先需要检查电缆支架的封堵位置,确保没有遗漏的漏洞或
缺陷。

步骤二:清理封堵位置
清理封堵位置的杂物和灰尘,确保封堵位置干净整洁。

步骤三:涂抹封堵胶
使用封堵胶将电缆支架的封堵位置进行封堵,确保封堵牢固。

步骤四:封堵材料固化
等待封堵材料固化,确保封堵效果符合要求。

步骤五:验收
对封堵后的电缆支架进行验收,确保封堵效果有效,符合相关标准和规范。

4. 施工注意事项
•施工过程中需注意安全,穿戴好防护装备。

•严格按照施工方案进行操作,确保施工质量。

•施工完成后,及时清理施工现场,保持整洁。

5. 结束语
电缆支架防火封堵施工是保障电力系统安全运行的重要环节,只有严格按照标准操作,才能确保封堵效果。

希望通过本文介绍的施工方案,能够对相关工作提供一定的指导和帮助。
