某灰坝二级子坝加高工程施工组织设计方案

合集下载

贮灰坝三级子坝加高工程施工方案

贮灰坝三级子坝加高工程施工方案

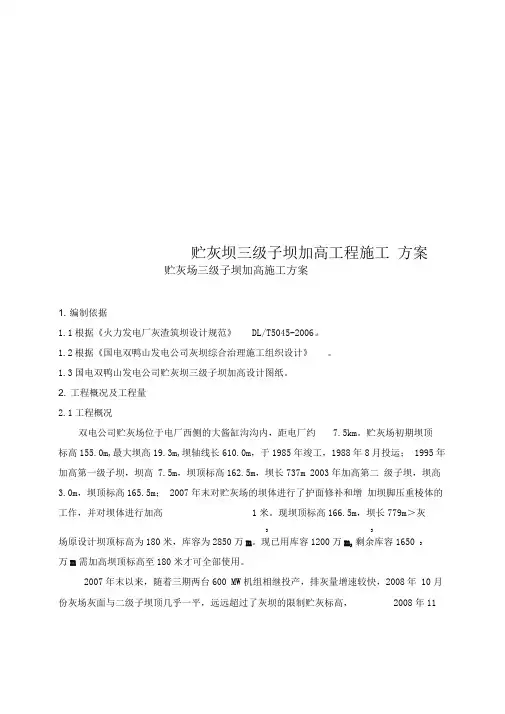

贮灰坝三级子坝加高工程施工方案贮灰场三级子坝加高施工方案1. 编制依据1.1根据《火力发电厂灰渣筑坝设计规范》DL/T5045-2006。

1.2根据《国电双鸭山发电公司灰坝综合治理施工组织设计》。

1.3国电双鸭山发电公司贮灰坝三级子坝加高设计图纸。

2. 工程概况及工程量2.1工程概况双电公司贮灰场位于电厂西侧的大酱缸沟沟内,距电厂约7.5km。

贮灰场初期坝顶标高155.0m,最大坝高19.3m,坝轴线长610.0m,于1985年竣工,1988年8月投运; 1995年加高第一级子坝,坝高 7.5m,坝顶标高162.5m,坝长737m 2003年加高第二级子坝,坝高3.0m,坝顶标高165.5m; 2007年末对贮灰场的坝体进行了护面修补和增加坝脚压重棱体的工作,并对坝体进行加高1米。

现坝顶标高166.5m,坝长779m>灰3 3场原设计坝顶标高为180米,库容为2850万m。

现已用库容1200万m,剩余库容1650 3万m需加高坝顶标高至180米才可全部使用。

2007年末以来,随着三期两台600 MW机组相继投产,排灰量增速较快,2008年 10月份灰场灰面与二级子坝顶几乎一平,远远超过了灰坝的限制贮灰标高,2008年11月份我公司在二级子坝坝顶用山沙筑起一道宽2米、高1米的临时坝,用来越冬。

经过一个冬季的运行,冰面上升速度极快,冰面离临时坝顶的平均高度只有 0.2-0.3米左右。

按《大坝安全规程》要求,灰面标高应小于坝顶标高1米以上,坝前干滩长度不能小于80米。

因此需对灰坝进行加高。

本次三级子坝加高原为东北电力设计院设计的石渣筑坝方案,后因石渣料源紧缺及费用等问题,改由黑龙江水利水电勘探设计院设计,方案为水力冲填灰渣筑坝。

三级子坝的外形尺寸按子坝顶宽4m,内坡1 : 3.0,外坡1 : 3.75确定,子坝坝高 7m,相应的坝顶标高173.80m,坝长883.4m。

2.2工程量2.2.1在距原灰坝300米处修建临时围堰,防止灰水倒流影响施工进度及灰坝的威胁。

坝体加高混凝土工程施工方法

坝体加高混凝土工程施工方法

坝体加高混凝土工程施工方法坝体加高混凝土工程施工方法1 工程概况本工程混凝土工程主要为下游的预制混凝土板护坡和上坝道路的路缘石以及其他的零星混凝土工程的施工。

主工程为预制混凝土小型构件的施工,其余为零星的现浇混凝土工程施工。

工程总量为765m3左右,其中的735m3为预制混凝土构件。

坝体下游护坡采用敷设300g/m2的土工布一层,安装100mm 厚预制C15混凝土板护坡的护坡方式。

2 施工布置混凝土工程施工所采用的材料应符合规范要求,并按照要求进行检验和复检。

混凝土拌和站布置在下游的灰场管理所附近,拌制好的混凝土采用三轮农用车运输到预制场进行预制。

预制场布置在混凝土拌和系统附近,以便于混凝土的运输和浇筑施工。

混凝土材料选用:水泥选用符合国家相应标准的水泥;砂子和石料选用函谷关砂石料。

砂为中砂、石为卵石。

3 施工工艺1、混凝土的拌制a、混凝土原材料水泥:采用符合规范及设计要求的水泥;砂石骨料采用函谷关泓农涧河的河砂,石料采用函谷关泓农涧河卵石;外加剂、等外购合格的产品使用。

各种材料均进行进场前检测,质量符合设计要求或规范规定时才准许入库、使用,外购材料需向监理人提供供应厂家、材料样品、质量证明书和产品说明书并经监理人批准。

b、混凝土级配及配合比混凝土采用2级配混凝土。

混凝土配合比试验在开挖期就要根据设计要求和规范规定提前进行,按照不同级配、不同类型、等级混凝土分类试验,将试验成果报监理人批准后在工程中严格实施。

c、混凝土拌制混凝土由拌和站集中拌制,要严格各种原材料的计量,拌和物的质量要按要求抽检,对不合格料不准入仓。

拌和站布置一台500L的强制式混凝土拌合机和一台350L 的自落式混凝土拌和机拌制混凝土。

2、模板规划:护坡预制混凝土施工优先采用钢模板,人工支模,根据工程规划模板数量为40组以满足混凝土板预制工程量和工期规划之间的要求。

3、混凝土构件预制1)、立模、校模在预制场采用制作的型钢模板现场进行组装,并对预制的地板涂刷隔离剂处理。

某电厂灰场子坝加高工程试验方案简述

某电厂灰场子坝加高工程试验方案简述

对施工 作业人员 做好相应 安全 横向联系 , 每节 段长 L =1 3m。根 据钢 管斜 撑受力 状 况 , . 需按 件 的临边均采取 规范的防护措施 , 知识教育 ; 混凝 土 浇 筑 过 程 应 派 专 职 人 员 检 查 、 测 整 个 支 架 的 观 轴心受压构件对钢管 的稳定性进行检 算。
第3 6卷 第 1 4期 20 10 年 5 月
山 西 建 筑
s HAN)I ARCH I ( TFCr _URF
Vo . 6 No, 4 13 1
Ma . 2 1 y 00
・13 ・ 2
文章 编 号 :0 96 2 (0 0 1 —130 10 —8 5 2 1 )40 2 —2
某 电厂 灰 场 子 坝 加 高 工程 试 验 方 案 简 述
杨 玉玲



要: 以某 电厂灰场 子坝加高工程 为背景 , 讲述 了该灰场 库 区 内现 场碾压试验 的工作 内容 , 经过 试验得 出满足 设计干
密度要求 的铺灰厚度 、 碾压方 式及压 实机械 的组合 方式等施工数据 , 以期指 导实际工作。 关键词 : 粉煤 灰 , 铺灰厚度 , 碾压遍数 , 含水率
3 公 桥 下册 ) M] [ . 册》 交通部交通 战备办公 室 ,9 8年 6月 ) ( 19 实施 。3 贝雷 桁架 上 [ ] 交通部 第一公路 工程局 . 路 施 工手册 ・ 涵( )
参考文献 :
1 G 3 —0 1 建 1 考虑墙柱外侧 两片贝雷桁架 支承于工字钢 预埋件上 , ) 支承 [] J J1 02 0 , 筑 施 工 扣 件 式 钢 管脚 手 架 安 全 技 术 规 范 [] S.
建 M . 2 l 3钢板一块 , 0Ir A rn 钢板上 下接 触 面支 承必须 密实 , 严禁 脱 空。 [] 刘 群 . 筑 施 工 扣 件 式 钢 管 脚 手 架 构 造 与 计 算 [ ] 北 2 京: 中国 物 价 出版 社 ,0 4 20 . 2 贝雷桁架 的拼 装 、 ) 就位 等 作业 , 按 《 配式 公 路钢 桥使 用 手 应 装

灰坝工程方案

灰坝工程方案

灰坝工程方案一、工程概述灰坝工程是指利用煤矸石、煤矿废渣等废弃物进行填埋,以达到环保和资源综合利用的目的。

灰坝工程一般包括选址、规划设计、施工、运营和监测等环节,是一个系统工程。

二、选址灰坝选址要考虑多方面因素,包括地质条件、水文条件、交通条件、环境条件等。

首先要选择距离煤矿生产点近,便于运输和填埋的地点。

其次要考虑地质条件,尽量选择地质稳定、不易发生地质灾害的区域。

水文条件也要考虑,避免选择处于水文敏感区域的地点。

最后要考虑周边环境,避免对周围居民和生态环境造成影响。

三、规划设计灰坝的规划设计是工程的核心环节,包括填埋容量、坝体结构、防渗措施、降尘措施等内容。

首先要确定灰坝的填埋容量,根据煤矸石和煤矿废渣的产量和质量,合理确定灰坝的填埋容量。

其次要设计坝体结构,考虑到灰坝的承载能力和稳定性,以及对于环境的影响。

在防渗措施方面,要设计合理的防渗层和防渗措施,避免地下水和地表水的污染。

降尘措施也是极为重要的,要设计合理的降尘措施,减少对周边环境的影响。

四、施工灰坝的施工是一个复杂的过程,包括场地平整、坝体填筑、防渗措施、降尘措施等。

首先要进行场地平整,保证场地的平整度和承载能力。

然后进行坝体填筑,按照设计要求进行填埋。

同时要进行防渗措施的施工,包括防渗层的铺设和防渗井的打井等。

降尘措施也是非常重要的,要加强对施工过程中扬尘的管理和控制,保证周围环境不受污染。

五、运营灰坝的运营是一个长期的过程,包括填埋运营、环保措施、生产管理等。

首先要加强填埋运营管理,做好填埋工作,保证填埋作业的安全和高效。

同时要加强环保措施,保证填埋过程中对环境的保护。

生产管理也是非常重要的,要加强对灰坝运营人员的管理和培训,保证灰坝运营的顺利进行。

六、监测灰坝的监测是一个重要的环节,包括生态环境监测、地质监测、水文监测等。

首先要加强生态环境监测,定期对周围生态环境进行调查和监测,保证生态环境的稳定。

地质监测也是非常重要的,要加强对灰坝地质情况的监测,确保灰坝的稳定性。

火电厂贮灰场子坝加高工程施工技术措施 廖远华

火电厂贮灰场子坝加高工程施工技术措施 廖远华

火电厂贮灰场子坝加高工程施工技术措施廖远华发表时间:2018-01-29T10:13:40.037Z 来源:《基层建设》2017年第32期作者:廖远华[导读] 摘要:本文根据重庆开县白鹤电厂与四川广安电厂各级子坝加高工程施工实践和相关资料收集,重点对火电厂贮灰场子坝加高工程的场内临时排水及导流措施、沉积灰渣的坝基处理、坝体填筑、土工织物铺设、干砌块石护坡、位移点和测压管埋设等几方面施工技术措施进行了介绍。

重庆电力建设总公司重庆 400060摘要:本文根据重庆开县白鹤电厂与四川广安电厂各级子坝加高工程施工实践和相关资料收集,重点对火电厂贮灰场子坝加高工程的场内临时排水及导流措施、沉积灰渣的坝基处理、坝体填筑、土工织物铺设、干砌块石护坡、位移点和测压管埋设等几方面施工技术措施进行了介绍。

关键词:贮灰场;子坝加高;技术措施;质量控制1 前言近年来,我国燃煤火电厂贮灰场筑坝技术发展较快,过去象水坝那样一次建成高坝挡灰的模式逐渐被分期筑坝方式所代替。

分期筑灰坝一般是在初期坝建成后,采用上游法在坝前沉积灰渣上分期建设子坝来加高坝体。

采用此种筑坝方式可有效的减少灰坝坝体的填筑方量,因此可有效地减少建设投资;同时,由于坝前沉积灰渣为坝体的一部分,灰场容积利用率也比以往一次建成灰坝的灰场有所提高。

该项技术目前已被较广泛地推广,作者通过对重庆开县白鹤电厂与四川广安电厂各级子坝加高工程施工实践和相关资料收集,对火电厂贮灰场子坝加高工程施工技术措施进行阐述,可供参考。

2 临时排水及导流措施2.1 库内临时排水措施子坝施工应对整个施工区域进行规化,做好施工期的排水、导流措施。

施工时最大限度排放库内积水,降低库水位,以形成加高子坝所需的坝基干滩长度和筑坝灰渣开采的干滩长度。

使在坝前形成的干滩具有较高的承载能力和抗剪强度。

子坝及灰渣开采区域基本位于冲沟内,因此施工区域内进行有组织排、降水。

可利用截水导流沟作为主排水沟。

场内排水可开挖500×500mm排水沟,沿对称位置设置集水坑4个,坑内积水用QY-25潜水泵排至附近导流渠内排出。

二级工程施工组织设计模板

二级工程施工组织设计模板

二级工程施工组织设计模板1. 项目概况1.1 项目名称:XXXX二级工程施工项目1.2 项目地点:XXXX市XXXX区XXXX街道1.3 项目单位:XXXX有限公司1.4 项目联系人:XXX(电话:XXXX)1.5 项目施工负责人:XXX1.6 项目工期:XXXX年XX月-XXXX年XX月2. 工程概况2.1 工程范围:本项目主要包括XXXXX工程,具体包括XXXXX等。

2.2 工程性质:本项目为XXXXX工程,主要是XXXXX。

2.3 工程内容:本项目主要包括XXXXX、XXXXX、XXXXX等。

3. 施工组织设计3.1 施工组织机构搭建在本项目中,将建立以下施工组织机构:(1)总工程师办公室总工程师:XXX负责监督整个施工过程,并与相关部门协调沟通。

(2)工程部工程部经理:XXX具体负责工程规划、设计、施工方案的制定等工作。

(3)质量部质量主管:XXX负责监督工程质量,保证工程达到设计要求。

(4)安全部安全主管:XXX负责工程安全管理,保证施工现场安全。

(5)后勤部后勤主管:XXX负责工程现场的设施设备管理,保证施工正常进行。

3.2 施工进度计划按照工程范围和工期制定施工进度计划,确保项目能够按时完成。

3.3 施工方案制定制定施工方案,包括施工方法、工艺流程、材料选用、施工组织等,确保施工质量。

3.4 施工人员配置根据工程性质和工程量确定施工人员配置,确保施工进度和质量。

3.5 施工设备准备准备所需施工设备,确保施工能够正常进行。

4. 安全生产4.1 安全生产责任制度制定安全生产责任制度,明确各部门的安全责任。

4.2 安全教育培训对施工人员进行安全教育培训,提高安全意识,降低安全事故发生率。

4.3 安全防护设施设置安全防护设施,确保施工现场安全。

4.4 安全检查定期进行安全检查,发现问题及时处理,确保施工安全。

5. 质量保障5.1 质量监督制度建立质量监督制度,对施工过程进行全程监督,确保工程质量。

坝工程施工方案(3篇)

第1篇一、工程概况本工程位于我国某河流流域,主要目的是拦截河水,形成水库,用于灌溉、发电、防洪和供水等综合利用。

坝体设计采用混凝土重力坝,坝型为拱形重力坝,坝顶高程为XX米,最大坝高XX米,坝顶长度XX米,坝底宽度XX米。

水库总库容XX亿立方米,有效库容XX亿立方米。

工程总投资XX亿元,建设周期XX年。

二、施工组织设计(一)施工组织机构1. 施工项目部- 项目经理:全面负责施工项目的组织、协调、指挥和管理工作。

- 技术负责人:负责施工技术、质量和安全的监督与管理。

- 质量负责人:负责施工质量的管理和监督。

- 安全负责人:负责施工安全的监督与管理。

- 施工员:负责施工的具体安排和现场管理。

2. 施工队伍- 混凝土施工队:负责混凝土的拌制、运输、浇筑和养护等工作。

- 钢筋施工队:负责钢筋的加工、运输、绑扎和焊接等工作。

- 土方施工队:负责土方的开挖、运输、填筑和压实等工作。

- 机械设备队:负责施工机械的安装、调试、维修和保养等工作。

(二)施工进度计划1. 施工准备阶段:预计XX个月。

2. 基础开挖阶段:预计XX个月。

3. 坝体浇筑阶段:预计XX个月。

4. 防渗处理阶段:预计XX个月。

5. 坝面工程阶段:预计XX个月。

6. 竣工验收阶段:预计XX个月。

三、施工方法(一)基础开挖1. 开挖方式:采用机械开挖为主,人工辅助开挖。

2. 开挖顺序:自上游向下游进行,先进行基础平台开挖,再进行坝体基础开挖。

3. 开挖设备:挖掘机、装载机、自卸汽车等。

(二)坝体浇筑1. 浇筑方式:采用混凝土搅拌车运输,泵车浇筑。

2. 浇筑顺序:先进行上游坝面浇筑,再进行下游坝面浇筑,最后进行坝体内部浇筑。

3. 浇筑设备:混凝土搅拌车、泵车、振动棒、平板振动器等。

(三)钢筋施工1. 钢筋加工:在钢筋加工场进行钢筋的切割、弯曲、焊接等加工。

2. 钢筋绑扎:采用人工绑扎,确保钢筋间距和位置准确。

3. 钢筋焊接:采用电弧焊或气体保护焊,确保焊接质量。

土坝加高工程施工方案

本项目为某水库土坝加高工程,原土坝为均质土坝,坝高30m,坝顶宽度5m,坝底宽度30m。

本次加高工程将土坝加高至45m,增加坝高15m。

加高后的土坝将更好地满足水库防洪、灌溉和供水等功能需求。

二、施工方案1. 施工准备(1)施工现场准备:平整场地,确保施工道路畅通;搭建临时设施,如办公室、仓库、宿舍等。

(2)材料设备准备:备足土料、砂石料、混凝土、钢筋、土工布等材料;准备挖掘机、推土机、装载机、压路机、振动打桩机等施工设备。

(3)人员组织:成立土坝加高工程施工项目组,明确各岗位职责;对施工人员进行技术培训和安全教育。

2. 施工步骤(1)拆除原坝顶:拆除原坝顶建筑物,如护坡、排水沟等,确保施工安全。

(2)开挖上坝料:在原坝体上游侧开挖土料,采用挖掘机进行开挖,将土料运输至坝体下游侧堆放。

(3)填筑新坝体:采用推土机将开挖的土料推至坝体上游侧,堆放成梯形,然后用压路机进行压实。

压实度要求达到95%以上。

(4)铺设土工布:在新坝体表面铺设土工布,防止土料流失和渗透。

(5)安装排水设施:在坝体内部设置排水设施,如排水沟、排水孔等,确保坝体内部水流畅通。

(6)浇筑混凝土面板:在土工布表面浇筑混凝土面板,面板厚度为0.3m,采用C20混凝土。

(7)安装钢筋:在混凝土面板上焊接钢筋,确保混凝土面板的稳定性。

(8)混凝土浇筑:采用混凝土泵车进行混凝土浇筑,确保混凝土质量。

(9)坝体绿化:在加高后的坝体表面种植草皮,防止水土流失。

3. 施工质量控制(1)土料质量:严格控制土料质量,确保土料满足设计要求。

(2)压实度:严格控制压实度,确保坝体稳定性。

(3)混凝土质量:严格控制混凝土原材料质量,确保混凝土强度和耐久性。

(4)钢筋焊接:严格控制钢筋焊接质量,确保钢筋连接牢固。

4. 施工安全措施(1)加强施工人员安全教育,提高安全意识。

(2)严格执行安全操作规程,确保施工安全。

(3)加强施工现场管理,防止安全事故发生。

三、施工进度安排(1)施工准备:1个月。

二级子坝修筑工程施工方案

二级子坝修筑工程施工方案一、工程概况1. 工程名称:二级子坝修筑工程2. 工程地点:某某省某某市3. 工程内容:修筑一座二级子坝,用于蓄水和防洪目的4. 工程时间:预计工期为12个月5. 施工单位:某某建筑工程有限公司二、工程设计1. 子坝位置:根据设计要求,子坝位于某某河上下游10公里处2. 子坝规模:子坝高度为20米,长度为100米3. 子坝结构:子坝采用重力式挡土坝结构,坝体设计均匀均质,上部设置雨水收集池4. 子坝防渗设计:子坝采用了防渗墙和防渗帷幕等措施,保证坝体堵漏效果三、施工准备1. 施工人员:公司将组建由经验丰富的工程师、技术员和熟练工人组成的施工队伍2. 施工设备:提前购置并调试所需的挖掘机、推土机、混凝土搅拌机等大型设备3. 施工材料:公司已联系好各类建筑材料的供应商,确保施工需要四、施工工艺1. 地面平整:首先进行子坝位置的地面平整工作,确保建筑基础平整牢固2. 基础开挖:根据设计要求,进行子坝基础开挖,保证坝体的稳固3. 坝体浇筑:采用流程化施工工艺,分段浇筑坝体混凝土,确保质量和强度4. 防渗处理:在坝体内部设置防渗墙和防渗帷幕,确保子坝不漏水5. 上部建设:在坝体上部设置雨水收集池,并进行相关管道连接五、施工安全1. 安全教育:在施工前,对施工人员进行安全教育培训,提高他们的安全意识2. 安全防护:施工现场设置明确的安全防护标志,确保人员和设备安全3. 安全监督:公司将派专人负责工地安全监督,及时发现并排除安全隐患六、施工质量控制1. 质量检验:严格按照设计要求,对施工过程中的关键节点进行质量检验2. 质量验收:确保施工过程中的每一个环节都要经过质量验收,合格后方可进入下一工序3. 质保期:公司将提供较长的质保期,保证子坝建设质量符合设计要求七、施工总结1. 施工结束后,公司将向监理单位和业主单位提交施工总结报告,总结工程的成功经验和改进之处2. 交付使用:子坝建成后,公司将按照相关规定将子坝交付给业主单位使用,并进行相关验收工作以上是二级子坝修筑工程施工方案的基本内容,希望公司能够按照方案要求进行施工,并确保施工进度和质量的同时,注重施工安全和环保。

河道二级子道加高工程施工组织设计方案

河道二级子道加高工程施工组织设计方案1. 方案目的本施工组织设计方案的目的是确保河道二级子道加高工程的顺利进行,最大程度地减少施工期间的安全风险和对环境的影响。

2. 工程概述河道二级子道加高工程旨在提高河道子道的高度,以增加河道的输水能力和水位储备。

本工程位于XX市XX河段,全长XX公里。

工程涉及以下主要任务:- 清理河道内的杂物和沉淀物;- 疏浚河道,确保河道的通畅;- 加高河道子道的堤坝,提高河道的保水能力。

3. 施工组织措施3.1 施工团队本工程将组建专业施工团队,由经验丰富的工程师和技术人员组成。

团队成员应具有相关施工经验,并熟悉施工规范和安全操作程序。

3.2 施工设备根据工程需求,将配备以下施工设备:- 挖掘机:用于清理河道内的杂物和沉淀物,以及疏浚河道;- 运输车辆:用于运输施工材料和设备;- 压路机:用于加固子道的堤坝。

3.3 施工安全施工团队应严格遵守施工安全规范,采取以下安全措施:- 提供必要的个人防护装备,并确保施工人员正确使用;- 设立施工现场警示标志,警示路人注意施工区域的存在;- 定期进行施工现场安全检查,及时排除安全隐患。

3.4 环境保护措施为减少对环境的影响,施工团队将采取以下环境保护措施:- 尽量减少机械设备的噪音和颗粒物排放;- 对施工现场产生的固体废物进行分类和妥善处理;- 定期清理施工现场和河道周边,保持周边环境的整洁。

4. 施工进度安排本工程的施工进度安排如下:1. 清理河道杂物和沉淀物:预计耗时2天;2. 疏浚河道:预计耗时5天;3. 加高河道子道堤坝:预计耗时10天。

5. 风险评估在施工过程中,可能会面临以下风险:- 施工设备故障导致工期延误;- 施工现场安全事故;- 环境污染风险。

为应对这些风险,施工团队将制定相应的风险应对措施,并准备应急预案。

6. 质量控制为确保工程质量,施工团队将采取以下质量控制措施:- 严格按照施工规范进行施工,确保工程符合设计要求;- 建立质量检查制度,定期对施工质量进行检查;- 确保施工材料的质量,并及时处理不合格材料。
