梁现浇、预制、安装施工质量保证措施
预制T梁质量控制要点

(2)制梁台座上止浆管,在模板安装前,须清除上次砼 浇筑残留砼块或浮浆。止浆管如有损坏要及时更换。 (3)梁长的控制,每片梁的梁长以梁底为准,技术人员
应根据图纸逐一计算、控制。 (4)梁顶横坡控制,模板高低边要分清,一般情况下为
2%横坡(特殊梁可根据实际情况调整),高低边相差 3.4cm,模板安装完成后,用水准仪进行控制。梁宽的 控制,中梁1.7m,边梁1.85米。
预制T梁质量控制要点
•3、桥面护栏钢筋预埋位置不准确。 •主要原因为: •(1)下料错误。 •(2)安装预埋筋时未进行定位。 •(3)加固不到位,浇筑混凝土时容易碰倒。
•4、横隔板无法对齐。 •主要原因为: •(1)梁长控制有误,梁长没有逐一控制。 •(2)模板未按要求进行拼装,横隔板错位。
预制T梁质量控制要点
•
三、梁体架设过程中发现的问题
•1、梁体架设完成后,前后、左右相邻两片T梁错台较 明显。 •主要原因为: •(1)梁体高度控制有误。 •(2)梁顶横坡控制有误。 •(3)边跨T梁底预埋钢板外露厚度有误。
•2、负弯矩波纹管错位,负弯矩波弯管预留长度不足。 •主要原因为: •(1)封端模板负弯矩波纹管预留孔洞位置有误。 •(2)混凝土浇筑前波纹管未外露或是拆模时,为拆模 方便将波纹管截断。
预制T梁质量控制要点
2021/1/7
预制T梁质量控制要点
一、质量控制要点
--重点部位重点控制,施工过程中抓住关键
二、现场存在的主要问题及解决方案
--问题普遍存在,无改进效果,迎检必抓。
三、梁体架设过程中发现的问题
--问题前期不易被发现,给后期施工带来了很大影响。
四、梁体装修
--面子工程,不可轻视,迎检重点。
桥梁T梁预制注意事项

桥梁T梁预制注意事项1、T梁预制1)浇筑主梁混凝土前应严格检查伸缩缝、护栏、泄水管、支座等附属设施的预埋件是否齐全,护栏预埋钢筋必须预埋在预制梁内,确定无误后方能浇筑。
支座处梁底混凝土楔形块应与预制梁混凝土同时浇筑。
2)施工时,应保证预应力管道及钢筋位置准确。
梁端2m范围内及锚下混凝土局部应力大、钢筋密,特别是锚下混凝土,应充分振捣密实,严格控制其质量。
3)为了防止预制梁上拱过大,预制梁与桥面现浇层由于龄期差别而产生过大收缩差,存梁期不超过90d,若累计上拱值超过计算值IOmm,应采取控制措施。
预制梁应设置向下的二次抛物线反拱。

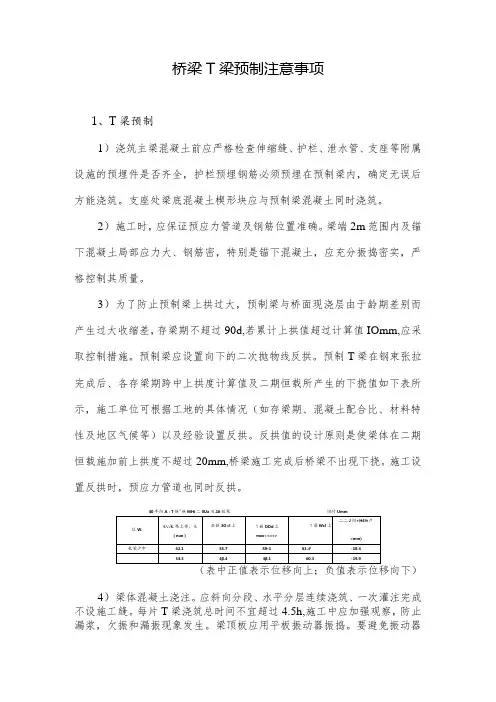

预制T梁在钢束张拉完成后、各存梁期跨中上拱度计算值及二期恒载所产生的下挠值如下表所示,施工单位可根据工地的具体情况(如存梁期、混凝土配合比、材料特性及地区气候等)以及经验设置反拱。
反拱值的设计原则是使梁体在二期恒载施加前上拱度不超过20mm,桥梁施工完成后桥梁不出现下挠。
施工设置反拱时,预应力管道也同时反拱。
4)梁体混凝土浇注。
应斜向分段、水平分层连续浇筑、一次灌注完成不设施工缝。
每片T梁浇筑总时间不宜超过4.5h,施工中应加强观察,防止漏浆,欠振和漏振现象发生。
梁顶板应用平板振动器振捣。
要避免振动器碰撞预应力管道、预埋件、模板,对锚垫板后钢筋密集区应认真、细致振捣,确保锚下混凝土密实。
5)用于同一跨中各件梁的混凝土浇筑时间差、张拉时的混凝土龄期差不宜超过IOd o6)预制梁混凝土拌和物入模前含气量应控制在3.0%〜4.5机预制梁混凝土浇筑时,模板及钢筋温度宜在5。
C〜35T。
预制梁混凝土拌和物入模温度宜在5o C-30o C o7)预制梁在浇筑混凝土过程中,应随机取样制作标准养护和施工用混凝土强度、弹性模量试件,应从构件不同部位分别进行取样。
施工试件应随梁体或在同样条件下振动成型、养护,28d标准试件按标准养护办理。
8)梁体混凝土振捣浇注完成后,采用木抹子对梁顶进行抹光,初凝之前再进行二次收浆处理,最后进行拉毛处理。
预制梁施工安全技术交底

预制梁施工安全技术交底前言预制梁是指在工厂中制作完成,然后运到工地上再进行安装的预制构配件。
与传统的现浇梁相比,预制梁具有施工周期短、施工质量高、工作环境好、节约人力、成本优势等诸多优点。
然而,预制梁的施工过程和现浇梁仍存在一些不同的安全问题。
本文将针对这些问题,为工作人员进行预制梁施工安全技术交底。
安全隐患及防范措施1. 起吊起吊是预制梁施工环节中最关键且风险最大的环节。
在起吊过程中,如果吊装环节出现问题,就可能导致梁体受力不均,甚至出现倾斜或倒塌等严重问题。
为了确保起吊安全: - 要求吊车及吊钩必须符合安全标准,并定期进行维护与检修。
- 要求吊装过程中,人员不得穿过起吊机构或吊钩下方的范围内,以确保人员安全。
- 负责起吊的人员必须具备相关资格证书,并熟悉操作规程。
- 梁体应严格按设计要求进行校正调整,确保各孔位对应准确,以减少起吊过程中的摆动。
2. 运输预制梁在运输过程中容易出现路面不平、气压不稳、行驶速度过快或过慢等问题。
运输过程中要注意以下几个方面,确保梁体完好无损: - 道路应该平整、无杂物、无明显坑洼,以保证运输车辆平稳行驶。
- 货车及吊装设备应按照标准要求选用,质量应符合国家规定,加强外观及货物配装检查,确保运货车辆及物品的质量,尽最大努力避免损坏。
- 检查固定措施是否到位,并加固运输过程中可能产生的松动处。
3. 安装对于预制梁的正确安装,操作人员需要保持高度的专注度和责任心,并深入了解相关技术要求,特别是掌握好以下几个环节: - 实施现场勘查,并确保各项条件符合安装要求。
- 预制梁吊装后第一时间进行校正调整,检查预埋件位置和校正误差,确保各项指标符合设计、标准及要求; - 采用严格的监控程序,安装过程中要注意工人人身安全,并配备专门的质量监测仪器和专业设备,监控预制构配件的各项设计、加工和灌浆情况。
4. 现场管理预制梁施工现场管理也十分关键,为了确保施工质量和人员安全,应从以下几个方面着手: - 制定相关施工方案和安全保障措施,保证施工安全和质量,避免发生安全事故。
桥梁预制箱梁施工质量控制措施

桥梁预制箱梁施工质量控制措施◎王盛楠现阶段,我们国家桥梁上层结构基本上用的是预制箱梁结构。
这种结构具有抗扭性强、刚度较大等优势,而且其施工工艺、技术均趋于成熟,故而应用的非常广泛。
特别是预制箱梁结构在具体施工的时候,对施工环境方面的要求比较宽松,只不过在整个桥梁施工的时候,可能会涉及到较多的内容,故而在施工应用的时候可能会遇到这样那样的难点,如果处理不好,会对桥梁带来质量影响。
笔者通过对多年工程经验的实践总结,对桥梁工程的预制箱梁施工期间各项质量控制措施与要点加以探讨。
一、预制箱梁结构的施工优势桥梁工程当中,采用预应力钢筋混凝土箱梁结构施工期间,一般情况下会把一层钢板铺置到混凝土台座的上表面上,将其充做底模,模台表面需要设计一定的预拱度,好让箱梁梁体底面保持一定的平整性。
在对箱梁内部展开拼装模板操作时,首先要有效解决内模施工阶段的常见问题。
在展开相关施工的时候,所有操作务必要以流水化为主。
通过这种方式,不仅可以把工作效率大幅度提高上来、让施工明显缩短,还能成功的解决临时用地较为紧张的问题。
故而,预应力箱梁在整个预制施工期间体现出的主要优势就是施工周期比较短,施工占地比较少,而且整体施工成本也因此而相对较低。
二、桥梁预制箱梁施工期间的常见问题及其原因1.箱梁预制施工中的常见问题。
桥梁预应力钢筋混凝土箱梁的预制施工阶段中,受到的影响可能会来自诸多层面,对施工中质量存在影响的一些常见问题,往往集中体现在以下两个较为重要的层面当中:首先是模板施工期间的各种质量问题。
桥梁预应力钢筋混凝土预制箱梁的施工过程中,有一个相对较为重要的环节,将是模板施工。
在整个施工工艺当中,这也是相对较为重要的一项内容。
从现阶段模板的施工状况来看,生产出来的一批箱梁当中,其后端模板位置上存在着变形还有没有能和内外模紧密贴合的这种现象。
个别模板的橡胶封条处存在着或轻或重的皮损,还有一些在制作端模锚穴模板的时候出现了做工不够精细等质量问题,结果在拆模的时候,出现了混凝土预留锚穴位置及其周边混凝土损坏较为严重,形成施工质量问题,因此让工程的整体质量受到了很不好的影响。
梁板预制专项施工方案范本(二篇)

梁板预制专项施工方案范本1.梁板预制准备工作1.1根据征地范围进行预制场的选取,采取必要的排水措施、平整、坚实场地,结合施工实际情况,特别对先张法要考虑在台座上设置反拱。
1.2在预制场上制作与构件配套的台座,确保台座坚固,无沉陷。
台座设置要考虑经济、工效,并对纵梁横梁进行应力验算。
1.3按图纸的要求选取材料,进行机具设备的校验及模板的加工验算。
1.4试验室进行各种材料的性能试验,设计出合理的砼配合比。
2.梁板的预制2.1梁板预制施工顺序2.1.1一般梁板施工顺序:模板___→钢筋加工及___→砼浇筑→出坑2.1.2先张法预应力梁板施工顺序:钢绞束的张拉→钢筋加工及___→模板___→砼浇筑→放松预应力筋→出坑2.1.3后张法预应力梁板施工顺序:模板___→钢筋加工及___→砼浇筑→钢绞束的张拉→孔道压浆→出坑2.2后张法梁板施工2.2.1模板___使用标准化,系列化和通用化的组合式钢模,模板及其配件按设计图纸加工,成品经检验合格后使用。
在浇筑砼之前,在模板上涂刷脱模剂。
模板与钢筋___工作配合进行,妨碍绑扎钢筋的模板应待钢筋___完毕后安设。
以T梁模板为例,先立好半边梁的模板,然后进行钢筋骨架的___,最后进行另一边模板的___。
___侧模板时,应考虑防止模板移位和凸出。
基础侧模所在模板处设立支撑固定,墩台、梁的侧模可设拉杆固定。
固定在模板上的预埋件和预留孔洞须___牢固,位置准确。
2.2.2钢筋加工与___1.钢筋的保护及贮存:(1)钢筋应贮存于地面以上___m的平台,垫木或基地支座上并加以覆盖。
(2)钢筋表面洁净、无灰尘、锈蚀、锈皮、油腊或其他杂质。
(3)钢筋应分批验收,分别堆放,并设立标识牌。
2.钢筋调直截断及弯曲:(1)钢筋表面洁净、平直、无局部弯折。
采用冷拉方法调直钢.筋时,Ⅰ级钢筋的冷拉率不宜大于___%;Ⅱ、Ⅲ级钢筋的冷拉率不宜大于___%。
(2)钢筋应按图纸所示的形状进行弯曲。
3.钢筋的___:(1)所有的钢筋应准确安设,用支承将钢筋牢固地固定。
箱梁预制过程中质量通病及防治措施

预制箱梁在施工中存在的质量通病及防治措施一、梁体表面有铁锈,气泡较多,腹板与底板导角处有水纹波出现,腹板存在钢筋显影。
1、产生原因:①模板未除锈处理干净;②振捣不到位;③塌落度过小;④每层浇筑的高度过高;⑤腹板钢筋保护层厚度不够或者在振捣时振捣棒长时间触及钢筋振捣。
2、防治措施:①箱梁模板,尤其是腹板侧模应严格除锈,表面清洗干净后涂刷脱模剂。
②控制砼施工过程中的配合比和砼的塌落度。
③加强砼振捣,采用插入式和附着式振捣器配合的振捣方法,砼振捣时应快插慢拔,待础表面泛浆,不再下落,无气泡为振捣完毕。
④严格控制砼的施工工艺,浇筑时应水平分层斜向成坡进行浇筑施工;⑤在钢筋绑扎过程中,应梅花形加密布置钢筋保护层垫块,严格保证钢筋保护层厚度,在浇筑过程中不应长时间振动钢筋。
二、梁体产生微裂缝1、洒水养护不到位产生原因:浇筑完成后,表面未加以覆盖,水分蒸发快,尤其是夏天高温季节。
体积急剧收缩,在干热大风季节极易产生。
2、水泥用量过大,砂的粒径过小。
防治措施:①严格控制水灰比及水泥用量,选用较大砂率和级配良好的石料;②避免自身与外界温度相差过大,浇筑完毕后应及时进行洒水覆盖养生,发现裂缝时应及时抹压一遍,再进行覆盖养护。
3、后张法时预应力张拉问题产生原因:①张拉过程中发生滑丝滑束或者断丝;②张拉过程中锚垫板压入内部;锚垫板后部浇筑时未振捣密实;③张拉中伸长量超过规范允许范围防治措施:①在张拉前仔细检查每个夹片在工具锚和工作锚上应牢固夹持钢绞线,张拉过程中应两端对称分阶段缓慢张拉,不应一次性快速达到设计张拉值;②在浇筑工程中应着重注意锚垫板后部的砼浇筑密实度,应仔细进行插振:③检查预应力钢绞线实际的弹性模量是否和设计值存在差异,每批钢绞线的弹性模量都应经过试验检测;测量钢绞线应认真严格读数:检查孔道位置与摩阻系数是否有较大出入。
4、孔道压浆时出现问题产生原因:①压浆过程中操作人员操之过急,未等箱梁另一端口出浓浆即停止压浆,导致孔道浆体不充实;②水泥净浆泌水过多防治措施:①操作人员应具备较强的责任心,待另一端出浆孔冒出浓浆,堵住出浆口并持荷2min ;②根据规范要求,用于压浆的水泥浆,3h后泌水率不宜超过2%,24h后,泌水应能够被水泥浆完全自我吸收。
现浇箱梁施工注意事项

现浇及预制箱梁施工注意事项1、基础处理及支架搭设满堂支架基础采用2层50cm石灰土+10cm素混凝土,石灰土表面应平整坚实,经压路机碾压后无弹簧、无轮迹方可铺筑素混凝土;支架搭设需进行安全与稳定性验算,对于梁高为140cm的箱梁,碗扣支架采用的间距为:底板横梁及加厚段为60cm*60cm,其他部位为60cm*90cm,翼缘板为90cm*90cm,为保证支架整体稳定性,支架的纵横向必须设置剪刀撑,现浇支架必须为一整体,不得分段。
2、支座安装现浇箱梁必须复核图纸上的支座型号及滑动方向,无误方可进行支座安装。
3、钢筋加工及安装根据规范和设计图纸的要求,所有直径大于或等于16mm的钢筋均应采用焊接的方法连接,焊接应遵循先弯后焊的原则,使两结合钢筋轴线一致;腹板箍筋弯钩的叠合出,在梁中应沿梁长方向置于上面并交错布置,箍筋加工必须考虑腹板与底板实际角度;底板与顶板上下钢筋网之间必须按要求设置支撑钢筋;所有因设置预应力锚具而被割断的钢筋必须预留焊接长度,在封锚前按要求焊接,经检查合格后方可封锚;为保证钢筋保护层厚度,必须使用高强度砂浆垫块,垫块应梅花形布置,并与钢筋扎紧。
4、模板现浇箱梁外模一律采用全新竹胶板,腹板模板顶高因比第一次浇筑高程1cm,倒角必须设置模板,防止混凝土浇筑中无法控制,发生超方,导致增加永久荷载。
5、混凝土浇筑及养生现浇箱梁第一次浇筑,浇筑顺序因先底板后腹板,特别注意锚具后及倒角处的振捣,浇筑后波纹管处及固定端锚具上的松散混凝土必须及时清理干净,新老混凝土结合面住必须凿毛并清理,顶板混凝土浇筑前必须设置轨道并检查其高程,浇筑时使用提浆棍,保证顶板的高程及平整度,混凝土浇筑后表面必须采用二次收浆,后拉毛,防止出现收缩裂缝;现浇箱梁混凝土浇筑应避免低温雨雪天气,已浇筑的混凝土当气温低于5ºc时应覆盖保温,不得向混凝土表面上洒水,预制箱梁帆布整体密封覆盖,锅炉供热法保温养生。
6、预应力钢绞线张拉预应力钢绞线张拉必须满足混凝土龄期7天,强度不小于设计值的90%,张拉前必须对伸长值进行复核,和设计图纸一致方可进行,张拉顺序必须按图纸要求进行。
桥梁工程施工质量控制关键点及保证措施

(5)外观质量
(6)浆体强度、压力值、稳压时间
(1)预应力在混凝土达到设计和规范要求后进行张拉,顺序按设计要求进行。
(2)张拉设备采用数控张拉系统,定期及时检定。按设计要求对张拉值进行复合。
(3)张拉时采用双控,即以应力控制为主,伸长量作为检验,测量回缩量。
(4)浆体的各项技术性能应符合施工技术规范规定并满足设计要求。
(3)混凝土浇注过程中派专人捣固,并专人观察模板变形情况。
(4)梁顶面混凝土要严格控制,杜绝脚印痕迹。
(5)混凝土浇注完毕后,要对梁体及时进行覆盖浇水养护。
安装
(1)支承中心、轴线位置
(2)高程、相邻梁体顶面高差
(3)相邻节段间接缝错台
(4)梁长、外观质量
(1)根据本工程特点,选用满足施工要求的智能化架桥机进行梁板安装施工。
钢筋及预埋件
钢筋
(1)材质、下料、加工尺寸
(2)受力钢筋间距、连接(搭接、焊接)质量
(3)骨架尺寸
(4)保护层厚度
(1)横隔梁骨架在桥下加工,骨架高度尽量控制在限差允许的下限,避免骨架安装后超过设计允许偏差,使钢筋上保护层厚度不足。
(2)钢筋保护层控制应采用同箱梁混凝土标号一致定型垫块,并固定牢固避免垫块移位及倾倒。
混凝土
(1)材质、配合比
(2)混凝土强度
(3)结构几何尺寸
(4)平面轴线、平整度
(5)浇注连续性
(1)施工中严格按施工配合比进行混凝土的配制,严格开盘的计量工作;
(2)混凝土浇注前要对模板进行严格检查,模板表面是否平整,脱模剂涂沫是否均匀,模板接缝处是否严密,钢筋与模板间垫块是否已设置,设置是否牢固等;
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桥梁现浇、预制、安装施工质量保证措施
1、预制场地必须平整密实,张拉台座应满足张拉强度要求。
2、预制梁板的混凝土原材料必须满足要求,经试验合格后方可使用,施工时严格按照配合比进行施工。
3、浇注混凝土前,严格检查模板质量,经“三检”合格后方可浇注混凝土,确保混凝土外观质量。
4、预应力施工前要做好准备工作,包括原材料的检验、张拉设备的率定等,预应力张拉严格按照操作规程进行。
5、梁板安装前,应严格进行测量,作好安装控制标线,控制梁板的位置及标高,选择合适的梁板安装机械,确保安装精度。
6、现浇箱梁施工质量保证措施
(1)、现浇箱梁由于采取满堂支架施工,对地基处理要引起充分重视,特别对承台开挖及鱼塘的回填部分,要经过充分的压实,保证施工过程中不出现沉降等问题。
(2)、河中支架搭设中,木桩基础搭设应经过认真计算,贝雷架的结构应合理布置,确保施工质量及施工安全。
(3)、模板支立在稳固的同时应注意拼缝严密不漏浆,在浇注混凝土前应用空压机吹扫、清水冲洗,使模板干净光洁,确保混凝土外观质量。
(4)、箱梁的钢筋绑扎和混凝土浇筑,要求严格按设计要求进行,由于钢筋比较密集,施工时要加强振捣,保证不漏振。
同时要注意施
工缝的处理。
(5)、预应力施工时,波纹管的埋设必须采用措施防止浇注混凝土时上浮及碰动,应注意各种预埋件的种类、规格以及位置的准确性,预应力的张拉、孔道灌浆应严格按照操作程序进行。
(6)、当前一块粱体施工完进行后一块体施工时,要对支架底模标高进行复测,反复调整底模标高,达到设计要求后再进行下一道工序。
