水泥混凝土路面施工方案
水泥混凝土路面施工方案

水泥混凝土路面施工方案水泥混凝土路面施工方案1、水泥混凝土路面施工准备施工前的准备工作包括选择混凝土拌和场地,材料准备及质量检查,混合料配合比检验与调整,基层的检验与整修等项工作。
2、测量放样首先根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。
放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。
对测量放样必须经常开展复核。
包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。
3、安设模板基层检验合格后,即可安设模板。
模板宜采作钢模,接头处应有牢固拼装配件,装拆应简易。
模板高度应与混凝土面层板厚度一样。
模板两侧铁钎打入基层固定。
模板的顶面与混凝土板顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处要事先用水泥砂浆铺平并充分夯实。
模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。
如果正确,则在内侧面均匀涂刷一薄层油或沥青,以便拆模。
4、混凝土的拌和混凝土采用拌和站拌和,施工工地宜有备用的搅拌机和发电机组。
拌制混凝土的供料系统应尽量采用配有电子秤的自动计量设备,在每天开始拌和前,应按混凝土配合比要求,对水泥、水和各种集料的用量准确调试后(特别应根据天气变化情况,测定砂石材料的含水量,以调整拌制时的实际用不量),输入到自动计量的控制存储器中,经试拌检验无误,再正式拌和生产。
量配的准确度为:水和水泥:±1%;粗细集料:3%o外加剂应单独计量,准确度为±2%。
5、混凝土的运输混凝土采用自卸车开展运输,运输过程中采用篷布开展覆盖,自卸车车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净,要控制从开始拌和到浇筑的时间满足规范要求,如超出规定的时间,则要求拌和过程中参加适量的缓凝剂,并根据运距、气温、风力等情况增加单位用水量,运到浇筑地点的混凝土,应具有符合要求的坍落度和均匀性,塌落度控制为2-3cnι,如有离析现象,应开展第二次搅拌。
水泥混凝土道路路面施工方案

水泥混凝土道路路面施工方案一、施工前准备在进行水泥混凝土道路路面施工前,需进行充分的施工前准备工作,主要包括以下几个方面:1.1 资材准备确保从优质供应商采购符合要求的水泥、骨料、粗细骨料等原材料,以保证施工质量。
1.2 设备准备准备好机械设备,如搅拌机、泵车、摊铺机等,确保设备的正常运转和维护。
1.3 技术人员准备配备专业技术人员,如项目经理、工程师、监理等,以确保施工过程的顺利进行。
二、施工流程水泥混凝土道路路面施工主要包括准备底基、浇筑混凝土、养护等环节,具体施工流程如下:2.1 底基准备在施工前,需清理路面杂物、扫灰、浇洒稳定剂等,确保路面平整、无尘、无积水。
2.2 混凝土浇筑根据设计要求,按照逐层浇筑、逐段铺设的原则,采用摊铺机进行混凝土浇筑,同时要注意振实、均匀,确保路面平整。
2.3 养护在混凝土浇筑完成后,立即进行养护工作,包括湿润养护、遮阳、防雨等,以保证混凝土充分硬化和强度发挥。
三、施工质量控制为确保水泥混凝土道路路面施工质量,需进行严格的施工质量控制,主要包括以下几个方面:3.1 施工过程监控加强对施工过程的监控,定期检查混凝土浇筑质量,及时纠正问题,保证施工质量符合标准。
3.2 材料质量把关对原材料进行严格检验,确保水泥、骨料等质量合格,做到“材料优先、质量第一”。
3.3 合理施工安排合理安排施工进度,做到合理施工、及时完工,避免因赶工导致施工质量下降。
四、施工安全防护水泥混凝土道路路面施工过程存在一定风险,为保障施工人员安全,需要做好相关安全防护工作,包括:4.1 安全培训施工人员应接受相关安全培训,了解施工中可能存在的安全隐患和预防措施,提高安全意识。
4.2 安全设施设置在施工现场设置明显的安全标识,配备应急设备,确保施工现场安全有序。
五、总结水泥混凝土道路路面施工是一项复杂的工程,需要进行充分的施工前准备、严格的施工流程控制、质量控制和安全防护工作。
只有保证每一个环节的严谨执行,才能确保施工质量,延长道路使用寿命,提高道路安全性,促进城市建设和交通发展。
水泥混凝土路面施工方案

水泥混凝土路面施工方案第一篇:水泥混凝土路面施工方案(一)一、施工前准备1、道路基层在进行水泥混凝土路面施工前,需对道路基层进行检查及准备工作。
对基层进行开挖、过筛、碎石处理和夯实等工序,使之达到施工要求。
同时,基层应符合设计要求,平整度、密实度及强度等均应满足规定标准。
2、材料准备水泥混凝土路面施工所需的主要材料有水泥、砂石、碎石及水等,其品质应符合规定标准。
同时,应有充足的建筑材料储备,以保证现场施工工作的顺利开展。
3、设备及人员准备为了保证施工的质量、效率和安全,需准备完整的施工设备和足够的人员。
主要设备包括水泥罐车、拌合机、路面覆盖机、振动器等。
人员应持有相关证件,并具备相应的技能和经验。
二、施工步骤1、水泥混凝土浇筑将水泥、砂石和碎石按照一定比例混合,并加入适量的水进行拌和,拌和至均匀状态后,运至预定浇筑地点,进行浇筑。
在浇筑时,需保证混凝土的均匀性、密实性和光洁度。
同时,将混凝土均匀夯实,并使用振动器进行排气。
2、路面覆盖在混凝土浇筑后的一段时间内,将路面覆盖机械放置在均匀的混凝土表面上,覆盖混凝土表面。
覆盖后,机械进行压实,使之密集紧凑,从而提高路面的平整度和强度。
3、养护和修整在浇筑完成后,应立即对路面进行养护,使用涂覆剂或喷涂混凝土硬化剂等。
同时,保证施工现场通风、保湿、遮阳和反光等条件,以达到良好的固化效果。
最后,进行路面的表面处理和修整。
三、安全注意事项1、施工过程中应做好防火防爆工作;2、施工现场应保证良好的通风条件;3、在机械运作时,应保持注意力,佩戴相关防护装备。
本文简要介绍了水泥混凝土路面施工的基本步骤及注意事项,施工过程中需注重各个环节的质量和安全控制,以达到施工要求。
第二篇:水泥混凝土路面施工方案(二)一、混凝土配合比的确定混凝土配合比高低关系到水泥混凝土路面的强度、耐久性、施工质量等方面。
配合比的选择需根据工程具体情况而定,包括水泥品种、填料种类与粒径、拌合时间等因素。
水泥混凝土路面施工方案

水泥混凝土路面施工方案三篇篇一:水泥混凝土路面施工方案本施工方案是在根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。
一、编制原则:(1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。
(2)确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。
(3)优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。
积极推进技术与管理创新,确保工程质量,采取网络技术组织措施和管理措施降低工程造价。
(4)均衡生产,突出重点的原则根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。
(5)因地制宜灵活机动的原则针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,临时工程、临时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。
(6)专业化施工原则各分项工程均投入专业化队伍施工,以确保工期和质量。
(7)确保施工安全的原则制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。
二、工程概况:本工程为原平市京原居委会道路改造工程,由原平市二轻建筑工程有限公司承建,主要工程数量包括:厚C25水泥混凝土路面平方米,行车速度为40公里/小时,路基宽米,路面宽米三、施工准备:接到施工业主通知后,我方立即组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致研究,对施工环境和地理位置有了进一步的了解和认识,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位。
水泥混凝土路面施工方案

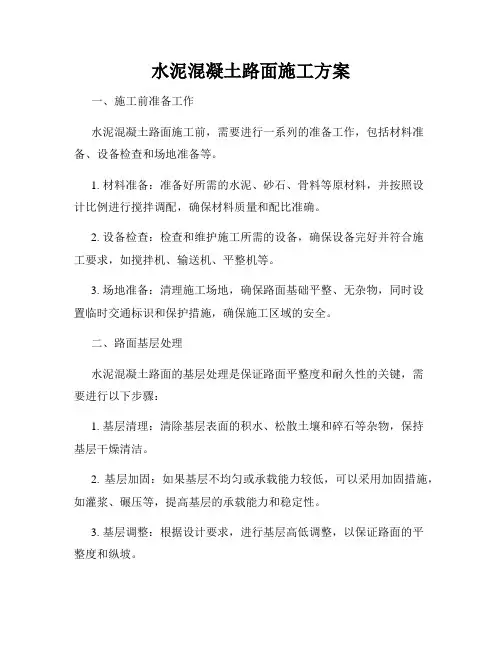

水泥混凝土路面施工方案一、施工前准备工作水泥混凝土路面施工前,需要进行一系列的准备工作,包括材料准备、设备检查和场地准备等。
1. 材料准备:准备好所需的水泥、砂石、骨料等原材料,并按照设计比例进行搅拌调配,确保材料质量和配比准确。
2. 设备检查:检查和维护施工所需的设备,确保设备完好并符合施工要求,如搅拌机、输送机、平整机等。
3. 场地准备:清理施工场地,确保路面基础平整、无杂物,同时设置临时交通标识和保护措施,确保施工区域的安全。
二、路面基层处理水泥混凝土路面的基层处理是保证路面平整度和耐久性的关键,需要进行以下步骤:1. 基层清理:清除基层表面的积水、松散土壤和碎石等杂物,保持基层干燥清洁。
2. 基层加固:如果基层不均匀或承载能力较低,可以采用加固措施,如灌浆、碾压等,提高基层的承载能力和稳定性。
3. 基层调整:根据设计要求,进行基层高低调整,以保证路面的平整度和纵坡。
三、混凝土浇筑混凝土浇筑是水泥混凝土路面施工的核心环节,需要注意以下几个方面:1. 浇注顺序:按照设计要求,从路面的一侧开始,逐渐向另一侧连续浇筑,避免出现接缝、冷缝等。
2. 混凝土浇注:采用机械浇筑的方式,确保混凝土的均匀性和稠度,避免出现空洞和松散现象。
3. 拉布抹平:在混凝土刚刚浇筑完毕时,使用专用的抹平机进行拖抹和压实,使混凝土表面平整,去除气泡。
四、养护措施混凝土浇筑结束后,需要进行一段时间的养护措施,以确保路面的强度和耐久性。
1. 养护期:根据当地气候和混凝土配方的要求,确定养护期的时间,通常为7-14天。
2. 养护方法:采用喷水养护或铺设保护层的方式,保持路面的湿润和温度适宜,避免裂缝和塌陷等问题。
3. 避免负荷:在养护期内,禁止车辆和行人进入施工区域,避免对新浇筑的混凝土造成额外负荷和损坏。
五、验收和交付在养护期结束后,进行路面的验收和交付工作,包括以下内容:1. 路面平整度检测:采用专业的测试仪器对路面平整度进行检测,确保达到设计要求。
水泥混凝土路面施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX道路水泥混凝土路面施工2. 工程地点:XX市XX道路3. 工程规模:全长XX公里,路面宽度XX米,单幅宽度XX米4. 工程内容:水泥混凝土路面施工,包括基层、底基层、水泥混凝土路面等5. 工程工期:XX个月二、施工准备1. 施工组织机构(1)项目经理部:负责整个工程的施工管理、协调和监督工作。
(2)工程技术部:负责工程的技术设计、施工方案编制、施工质量控制、技术交底等工作。
(3)物资供应部:负责工程所需材料的采购、运输、保管和供应工作。
(4)施工班组:负责具体施工任务的执行。
2. 施工人员(1)项目经理部:项目经理、技术负责人、施工员、安全员等。
(2)工程技术部:工程师、技术员、试验员等。
(3)物资供应部:采购员、保管员等。
(4)施工班组:施工员、拌合工、运输工、摊铺工、压实工等。
3. 施工材料(1)水泥:应符合国家标准,等级为XX级以上。
(2)砂:应符合国家标准,细度模数在2.5~3.5之间。
(3)碎石:应符合国家标准,粒径在5~40mm之间。
(4)水:应符合国家标准,水质要求。
4. 施工机械设备(1)水泥混凝土搅拌站:用于水泥混凝土的搅拌。
(2)水泥混凝土运输车:用于水泥混凝土的运输。
(3)水泥混凝土摊铺机:用于水泥混凝土的摊铺。
(4)水泥混凝土振动压实机:用于水泥混凝土的压实。
(5)切割机:用于水泥混凝土路面的切割。
(6)切割车:用于水泥混凝土路面的切割。
(7)养护设备:用于水泥混凝土路面的养护。
三、施工工艺1. 基层施工(1)基层施工前,对原有路面进行清理,清除杂物、浮土等。
(2)基层材料应符合国家标准,级配合理。
(3)基层施工采用分层摊铺,每层厚度为XXcm。
(4)基层施工过程中,严格控制压实度,确保基层质量。
2. 底基层施工(1)底基层施工前,对基层进行清理,清除杂物、浮土等。
(2)底基层材料应符合国家标准,级配合理。
(3)底基层施工采用分层摊铺,每层厚度为XXcm。
水泥混凝土路面施工方案

水泥混凝土路面施工方案一、前期准备工作1.1确定施工范围和要求:根据设计图纸和施工要求,确定施工路段的长度、宽度、坡度等,并了解该路段的交通情况和施工限制。
1.2路面设计:根据交通流量、荷载等因素,进行路面设计,确定路面厚度、刚度等参数,并计算所需水泥、砂石、骨料等材料的数量。
1.3材料采购和储存:根据设计要求,采购合格的水泥、砂石、骨料等材料,并妥善储存,防止湿气和杂物的侵入。
1.4设备购置和维护:根据施工要求,购置必要的设备和工具,如拌合机、摊铺机、压路机等,并进行正常的维护和保养。
1.5施工人员组织:确定施工人员的数量和岗位分工,进行必要的培训和安全教育,确保施工人员的技能和安全意识。
二、基础处理2.1清理和平整路面:清除路面上的杂物、灰尘等,并进行必要的平整处理,确保施工基准面的水平度和垂直度。
2.2水泥砂浆底层施工:在清理后的基础上,进行水泥砂浆底层的施工,包括用水泥砂浆填平车辙、沟槽等,提高路面的平整度和强度。
2.3底层养护:对水泥砂浆底层进行养护,保持一定湿度,并进行适当的压实,提高底层的强度和稳定性。
三、隔离带和边沟施工3.1隔离带施工:根据设计要求,在路面两侧进行隔离带的施工,包括挖槽、填土、压实等工序,确保路面与人行道、绿化带的分隔。
3.2边沟施工:在路面两侧进行边沟的施工,包括挖槽、填土、铺砖等工序,以排除路面的积水,并确保路面的排水性能。
四、水泥混凝土上层施工4.1水泥混凝土配合比确定:根据设计要求和现场实际情况,确定水泥混凝土的配合比,包括水泥、砂石、骨料、水和掺合料的比例和含量。
4.2混凝土搅拌:将预先准备好的水泥、砂石、骨料等材料放入拌合机中,进行搅拌,保证混凝土的均匀性和质量。
4.3摊铺和压实:将搅拌好的混凝土均匀摊铺在基层上,并使用摊铺机进行初压,再使用压路机进行终压,确保路面的平整度和密实度。
4.4路面养护和开放:在施工完成后,对水泥混凝土路面进行适当的养护,保持一定湿度,并按照养护期的要求进行检查和修复,直到路面达到使用要求后,进行交通开放。
水泥混凝土路面施工方法完整版

水泥混凝土路面施工方法完成版主要工程施工方案、方法一)基层施工1、挖补找平人工配合机械砍伐路基用地范围内的树木及树根,运弃至指定地点。
用挖掘机挖除旧路面配合自卸汽车运往弃土场。
遗留的空洞及坑凹用适合填料回填并分层夯实。
场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求。
路基帮宽地段和原地面自然坡度陡于1:5的斜坡上填筑时,按设计及规范要求挖台阶。
(1)基挖方①路堑土方开挖采用挖掘机挖装,自卸汽车运输,自上而下、由里向外逐层纵向开挖。
人工配合整修,以保证设计的坡率及边坡平顺。
土方随挖随运。
2、原基层压实A施工程序:作标准试验→测量放线→路基土方回填→碾压→压实度检验合格→进行下道工序。
B 施工方法和要点:a、作标准试验:施工前还应根据施工规范要求对沿线及土方路段的土样重新进行标准击实试验,试验标准上报监理并经批准后方可使用。
b、摊铺厚度的确定:应按土质类别、压实机具功能、碾压遍数等试验确定,但最大松铺厚度不应超过25cm。
经监理批准后方可使用。
c、碾压:碾压时应先轻后重,先慢后快,先两侧后中间进行碾压。
e、填方分几个作业段施工,两段交接处不在同一时间填筑,则先填地段应按1:1坡度分层留台阶;两个地段同时填则应分层相互交叠衔接,其搭接长度不得小于2m。
d、翻浆及软土地基处理:若小面积翻浆应将土挖出换填好土再进行碾压,若大面积翻浆则应犁耙翻晒,待水分蒸发后再进行碾压。
若遇大面积软土地基时,一般用掺石灰、打灰桩和抛片石挤淤和换填的方法予以稳定。
E、路基防护为防止水流、雨水、风力及其他因素对路基的危害、保证路基稳定、改善环境,应对路基进行防护和加固。
路基的加跑龙套和防护应在稳定的基础或坡面上施工。
路基防护工程所用的材料应符合设计或合同规定的有关要求。
F、路基养护(1)一般要求路基工程完工后,未交付使用前应进行养护和维护、出现损毁情况应负责维修。
大雨、风雪或积雪深化后应进行沿线巡视、对工程损毁应预记录,安排维修。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥稳定砂砾基层一、水泥稳定砂砾基层施工工艺流程图二、准备工作1.向驻施工现场监理单位报送“基层开工报告单”,经同意后方可进行基层施工。
2.基层中埋设的各种沟、管等隐蔽构造物,必须经过自检合格,报请驻地监理单位检验,签字认可后,方可铺筑其上面的基层。
3.各种材料进场前,及早检查其规格和品质,不符合技术要求的不得进场。
材料进场时,应检查其数量,并按施工平面图堆放,而且还应按规定项目对其抽样检查,其抽样检查结果,报驻场监理单位。
4.水泥稳定砂砾基层施工前应铺筑试验段。
三、施工放样1.恢复中心线,每10m设标桩,桩上划出基层设计高和基层松铺的厚度。
松铺厚度=压实厚度×松铺系数2.中心线两侧按路面设计图设计标桩,在标桩上划出基层设计高和松铺厚度,这样做是为了使基层的高度、厚度和平整度达到质量标准。
四、拌和中心站集中拌和(厂拌)法施工,集中拌合时必须掌握下列要点: 1.砂砾粒料的最大尺寸应符合规定。
2.配料必须准确。
3.混合料的含水量要略大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值(比最佳值大1%左右)。
4.拌和必须均匀。
5.根据集料和混合料含水量的大小,及时调整用水量。
五、摊铺1.在铺筑段两侧先包边土,以控制基层的宽度和厚度。
2.应尽快将拌成的混合料,用自卸汽车运送到铺筑现场,装车时应控制每车料的数量基本相同。
3.宜用摊铺机来摊铺混合料,也可用自卸汽车把混合料运到现场,由人工配合机械摊铺、整平。
4.根据松铺系数(水泥稳定砂砾松铺系数约1.30~1.35),严格控制卸料距离。
通常由专人指挥卸料,避免料多或不够。
5.人工整平或机械整平时,要消除粗、细集料离析现象。
六、整型、碾压1.宜用平地机整型,也可用人工整型。
(高速公路一般不容许人工整平)2.用轻型机械如拖拉机、平地机在初步整平地段,快速碾压一遍,以暴露潜在的不平整,再给予整型,通常整型要1~2次。
3.对局部低洼处,应用齿耙将其表层5cm耙松,并用新拌的混合料进行找补、整平、严禁用贴“薄饼”的方法找平。
4.在整型过程中,严禁任何车辆通行。
5.整型后,立即用12t以上三轮压路机、重型轮胎压路机或振动压路机碾压。
碾压时应控制车速,由近向中、由低向高碾压,直到达到所需的压实度。
在碾压过程中,基层表面应始终保持潮湿,如表层水蒸发较快,应及时补洒少量的水。
如在碾压过程中有“弹簧”、松散、起皮等现象,应及时翻开重新拌和(加适量的水泥),或用其它方法处理,使基达到质量要求。
七、横缝的处理1.用人工将末端混合料整型,横缝必须垂直整齐,紧靠混合料放两根方木,方木的高度应与混合料的压实厚度相同,整平紧靠方木的混合料。
2.方木另一侧用砂砾或碎石回填约3cm长,其高度略高出方木几厘米。
3.将混合料碾压密实。
4.第二天重新摊铺混合料之前,将砂砾(或碎石)和方木除去将下承层顶面清扫干净后,重新开始摊铺混合料。
5.也可将在前面的一段(约2m~3m)不进行碾压,继续施工时,剔除未经压实的混合料,并将已碾压密实且高程和平整度符合要求的末段挖成一横向(与中心线垂直)的垂直向下的断面,然后再摊铺新的混合料。
八、纵缝处理1.尽量避免纵向接缝。
2.在不能避免纵向接缝的情况下,纵缝必须垂直相接,严禁斜接。
3.在前一幅摊铺时,在靠后一幅的一侧用方木或钢模板做支撑,基高度应与混合料压实厚度相同。
4.在摊铺另一幅之前,拆除支撑,继续摊铺混合料,整型、碾压。
九、养生1.经压实后,检查压实度合格,立即开始养生,采用不透水薄膜保湿养生。
2.养生期不宜少于7d,养生期间应封闭交通。
3.养生期结束,如不立即铺筑面层,则应延长养生期,不宜计基层长期暴晒而使基层开裂。
水泥混凝土路面施工水泥混凝土路面施工工序为:(1)选择拌和场地;(2)备料和混合料配比调整;(3)测量放样;(4)基层检验和整修;(5)支立模板和安设钢筋(拉杆和传力杆);(6)拌和混凝土;(7)运输混凝土;(8)摊铺混凝土;(9)振捣混凝土;(10)提浆、刮平;(11)机械或人工抹平;(12)机械或抹光;(13)表面制毛;(14)机械锯缝;(15)拆模;(16)填缝;(17)养护;(18)开放交通。
(一)、施工准备工作施工前的准备工作包括选择混凝土拌和场地,材料准备及质量检查,混合料配合比检验与调整,基层的检验与整修等项工作。
1、选择混凝土拌和场地根据施工路线的长短和所采用的运输工具,考虑使运送混合料的运距最短,同时拌和场还要接近水源和电源。
此外,拌和场应有足够的面积,以供堆放砂石材料和搭建水泥库房之用。
本工程的混凝土拌和场地选择设在本标段的中间部位,使用自发电。
2、材料准备及其性能检验选择料场并进行取样试验,经试验合格后再按照施工进度计划组织大批量进场,未经检验合格的材料严禁进场。
在实际使用前要对碎石的含泥量进行复检,含泥量超过允许值,应提前1~2d冲洗或过筛至符合规定为止。
选用的水泥除应查验其出厂质量报告单外,还应逐批抽验其细度、凝结时间、安定性及3d和28d的强度等是否符合要求。
为节省时间,可采用2h压蒸快速测定方法测定推算。
受潮结块的水泥禁止使用,另外,新出厂的水泥至少要存放一周后可使用。
外加剂按其性能指标检验,并须通过试验判定是否适用。
3、混合料配合比试验与调整路面材料(砂、碎石、水泥)选定后就应当马上进行路面面层混凝土的配合比设计,混凝土配合比设计时要选择不同用水量、不同水灰比、不同砂率或不同集料级配等配制混合料,通过比较,从中优选出经济合理的方案。
项目经理部试验室完成混凝土配合比设计后将试验报告报监理试验室进行验证,批准后作为试验室配合比。
在施工时要根据现场材料(砂、碎石)的实际含水量对试验室配合比进行调整,调整后的配合比作为施工配合比。
施工配合比要根据现场砂和石子的含水量的变化,逐班进行调整。
在施工过程中要严格控制混凝土的水灰比和坍落度,按照规定的频率制取抗压和抗弯拉试块,并按照标准养生方法进行养生。
4、基层检验与整修基层检验内容包括基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须符合规范要求。
如有不符之处,应予整修。
在工程实践中,要求基层完成后,应加强养护,控制行车,使其不出现车辙。
如有损坏应在浇筑混凝土板前采用相同材料修补压实,严禁用松散粒料填补。
对半刚性基层,要注意把握整修时间,过迟难以整修且很费工。
对加宽的部分,新旧部分的强度应一致。
5、测量放样测量放样是水泥混凝土路面施工的一项重要工作。
首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄点和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。
要求分块线距窨井盖及其它公用事业检查井盖的边线保持至少1cm的距离,否则应移动分块线的位置。
放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。
对测量放样必须经常进行复核。
包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。
6、安设模板基层检验合格后,即可按照放线安设模板。
模板采用[22槽钢,长度3~4m,接头处拼装配件连接,装拆简易。
模板高度与混凝土面层板厚度相同。
模板两侧用铁钎打入基层固定。
模板的顶面与混凝土板顶面齐平,并应与设计高程一致,模板底面与基层顶面紧贴,局部低洼处(空隙)事先用水泥砂浆铺平并充分夯实。
模板安装完毕后,再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。
如果正确,则在内侧面均匀涂刷一薄层机油作为隔离剂,以便拆模。
(二)、混凝土的拌和与运输1、混凝土拌制根据本工程路面工程的工程量以及施工进度要求,混凝土采用2台JS1000型强制式搅拌机拌。
为了确保准确地按照施工配合比拌制混凝土,采用配有电子秤的自动计量配料机上料,配料机在每天开始拌和前,应按施工混凝土配合比要求。
对水泥、水和各种集料的用量准确调试后,输入到自动计量的控制存储器中,经试拌检验无误,再正式拌和生产。
配料机的精确度为:水和水泥:±1%;粗细集料:3%。
外加剂应单独计量,精确度为±2%。
每一工班至少应检查两次材料量配的精确度,每半天检查两次混合料的坍落度。
搅拌机的上料的顺序为:砂、水泥、碎石,或碎石、水泥、砂。
进料后,边搅拌边加水。
搅拌时间应根据搅拌机的性能和拌和物的和易性确定。
混凝土拌和物的最短搅拌时间,自材料全部进入搅拌鼓起,至拌合物开始出料止的连续搅拌时间应符合下表的规定。
搅拌最长时间不得超过最短时间的三倍。
2、混凝土运输为保证混凝土的工作性,在运输中应考虑蒸发失水和水化失水(指水泥在拌和之后,开始水化反应,其流动下降),以及因运输的颠和振动使混凝土发生离析等。
要减小这些因素的影响,其关键是缩短运输时间,并采取适当措施防止水份损失(如用帷布或其它适当方法将其表面覆盖)和离析。
混凝土拌和物采用自卸机动车运输。
混凝土拌和物从搅拌机出料后,尽快送至铺筑地点进行摊铺、振捣、做面。
混凝土在到达工作面时不得出现离析、硬化现象。
装运混凝土拌和物的过程中,还不应漏浆,并应防止离析。
出料及铺筑时的卸料高速不应超过1.5m,当有明显离析时,应在铺筑时重新拌匀。
运送用的车箱在每天工作结束之后,必须用水冲洗干净。
混凝土从搅拌机出料至浇筑完毕的允许最长时间(三)、摊铺与振捣1、摊铺摊铺混凝土前,应对模板的间隔、高度、润滑、支称稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆装置等进行全面检查。
混凝土混合料运送车辆到达摊铺地点后,一般直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,应用铁锹翻拌。
混凝土板厚度不大于18cm时,可一次摊铺。
大于18cm时,宜分两次滩铺,下层厚度宜为总厚度的3/5。
摊铺的松料厚度,应考虑振实的影响而留一定的高度。
具体数值,根据试验确定,一般可取设计厚度的10%左右。
用铁锹摊铺时,应用“扣锹”的方法,严禁抛掷和搂耙,以防止离析。
在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。
2、振捣摊铺好的混凝土混合料,应迅即用平板振捣器均匀地振捣。
施工中选用频率6000次/min以上的振捣器。
振捣混凝土混合料时,应用插入式振捣器振捣同一位置不宜少于20s。
插入式振捣器移动间距不宜大于其作用半经的1.5倍,其至模板的距离不应大于其作用半径的0.5倍。
分两次摊铺的,振捣上层混凝土混合料时,插入式振捣器应插入下层混凝土混合料5cm,上层混凝土混合料的振捣必须在下层混凝土拌和物初凝之前完成。
混凝土在全面振捣后,再用混凝土摊铺机进一步振实、整平。
混凝土摊铺机往返2—3遍,使表面泛浆,赶出气泡。
混凝土摊铺机移动的速度要缓慢而均匀,前进速度以1.2—1.5m/min为宜。
对不平之处,应及时铺以原混凝土混合料人工补填找平。
