住宅精装修与土建施工界面划分建议一
房屋精装修工程施工与总包单位界面划分

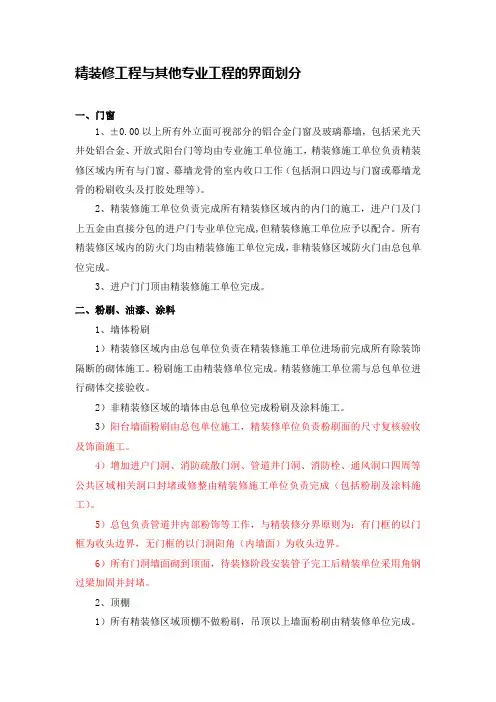

精装修工程与其他专业工程的界面划分一、门窗1、±0.00以上所有外立面可视部分的铝合金门窗及玻璃幕墙,包括采光天井处铝合金、开放式阳台门等均由专业施工单位施工,精装修施工单位负责精装修区域内所有与门窗、幕墙龙骨的室内收口工作(包括洞口四边与门窗或幕墙龙骨的粉刷收头及打胶处理等)。
2、精装修施工单位负责完成所有精装修区域内的内门的施工,进户门及门上五金由直接分包的进户门专业单位完成,但精装修施工单位应予以配合。
所有精装修区域内的防火门均由精装修施工单位完成,非精装修区域防火门由总包单位完成。
3、进户门门顶由精装修施工单位完成。
二、粉刷、油漆、涂料1、墙体粉刷1)精装修区域内由总包单位负责在精装修施工单位进场前完成所有除装饰隔断的砌体施工。
粉刷施工由精装修单位完成。
精装修施工单位需与总包单位进行砌体交接验收。
2)非精装修区域的墙体由总包单位完成粉刷及涂料施工。
3)阳台墙面粉刷由总包单位施工,精装修单位负责粉刷面的尺寸复核验收及饰面施工。
4)增加进户门洞、消防疏散门洞、管道井门洞、消防栓、通风洞口四周等公共区域相关洞口封堵或修整由精装修施工单位负责完成(包括粉刷及涂料施工)。
5)总包负责管道井内部粉饰等工作,与精装修分界原则为:有门框的以门框为收头边界,无门框的以门洞阳角(内墙面)为收头边界。
6)所有门洞墙面砌到顶面,待装修阶段安装管子完工后精装单位采用角钢过梁加固并封堵。
2、顶棚1)所有精装修区域顶棚不做粉刷,吊顶以上墙面粉刷由精装修单位完成。
非精装修区域顶棚粉刷、涂料均由总包单位负责施工。
2)阳台顶面粉刷及涂料由精装修单位负责施工。
3、总包单位负责楼梯间地面、墙面装饰施工及栏杆扶手的制作和安装,精装修施工单位应注意对上述完成面的成品保护,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
三、楼地面1、精装修区域内所有的楼地面找平层施工均由精装修施工单位负责完成,总包单位需每个单元楼层至少提供一个准确的标高控制点(线)。
土建总包与精装修界面划分

附件三土建总包与精装修界面划分
第一节土建部分
注明:
1、本次划分未提及的项目根据施工合同由相关单位完成;
2、墙地砖、洁具、五金件、橱柜、木地板、吊顶等户内装饰由精装修总包,业主指定品牌及型号;由业主独立分包施工的项目,精装总包负总
包管理责任并做好配合及相关成品保护工作;
3、燃气工程、环境工程、消防工程、有线电视、电信、宽带数据安装工程、门窗及阳台栏杆、毛坯房护窗栏杆(不含楼梯栏杆)、外保温及外装
饰、入户门、防火门、智能化系统、市政供电工程、市政直供水及二次供水工程、电梯安装工程、柴油发电机及其它项目由专业单位施工,土建总承包负总包管理责任并做好配合及相关成品保护工作
第二节公共安装部分
第三节户内安装部分。
精装与土建界面划分建议

住宅精装修与土建施工界面划分建议一、施工界面(承包范围)划分问题从专业技术、利于施工组织、利于保证质量和利于明确责任的角度划分好各单位各工种的施工范围是施工顺利进展和减少扯皮的重要工作,主要应明确如下几项:1、二次结构墙体因涉及抗震构造等土建施工规范应由土建单位施工,抹灰则最好由精装单位完成。
因为在无准确放样的情况下土建单位抹灰的垂直度、平整度特别是方正度很难达到精装要求,这样也有利于工序间的质量交接。
同时抹灰质量好坏也历来是精装单位和原土建单位最为扯皮的分项工程.2、机电管线的分界管线安装均属隐蔽工序,直接影响中层和面层工序的交接而且穿插频繁,对进度和质量影响都非常大,所以强弱电工种应以户内电箱为分界点,各种进水系统则应以管道井的仪表及阀门等接点处为分界点,排水系统为尽量减少对结构的破坏则应由土建单位将排水横支管预埋至出楼面管口处为界面(如若采用同层排水方式,则可按给水系统划分方式分界——即土建单位负责安装主立管并预留三通口)。
3、厨房和卫生间防水因涉及底部管道隐蔽和一、二次闭水,与精装交叉极其频繁且在成品保护上容易造成相互干挠和扯皮,为明确责任和工程顺利进行建议由精装完成。
4、户内风道因要求跨层贯通且有消防要求理应由土建统一安装,而户内管井包封因涉及主支管连接及面层装饰则由精装完成为妥.详细的划分可参照如下规定:1 、土建方面土建承包单位完成:①套内:墙、地面、天棚土建承包方只负责完成框架主体结构、二次结构砌筑、厨卫内的排烟(气)道安装、外墙门窗(含塞缝)工程。
②走道、电梯厅:土建承包方负责完成主体框架、二次结构砌筑,及各种井道内侧的普通装修含防火门安装.精装单位完成:①包括内墙的抹灰和粉刷,天棚的粉刷,地面基层垫层找平;②卫生间、厨房间设计有防水要求的应包括防水层及防水保护层;③机电工程的立管外侧包封;④消防疏散梯基层粉刷和面层装修。
2、电气系统的范围划分:1)、土建承包方只负责主体框架结构及二次结构内暗配管线(不含管内电线、电缆)的预埋工作,砼结构中的孔洞预留、预埋,配管内穿带钢丝,线盒预埋完;其余均由精装单位按招标设计图施工安装与调试。
总包(土建、安装)与精装修工作界面划分

总包(土建、安装)与精装修工作界面划分第一篇:总包(土建、安装)与精装修工作界面划分总包(土建、安装)与精装修工作界面划分一、土建部分(一)户内部分1、地面、天棚:(1)卫生间:土建完成结构砼浇筑,完成养水。
(2)所有电梯前室、户内阳台、过道等地面抹面砂浆均不做(结构砼完成即可),楼梯踏步(含休息平台)花岗岩铺砖、栏杆及扶手由总包完成,与电梯前室标高面关系由电梯间前室标高确定后再定(电梯间前室标高由精装修部提供);(3)户内水电安装管道预留孔由精装修负责封堵。
2、墙面:(1)户内墙体如为砼、粘土砖,完成砂浆抄平;砂加气或灰加气砌体材质的墙体,面层批灰由精装修单位施工。
如预砼、砖砌体柱等与砂加气(灰加气)等砌体材质墙体交接部位,砼、砖柱部分统一由精装修单位施工。
(2)室内铝合金门窗与墙体连接处完成发泡剂施工,内墙胶不打;室内门洞口侧边砂浆找平由精装修单位施工。
(二)公共部分1、公共通道:总包与精装修单位界面划分以防火门为界:防火门以内为总包施工,防火门以外(前室等,含防火门/两面装修及门套收头等)精装修单位负责。
墙面各类留孔处理:除增压输风口外,其余均由精装修单位施工。
门厅部位楼梯起始踏步与门厅地面的界面:上部无梁,以起始步为界,楼梯踏步以外地面、踢脚等均有精装修施工。
2、单元门厅:单元门以内由精装修单位施工;单元门以外由景观单位施工;单元门施工纳入总包范围(甲方专业分包)。
(三)阳台、露台、屋面及设备平台、空调机位地面处理1、全部阳台地砖(除3#楼外)、屋面地砖均由总包铺贴,材料甲供(全部面砖由精装修部负责采、供;工程部提供面砖数量及供货时间节点);2、设备平台、空调机位等处的地面总包完成防水施工及面层刚性层施工,表面刷地坪漆(颜色另定)(地坪漆:3#楼精装修单位施工,1#2#楼总包施工);(四)其他1、户内竖向给、排水管全部明装,管井、烟道全部不包,留待精装修单位处理。
2、室内顶棚结构完成即可,阳台顶棚砂浆找平由总包完成。
【精装修管理】精装修总包和土建总包施工界面的划分规定

土建总包
结构板完成,防水层施工完成,淋浴区上翻至地面最终完成面1800mm高,其余上翻至地面完成面300mm高;完成管道通水测试及蓄水试验;建议排水立管包管由总包单位施工完成。
精装总包
精装总包完成(先闭水)沉箱回填(如有)、防水施工、石材或面砖铺贴及其它装修工作;
注意盲管口的高度和坡度、坐便器等预留口位置尺寸;防水材料及工艺按照相关要求执行
厨房
土建总包
招标时自行约定
精装总包
招标时自行约定
设备安装
给排水
土建总包
给水管道全部安装到位,排水管道预留出接驳口,给水点施工到管堵,并完成给水管道试压、排水管道通水通球试验;
精装总包
负责排水管道的支管安装,并负责其它给排水二次改造及改造后的给水试压和排水通球试验;负责成品保护,负责按照合同规定的精装洁具、龙头、地漏等安装
楼地面
房/厅
土建总包
招标时自行约定
精装总包/木地板分包
精装总包负责对毛坯地坪(如有)进行平整度验收,移交后如不平,则负责整改,并负责木地板的安装或移交地坪给木地板分包单位;
注意入户门扇底沿距毛坯地面净距需达到45~48mm,装修总包负责清出腻子等垃圾,并用拖把或吸尘器清扫干净后方可铺贴木地板或移交木地板分包单位
注意检查各种预留孔洞是否齐全、和孔洞坡度是否合格、是否有穿墙套管、防风罩等,如:燃气、空调、热水器、排气扇等孔洞;检查外墙渗漏记录是否齐全齐全。洞口如需二次改造则精装总包负责改造开洞
如由于外墙渗漏水造成后期精装修损失的,将由土建责任单位负全责,甲方保留进一步处罚权利
铝合金/塑钢门窗
土建门窗分包
门窗安装完毕,窗框与墙面打胶完成,经淋水试验,确定无渗漏,配件安装齐全,功能调试正常、完成成品保护后移交。门槛保护由门窗单位完成。
精装修作业界面划分表规范

附件2
精装修作业界面划分表

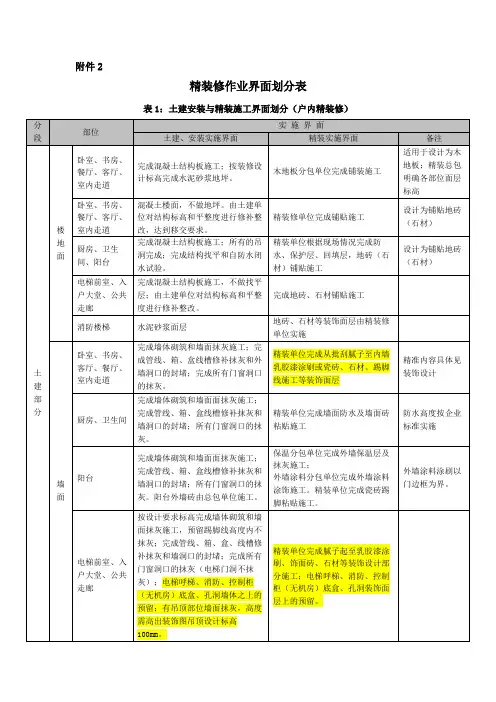

表1:土建安装与精装施工界面划分(户内精装修)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,未尽之处招标答疑澄清或以实际施工过程中建设单位指令为准。
表2:土建安装与装饰施工界面划分(公共区域装饰)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,本方案未尽之处以实际施工过程中建设单位指令为准。
精装修房土建总包与精装分包工作界面划分

注意天燃气气管不能隐蔽,同时与 橱柜/吊柜结合布管,确保美观性、 功能性
12、安防智能化 、设备安装管道 、消防
建筑设计
1、总包单位负责公共部位的防排烟、通风
管道的施工以及相关试验,烟道四周宜做
挡水坎,止回阀安装位置及尺寸需结合抽
油烟机安装位置和烟管尺度确定
土建总包/ 安防分包
2、其他专业(如安防智能化)结构、砌体 内管线的预埋、底盒预埋穿线;配合精装 单位预埋点位
1、因为入户门扇不安装, 存在安装电线被盗隐含,建 议同安装那6层入户门娃安 成电线穿线工作,其余待精 装接管场地后,配合穿线工 作,办理移交手续 2、开关插座面板,是否质 检验收由土建总包一起安装 完成,还是根据精装要求, 由精装负责施工
第 5 页,共 6 页
需上会议定审
第 6 页,共 6 页
精装总包
完成开关插座点位布置深化定位工作 注意1 电气底盒定位尺寸,以及两
(100距离内移位改造);完成合同规 底盒之间的距离;
定的精装的开关插座面板、灯具安装、 注意2 各专业分包底盒预埋应按照
调试等工作
精装定位图实施
设备安装
第 2 页,共 6 页
界面 类项
设计界面
完成面
完成单位 工作内容
施工界面 接收面
工艺要求提前确认精洞口预留尺
寸;土建负责精洞口整改;
通知门窗单位进行内部打胶,并接收和 负责门窗、栏杆的成品保护,以及施工 过程的成品维护工作
注意1 窗框与墙体之间缝隙不应大 于5mm,以及窗框和墙体安装方正; 待面层完成后进行内墙与窗框打 胶,打胶顺直、饱满、美观;
注意2 护窗栏杆安装位置,评审精
装交付是否保留,如保留要确保做
法美观
建筑土建工程与装修工程的施工界面划分

建筑土建工程与装修工程的施工界面划分摘要:
建筑土建工程和装修工程在建筑项目中起着重要作用,但它们的施工界面划分却经常被忽略。
本文旨在探讨建筑土建工程与装修工程的施工界面划分,并提出一些实用的建议,以便有效地处理这两个施工阶段之间的协调问题。
1. 引言
建筑土建工程和装修工程是一个建筑项目的两个主要阶段,它们之间的界面划分对于整个项目的顺利进行至关重要。
然而,由于各种原因,这两个阶段之间的协调经常存在问题,影响了项目的进度和质量。
因此,正确划分建筑土建工程和装修工程的施工界面显得尤为重要。
2. 建筑土建工程的施工界面划分
建筑土建工程主要包括地基工程、结构工程和外墙工程。
在这些工程的施工界面上,需要重点考虑以下几个方面:
2.1. 土建与结构工艺的划分
土建和结构工艺在建筑土建工程中是密不可分的,但在施工界面上需要明确划分。
例如,在柱子的浇筑完成后,土建工程部分可以开始进行钢筋砼浇筑等工作。
2.2. 管道工程的划分
建筑土建工程中的管道工程是一个重要的施工界面。
在管道铺设和安装过程中,需要与土建工程部分进行紧密的协调,确保管道系统的顺利安装。
2.3. 外墙装饰的划分
外墙装饰是建筑土建工程与装修工程的一个交界点。
在施工界面划分上,应确保土建工程完成外墙的基础工程,而装修工程则负责外墙的装饰和保温等工作。
3. 装修工程的施工界面划分
装修工程主要包括墙面装修、顶棚装修、地面装修等。
在装修工程的施工界面上,需要注意以下几个方面:
3.1. 墙面装修和顶棚装修的划分。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
住宅精装修与土建施工界面划分建议
一、施工界面(承包范围)划分问题
从专业技术、利于施工组织、利于保证质量和利于明确责任的角度划分好各单位各工种的施工范围是施工顺利进展和减少扯皮的重要工作,主要应明确如下几项:
1、二次结构墙体因涉及抗震构造等土建施工规范应由土建单位施工,抹灰则最好由精装单位完成。
因为在无准确放样的情况下土建单位抹灰的垂直度、平整度特别是方正度很难达到精装要求,这样也有利于工序间的质量交接。
同时抹灰质量好坏也历来是精装单位和原土建单位最为扯皮的分项工程。
2、机电管线的分界
管线安装均属隐蔽工序,直接影响中层和面层工序的交接而且穿插频繁,对进度和质量影响都非常大,所以强弱电工种应以户内电箱为分界点,各种进水系统则应以管道井的仪表及阀门等接点处为分界点,排水系统为尽量减少对结构的破坏则应由土建单位将排水横支管预埋至出楼面管口处为界面(如若采用同层排水方式,则可按给水系统划分方式分界——即土建单位负责安装主立管并预留三通口)。
3、厨房和卫生间防水因涉及底部管道隐蔽和一、二次闭水,与精装交叉极其频繁且在成品保护上容
易造成相互干挠和扯皮,为明确责任和工程顺利进行建议由精装完成。
4、户内风道因要求跨层贯通且有消防要求理应由土建统一安装,而户内管井包封因涉及主支管连接
及面层装饰则由精装完成为妥。
详细的划分可参照如下规定:
1 、土建方面
土建承包单位完成:①套内:墙、地面、天棚土建承包方只负责完成框架主体结构、二次结构砌筑、厨卫内的排烟(气)道安装、外墙门窗(含塞缝)工程。
②走道、电梯厅:土建承包方负责完成主体框架、二次结构砌筑,及各种井道内侧的普通装修含防火门安装。
精装单位完成:①包括内墙的抹灰和粉刷,天棚的粉刷,地面基层垫层找平;②卫生间、厨房间设计有防水要求的应包括防水层及防水保护层;③机电工程的立管外侧包封;④消防疏散梯基层粉刷和面层装修。
2、电气系统的范围划分:
1)、土建承包方只负责主体框架结构及二次结构内暗配管线(不含管内电线、电缆)的预埋工作,砼结构中的孔洞预留、预埋,配管内穿带钢丝,线盒预埋完;其余均由精装单位按招标设计图施工安装与调试。
2)、土建承包方只负责从低压柜至户内配电箱(含户内配电箱)安装完成止,并负责户内配电箱以前的项目安装与调试,待户内配电箱以后项目完工后主持整个配电系统调试工作;精装单位应完成从户内配电箱以后的所有项目,包括末端盒位微调、管内的电线、电缆、灯具、面板安装工作,并负责其承包范围内调试工作,配合整个强电系统的调试。
3)、等电位联结系统:土建承包方只负责接地扁钢及卫生间局部等电位箱体(含箱体开孔)安装完为止,并负责等电位箱以前的项目安装与调试;精装单位应完成等电位箱体以后全部项目的安装与调试(包括二次结构中暗配管及管内穿线,并与金属体连接),配合整个系统调试工作。
3 、水系统的范围划分:
1)、冷给水系统:土建承包方只负责完成楼层公共管井内的立管安装、支管甩口至冷水表完成止,并负责其承包范围内的管道试压、保温工作,待冷水表后的全部项目完工后主持整个系统调试工作;
精装单位应完成冷水表后的全部项目的安装与调试工作,配合整个系统调试工作。
2)、热给水系统:土建承包方完成楼层公共管井内的立管安装、支管甩口至楼层供回水阀门完成止,并负责承包范围内的管道试压、保温工作,待楼层供回水阀门后的全部项目(含热水表安装)完工后主持整个系统调试工作;精装单位完成楼层供回水阀门后的全部项目(含热水表安装)的安装与调试工作,配合整个系统调试工作。
3)、中水系统:土建承包方负责完成楼层公共管井内的立管安装、支管甩口至中水表完成止,并负责承包范围内的管道试压、保温工作,待中水表后的全部项目完工后主持整个系统调试工作;精装单位完成中水表后的全部项目的安装与调试工作,配合整个系统调试工作。
4)、同层排水系统:土建承包方只负责户内立管安装、支管甩口、灌水、保温完成,待支管甩口后的全部项目完工后主持整个系统调试工作;精装单位完成支管甩口后的全部项目安装与调试工作,配合整个系统调试工作。
5)、暖气系统:土建承包方只负责完成楼层公共管井内的立管安装、支管甩口至预留热量表表位(含除污器)完成止,并负责承包范围内的管道试压、保温工作,待预留热量表表位后的全部项目完工后主持整个系统调试工作;精装单位完成预留热量表位后的全部项目的安装与调试,配合整个系统调试工作。
6)、空调系统: 由甲方另行发包给专业公司,专业公司完成设备及管道安装、试压、保温工作;精装单位负责分户电箱至室外机的电源线和内机控制线,配合专业公司在适当位置预留安装检修口,并配合风口安装。
二、场地移交及工期问题
1、为创造安全施工环境,也为了发挥“分段平行施工、段内组织流水”批量装修的特有模式和
优势,特别建议在场地移交最好在土建单位基本完成外装修落架后整体移交场地;
2、如若无法采取上述方式移交场地而需采取与土建单位交叉施工时,为保证精装单位有一定的
施工缓冲区域、便于均衡组织施工,同时也为了减少土建对装修造成进度和质量上的干扰,土建施工在进度上应超前装修移交楼层3-5层,一次移交楼层数也最好在3-5层之间,尽量在时间上和移交数量上都按相同的节奏移交(如每个月移交5层)。
2、为减少总分包之间的扯皮,精装单位场地交接对象应为甲方,应避免直接与总包发生交接。
同时,依据工程经验,总包移交的场地质量或各种预埋管件质量必然会存在大量的遗留问题,为加快工程进展避免无休止的细节扯皮,建议场地交接后由精装单位统一汇总存在的各工种问题报甲方核实后统一委托精装单位依据现场实际进行整改,费用由甲方另行支付。
3、因采取分段移交及与土建单位存在立体交叉施工,特别要求机电安装单位主立管安装必须与
移交的场地同步到位。
4、工期上可按移交特点设置分段完工计划和整体完工计划,但分段完工计划作用主要应为划拨
进度款,除此外它不应成为精装单位的违约事件,因为出于均衡施工需要和组织劳动力的需要精装单位可以在各分段间灵活调配施工。
三、总分包关系问题
a)精装工程是作为单位工程单独报建还是作为分部项目归属于总包管理?这直接关系工程资料
的整理和日后的验收程序,也涉及到总包配合费用问题。
为避免多头管理和扯皮,对于甲方
直接发包的整体精装最好单独报建。
b)精装单位和总包单位在临水、临电及安全文明设施方面的责任界定及费用计量方式必须在合
同中明确界定。
c)甲方必须确保精装单位有专用垂直运输电梯,同时总包配合费用甲方直接支付总包并明确规
定总包应尽的义务,精装单位不应另外与总包单位发生经济扯皮。
四、设计变更和现场签证问题
1、所有设计变更不得口头通知,必须以书面形式加盖项目出图章下发方有效。
2、甲方必须明确精装、水暖、强弱电等工种现场签证有效代表人,并在合同中注明。
3、变更下发后由精装单位上报工程量和价格,甲方必须在量和价上给予限时确认。
4、对于大量存在的电气末端盒位偏差调整等零工项目,双方应约定零星综合工价及工效系数,或
按套包干。
五、物资供应问题
鉴于大型开发商部门较多牵制较大,除灯具、洁具五金、橱柜和后期配饰等成品类物资可有甲供外,其它物资由于与现场施工结合紧密和容易责任扯皮均不适合甲供或甲指,否则必然因双方责任不好界定而极大影响工期进度。
特别提示和建议:
1、精装楼盘应舍弃毛胚房时期的内外木门安装项目,在精装楼盘中这纯属浪费;
2、鉴于毛胚状态下的管盒预埋的精确性绝无可能与日后的精装要求相吻合、同时考虑土建施工时期
常造成管道堵塞,对于户内箱后强弱电支管和线盒建议由精装单位现场埋设而非由土建单位预埋(对结构墙体影响较大的主电源管路或设备箱除外)——这也是常造成精装单位与土建单位扯皮的项目所在;
3、因厨房和卫生间后期布管和预埋件较多常须剔凿墙体或地面,因此土建单位在该区域的防水是没
有任何意义的!。
