环氧地坪技术标
环氧地坪—技术要求

环氧地坪—技术要求世茂-西部区域建设工程项目技术标准工程名称:XXX项目专项名称:环氧地坪地面供应要求1.1 外观规格产品类型:环氧地坪地坪漆品牌:___、___、___、___、___、___、景江、亚士漆、___、___、嘉宝莉或同档次1.2 材质、部品要求1.2.1 地坪涂料应符合国标 GB/T -2008《地坪涂装材料》的性能要求。
a、地坪涂装材料底涂应符合下表的技术要求:项目限量值中状态耐碱性 48h 附着力/级≤ 干燥时间表干(h)≤ 实干(h)≤水性溶剂型搅拌混合后均匀无硬块漆膜完整、不起泡、不剥落、允许轻微变色 1 4 24无溶剂型b、地坪涂装材料中层涂料(环氧砂浆/环氧腻子)的基本性能应符合下表的技术要求(参照无溶剂面漆标准,耐磨性和防滑性不做要求):项目限量值中状态涂膜外观干燥时间表干(h)≤ 实干(h)≤ 邵氏硬度(D型)标准条件≥ 浸水后≥ 拉伸粘结强度(MPa)无溶剂型搅拌混合后均匀、无硬块涂膜外观正常 6 48 75 2.0 2.0 45抗压强度(MPa)≥ 耐磨性(750G/500r)/g≤ 耐冲击性 I级/Ⅱ级防滑性(干摩擦系数)≥ 耐水性168h ≤ 耐油性(120#汽油,72h)耐化学性耐酸性(10%H2SO4,48h)耐碱性(20%NaOH,72h)500g钢球,高100cm,涂膜无裂纹、无剥落1000g钢球,高100cm,涂膜无裂纹、无剥落不起泡、不剥落、允许轻微变色、2h后恢复不起泡、不剥落、允许轻微变色不起泡、不剥落、允许轻微变色不起泡、不剥落、允许轻微变色c、地坪涂装材料面涂的基本性能应符合下表的技术要求:项目限量值中状态涂膜外观干燥时间表干(h)≤ 实干(h)≤ 铅笔硬度(擦伤)≥ 邵氏硬度(D型)附着力≤ 拉伸粘结强度(MPa)标准条件≥ 浸水后≥水性溶剂型搅拌混合后均匀、无硬块涂膜外观正常 4 24H 6 48无溶剂型版号:01共15页发行日期:2018年5月30日页码:环氧地坪地面删除明显有问题的段落)抗压强度应不低于0.030MPa,耐磨性应达到750g/500r不超过I级,耐冲击性应为II级,500g钢球高100cm落下,涂膜不应出现裂纹或剥落,1000g钢球高100cm落下同理。
工业环氧地坪技术指标

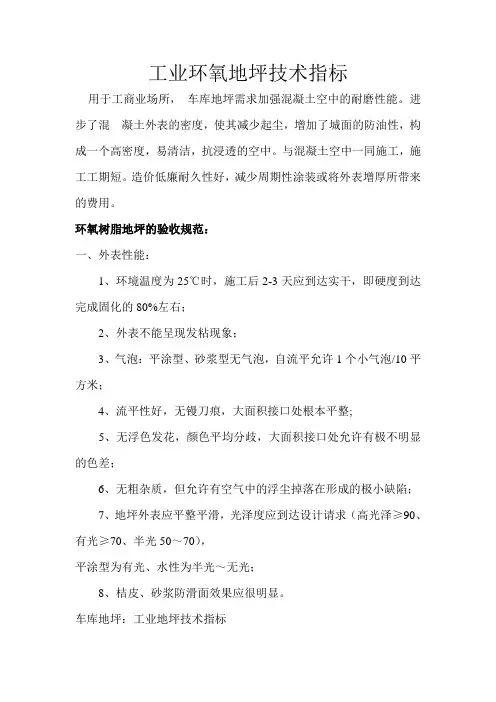

工业环氧地坪技术指标
用于工商业场所,车库地坪需求加强混凝土空中的耐磨性能。
进步了混凝土外表的密度,使其减少起尘,增加了城面的防油性,构成一个高密度,易清洁,抗浸透的空中。
与混凝土空中一同施工,施工工期短。
造价低廉耐久性好,减少周期性涂装或将外表增厚所带来的费用。
环氧树脂地坪的验收规范:
一、外表性能:
1、环境温度为25℃时,施工后2-3天应到达实干,即硬度到达完成固化的80%左右;
2、外表不能呈现发粘现象;
3、气泡:平涂型、砂浆型无气泡,自流平允许1个小气泡/10平方米;
4、流平性好,无镘刀痕,大面积接口处根本平整;
5、无浮色发花,颜色平均分歧,大面积接口处允许有极不明显的色差;
6、无粗杂质,但允许有空气中的浮尘掉落在形成的极小缺陷;
7、地坪外表应平整平滑,光泽度应到达设计请求(高光泽≥90、有光≥70、半光50~70),
平涂型为有光、水性为半光~无光;
8、桔皮、砂浆防滑面效果应很明显。
车库地坪:工业地坪技术指标
枯燥时间表干≤4
实干≤24
附着力(级)≤1
铅笔硬度≥2H
耐冲击性50经过
柔韧性1㎜经过
耐磨性(750g/500R,失重g)≤0.03 耐水性48小时无变化
耐30%硫酸7天无变化
耐40%氢氧化钠7天无变化
耐汽油120# 7天无变化
耐光滑油7天无变化
鑫和颜丽提供。
环氧地坪性能及技术工艺指标

环氧地坪性能及技术工艺指标环氧地坪是一种采用环氧树脂作为基础材料的地坪材料,具有耐磨、耐腐蚀、美观等优点,广泛应用于工业厂房、医院、学校、办公楼等场所。
本文将详细介绍环氧地坪的性能及技术工艺指标。
首先,环氧地坪具有优异的耐磨性能。
采用环氧树脂作为基础材料,能够有效防止地面被磨损、划伤,延长地坪的使用寿命。
在耐磨性方面,一般使用磨损量小于0.02g/1000次的环氧地坪涂层,能够满足一般场所的使用要求。
其次,环氧地坪具有出色的耐化学腐蚀性能。
环氧树脂具有较好的耐酸、碱、盐等化学物质的侵蚀能力。
一般要求环氧地坪具有耐1%的浓盐酸、3%的浓氢酸、10%的浓氢氟酸以及15%的浓磷酸等化学药品的侵蚀。
此外,环氧地坪还能够抵抗一些溶剂的侵蚀,如酒精、酮类等。
这种特性使得环氧地坪在化工厂、实验室等场所得到广泛应用。
环氧地坪还具有防尘、防滑等功能。
环氧地坪常采用密闭性很强的施工工艺,能够有效防止灰尘的积聚,保持地面的清洁。
同时,在施工过程中可以使用特殊的防滑涂料,提高地坪的安全性能,减少滑倒事故的发生。
此外,环氧地坪还具有美观耐用的特点。
环氧地坪施工过程中可以根据客户需求选择不同的颜色,通过多种施工工艺制造出不同的纹理和花纹,使得地面更加美观。
同时,环氧地坪具有耐腐蚀、易清洁等优点,使用寿命长,不易老化,减少了维护成本。
环氧地坪的技术工艺指标主要包括施工工艺要求、施工工艺流程、环氧地坪涂层厚度等。
环氧地坪的施工工艺要求一般包括基面处理、底涂施工、中涂施工、面涂施工等环节。
施工工艺流程一般为底涂、中涂、砂浆要求、面涂,每个环节需要满足相应的工艺要求。
环氧地坪涂层厚度是保证其性能的重要指标之一、一般来说,环氧地坪涂层厚度一般为0.2-0.3mm,如果环氧地坪需要同时具有一定的耐磨性和耐化学腐蚀性,涂层厚度可以增加到0.5mm以上。
综上所述,环氧地坪具有耐磨、耐腐蚀、美观等优点,广泛应用于各种场所。
在施工过程中,需要根据具体要求选择合适的施工工艺,确保地坪的性能达到相应的标准。
环氧地坪技术标

关于腾飞新苏工业坊A栋6楼03-04与B幢1楼10-11地坪环氧和B幢1楼09-11与C幢2楼01-04隔墙工程报价事宜项目施工技术方案苏州华电建设工程有限公司2014年9月17日目录第一节、编制依据 (3)第二节、工程概况 (3)第三节、环氧地坪施工方案 (4)第四节、验收检测方法及质量要求 (10)第五节、隔墙施工及涂料施工工艺 (11)第六节、施工进度计划 (13)第七节、安全文明措施 (13)第一节、编制依据1、招标文件2、现场勘查3、图集规范:(1)《环氧地坪验收规范》JCT1015-2006(2)《砌体工程施工质量验收规范》 GB50203-2002(3)《施工质量验收规范》 GB50203-2011第二节、工程概况A栋6楼03/04单元为砼地坪重新浇筑再做环氧地坪工程,室内地坪原基础严重跑砂、地面空鼓、开裂、破损,造成表面环氧地坪受损。
对原地坪找平层进行凿除,重新浇筑砼地坪后再做环氧地坪。
B幢1楼08/11单元环氧地坪空鼓起皮,把原环氧全部清理打磨后重新做环氧地坪。
部分轻质隔墙及粉刷工程及其他零星项目。
第三节、环氧地坪施工方案A.施工现场条件施工工段能够完全密封,隔离外界环境对现场的污染;在环氧地坪施工期间,工期安排上无交叉作业;施工环境温度≥5℃,相对湿度在85%RH以下。
现场通水、通电(220V),照明条件良好。
基层基层混凝土要求:新设混凝土地面,振捣密实无空鼓,要求厚度大于5㎝,整体平整度2m /±4㎜,并按《建筑地面工程施工及验收规范》中地面伸缩缝设置规范设置伸缩缝,建议采用分仓跳打的办法浇注混凝土,模板应支在纵向缝的位置,并保持平直牢固固定;基层混凝土的强度宜≥C25,且表面无起灰、起砂、粉化、起皮等现象,地面拉拔强度在0.4 MPa以上;基层混凝土的表面含水率在8%以下;地面无附著灰浆、油污、打蜡、严重返碱等现象。
B.基层处理目的:基层处理的是保证环氧地坪与基层混凝土足够的附着力。
环氧地坪性能及技术工艺指标

环氧地坪性能及技术工艺指标一、环氧地坪简介环氧地坪是一种高强度、耐磨损、美观的地板,具有无接缝、质地坚实、耐药品性佳、防腐、防水、防尘、保养方便、维护费用低廉等优点。
可根据不同的用途要求设计多种方案,如0.5mm厚薄层涂装、1-5mm厚的自流平地面、防滑耐磨涂装、砂浆型涂装、防静电、防腐蚀涂装等。
环氧地坪从开始时用于功能性地坪:如防腐、耐磨、防滑,发展到通用的普通工业地坪,除了具有功能性的要求,还具有装饰性的效果。
在工业地坪获得广泛应用的基础上,随着人们生活水平的不断提高,现已在家庭装璜中得以推广应用,已成为我国发展速度最快的产业之一。
二、环氧地坪种类环氧地坪大致可以分为:薄涂型环氧地坪、环氧砂浆地坪、环氧自流平地坪、环氧抗静电地坪、车库坡道专用地坪,还有其他个性化产品:环氧彩砂地坪、水晶彩石地坪、裸粒彩石地坪、环氧大理石地坪、耐高温防火地坪、体育专用地坪等。
三、环氧地坪选择方法为了正确地选择地坪的种类和有效控制建设成本,建议最好从以下几个因素入手:1、机械性能要求主要以下三个方面:(1)耐磨性:地坪在使用时会有哪些车辆行走。
(2)耐压性:地坪在使用时会承受多大荷载。
(3)耐冲击性:冲击力是否会引起地坪面剥离。
2、化学性能要求主要考虑以下两个方面:(1)耐酸碱性:使用时腐蚀性化学物质的种类及浓度。
(2)耐溶剂性:使用时溶剂类型及接触时间。
3、楼层位置状况根据地坪是在地下楼层还是地面楼层的位置,确定是否需要防潮处理或选择特殊防潮地坪。
4、基面状况(1)基层强度:一般要求抗压强度≥20Mpa。
(2)平整度:是否需要用环氧砂浆修补。
(3)地面施工前一般需要用自流平处理。
5、美观要求(1)颜色要求:是否需要颜色划分区域。
(2)亮度要求:是选择哑光还是亮光。
(3)平整度要求:是否对地坪的平整度有要求。
6、安全性要求如果地坪处在油渍环境或坡道处,则需要选择防滑地坪。
7、施工工艺(1)基面处理。
(2)涂刷封闭底漆。
环氧地坪技术标准与要求

环氧地坪技术标准与要求环氧地坪啊,那可是个挺有意思的玩意儿!咱先来说说这技术标准。
就好比盖房子,你得有个结实的根基吧,环氧地坪也一样,得有严格的标准来保障它的质量。
你想想看,要是这标准松松垮垮的,那做出来的地坪能好到哪儿去?就像做饭,调料放得不对,那味道能好吃吗?这环氧地坪的技术标准就像是精确的菜谱,每一项要求都得认真对待。
比如说,对地面的平整度就有很高的要求。
要是地面坑坑洼洼的,那环氧地坪铺上去不也跟着不平整了嘛,走在上面就像走在波浪上一样,多别扭啊!还有啊,对材料的选择也很关键呢。
就像你挑衣服,得选质量好的面料吧,这环氧地坪的材料也得是优质的,不然用不了多久就出问题啦。
再说说这要求。
那可真是细致入微啊!从施工环境到具体的操作步骤,每一个环节都不能马虎。
施工环境得干净、干燥,要是脏兮兮湿漉漉的,那地坪能粘得牢吗?这就好比你贴手机膜,要是屏幕不干净,膜能贴得平整吗?操作步骤呢,更是得小心翼翼。
搅拌材料得均匀吧,不能有的地方稀有的地方稠;涂刷的时候得均匀用力吧,不能这边厚那边薄。
这就像画画,得一笔一笔精心描绘,才能画出一幅美丽的作品。
而且啊,这环氧地坪做好了之后,还得注意保养呢!不能随随便便就用尖锐的东西去划它,也不能让酸碱等腐蚀性的东西洒在上面。
就像你的宝贝车子,你得好好爱护它,给它定期保养,它才能跑得更久更远呀!咱可不能小看这环氧地坪技术标准与要求,它可是关系到整个地坪的质量和使用寿命呢。
要是不按照标准和要求来,那最后吃亏的不还是自己嘛。
你说是不是?所以啊,不管是施工人员还是使用者,都得把这些标准和要求牢记在心,严格遵守。
你想想,如果在一个工厂里,地面到处是裂缝,起尘起砂,那工人工作起来能舒服吗?机器设备在上面运行能稳定吗?这可不行啊!而一个符合标准和要求的环氧地坪,就能给大家提供一个良好的工作环境,让一切都顺顺利利的。
总之呢,环氧地坪技术标准与要求可不是闹着玩的,这是实实在在关系到我们生活和工作的重要事情。
地下室环氧地坪技术标的范文.doc

一、施工方案与技术措施(一)、工程概况1、建设单位:长沙市经发房地产开发有限公司2、项目名称:八方小区二期地下车库地坪工程及地下室交通标示系统工程3、建设地点:岳麓区观沙岭,地块四周北临茶子山路、南临含光路、西临金星路、东临岳华路。
4、建设规模:八方小区二期地下室共二层,B区一标段:B3#、B13#、B14#、B4#、B5#、B7#、B8#、S1#、S2# 对应地下室,地坪施工面积约为:59739.4㎡(对应B区主体一标和二标地下室部分)。
5、招标范围:八方小区二期地下车库地坪及交通标示系统工程(包括地下车库地坪、交通标示标牌工程等),包括但不限于以下内容:停车位、通道及防滑坡道的细石混凝土浇捣(含混凝土切缝及材料二次转运等,不含混凝土主材),混凝土激光整平、金刚砂耐磨地坪、液体密封固化剂施工及车库划线、交通标示等(具体范围及工程量详见招标人发放的工程量清单、设计施工图纸及长房八方小区地下室车库地坪工程招标技术方案)。
6、工期要求:工期30日历天7、质量要求:符合现行国家有关工程施工验收规范合格标准。
8、保修要求:按建设部[2000]80号令相关规定保修。
(二)、编制依据1、设计图纸、工程量清单及工程招标文件2、本工程在施工及竣工验收中应严格遵守国家、部颁的现行相关规程规范,主要有:《建筑装饰装修工程质量验收规范》(GB 50210-2001)《建筑涂饰工程施工及验收规程》(JGJ/T29-2003)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建筑地面工程施工质量验收规范》(GB 50209-2010)《建筑地面设计规范》(GB 50037-96)《混凝土地面用水泥基耐磨材料》(JC/T 906-2002)《地坪涂装材料》(GB2347-2008)《合成树脂乳液外墙涂料》(GB/T 9755-2001)《合成树脂乳液内墙涂料》(GB/T 9756-2001)《建筑工程施工质量验收统一标准》(GB/50300-2013)《建筑安装分项工程施工工艺规程》(DBJ/T01-26-2003)《道路交通标示和标线》(GB5768-2009)《室内装饰装修材料内墙涂料中有害物质限量》(GB18582-2008)《交通安全设计规范》(JTG D81-2006)《公共交通安全设计施工技术规范》(JTG F71-2006)《交通安全设施设计细则》《地坪涂装材料》(GB/T22734-2008)(三)、施工准备1、技术准备1.1学习和研究本工程设计图纸文件并结合现场实际踏勘核实。
环氧地坪—技术要求

3.具体施工要求施工环境温度宜为10℃以上,相对湿度不宜大于80%。
施工环境温度低于10℃时,应采取加热保温措施,但不得用明火或蒸汽直接加热。
施工及养护期间,现场应清洁、干燥、通风良好,严禁使用明火,并应防水、防火、防爆晒。
(1)基层处理1、新建项目:施工前应将基层表面的积水、水泥渣、油脂、疏松基层等进行清理干净,并处理疏松、起皮、脱落的水泥地面,用专业打磨机适度打磨车库原水泥地面,使水泥基层形成开放毛孔的吸收性底层,同时用工业吸尘器吸尽灰尘,将找平层分隔缝(伸缩缝)内的灰土掏出并清理干净,再用环氧弹性涂料填充,凹凸不平或高凸部分的地面采用地面削刨机进行削平,使地面坚硬、平整。
固化后打磨平整,整体吸尘清洁。
墙裙及防污染部位需做好防护。
2、旧有项目(之前未施工环氧地坪项目或已施工环氧地坪需要维修或翻新项目):A、初步清扫垃圾污渍积水,干燥处理。
如含水率过高,应通风干燥或采取防水处理,局部可采取烘干方式;B、将地面空鼓及起壳处凿开去除,清理干净后,采用如下两种方式修补:①个别部位空鼓起壳且深度不超过5mm:涂刷底漆,待底漆干燥后,用环氧砂浆补平;②大面积空鼓、起壳:重新浇筑混凝土,原浆收面,禁止撒灰收光,强度等级不低于C20。
C、裂缝的处理是使用地缝切割机或角磨机将裂缝切割成V型槽,切割后地缝的宽度不小于20mm、深度不小于20mm,将槽内清理干净后,涂刷底漆,待底漆干燥后,与地面分割缝一起填充填缝料,注意做好边缘防护;D、地面如有油污类杂质,需用溶剂或机械方法清理干净;E、对于水磨石、瓷砖、大理石等光滑致密的既有基面,应用打磨机或角磨机进行整体打毛以获得均一粗糙的表面;F、对平整度达不到GB 50212国家标准要求的地面,应当采用细石混凝土找平,强度等级不应小于C20,厚度不应小于30mm;当施工过程不宜进行上述操作时,可采用环氧树脂砂浆找平;G、由于水泥标号不够、砂浆配比不合理或是养护不好造成地面强度差,表面松散,应清除后重新浇筑混凝土。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关于腾飞新苏工业坊A栋6楼03-04与B幢1楼10-11地坪环氧和B幢1楼09-11与C幢2楼01-04隔墙工程报价事宜项目施工技术方案苏州华电建设工程有限公司2014年9月17日目录第一节、编制依据 (3)第二节、工程概况 (3)第三节、环氧地坪施工方案 (4)第四节、验收检测方法及质量要求 (10)第五节、隔墙施工及涂料施工工艺 (11)第六节、施工进度计划 (13)第七节、安全文明措施 (13)第一节、编制依据1、招标文件2、现场勘查3、图集规范:(1)《环氧地坪验收规范》JCT1015-2006(2)《砌体工程施工质量验收规范》 GB50203-2002(3)《施工质量验收规范》 GB50203-2011第二节、工程概况A栋6楼03/04单元为砼地坪重新浇筑再做环氧地坪工程,室内地坪原基础严重跑砂、地面空鼓、开裂、破损,造成表面环氧地坪受损。
对原地坪找平层进行凿除,重新浇筑砼地坪后再做环氧地坪。
B幢1楼08/11单元环氧地坪空鼓起皮,把原环氧全部清理打磨后重新做环氧地坪。
部分轻质隔墙及粉刷工程及其他零星项目。
第三节、环氧地坪施工方案A.施工现场条件施工工段能够完全密封,隔离外界环境对现场的污染;在环氧地坪施工期间,工期安排上无交叉作业;施工环境温度≥5℃,相对湿度在85%RH以下。
现场通水、通电(220V),照明条件良好。
基层基层混凝土要求:新设混凝土地面,振捣密实无空鼓,要求厚度大于5㎝,整体平整度2m /±4㎜,并按《建筑地面工程施工及验收规范》中地面伸缩缝设置规范设置伸缩缝,建议采用分仓跳打的办法浇注混凝土,模板应支在纵向缝的位置,并保持平直牢固固定;基层混凝土的强度宜≥C25,且表面无起灰、起砂、粉化、起皮等现象,地面拉拔强度在0.4 MPa以上;基层混凝土的表面含水率在8%以下;地面无附著灰浆、油污、打蜡、严重返碱等现象。
B.基层处理目的:基层处理的是保证环氧地坪与基层混凝土足够的附着力。
B.1 新地面基层处理:检查:对整个现场进行彻底的查看,确定处理的目标或重点部位及处理方法。
工艺:采用混凝土打磨机或抛丸机、铣刨机彻底、普遍打磨基层混凝土表面,除去表面的浮浆、松动物及其它残留物,清理出表面的油污等对粘结不利的有机物。
对于地面的防锈漆、乳胶漆、沥青漆、防火漆等,必须全部铲掉。
对于起灰、起砂地面应事先采用FLUAT补强。
要求:普遍打磨,无遗漏,打磨均匀,清理出上述杂物。
C. 基层修补目的:基层处理后,有必要时必须对基层进行修补,为底涂提供大面平整和无明显缺陷的工作面。
C.1 空洞、凹坑及其他明显缺陷的修补:检查:对整个现场进行彻底查看,确定处理的目标或重点部位,明确修补方案。
工艺:采用手磨机处理可能松动的部位,清理干净渣土,清理灰尘,最终露出干净的基底。
首先刷底涂,底涂未干时即采用抹刀用修补砂浆将缺陷处填平压实。
材料配制:底涂(GC 101A +GC 101B)+石英砂搅拌或拌和均匀,达到操作要求。
底涂(GC 101A +GC 101B)按包装说明计量准确,石英砂粒度根据缺陷大小确定(一般20目~60目),石英砂的掺量视缺陷状况而定(一般底涂:石英砂= 1:6~7)。
要求:修补平整饱满,修补后无凹陷现象。
C.2 裂缝及伸缩逢的修补:检查:对整个现场进行彻底的查看,确定处理的目标或重点部位及处理。
工艺:采用手持切割机沿缝的边缘切成“V”字斜坡,清除缝内外的残留物。
用修补砂浆将缺陷处填平压实。
材料配制:同B.1要求:同B.1D. 底涂施工目的:底涂的目的是使环氧树脂渗透到基层混凝土中,并与之形成牢固的粘结,为其之上其它工序施工提供良好的界面。
施工工序检查:检查基层处理是否达到要求,在涂施底涂前采用吸尘器及其它方法清理干净地面粉尘;材料配制:按包装说明将GC 101A和GC 101B计量准确,用搅拌机在配料桶中搅拌均匀,形成底涂材料;工艺:将配制好的底涂材料均匀适量倒入地面,用皮刮或镘刀刮匀;或辅助用长毛滚筒涂布。
边角用毛刷完成。
以上形成底涂。
要求:吸尘干净、配料准确、涂覆均匀无遗漏,涂布边界整齐。
E. 环氧腻子施工目的:环氧腻子的目的是对其下面的环氧砂浆或底涂进行精细找平。
施工工序检查:环氧砂浆干燥后,采用砂浆打磨机打磨砂浆层,打磨1道,然后彻底清理干净打磨残留物,为腻子施工提供合格作业面。
底涂上的腻子施工无此道工序。
打磨目的是消除砂浆层的毛刺、抹痕、掉坨等表面残留物或缺陷。
材料配制:按包装说明将MC 201A和MC 201B计量准确,然后加入适量300目石英粉。
用搅拌机在配料桶中搅拌均匀,形成环氧腻子。
工艺:采用专用刮板刮施环氧腻子,一般两道;对于较差的部位应加刮腻子(点补)。
后道腻子施工在前道腻子实干后必须进行打磨。
打磨时采用手磨机或腻子打磨机,然后用吸尘器或湿锯末收尽打磨残留物。
第二遍打磨可采用80-100油石打磨。
施工时,随时感应地面的平整状况,并通过手法控制找平地面。
要求:打磨全面均匀彻底、配料准确、施工均匀无遗漏、厚薄控制得当,涂布边界整齐,对其他部位无污染。
F. 环氧砂浆施工目的:环氧砂浆具有粘结强度好、高强高韧和高抗冲击性的特点,其目的是为面涂及整个环氧地坪系统提供性能优良的基层,同时对地面有找平作用。
施工工序检查:检查底涂是否实干,判断是否具备环氧砂浆施工条件。
材料配制:按包装说明将MC 201A和MC 201B计量准确,然后加入适量60目~80目石英砂。
用搅拌机在配料桶中搅拌均匀,形成环氧砂浆。
工艺:采用抹刀抹施环氧砂浆时,每道厚度不宜过厚,过厚时,必须逐步施工达到所需厚度;后道砂浆施工应在前道砂浆表干后进行。
施工时,随时感应地面的平整状况,并通过手法控制找平地面。
采用镘刀施工环氧砂浆时,可一次达到指定厚度。
采用砂浆流平施工时,将配制好的砂浆倾倒在地面,用镘刀找平。
厚度可由带钉的尺杆控制,砂浆施工一次做成。
要求:配料准确、施工均匀无遗漏、厚薄控制得当。
G.环氧面涂施工(涂装式)目的:环氧面涂的目的是提供满足功能要求和颜色要求的使用面。
施工工序施工前应检查环境是否符合面涂施工要求,采取措施防止面涂施工时无粉尘(包括夏季蚊、蝇)等污染物对面涂的污染。
采取遮挡、粘贴等方法防止面涂施工对现场其他成品及设备的污染。
按照材料要求计量A和B组分,采用搅拌机在配料桶中搅拌均匀,形成环氧面涂;采用滚筒涂施面涂,一般为两道,后一道施工必须在前一道施工的面涂完全干燥后进行。
要求:涂施均匀、无遗漏、表面颜色均匀。
注意事项:配制材料应在60分钟用完。
对于大面积整体地面应轮换倒班,一个工作区应一次涂布完。
确应接头的部位应留在不显眼的地方,接头处整齐划一。
环氧面涂主要技术参数第四节、验收检测方法及质量要求1、外观效果:色泽均匀、无漏刷、无裂纹、不起皱、无底漆泛出、平滑光亮;与基层结合协调牢固,无脱层、起壳,固化完全。
目测2米范围内无不平整地方,无砂眼和色斑。
面层应为高光表面,似镜面效果,反光面可允许映照物像有少许扭曲(光线折射放大作用),如对平整度有疑问时,则采用第3条方法检验平整度。
2、厚度检查:直观检验可将面层标高与边界参照物之标高进行对比检查,如圆角底边高度、固定设备支脚淹没深度等;或者选点切开后用螺旋测微仪测定(此法将对面层造成破损)。
应达到设计规定的厚度,此厚度为平均厚度。
3、平整度检验:用2米靠尺检查,允许空间不大于3mm,地面平整。
4、附着力(粘结强度)检测:通过画格法(将对面层造成破损):用尖锐刻刀划4mm间距的方格,贴上胶纸后撕掉,漆膜无脱落为0级(最高级)。
保证漆膜附着力为0级。
5、抗冲击检查:用4kg铅球从0.1米高度落下冲击地面,无破裂、脱落现象,则抗冲击力为50kg/cm。
此标准可保证地面经受重型车辆长期碾压后,不脱落、不分层。
环氧地坪使用保养规范:环氧地坪完工交付使用后,应坚持养护和清洁,以保证车间环氧整洁,真正达到洁净的生产环境。
同时,把每天的地面养护工作列入日常的管理制度,有利于延长地坪的使用寿命,减少翻修率,保证生产的顺利进行。
地坪的养护跟设备的维护保养同样重要,以下是一些地坪养护的主要事项:1、边生产边施工情况下,施工环境要有足够隔离区,以免灰尘、砂粒等渗入未干透的漆膜环氧地坪。
2、容易受到污染的区域,比较显眼的“门面”部位,走廊应每天用宽布拖把清洁1-2次。
3、地面如有粗硬砂粒、泥浆应及时扫除干净,以免砂粒碾磨地面,减少地面磨损。
4、员工进入洁净区之前应换软底鞋;在容易常进砂粒、泥浆的交接处、出入口设置塑料毯方便员工出入时清除鞋底杂物。
5、叉车、铲车装卸时注意货物平放,避免货物侧倒、拖拽划伤地面。
6、车辆、叉车、铲车运行时尽量避免急刹车。
7、机修工具尽量避免砸落地面。
8、如有大的漆膜破损,应及时报修,以便在油污渗入基础之前进行修补作业。
车间用水冲洗地面时,避免油水混合物沉积在深度破损处。
第五节、隔墙施工及涂料施工工艺一、隔墙工程1、工艺流程及材料准备作业准备→砖浇水→砂浆搅拌→砌砖墙→验评2、砖浇水:空心砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。
3、砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%。
宜用机械搅拌,搅拌时间不少于2min。
4、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。
砌砖时砖要放平。
里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。
5、质量标准砖的品种、强度等级必须符合设计要求。
砂浆品种及强度应符合设计要求。
同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。
砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
二、涂料工程隔墙涂料采用白色立邦涂料,二底三涂。
墙面基层上残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净,刮腻子的遍数可由基层或墙面的平整度来决定,一般为二遍。
每次腻子干燥后用砂纸磨平磨光并清理干净,注意漏磨或把腻子磨穿。
确保施工验收合格。
四、其他零星项目可根据现场实际情况确定具体施工方法。
第六节、施工进度计划工期(包括材料采购期)A幢6楼03-04单元30天左右,B幢08/11单元和C幢2楼01/04单元15天。
初步计划在九月下旬开始实施,利用周末或节假日进行,具体开工日期以甲方通知为准。
