电梯安装技术交底大全记录

合集下载

电梯安装技术交底大全

电梯安装技术交底大全

电梯安装技术交底大全1. 介绍本文档是关于电梯安装技术的详细交底,旨在向相关安装人员提供必要的技术指导。

电梯安装是一项复杂而关键的任务,需要合理的规划和严谨的操作。

通过本文档的阅读,安装人员可以了解电梯安装的常见步骤、注意事项以及相关技术要求,从而更好地完成安装任务。

2. 电梯安装步骤2.1 前期准备工作在进行电梯安装之前,需要做好一些前期准备工作。

首先,需要详细了解安装地点的结构和平面布置,包括楼层、电源情况、电梯井的大小等。

其次,要准备必要的安装设备和工具,保证安装过程所需资源的有效供应。

最后,根据安装计划,组织安装人员,明确工作分工和安全责任。

2.2 安装主要组件安装电梯的主要组件包括电梯井道、轿厢、支架、导轨等。

在安装过程中,需要按照相关设计和规范要求,精确测量和安装这些组件。

特别要注意的是,井道和支架的垂直度、导轨的平直度等,这些都直接关系到电梯的安全和顺畅运行。

2.3 电气布线与连接电梯的电气系统是电梯正常运行的关键之一,因此,在安装过程中必须严格按照电气图和设计规范进行布线和连接。

电气布线应合理、整齐,并且要与其他系统(如控制系统、通信系统等)进行连接。

在接线过程中,要仔细核对接线图表和接线端子,确保正确无误。

2.4 完善安全措施电梯安装作为一项涉及人员和设备安全的工作,在安装过程中,必须严格遵守相关的安全规范和操作规程。

例如,安装现场必须进行安全隔离和警示标识,安装人员必须佩戴个人防护装备,并遵守相关的操作规范。

此外,还要保障现场通畅,防止杂物和人员堆积。

3. 注意事项在进行电梯安装过程中,需要注意以下事项:- 安装过程中必须按照相关技术规范和设计要求进行操作,确保安装质量和安全性。

- 安装前必须仔细检查所需组件和设备是否完好,并按照正确的顺序进行安装。

- 安装现场必须保持整洁和通风良好,杂物必须及时清理,避免影响安装进度和质量。

- 在安装过程中,要定期检查和测试已安装部件,确保其功能正常,并做好记录。

电梯安装作业安全技术交底模板

电梯安装作业安全技术交底模板

一、交底名称:电梯安装作业安全技术交底二、工程名称:____________________三、交底时间:____年__月__日四、交底部位:____________________五、施工单位(班组):____________________六、参加人员:____________________七、安全技术交底内容:1. 安全生产责任制(1)明确各级人员的安全职责,确保安全生产。

(2)建立健全安全生产责任制,确保责任到人。

2. 人员培训与资质要求(1)参加电梯安装作业人员必须经过专业培训,取得相应工种操作资格证书。

(2)安装队伍应具备《特种设备安装改造维修许可证》。

3. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保作业人员及参观人员的安全。

(2)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。

4. 电梯安装作业前的准备工作(1)安装前,对施工现场进行安全检查,确保无安全隐患。

(2)对电梯安装作业人员进行安全技术交底,使作业人员了解安装过程中的安全注意事项。

5. 电梯安装作业过程中的安全措施(1)进入施工现场必须佩戴安全帽,高空作业必须系好安全带,并高挂低用。

(2)操作电动工具时,必须穿戴绝缘手套、绝缘鞋等防护用品。

(3)严格按照操作规程进行电梯安装作业,严禁违章操作。

(4)安装过程中,注意检查设备、工具、材料等是否存在安全隐患,发现问题及时处理。

6. 电梯安装作业中的应急救援措施(1)制定应急救援预案,确保在发生紧急情况时能迅速有效地进行救援。

(2)配备必要的应急救援设备,如急救箱、担架、消防器材等。

7. 电梯安装作业后的验收与交付(1)安装完成后,进行严格的质量验收,确保电梯安装质量符合国家标准。

(2)对电梯进行调试,确保电梯运行正常。

(3)向用户交付电梯,并进行安全使用培训。

八、注意事项1. 严格遵守国家有关安全生产的法律、法规和标准。

2. 严格执行本安全技术交底内容,确保电梯安装作业安全。

电梯工程技术交底记录

电梯工程技术交底记录

技术交底记录(一)编写:王舰永编号:***/QR 08-21工程名称:*****电梯工程合同号:*** 2006年**月** 日施工负责人:施工员:技术交底记录(二)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员:技术交底记录(三)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日技术交底记录(四)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日技术交底记录(五)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日技术交底记录(六)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(七)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(八)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(九)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(十)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员。

室内电梯安装安全技术交底记录大全

室内电梯安装安全技术交底记录大全

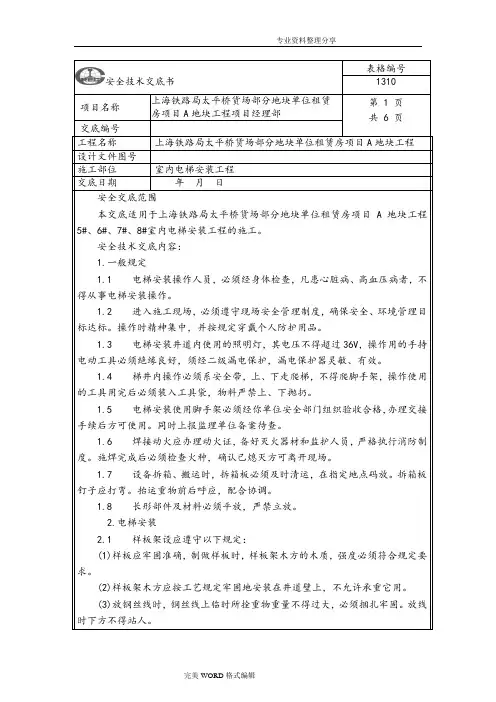

2.8 电线管,电线槽的制作安装应遵守以下规定:
(1)使用砂轮锯切割电线管,应将工件平放,压力不得过猛。管槽锯口应去掉毛刺。
(2)在井道进行线槽及铁管安装时,应随用随取,不得大量堆于脚手板上,使用电钻,严禁戴手套。
(3)穿线、拉送线双方呼应联系要准确,送线人员的手应远离管口,双方用力不可过急过猛。
(4)机房内采用沿地面厚板明线槽,穿线后确认没有损伤导线,必须加盖牢固。
4.每天工作结束人离去前,必须切断电源,锁好开关箱,防止他人随意开动。
5.补充交底内容:
(1)、在所属作业区的范围内,做好工种落手清,材料、垃圾清理到指定地点。
(2)、施工人员进入现场必须正确佩带安全帽,扣好帽带,高空作业系好安全带。
(3)、电梯井道防护门应封闭严密,严禁擅自拆除或移位,并挂上警示标志。
(3)放钢丝线时,钢丝线上临时所拴重物重量不得过大,必须捆扎牢固。放线时下方不得站人。
2.2 导轨及其部件安装前应遵守以下规定:
(1)剔墙、打设膨胀螺栓,操作时应站好位置,系好安全带,戴好防护眼镜,持拿榔头不得戴手套,不得上下交叉作业。
(2)电锤应用保险绳拴牢,打孔不得用力过猛,防止遇钢筋卡住。
(3)剔下的混凝土块等物,应边剔边清理,不得留在脚手架上。
(10)对于多部并列电梯,各电梯操作人员应互相照顾,如确难以达到安全时,必须使相邻电梯工作时间错开。
(11)轿厢上行时,轿顶上的操作人员必须站好位置,停止其他工作,轿厢行驶中,严禁人员出入。
(12)轿厢因故停驶,轿厢底坎如高于厅门底坎600mm,轿内人员不得向外跳出,外出必须从轿顶进行。
(13)在机房内,应注意曳引绳、曳引轮、抗绳轮、限速器等运动部分,必须设置围栏或防护装置,严禁手扶。

电梯安装安全技术交底大全

电梯安装安全技术交底大全

电梯安装安全技术交底大全
1. 介绍
本文档旨在对电梯安装安全技术进行全面的交底,涵盖了电梯安装前、安装中和安装后的关键安全技术要点。

2. 电梯安装前的安全技术交底
在电梯安装之前,应该进行以下安全技术交底:
- 结构准备:确保安装场所的楼层和井道结构达到安装要求。

- 材料准备:检查所用材料的质量和安全性能,确保符合相关要求。

- 设备检查:对电梯设备进行检查,确保无明显缺陷或损坏。

3. 电梯安装中的安全技术交底
在电梯安装过程中,需要注意以下安全技术要点:
- 作业安全:施工人员必须遵守安全操作规程,佩戴相关个人防护设备,并确保施工现场整洁有序。

- 材料使用:确保使用合格的安装材料,并按照正确的方式进
行安装,以保证电梯的安全性能。

- 封堵措施:在电梯井道中进行施工时,必须采取有效的封堵
措施,防止人员或其他物品掉落。

4. 电梯安装后的安全技术交底
完成电梯安装后,应进行以下安全技术交底:
- 检测和调试:对电梯进行全面的检测和调试,确保各项功能
正常运作。

- 质量验收:进行质量验收,确保安装符合相关质量标准。

- 使用说明:向用户提供电梯使用的详细说明,包括操作方法、注意事项等。

5. 总结
本文档对电梯安装安全技术进行了全面的交底,涵盖了电梯安
装前、安装中和安装后的关键安全技术要点。

通过遵守这些技术要点,可以确保电梯的安全性能和使用效果。

以上内容仅供参考,具体的安装安全技术应根据实际情况和相关法律法规进行综合判断和处理。

电梯安装技术_安全_交底模板

电梯安装技术_安全_交底模板

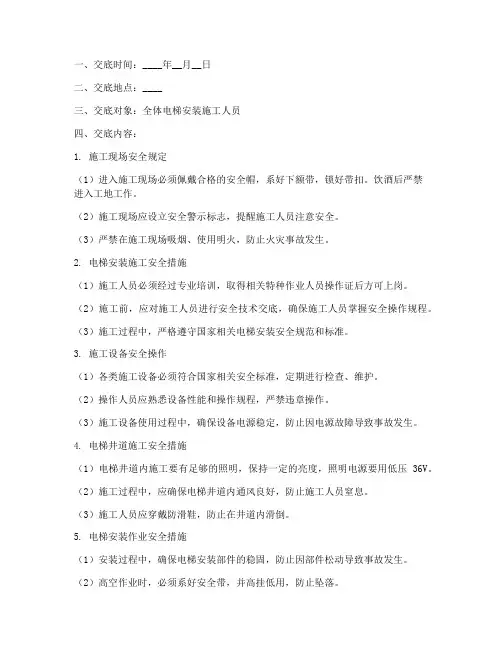

一、交底时间:____年__月__日二、交底地点:____三、交底对象:全体电梯安装施工人员四、交底内容:1. 施工现场安全规定(1)进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。

饮酒后严禁进入工地工作。

(2)施工现场应设立安全警示标志,提醒施工人员注意安全。

(3)严禁在施工现场吸烟、使用明火,防止火灾事故发生。

2. 电梯安装施工安全措施(1)施工人员必须经过专业培训,取得相关特种作业人员操作证后方可上岗。

(2)施工前,应对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。

(3)施工过程中,严格遵守国家相关电梯安装安全规范和标准。

3. 施工设备安全操作(1)各类施工设备必须符合国家相关安全标准,定期进行检查、维护。

(2)操作人员应熟悉设备性能和操作规程,严禁违章操作。

(3)施工设备使用过程中,确保设备电源稳定,防止因电源故障导致事故发生。

4. 电梯井道施工安全措施(1)电梯井道内施工要有足够的照明,保持一定的亮度,照明电源要用低压36V。

(2)施工过程中,应确保电梯井道内通风良好,防止施工人员窒息。

(3)施工人员应穿戴防滑鞋,防止在井道内滑倒。

5. 电梯安装作业安全措施(1)安装过程中,确保电梯安装部件的稳固,防止因部件松动导致事故发生。

(2)高空作业时,必须系好安全带,并高挂低用,防止坠落。

(3)施工人员应熟悉电梯安装工艺,严格按照工艺要求进行施工。

6. 施工现场急救措施(1)施工现场应配备急救箱,并确保急救药品齐全。

(2)施工人员应掌握基本急救知识,以便在紧急情况下进行自救和互救。

(3)发生事故时,立即报告现场负责人,并采取相应措施进行处置。

五、交底要求1. 施工人员必须认真听取安全技术交底,确保掌握安全操作规程。

2. 施工过程中,严格遵守安全规定,确保施工安全。

3. 施工负责人应加强对施工现场的安全管理,及时发现并消除安全隐患。

4. 施工人员应自觉遵守安全规定,不违章作业,不冒险蛮干。

电梯安装安全技术交底记录模板

电梯安装安全技术交底记录模板

一、工程基本信息1. 工程名称:____________________2. 施工单位:____________________3. 建设单位:____________________4. 工程部位:____________________5. 安装时间:____________________6. 安装人员:____________________二、安全注意事项1. 施工现场安全管理:(1)进入施工现场必须佩戴合格的安全帽,系好下颌带,锁好带扣。

(2)施工人员必须经过安全技术培训,掌握相关安全操作规程。

(3)施工期间,严禁酒后、疲劳作业,确保施工人员身心健康。

(4)施工现场应设置明显的安全警示标志,防止非施工人员进入。

2. 电梯安装作业安全:(1)电梯安装前,必须对施工现场进行安全检查,确保无安全隐患。

(2)电梯安装过程中,严禁高空抛物、乱扔垃圾。

(3)施工人员必须遵守操作规程,严格按照设计要求进行安装。

(4)安装电梯时,必须确保电梯井道内无杂物,保证电梯安装空间。

(5)电梯安装过程中,严禁使用非标准工具和设备。

(6)安装过程中,如发现设备故障或异常情况,应立即停止作业,并及时上报。

3. 临时用电安全:(1)施工现场临时用电设备必须符合国家安全标准。

(2)施工现场临时用电线路必须由专业电工进行敷设,并定期检查。

(3)临时用电设备必须安装漏电保护装置,确保安全。

(4)施工人员必须遵守用电安全操作规程,严禁私拉乱接电线。

4. 电梯井道内施工安全:(1)电梯井道内施工必须配备足够的照明设备,确保施工人员视线清晰。

(2)施工人员必须佩戴安全带,并做好安全防护措施。

(3)电梯井道内施工过程中,严禁高空作业,防止坠落事故发生。

(4)电梯井道内施工结束后,必须清理现场,确保无安全隐患。

三、事故应急处理1. 事故发生后,立即组织人员进行救援,确保伤员安全。

2. 同时,及时上报事故情况,按照相关规定进行处理。

电梯安装安全技术交底范本

电梯安装安全技术交底范本

电梯安装安全技术交底范本1. 引言大家好,今天咱们来聊聊电梯安装的安全技术交底。

这可不是个小事儿,电梯可把咱们从一楼直送到天上去,不小心的话,那可真是飞得太高了。

所以,咱们得把安全放在第一位,确保每一个细节都没问题。

记住,安全无小事,万一出点儿岔子,麻烦可就大了。

接下来,咱们就细细说说,如何把这个电梯装得稳稳当当。

2. 电梯安装前的准备工作2.1 设备检查首先,咱们得做好设备的检查工作。

想象一下,如果电梯里缺了个重要的零件,那可就尴尬了!所以,在动工之前,一定要把电梯的每一个配件都仔细检查一遍。

比如说,钢绳、轿厢、控制系统等等,这些都得看个遍。

就像你出门前要检查钥匙、钱包和手机一样,设备的检查也得一丝不苟。

2.2 人员培训再来,咱们还得对参与安装的工作人员进行培训。

这可不是随便找几个人就能干的活儿,得是专业的人干专业的事。

培训的时候,咱们可以用一些有趣的案例来说明,别让大家觉得枯燥无味。

比如,可以讲讲之前某个小电梯因为没安装好,结果像个“坐滑梯”一样,搞得大家哭笑不得。

通过这样的方式,大家不但能学到东西,还能轻松愉快地记住安全要点。

3. 安装过程中的注意事项3.1 安全措施在安装电梯的时候,咱们一定要做到“安全第一,细节为王”。

首先,安装现场得保持整洁,别让工具乱七八糟地摆着,免得一不小心就绊了个跟头。

其次,大家在安装时一定要穿好安全防护装备,别小看这点,安全帽、手套、工鞋一样都不能少。

就像“千里之行,始于足下”,这些小细节可都是安全的大保障。

3.2 检查和测试安装完成后,别急着庆祝,咱们还有最后一步,检查和测试。

这个过程就像给电梯做“体检”,必须确保它一切正常。

咱们可以进行空载试运行,看看电梯的运行情况,确保没有异响、抖动之类的。

就像新车开出车行前,要先转一圈,确保没问题再上路一样,电梯也得做好全面的测试,才能放心使用。

4. 安装后的维护与保养4.1 定期检查安装完电梯之后,咱们可不能就此高枕无忧了。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厅门门套垂直度
中分式门关闭时缝隙不大于(mm)
2~5
1/1000
1/1000
2
尺量检查
尺量检查
吊线、尺量检查
尺量检查
六、成品保护
6.1 门扇、门套、地坎有保护膜的要在竣工后才能把保护膜去掉。
6.2 在施工过程中对厅门组件要注意保护,不可将其碰坏。
6.3 填充门套和墙之间的空隙要求有防止门套变形的措施。
5.2.3门扇平整、洁净,无损伤。启闭轻快、平稳。中分式门关闭时上、下部同时合拢,门缝一致。
5.2.4安全钳楔块面与导轨侧面间隙应为3~4mm,各间隙最大差值不大于0.3mm。如厂家有要求时,应按产品要求进行调整。
5.2.5安全钳钳口(老虎嘴)与导轨顶面间隙不小于3mm,间隙差值不大于0.5mm。
5.2.6检查超载开关应在电梯额定载重量×110%时动作。满载开关应在电梯额定载重量时动作。
交底日期
2015-06-24
施工单位
上海三菱电梯有限公司北京分公司
分项工程名称
设备进场
交底提要
样板安装及基准线挂设
交底内容:
一、材料:加工后横断面不小于100×100mm的木方(架设样板)、角钢,M16膨胀螺栓,U形卡钉,钉子,琴钢丝,8#铅丝等。
二、常用工具:电锤、铁锤、水平尺、直角尺、钢板尺、盒尺、线坠、墨头斗。
三、作业条件:对重导轨安装、调整、验收合格后,在底层拆除局部脚手架排档,以对重能进入井道就位为准。井道内电焊把线、照明线等整理好,具有方便的操作场地。
四、工艺流程:
吊装前的准备工作→对重框架吊装就位→对重导靴安装、调整→
五、质量标准
5.1 保证项目:
上、下导靴应在同一垂直线上,不允许有歪斜、偏扭现象。
5.3允许偏差项目:碰铁安装要垂直,垂直偏差不大于1/1000,最大偏差不大于3mm(碰铁的斜面除外)。
六、成品保护
6.1轿厢组件应放置于防雨、非潮湿处。
6.2轿厢组装完毕,应尽快挂好厅门,以免非工作人员随意出入。
6.3轿门、围扇的保护膜在交工前不要撕下,必要时再加保护层,如薄木板,牛皮纸等。工作人员离开,锁好梯门。
工程名称
阿苏卫循环经济产业园区重点工程村庄搬迁定向安置房项目(小汤山镇部分)1#楼
交底日期
2015-06-24
施工单位
上海三菱电梯有限公司北京分公司
分项工程名称
轿厢及对重
交底提要
轿厢安装
交底内容:
一、设备及材料:
1、设备:轿壁、轿底、轿顶、上下梁、轿门、导靴
2、材料:方木(200×200)或工字钢(I 20#),M16膨胀螺栓,100×100角钢,直径大于50mm的圆 钢或φ75×4的钢管,8#铅丝。
五、质量标准:
5.1保证项目:
5.1.1轿厢地坎与各层地坎间距的偏差均严禁超过+2-1mm。
5.1.2开门刀与各层厅门地坎以及各层门开门装置的滚轮与轿厢地坎间的间隙均必须在5~8mm范围以 内。
5.2基本项目:
5.2.1轿厢组装牢固、轿壁结合处平整,开门侧壁的垂直度偏差不大于1/1000。轿厢洁净、无损伤。
5.5门扇安装、调整应达到:门扇平整、洁净、无损伤。启闭轻快平稳。中分门关闭时上下部同时合拢,门缝一致。
5.6厅门框架立柱的垂度误差和上滑道的水平度误差均不应超过1/1000。
5.7厅门关好后,机锁应立即将门锁住,为使其动作灵活,钩头处有1mm的活动量,机锁钩头锁住后在厅门外,不可将门扒开。
5.8厅门关好后,门锁导电座与触点接触必须良好。如门锁固定螺丝孔为可调者,门锁安装调整后,必须加定位螺丝加以固定。
七、应注意的质量问题
7.1固定钢门套时,要焊在门套的加强筋上,不可在门套上直接焊接。
7.2所有焊接连接和膨胀螺栓固定的部件一定要牢固可靠。
7.3凡是需埋入混凝土中部件,一定要经有关部门检查办理隐蔽工程手续手,才能浇灌混凝土。
审核人
交底人
接收交底人
本表由施工单位填写。
技术交底记录
表C2-1
资料编号
10-01-C2-005
交底日期
2015-06-24
施工单位
上海三菱电梯有限公司北京分公司
分项工程名称
导轨
交底提要
导轨支架和导轨安装
交底内容:
一、设备及材料:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符。产品要有出厂检验合格及技术文件。
二、主要机具:小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固定滑轮用)、滑轮、电焊工具、鎯头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、铁锹、小铲、水桶、不灰桶、油石、对讲机(或耳机电话)。
7.2每次作业前,均应复查一次基准线,确认无位移,与其它物体不接触后,方可作 业。
7.3在剔凿井道内壁及厅门处楼层显示盒、呼梯盒孔洞时,应采取防护措施并
交底人
接收交底人
本表由施工单位填写。
技术交底记录
表C2-1
资料编号
10-01-C2-003
工程名称
阿苏卫循环经济产业园区重点工程村庄搬迁定向安置房项目(小汤山镇部分)1#楼
4、调整导轨时,为了保证调整精度,要在导轨支架处及相邻的两导轨支架中间的导轨处设置测量点。
审核人
交底人
接收交底人
本表由施工单位填写。
技术交底记录
表C2-1
资料编号
10-01-C2-004
工程名称
阿苏卫循环经济产业园区重点工程村庄搬迁定向安置房项目(小汤山镇部分)1#楼
交底日期
2015-06-24
施工单位
三、作业条件:
1、井道符合施工要求,脚手架要符合安全要求;
2、井道施工低压照明亮度足够;
3、厅门、孔洞应有相应的防护措施,以防止物体坠落梯井;
四、操作工艺:
确定导轨支架位置→安装导轨支架→安装导轨→调整导轨
五、质量标准:
1.两导轨间的距离应符合井道图,其偏差轿导轨为+2mm,对重导轨为+3mm,
2.当对重(或轿厢),将缓冲器完全压缩时,轿车厢(或对重)导轨的进一步制导行程不小于(0.1+0.035v2)m。
检验方法:观察和尺量检查。
六、成品保护
6.1 对重导靴安装后,应用旧布等物进行保护,以免尘渣进入靴衬中,影响其使用寿命。
6.2 施工中要注意避免物体坠落,以防砸坏导靴。
6.3 对重框架的运输、吊装和装坨块的过程中,要格外小心,不要碰坏已装修好的地面、墙面及导轨和其它设施,必要时采取相应的保护措施。
七、应注意的质量问题
技术交底记录
表C2-1
资料编号
10-01-C2-001
工程名称
阿苏卫循环经济产业园区重点工程村庄搬迁定向安置房项目(小汤山镇部分)1#楼
交底日期
2015-06-24
施工单位
上海三菱电梯有限公司北京分公司
分项工程名称
土建交接
交底提要
对重安装
交底内容:
一、主要设备材料:对重架、对重块
二、主要机具:倒链、钢丝绳扣、木方。
上海三菱电梯有限公司北京分公司
分项工程名称
门系统
交底提要
厅门安装
交底内容:
一、主要设备材料:地坎、门滑道、厅门扇、厅门框、钢牛腿、膨胀螺栓。
二、常用工具:电锤、水平尺、钢板尺、直角尺、电焊工具、气焊工具、线坠、斜塞尺、鎯头、凿子
三、作业条件:
3.1各层脚手架横杆位置应不妨碍稳装地坎、厅门安装的施工要求。
三、作业条件:
1、井道内脚手架搭设完毕,脚手架必须经过安全技术部门检查,验收后,方可使用。
2、各层厅门口必须设有良好的防护门;并且各层厅门口及每步脚手板上应保持干净、 无杂物。
3、实际测量顶层高度,底坑深度应与图纸相符,并核算是否能满足该梯越程的要求。
四、工艺流程:
4、搭设样板架→测量井道确定基准线→样板就位,挂基准线
5.9厅门门扇下端与地坎面的间隙为6±2mm,门套与厅门的间距为6±2mm。
5.10允许偏差项目:厅门地坎及门套安装的尺寸要求、允许偏差和检验方法应符合表5-10的规定。
厅门地坎及门套安装的尺寸要求允许偏差和检验方法 表5-10
项次
项目
允许偏差或尺寸要求
检查方法
1
2
3
4
厅门地坎高出最终地面(mm)
厅门地坎水平度
3.每根导轨支架至少有2个导轨支架,导轨支架间距不小于2.5mm。
4.导轨支架离顶层不大于500mm,离底坑不大于1000mm。
5.导轨支架焊接时,其钢板厚度大于等于10mm,角铁大于等于75mm;钢板或角铁与混凝土连接时,应选用膨胀螺栓大于等于12mm,钢板大于等于800mm,用三个螺栓固定,小于800mm,一律用2个螺栓固定。
6.轿厢导轨正(侧)工作面垂直度偏差不大于0.7mm/5m.
7.导轨接头处的缝隙不大于0.5mm,导轨接头处的台阶修正长度在250-300mm,接头处的台阶应小于0.05mm。
六、成品保护:
1、导轨及其它附件在露天放置必须有防雨、雪措施。设备的下面应垫起,以防受潮。
2、运输导轨时不要碰撞地面。且要将导轨抬起运输,不可拖动或用滚杠滚动运输。
六、成品保护
6.1 各层厅门防护栏保持良好,以免非工作人员随意出入。
6.2 作业时防止物体坠落,避免砸坏样板。
6.3 作业出入进道时,注意不碰厅门口线;井内作业时,特别是电、气焊作业时,注 意爱护基准线。
七、应注意的质量问题
7.1 确定轿厢导轨基准线时,应先复核图纸尺寸两者是否一致。不一致时应以实物尺 寸为依据。并通过有关部门核验。
3.2各层厅门口及脚手板上干净,无杂物。防护门安全可靠。有防火措施,设专人看火。
