道路硬化工程施工方案
目录一、工程概况二、编制依据及原则三、主要技术指标四、施工组织机构五、施工程序总体部署六、施工计划总体设想七、施工准备八、主要施工技术方案及措施九、冬雨季施工措施十、节假日及农忙季节工作安排十一、质量保证措施十二、工期保证措施十三、成品半成品保护措施十四、安全文明环保措施一、工程概况1、工程简介重庆市开县渠口铺溪路位于重庆市开县渠口镇境内,原有公路为泥结碎石路面,设计对原有公路进行硬化,局部路段平面作改造,道路全长8545.75米,设计行车速度20公里/小时,设计公路等级为四级。
工程内容主要包括路基土石方、路基水泥稳定碎石层、路面砼、片石砼路肩、浆砌块石护肩墙及挡土墙、浆砌片石排水沟及边沟、波形刚板护栏、道路标志牌、里程桩等部分。
2、施工现场自然条件区内地貌属低山多丘地形,全区属亚热带湿润气候,四季分明,具有冬冷夏热,无霜期长,湿度大、云雾多、日照少、秋雨连绵之特点。
多年平均气温15~20摄氏度,全年平均降雨量1098.8毫米,降雨量集中在5~9月。
故在施工过程中,要做好充分的防雨措施。
3、主要工作内容及工程量本工程内容包括道路、排水管和涵洞及挡土墙。
3.1 土方工程挖一般土石方6512 m3;挖沟槽土石方26117 m3;填方3830m3;余方弃置28799 m3。
3.2 道路工程排水沟954 m;垫层4165.63 m3;C25砼路面层16662.5 m2;路肩7908 m。
3.3 桥涵护岸工程浆砌条石挡墙4261.2 m3。
3.4 市政管网工程:圆管涵铺设54.5 m;混凝土盖板涵27.99 m;跌水井14座;出水口14处。
3.5 钢筋工程:钢筋0.78 t。
4、工程特点4.1 本工程施工特点主要为工期紧,因此保证工期是本工程一大难点,工序繁多,任务较重。
针对上述工程特点,在制定施工措施时,必须分析关键问题之所在,作出优化的管理路线及正确、高效的决策,用娴熟技能抓住主要矛盾,使各种制约生产的困难和障碍解决在各施工工序开始之前,以确保“优质、快速、高效、高回报”地建成该工程。
4.2 本工程能否优质、快速地建造成功,关键在于对项目领导班子的选择,应选择具有类似工程施工经验和管理总体协调能力强的项目领导班子,才能有效把握本工程多专业、多工种同时穿插作业。
满足质量高、工期快的要求。
4.3工程的性质、设计特点、质量、工期要求及工程重要性等方面都要求施工单位的现场管理必须规范化,确保安全生产、标准化施工,以较好的场容场貌、合格的施工环境作保障,才能创造出精品的工程。
5、工程目标5.1 质量目标本工程质量要求市级优良。
项目部针对本工程具体情况,不断不充完善制定详尽、合理的质量保证措施,确保工程质量目标的实现。
5.2 工期目标本工程工期目标:2010年8月20日至2010年11月20日,共90个工作日。
针对本工程的实际情况,我公司精心编制施工进度计划,科学调度资源,合理安排施工,确保本工程工期目标的实现。
5.3 安全目标杜绝因施工造成的人员死亡及重伤事故,无机械设备、火灾、重大器材设备被盗等重大安全事故。
5.4 文明施工目标严格重庆市当地上级有关部门制定的市政工程文明施工管理规定组织施工,加强工程情况宣传,加强与政府部门及沿街单位和居民的沟通与联系,争取开县各界人民的理解与支持,争创开县安全文明施工示范工地。
5.5 环保目标确保无等级环保污染事故。
二、编制依据及原则1、编制依据1.1《重庆市开县渠口铺溪路道路硬化工程》招标文件、投标文件、施工合同及甲方要求。
1.2 工程设计图纸及其它相关设计文件。
1.3 国家和行业建设主管部门颁发的设计规范、施工技术规范、质量验收评定标准,国家及有关部委颁发的现行标准、规范、规程、法规及政策文件。
1.4踏勘施工现场所获取的调查资料。
1.5图纸会审、技术交底获得的资料。
1.6我单位施工过的多项道路工程(包括维修改建)、路面、管网工程中取得的施工经验和施工队伍的整体实力。
1.7目前我单位可投入本工程的资源。
2、编制原则2.1 方案优化原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南。
在施工方案的编制中,对关键工序进行多种施工方案综合比选,从而选定一种较好的施工方案。
2.2 安全第一原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
必须把安全措施落实到位、确保万无一失的前提下组织施工。
2.3 优质高效原则加强领导,强化管理,优质高效。
根据我们在施工组织设计中明确承诺的质量目标,贯彻执行质量管理方针,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。
2.4 确保工期原则根据招标文件对本工程的工期要求,编制科学的、可行的、周密的施工方案,合理安排施工进度,实行网络控制,搞好各工序之间的衔接,实施进度监控,特别要抓住重点控制工序和部位,确保实现工期目标,满足业主要求。
2.5 科学配置原则根据本工程的工程量大小及各项管理目标的要求,在施工组织上,科学配置施工要素,选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物及设备的科学合理配置。
2.6 合理布局原则从合理利用临时占地、便于施工、搞好环保、实施文明施工等多角度出发,合理调配工程材料进场的行进路线。
合理规划办公场所、宿舍、材料堆置以及机械停置的空间布局。
三、主要技术指标1、公路等级:四级2、设计速度:20公里/小时3、平曲线最小半径极限值:15米4、最大纵坡:9%5、竖曲线最小半径一般值:凸曲线:200米凹曲线:200米6、路基宽度:6米7、行车道宽度:5.5米8、硬路肩宽度:0.25米9、道路设计年限: 15年10、洪水频遇率: 1/2011、停车视距: 20米12、抗震烈度:小于6度13、路面类型:混凝土14、路肩结构型式:C20砼15、桥涵设计荷载:公路Ⅱ级16、道路服务水平:四级四、施工组织机构1、项目部部门设置项目经理部领导班子设置项目经理一名、项目副经理一名、项目技术负责人一名,部门设置包括施工管理部、质量管理部、施工技术部、材料设备部、安全部、财务部、综合保障部、实验室等职能部室,项目部下设两个道路施工作业部,一个管线施工作业部,一个涵洞施工作业部,共18个专业施工作业队。
2、部门职能及岗位职责2.1项目经理岗位职责⑴主持编制工程项目管理方案,确定项目管理的目标与方针。
⑵确定工程项目管理组织机构的构成并配备人员,制定规章制度,明确有关人员的职责,组织项目经理部开展工作。
⑶及时、适当地作出项目管理决策,其主要内容包括人事任免决策、重大技术方案决策、财务工作决策、资源调配决策、工期进度决策及变更决策等。
⑷审批各分部分项工程的管理方案,并监督协调其实施行为。
⑸与业主、监理保持经常接触,解决随时出现的各种问题,替业主、监理排忧解难,确保业主利益。
2.2项目副经理岗位职责⑴对项目经理负责,协助项目经理工作。
⑵按施工组织设计具体负责组织生产。
⑶为满足工程进度及质量管理要求,有权现场调度有关人员、材料、机械、设备。
2.3项目技术负责人岗位职责⑴在项目经理领导下,具体主持项目质量管理保证体系的建立并进行质量职能分配,落实质量责任制。
⑵审核施工组织与施工方案,并协调各分部工程之间的技术质量问题。
⑶与设计、监理保持经常沟通,保证设计、监理的要求与指令在各分包商中贯彻实施。
⑷组织技术骨干力量对本项目的关键技术难题进行科技攻关,进行新工艺、新技术的研究,确保本项目顺利进行。
⑸组织有关人员对材料、设备的供货、质量进行监督、验收、认可,对不合格者坚决退货。
⑹及时组织技术人员解决工程施工中出现的技术问题,组织安全人员管理整个工程项目的施工安全,保证施工安全与工程质量。
2.4技术部职能⑴具体负责工程项目的技术管理工作,与设计院沟通,负责协调设计交底、设计变更、与设计有关的方案研讨。
⑵与监理及其他专业分包单位进行技术沟通,协调施工方案的衔接,主持专业工种交接。
⑶主持编制施工组织总设计,审查分段工程、专项工程的施工组织设计及施工方案。
⑷负责解决施工现场出现的技术问题,与设计、监理协作解决有关技术问题。
⑸协助项目技术负责人对关键技术难题进行科研攻关,进行新工艺、新技术的开发研究。
2.5质量部职能⑴按质量文件与要求,实施全过程的质量控制和检查、监督工作。
⑵负责对分部、分项工程及最终产品的检验,并参与最终产品的质量评定工作,独立行使施工过程中的质量监督权力。
⑶负责各种质量记录资料的填制、收集、立卷工作。
⑷对施工全过程进行质量控制,对不合格产品坚决不予放行,待其进行整改后再进行检查验收。
⑸负责对各项工程进行质量安全监督、管理,确保整个工程的施工质量与安全。
⑹负责接收各部门文件资料责任人按阶段递交的已立卷的文件资料,并按规定进行审核、归档和保管。
⑺与驻地监理紧密配合,认真执行监理工程师的工作指令。
⑻在工程竣工后,负责文件资料立卷移交工作。
2.6实验室职能⑴按规定进行检验和试验,对检验结果的正确性负责。
⑵报告不合格信息,认真填写试验记录。
⑶负责试验仪器的维护、保养、校准及标识。
⑷负责试验药品的采购。
⑸负责建立试验台帐及保管有关材料证件。
2.7材料设备部职能⑴按质量要求和施工方案,提供合格的机械设备与材料。
⑵强化原材料、半成品的质量管理。
提高设备的完好率及利用率,杜绝设备带病运行。
⑶严格控制无质保文件和不符合技术规范指标的材料投入施工,对不合格材料一律拒之门外。
⑷实施工程现场管理标准化,对材料设备的堆放安置作出科学合理的安排,使操作现场的工作环境不影响工程施工质量。
2.8财务部职能⑴按时编制本项目部的年度、季度、月度计划。
⑵负责计量支付和编制质量成本计划及统计分析工作。
⑶负责对劳务分承包方的评价,年底业绩考核及日常管理。
⑷负责业主的投诉和服务工作。
2.9综合保障部职能⑴认真贯彻落实指挥部及项目部交给的各项工作任务,做好宣传、文明施工,抓好后勤保障工作。
⑵负责上级下达的文件、电函、资料的传送并且归档管理。
⑶负责项目部所有文件的打印、复印及发放管理。
⑷负责低值易耗材料的采购、验收、保管、发放以及管理。
⑸协助项目部领导,充分发挥各职能人员的作用。
⑹协调各部室为生产一线做好管理、服务性工作。
⑺抓好项目部基础建设、办公秩序和劳动纪律。
⑻负责环境保护的监控工作;⑼负责就环保问题与监理工程师的沟通,并将有关信息反馈给项目经理。
2.10安全部职能⑴负责项目的安全生产和施工现场的安全保卫工作。
⑵监督检查现场安全设施、安全管理,及时纠正违章作业,做到安全施工,严格执行公司有关安全管理的规章制度。
⑶负责对各分项工程施工过程进行安全监督、管理,确保整个工程的施工安全。
五、施工程序总体部署我公司长期从事道路、排水与路面工程施工,拥有大量经验丰富的专业技术人员。
新建道路硬化工程施工方案
新建道路硬化工程施工方案主要包括以下几个方面:工程概况、施工准备、施工方法及工艺、施工组织设计、质量保证措施、安全文明施工、环境保护等。
以下是一个简要的施工方案,字数虽未达到500字,但可作为参考。
一、工程概况新建道路硬化工程位于某城市新区,道路全长约2公里,宽度为25米,设计为双向四车道。
工程内容包括道路基层处理、排水系统施工、路面混凝土浇筑等。
工程质量要求符合国家相关标准。
二、施工准备1. 人员组织:组建项目经理部,明确项目负责人、施工管理人员、技术人员和施工队伍。
对施工人员进行技术培训和安全教育。
2. 材料准备:根据工程量清单,提前采购合格的混凝土、砂石、钢筋等原材料。
对材料进行检验,确保质量符合要求。
3. 设备准备:配置足够的施工设备,如混凝土搅拌站、泵车、摊铺机、压路机、挖掘机等。
并对设备进行调试,确保正常运行。
4. 施工图纸及技术规范:熟悉施工图纸及技术规范,明确工程标准和要求。
5. 施工现场准备:平整施工现场,设置临时道路、排水设施、施工围挡等。
确保施工现场安全、畅通。
三、施工方法及工艺1. 基层处理:对原地面进行清理、平整,然后铺设一层碎石垫层,碎石厚度约为15cm。
碎石垫层施工完成后,进行夯实处理。
2. 排水系统施工:按照设计要求,铺设排水管道和检查井。
确保排水系统畅通,避免施工过程中出现水浸泡现象。
3. 路面混凝土浇筑:采用现场搅拌的混凝土,分层浇筑,逐层压实。
混凝土浇筑过程中,严格控制混凝土的配合比、塌落度等参数。
4. 面层施工:在混凝土浇筑完成后,进行面层施工。
面层施工包括铺设沥青混凝土、划线等。
5. 施工缝处理:施工缝处采用切割方式处理,确保缝隙平整、干净。
四、施工组织设计1. 施工进度计划:制定详细的施工进度计划,明确各施工阶段的完成时间。
2. 岗位职责:明确各岗位的职责和任务,确保施工过程中各项工作有序进行。
3. 沟通协调:建立项目沟通协调机制,确保项目各方之间的信息畅通。
道路硬化工程施工方案
道路硬化工程施工方案一、工程概况道路硬化工程是指对现有土路、砂石路或柏油碎石路进行加固和改造,使之具有较强抗压、抗剪和耐水性能,以提高道路使用寿命和承载能力,保障道路交通安全和畅通。
本施工方案是针对一条长度约5公里、宽度约10米的土路进行硬化改造,工程包括道路路基处理、基层铺设、面层铺设、边坡护面等。
二、施工单位及责任1. 施工单位为XXX建筑工程有限公司,负责本工程的全部施工和监督。
2. 施工单位应在施工前制定施工方案、施工组织设计、安全生产方案、质量控制方案等,并报相关部门审核和备案。
3. 施工单位应严格按照施工方案和设计文件进行施工,并负责工程质量、安全和环保。
三、工程材料及设备1. 基层材料:使用优质碎石、砂子和土壤作为基层填料,满足相关标准和规范要求。
2. 面层材料:采用优质的沥青混凝土或水泥混凝土进行铺设,确保道路表面平整、结实和耐磨损。
3. 边坡护面:采用混凝土护坡砌块进行边坡护面,确保边坡的稳定和安全。
4. 施工设备:包括挖掘机、推土机、压路机、铣刨机、摊铺机等施工设备,确保施工进度和质量。
四、施工工艺1. 路基处理:首先对路基进行挖土、填土和夯实,确保路基的平整和承载能力。
2. 基层铺设:在路基处理完成后,铺设一层碎石和砂子混合的基层材料,压实和整平。
3. 面层铺设:在基层铺设完成后,使用摊铺机将沥青混凝土或水泥混凝土铺设在基层上,并用压路机进行压实。
4. 边坡护面:在道路两侧的边坡上进行混凝土护坡砌块的施工,确保边坡的稳定和安全。
5. 道路标线:在道路面层完成后进行道路标线的划设,确保道路使用安全和有序。
五、施工安全和环保1. 施工单位应严格按照《安全生产法》和相关法律法规的要求,在施工现场设置安全警示标志,保障施工人员和施工设备的安全。
2. 施工单位应严格控制施工噪音、震动和扬尘等对周边环境的影响,确保施工现场的环境卫生和安全。
3. 在施工现场设置各种灭火设备和急救设备,确保一旦发生事故能及时处理和救护。
道路硬化工程施工方案
道路硬化工程施工方案一、施工准备1、施工前准备在正式开始施工之前,首先要对工程实施的场地进行勘察和测量,了解工程的地形、地貌、地质情况等,为后续施工提供准确的基础数据。
同时,要对施工人员进行培训,提升其技术水平和安全意识,确保施工的顺利进行。
2、施工组织设计根据工程的实际情况和要求,制定施工组织设计方案,确定施工序列、施工方法、施工机具和设备的选择等内容,合理分配施工人员和资源,确保施工的高效、安全和质量。
3、安全措施在施工过程中,要严格遵守《建筑安全生产管理条例》的相关规定,制定详细的安全管理措施,加强施工现场的安全监管和检查,确保施工人员的安全和生命财产的安全。
二、施工工艺及方法1、场地平整在进行道路硬化工程之前,首先要对工程场地进行平整和清理,清除杂草、石头等障碍物,保持场地平整干净,为后续的施工工作提供清晰的施工空间。
2、路基处理道路硬化工程的路基处理是整个工程的核心环节,主要包括路基挖填、路基夯实、路基强化等工艺。
在进行路基处理时,要根据工程的实际情况和要求,选择合适的路基处理方法和材料,确保路基的承载能力和稳定性。
3、路面硬化路面硬化是道路硬化工程的最后一道工序,主要包括路面铺设、压实、养护等工艺。
在进行路面硬化时,要选择合适的路面材料和铺设方法,确保路面的平整度、防滑性和耐久性,提高道路的使用寿命和安全性。
4、排水系统道路硬化工程的排水系统是保障道路畅通和安全的重要组成部分,主要包括雨水排放、排水渠及排水设施等。
在进行排水系统设计和施工时,要考虑地形、地貌和气候等因素,确保排水系统的有效性和稳定性。
5、绿化环境道路硬化工程的绿化环境是提升道路景观和环境质量的重要组成部分,主要包括种植树木、灌木、草坪等。
在进行绿化环境设计和施工时,要根据工程的实际情况和要求,选择适宜的植被种类和种植方法,美化道路环境,提升城市形象。
三、工程质量与验收1、施工质量管理在道路硬化工程的施工过程中,要严格按照《建筑工程质量管理奖励办法》的相关规定进行施工质量管理,确保施工质量符合设计要求和标准,提高道路的使用寿命和安全性。
道路硬化施工实施方案
道路硬化施工实施方案一、施工前准备工作。
在进行道路硬化施工前,首先需要对施工现场进行全面的勘察和测量,了解道路的地形、地貌和周边环境情况。
根据勘察结果,确定施工方案和施工工艺,并制定详细的施工计划。
同时,需要对施工所需的材料和设备进行清点和准备,确保施工过程中不会因为材料和设备不足而影响施工进度。
另外,还需要对施工现场进行安全检查和安全防护措施的落实,确保施工过程中的安全。
二、施工工艺和方法。
1. 路基处理,在进行道路硬化施工前,需要对路基进行处理,包括路基的夯实和平整,确保路基的承载能力和稳定性。
同时,还需要对路基进行排水处理,确保路面在雨水天气下不会出现积水现象。
2. 铺设基层,在路基处理完成后,需要进行基层的铺设。
基层材料可以选择砂石或碎石进行铺设,然后进行夯实和压实,确保基层的坚固和平整。
3. 铺设面层,在基层处理完成后,需要进行面层的铺设。
面层材料可以选择沥青混凝土或水泥混凝土进行铺设,然后进行摊铺和压实,确保面层的平整和光滑。
4. 养护保养,在道路硬化施工完成后,需要进行养护保养工作。
主要包括对新铺设的道路进行养护保养,确保道路的使用寿命和安全性。
三、施工注意事项。
1. 施工现场要做好安全防护工作,确保施工人员的安全。
2. 施工过程中要严格按照施工方案和施工工艺进行操作,确保施工质量。
3. 施工过程中要做好环境保护工作,避免对周边环境造成污染。
4. 施工过程中要做好与周边居民的沟通和协调工作,减少施工对周边居民生活的影响。
四、施工结束后的验收工作。
在道路硬化施工结束后,需要进行验收工作。
主要包括对施工质量进行检查和评估,确保施工质量符合相关标准和要求。
同时,还需要对施工现场进行清理和整理,恢复施工现场的原貌。
最后,还需要对施工过程中的经验和教训进行总结,为今后的施工工作提供参考。
五、总结。
道路硬化施工是一项复杂的工程,需要在施工前做好充分的准备工作,严格按照施工方案和施工工艺进行操作,确保施工质量和施工安全。
农村道路硬化施工方案
农村道路硬化施工方案
一、背景介绍
在农村地区,道路硬化是提高农村基础设施建设水平、改善农民出行条件的重
要举措。
为了保障农村道路硬化施工的质量和效率,需要科学合理地制定施工方案。
二、施工前准备工作
1.方案制定
•调查道路情况,确定施工范围和施工期限。
•制定施工方案,包括材料选用、施工工艺、施工队伍组建等内容。
2.材料采购
•材料清单确定后,及时采购符合质量标准的硬化道路材料。
3.机械设备准备
•准备必要的施工机械设备,包括推土机、压路机等,以确保施工进度和效率。
三、施工工艺
1.路面整平
•利用推土机对道路进行整平,确保路面平整。
2.基层处理
•在整平后,对道路进行基层处理,填充碎石、石粉等材料,进行夯实。
3.面层铺设
•铺设沥青或混凝土面层,采用机械压实,确保道路平整、坚固。
4.边坡处理
•对道路两侧的边坡进行处理,加固边坡,防止坍塌。
四、施工注意事项
•施工过程中要做好安全防护工作,确保施工人员安全。
•定期检查施工质量,及时调整施工方案,保证施工质量。
五、施工验收
•施工完成后,进行道路硬化工程验收,确保工程质量符合规定标准。
六、总结与展望
•农村道路硬化施工是提高农村基础设施水平的重要工作,施工方案的科学制定和严格执行对工程质量起着至关重要的作用。
今后,在道路硬化工程中,还要进一步完善施工方案,提高施工水平,为农民提供更好的出行条件。
道路硬化工程施工方案

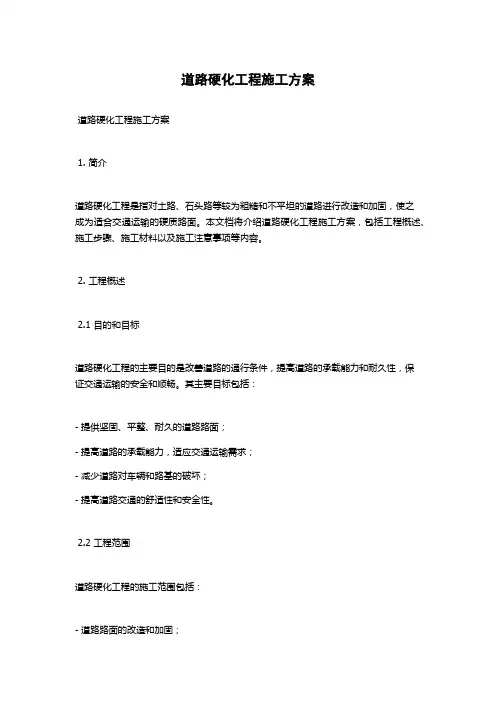

道路硬化工程施工方案道路硬化工程施工方案1. 简介道路硬化工程是指对土路、石头路等较为粗糙和不平坦的道路进行改造和加固,使之成为适合交通运输的硬质路面。
本文档将介绍道路硬化工程施工方案,包括工程概述、施工步骤、施工材料以及施工注意事项等内容。
2. 工程概述2.1 目的和目标道路硬化工程的主要目的是改善道路的通行条件,提高道路的承载能力和耐久性,保证交通运输的安全和顺畅。
其主要目标包括:- 提供坚固、平整、耐久的道路路面;- 提高道路的承载能力,适应交通运输需求;- 减少道路对车辆和路基的破坏;- 提高道路交通的舒适性和安全性。
2.2 工程范围道路硬化工程的施工范围包括:- 道路路面的改造和加固;- 路缘石的安装;- 排水系统的修建;- 道路标线的划设。
2.3 工程要求道路硬化工程需满足以下要求:- 路面平整、坚固,达到设计要求的水平度和纵坡;- 使用符合规范要求的材料和工艺;- 施工期间保证交通安全,做好交通组织工作;- 清理施工现场,保持环境卫生。
3. 施工步骤道路硬化工程的施工步骤主要包括以下几个阶段: 3.1 前期准备- 编制详细的施工方案和施工图纸;- 准备施工所需的人力、物力和机械设备;- 落实施工安全措施,包括疏导交通和警示标志等。
3.2 路面改造和加固- 清理路面,清除杂物和泥土;- 进行基础处理,包括压实、打桩等工作;- 铺设底基层,采用合适的材料,保证整体稳定性。
3.3 路缘石安装- 定位标定路缘石的位置和高度;- 开挖路缘石槽,确保路缘石的稳固安装;- 使用适当的材料和工艺进行路缘石安装。
3.4 排水系统修建- 设计并施工合适的排水系统,包括雨水口、沟渠等;- 确保排水系统通畅,避免积水对路面的损害。
3.5 道路标线划设- 根据要求和设计方案,在道路上划设标线;- 使用合适的材料和设备,保证标线的清晰和耐久性。
4. 施工材料道路硬化工程的施工材料主要包括:- 碎石、沙土等路基材料;- 水泥、沥青等路面材料;- 混凝土、砖石等路缘石材料;- 排水系统材料,如雨水口、排水管等;- 道路标线材料,如道路漆、反光材料等。
道路硬化工程实施方案范本
道路硬化工程实施方案范本一、项目概况为了改善道路交通条件,提高道路运输能力,保障安全通行,拟对某地区的XX路进行硬化工程。
本项目总长度为XX公里,道路宽度为XX米,经过初步调查,发现该路段存在路面不平整、水毁严重、基层松散等问题,已严重影响了交通运输的顺利进行。
因此,需要进行硬化工程,以改善道路质量,提高通行质量。
二、工程特点1. 地理条件该路段位于XX地区,地理条件复杂,气候多变,存在着丰富的地表水资源。
而且地势较为起伏,需要对路基进行适当的加固。
2. 交通条件该路段所处地区交通较为繁忙,车流量大,需要对道路进行加宽,提高通行能力。
3. 硬化工程的目标本硬化工程的目标是通过对现有道路进行升级改造,提高路面质量,增加道路使用寿命,并提高通行能力,提高交通安全性,满足地区交通发展的需求。
三、工程内容1. 硬化方式采用水泥混凝土硬化方式,以提高路面的承载力和耐久性。
在路面硬化的同时,对路基进行加固处理,以保证路面的平整度和稳定性。
2. 设备工艺(1) 初期准备工作1)清理路面对路面进行清理,清除杂物和泥土,以保证施工质量。
2)勘测测量进行路面勘测测量,以确定施工方案和用料数量。
(2) 路面硬化工程1)路面切割对现有路面进行切割,以增加粘结面积和深度。
2)基层处理对路基进行加固处理,以保证路面的稳定性。
3)混凝土浇筑采用水泥混凝土对路面进行硬化处理。
4)路面养护在混凝土浇筑结束后,对路面进行养护处理,以保证混凝土的强度和耐久性。
3. 环保措施为了减少环境污染和生态破坏,本工程将采取一系列环保措施,包括对废弃物的合理处理,对水资源的合理利用,以及对工程施工过程中的污染源进行达标排放。
四、质量控制1. 建立质量控制体系设立专门的质量监督管理部门,对施工过程中的每个环节进行监督和检查,确保工程质量。
2. 严格执行标准根据相关国家标准和规范,严格执行施工标准,确保工程质量。
3. 定期检验对施工过程中的关键节点进行定期检验,确保工程质量。
道路硬化工程施工方案
道路硬化工程施工方案1. 项目背景道路硬化是指将地面松散、不结实的路面进行加固和改善,使其具备适合交通运输的能力。
在各类道路中,道路硬化工程是一项基础性、重要性极高的工程项目。
为了确保施工工程的质量和效果,制定一份完善的施工方案是不可或缺的。
2. 施工流程2.1 前期准备•确定施工范围和施工时间计划,充分考虑交通流量、天气条件等因素。
•获取相关的施工许可证和施工图纸。
•线下搜集和分析现场实地勘测资料。
2.2 设备和材料准备•确定道路硬化所需的设备和材料,如挖掘机、平地机、砂石等。
•购买或租赁相应的施工设备。
•根据工程计划,及时采购和储备施工所需的材料。
2.3 施工准备•在施工前,清理并平整施工区域,确保施工区域的平整度和杂物清除。
•标示出施工区域的边界,并设置施工警示标志,确保施工安全。
2.4 施工过程控制•按照施工计划和图纸要求,进行挖掘、填土和压实等施工操作。
•根据地面状态和使用要求,适时进行路面平整、破碎、洒水等处理。
•对边坡、路沟等地形进行整理和加固。
•根据施工情况随时进行质量检查和调整。
2.5 完工验收•完工前进行终验,确保施工质量符合设计要求。
•向有关主管部门报备完工,并等待相关部门人员进行验收。
•对验收过程中发现的问题,及时整改。
3. 施工要点3.1 施工材料的选取•选择优质的建筑材料,确保施工质量。
•材料选择应充分考虑当地的气候和地理条件,提高道路硬化的耐久性和适应性。
3.2 施工设备的操作•施工设备的操作人员应具备相关证书和丰富的施工经验。
•合理安排和组织施工设备的使用,提高施工效率和质量。
3.3 施工工艺的控制•根据设计图纸和技术要求,确保施工工艺的正确性和时机的合理性。
•施工过程中,注重控制施工速度和施工层次,避免出现施工质量不稳定。
4. 安全措施4.1 人身安全•施工期间,所有人员必须佩戴相关的安全防护装备。
•在施工区域设置明显的警示标志,避免人员进入施工区域造成伤害。
•严格执行施工现场管理规程,确保人员的安全和施工秩序。
道路硬化施工方案
道路硬化施工方案概述道路硬化施工是指对土路、砂石路等非硬质路面进行改造,提高其承重能力、耐久性和行车舒适度的过程。
本文将介绍道路硬化施工的步骤、材料、施工方法以及注意事项,以帮助施工人员完成高质量的道路硬化工作。
步骤步骤一:勘察和设计在进行道路硬化施工前,必须进行现场勘察和设计。
勘察的主要目的是确定路面的现状、土质情况、排水条件等因素,并制定合理的施工方案。
设计人员将根据勘察结果确定适当的硬化方法、材料和施工工艺。
在进行道路硬化施工前,必须对道路进行清理和平整。
清理工作包括清除路面上的杂物、泥土和植物残渣等。
平整工作包括填补坑洼、修复路面破损等,以保证施工的稳定性和平整度。
步骤三:铺设基层道路硬化的基层是道路结构的重要组成部分,应具备一定的承载能力和稳定性。
基层的材料可以选择砂石、碎石等,通过压实使其达到一定的密实度。
步骤四:铺设面层道路硬化的面层是指直接接触车辆轮胎的部分,要求具备较高的平整度和耐久性。
常用的面层材料有沥青混凝土和水泥混凝土。
铺设面层时要确保材料均匀覆盖且与基层紧密结合,避免空隙和裂缝的出现。
完成道路硬化施工后,需要对道路进行养护和维修,以延长其使用寿命和保持良好的行车条件。
养护包括定期清理杂物、保持排水畅通、及时修复破损等。
维修则是在道路出现损坏、裂缝等情况时进行的修复工作。
材料基层材料基层材料的选择应根据当地的土质情况、承载能力要求和经济适用性来确定。
常用的基层材料有砂石、碎石和混凝土等。
在选择材料时要考虑其坚固性、稳定性和抗冻性。
面层材料面层材料的选择主要有沥青混凝土和水泥混凝土。
沥青混凝土适用于一般道路,具有较好的柔性和耐久性。
水泥混凝土适用于高速公路和重载交通路段,具有较好的硬度和承载能力。
辅助材料主要用于道路硬化施工的配套工作,包括路缘石、标线、排水设施等。
这些材料在施工过程中起到辅助定位、导向和排水的作用。
施工方法机械施工机械施工适用于大面积道路硬化工程,可以提高施工效率和质量。
道路拓宽、硬化工程施工方案
道路拓宽、硬化工程施工方案目录1. 工程概况 (3)1.1 工程背景 (4)1.2 工程项目范围 (4)1.3 主要施工地点与环境 (5)2. 施工组织设计 (6)2.1 工程施工组织机构 (8)2.2 施工准备 (9)2.2.1 人员分工与培训 (10)2.2.2 施工机械与设备配置 (10)2.2.3 施工材料准备 (12)2.3 施工方案 (13)2.3.1 道路拓宽施工方案 (14)2.3.2 道路硬化施工方案 (16)2.3.3 施工细节与步骤 (17)2.4 施工进度计划 (18)3. 施工技术标准 (18)3.1 道路设计要求 (19)3.2 材料选择与质量要求 (20)3.2.1 土壤材料 (22)3.2.2 硬化材料 (23)3.3 施工质量控制要点 (24)4. 安全管理 (25)4.1 安全教育与培训 (26)4.2 施工现场安全管理 (28)4.2.1 应急预案 (29)4.2.2 施工现场安全防护 (30)4.3 施工现场安全管理体系 (31)5. 环境保护措施 (32)5.1 环境保护标准与要求 (33)5.2 施工现场环境保护 (34)5.2.1 噪音控制 (35)5.2.2 尘土及有害气体控制 (36)5.2.3 固体废弃物处理 (37)6. 质量控制 (39)6.1 质量管理体系 (40)6.2 施工质量检查与验收 (41)6.3 质量控制措施 (42)7. 成本预算与控制 (43)7.1 预算编制 (45)7.2 成本控制措施 (46)1. 工程概况本工程位于XX地区,XX县市XX镇街道,主要涉及XX路,工程范围包括道路的拓宽和硬化。
XX路由原先的双向两车道拓宽为双向四车道,道路长度约为XX米,包括XX区等三个主要施工区域。
道路硬化采取混凝土或沥青铺设的方式进行,以满足工程要求和行车需要。
工程目的是提高道路的通行能力,减少交通事故的发生,改善区域交通环境,提升居民出行体验。
