2018年造价工程师考试考点《工程计价》完整版

2018年造价工程师考试考点《工程计价》完整版

(一)分部分项工程量清单与计价表的编制1.确定分部分项工程综合单价时的注意事项(1)以项目特征描述为依据(2)材料、工程设备暂估价的处理(3)考虑合理的风险,发承包双方风险分摊原则:1)对于主要由市场价格波动导致的价格风险,根据招标文件和合同约定进行合理分摊,承包人承担5%以内的材料、工程设备价格风险,10%以内的施工机具使用费风险。

2)对于法律、法规、规章和政策出台导致的税金、规费、人工费发生变化,承包人不承担此类风险。

3)对于承包人根据自身技术水平、管理、经营状况能够自主控制的风险,由承包人全部承担。

2.分部分项工程综合单价确定的步骤和方法(1)确定计算基础:计算基础主要包括消耗量指标和生产要素单价。

计算时应采用企业定额。

(2)分析每一清单项目的工程内容(3)计算工程内容的工程数量与清单单位的含量:清单单位含量是指每一计量单位的清单项目所分摊的工程内容的工程数量。

(4)分部分项工程人工、材料、机械费用的计算。

(5)计算综合单价。

(二)措施项目清单与计价表的编制点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森计算时遵循以下原则:(1)投标人可根据工程实际情况结合施工组织设计自主确定措施项目费。

招标人提出的措施项目清单是根据一般情况确定的,没有考虑不同投标人的“个性”,投标人投标时应根据自身编制的投标施工组织设计或施工方案确定措施项目,对招标人提供的措施项目进行调整。

投标人根据投标施工组织设计或施工方案调整和确定的措施项目应通过评标委员会的评审。

(2)措施项目对于可计量的按照分部分项工程量清单方式的综合单价计价;对于可计项的按照“率值“计价。

(3)安全文明施工费单独计价。

造价工程师考点《工程计价》:定额单价法7月1日定额单价法定额单价法又称工料单价法或预算单价法,是指分部分项工程的单价为直接工程费单价,将分部分项工程量乘以对应分部分项工程单价后的合计作为单位直接工程费,直接工程费汇总后,再根据规定的计算方法计取措施费、间接费、利润和税金,将上述费用汇总后得到该单位工程的施工图预算造价。

2018年造价工程师《计价控制》章节知识点完整版

2018年造价工程师《计价控制》章节知识点完整版

2018年造价工程师《计价控制》章节知识点:第一章第一节8月16日第一章第一节工程造价构成本讲的主要知识点:1、我国现行投资构成和工程造价构成;2、世界银行工程造价构成;3、设备购置费的构成及计算;4、工具、器具及生产家具购置费的构成及计算。

本讲主要内容:设备及工具、器具购置费用的构成。

(一)熟悉建设工程造价的构成;(二)掌握设备及工器具购置费构成与计算。

第一节概述一、我国现行投资构成和工程造价的构成建设项目投资含固定资产投资和流动资产投资两部分,建设项目总投资中的固定资产投资与建设项目的工程造价在量上相等。

工程造价的构成按工程项目建设过程中各类费用支出或花费的性质、途径等来确定,是通过费用划分和汇集所形成的工程造价的费用分解结构。

工程造价基本构成中,包括用于购买工程项目所含各种设备的费用,用于建筑施工和安装施工所需支出的费用,用于委托工程勘察设计应支付的费用,用于购置土地所需的费用,也包括用于建设单位自身进行项目筹建和项目管理所花费费用等。

总之,工程造价是工程项目按照确定的建设内容、建设规模、建设标准、功能要求和使点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森用要求等全部建成并验收合格交付使用所需的全部费用。

我国现行工程造价的构成主要划分为设备及工、器具购置费用、建筑安装工程费用、工程建设其他费用、预备费、建设期贷款利息、固定资产投资方向调节税等几项。

二、世界银行工程造价的构成1978年,世界银行、国际咨询工程师联合会对项目的总建设成本(相当于我国的工程造价)作了统一规定,其详细内容如下。

(一)项目直接建设成本项目直接建设成本包括以下内容:(1)土地征购费。

(2)场外设施费用,如道路、码头、桥梁、机场、输电线路等设施费用。

(3)场地费用,指用于场地准备、厂区道路、铁路、围栏、场内设施等的建设费用。

(4)工艺设备费,指主要设备、辅助设备及零配件的购置费用,包括海运包装费用、交货港离岸价,但不包括税金。

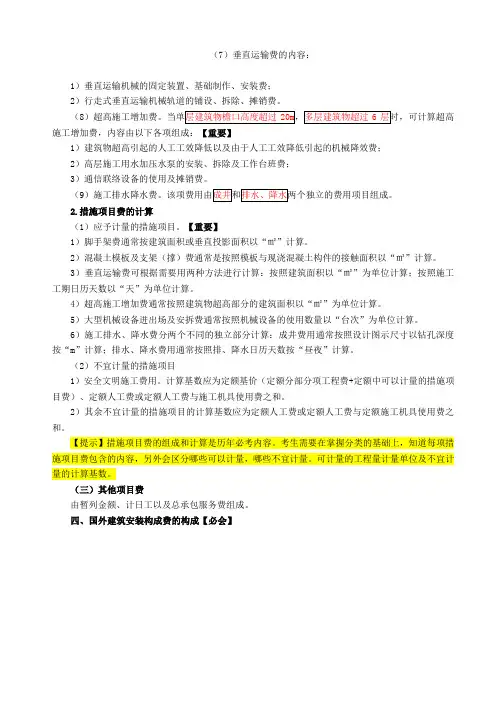

【造价工程师】2018造价-计价-精讲班-06、(2018)建筑安装工程费用构成和计算3

【造价工程师】2018造价-计价-精讲班-06、(2018)建筑安装工程费用构成和计算3

图1.3.2 国外建筑安装工程费用构成上述组成造价的各项费用体现在承包商投标报价中有三种形式:组成分部分项工程单价、单独列项、分摊进单价。

本节经典考题剖析【例题1·单选】关于建筑安装工程费用中建筑业增值税的计算,下列说法中正确的是()。

A.当事人可以自主选择一般计税法或简易计税法计税B.一般计税法、简易计税法中的建筑业增值税税率均为11%C.采用简易计税法时,税前造价不包含增值税的进项税额D.采用一般计税法时,税前造价不包含增值税的进项税额【答案】D【解析】选项A错误,简易计税有适用的范围。

选项B错误,一般计税法,建筑业增值税税率为11%;简易计税方法,建筑业增值税税率为3%。

选项C错误,采用简易计税法时,税前造价包含增值税的进项税额。

【例题2·多选】根据现行建筑安装工程费用项目组成规定,下列费用项目中,属于建筑安装工程企业管理费的有()。

A.仪器仪表费B.工具用具使用费C.建筑安装工程一切险D.地方教育附加费E.劳动保险费【答案】BDE【解析】仪器仪表使用费属于施工机具使用费,建筑安装工程一切险属于工程建设其他费。

【例题3·单选】根据我国现行建筑安装工程费用项目构成的规定,下列费用中属于安全文明施工费的是()。

A.夜间施工时,临时可移动照明灯具的设置、拆除费用B.工人的安全防护用品的购置费用C.地下室施工时所采用的照明设施拆除费D.建筑物的临时保护设施费【答案】B【解析】夜间施工时,临时可移动照明灯具的设置、拆除费用属于夜间施工增加费,故A错误;工人的安全防护用品的购置费用属于安全文明施工费里面安全施工的内容,故B正确;地下室施工时采用的照明设施拆除费属于非夜间施工照明费,故C错误;建筑物的临时保护设施费属于地上、地下设施、建筑物的临时保护设施费,故D错误。

【例题4·多选】应予计量的措施项目费包括()。

A.垂直运输费B.排水、降水费C.冬雨季施工增加费D.临时设施费E.超高施工增加费【答案】ABE【解析】应予计量的措施项目包括脚手架费、混凝土模板及支架费、垂直运输费、超高施工增加费、大型机械设备进出场及安拆费、施工排水降水,故答案是ABE。

造价师案例思维导图

造价师案例思维导图

综合人工工日单价:指定额综合工日单价,是把不同工种(普工、一般技工、高级技工)和工种级别用量加权平均后的工日单价,所以也叫综合人工工日单价。

不包含管理费和利润。

工料单价:含人、材、机人工综合单价:指的是包含了管理费和利润的人工单价。

综合单价:含人、材、机、管、利单位、费用、价款区分全费用单价:综合单价:含人、材、机、管、利、规、税**费用:含人、材、机、管、利特别注意:一旦是支付性质的,不管题目描述的是费用还是价款,全都是费用。

**价款:含人、材、机、管、利、规、税例如:开工前支付的安全文明施工费…算成价款分部分项工程费清单工程量X综合单价单价措施项目费措施项目工程费总价措施项目费暂列金额:一般题目已知材料、设备暂估价:计入分部分项工程费计算签约合同价其他项目工程费暂估价专业工程暂估价计日工:包含:人、材、机、管、利(为合同外的工程,不是人工费,也不是人工单价)以甲供材为基数,乘以总承包服务费费率规费总承包服务费:以专业工程暂估价为基数,乘以总承包服务费费率税金以“分部分项费”为基数,不计规费、税金材料预付款的计算材料预付款=基数X比例具体的基数、比例均按题目背景要求计算以“分部分项价款”为基数,计取规费、税金常规考法:按题目要求计算,要求从哪几个月平均扣回,就在这几个月算进度款应支付工程款的时候扣回,不要漏扣常规考法:按题目要求计算做题时采用防漏技巧列表法、数轴法、现金流量图法材料预付款预付款的扣回材料预付款的起扣点T=P-M/N,M/N指的是起扣点后的工程款(起扣点后的工程款=预付款生要材料所在工程款的比例)从未施工工程尚需的主要材料及构件的价值相当于工程款预付款数额时起扣点)公式的理解:T=P-M/N,其中M/N指的是起扣点后的工程款(起扣点后的工程款=预付款/主要材料所在工程款的比例)说白了就是起扣点(起扣金额)就是已经支付到满足后续备料了,未完成工程的材料备材料已经支付,施工单位已经备料完成不属于工程款(仅为一个数字),不要乘以支付比例,属于合同价款,为支付性质,不属于完成性质属于提前支付的工程款,要乘以支付比例(全额支付的除外),一旦支付,后期不用扣回不属于工程进度款,注意:只有开工后的月末支付的钱才属于工程进度款问:安全文明施工费为多少?不要乘以支付比例注意题目背景问的是什么?问:开工前支付的安全文明施工费多少:要乘以支付比例;(支付给施工单位的钱均要取规费税金)提前支付的安全文明施工费的工程款金额支付:不乘支付比例,相当于全款支付(2017年真题)一次性支付:要乘支付比例,相当于开工前一次支付(2016年真题)分部分项工程费实际工程量X综合单价(投标单价/调整后的综合单价)单价措施项目费承包商已完成工程款措施项目费注意是否有“竣工结算时再调整”/工程进度款总价措施项目费工期奖罚不能算在已完工程款里(案例五)专业工程1、不含材料预付款累计已计日工—题目中出现临时工程时案例里默认为计日工1、根据题目背景要求计算;在哪个月发生完成工2、包括开工前计日工:已经包含了管利就计入哪个月;按实际发生计算程款前提前支付的安2、专业工程变化,总承包服务费随之变化承包商全文明施工费工累计已程款总承包服务费:完成1、不含材料预注意是否有“竣工结算时一次性结算”字样累计已付款完成合2、包括开工前同价款前提前支付的安全文明施工费工价差调整、变更、签证、索赔——多因素引起综合单价调整时,已完成工程款计算;程款1、先按计算原合同价款2、再分别计算各因素引起的调整额3、汇总到已完成工程款规费、税金工程量增加超过15%,超过15%以上部分的工程量,综合单价予以调低;工程量增加超高15%某月实际完成的量,不能判断是否超过15%,累计到哪个月增量超过15%,既在哪个月开始调工程量调减超过15%,减少之后剩余全部工程量,综合单价予以调高。

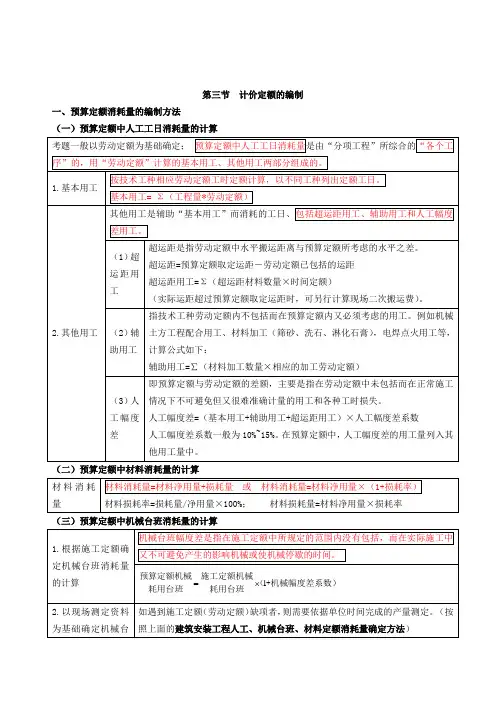

【造价工程师】2018造价-案例-精讲班-47、(2018)第三章-定额计算(二)

【造价工程师】2018造价-案例-精讲班-47、(2018)第三章-定额计算(二)

第三节计价定额的编制一、预算定额消耗量的编制方法(一)预算定额中人工工日消耗量的计算(二)预算定额中材料消耗量的计算(三)预算定额中机械台班消耗量的计算【例题3·案例题】已知某挖土机挖土,一次正常循环工作时间是40秒,每次循环平均挖土量0.3 m3,机械正常利用系数为0.8,机械幅度差为25%。

求该机械挖土方1000 m3的预算定额机械耗用台班量。

【参考答案】机械纯工作一小时循环次数=3600/40=90次/台时机械纯工作一小时正常生产率=90×0.3=27 m3/台班施工机械台班产量定额=27×8×0.8=172.8 m3/台班施工机械台班时间定额=1/172.8=0.00579台班/ m3预算定额机械耗用台班=0.00579×(1+25%)=0.00723台班/ m3挖土方1000 m3的预算定额机械耗用台班量=1000×0.00723=7.23台班二、概算定额和概算指标1.概算定额,2.概算指标,以单位工程为对象,以建筑面积或系统等为单位,规定的人材机消耗量和造价指标。

一般分为“建筑工程概算指标”,“设备及安装工程概算指标”。

三、投资估算指标以建设项目、单项工程或单位工程为对象,综合全过程的费用和成本,作为估算的依据。

第四节设计概算的编制一、单位工程概算的编制(一)土建工程概算1.概算指标法结构变化修正概算指标(元/m2)=J+Q l P l-Q2P2式中:J——原概算指标;Q1——换入新结构的数量;Q2——换出旧结构的数量;P1——换入新结构的单价;P2——换出旧结构的单价。

2.类似工程预算法类似工程造价资料只有人工、材料、机械台班费用和措施费、间接费时可按下面公式调整:D=A•KK=a%K l+b%K2+c%K3+d%K4+e%K5式中D——拟建工程单方概算造价;A——类似工程单方预算造价;K——综合调整系数;a%、b%、c%、d%、e%——类似工程预算的人工费、材料费、机械台班费、措施费、间接费占预算造价的比重,如a%=类似工程人工费(或工资标准)/类似工程预算造价×100%,b%、c%、d%、e%类同;K1、K2、K3、K4、K5——拟建工程地区与类似工程预算造价在人工费、材料费、机械台班费、措施费和间接费之间的差异系数,如:K1=拟建工程概算的人工费(或工资标准)/类似工程预算人工费(或地区工资标准),K2、K3、K4、K5类同。

一级造价工程师《建设工程计价》重点思维导图

一级造价工程师《建设工程计价》重点思维导图

项目决策与工程造价的关系
项目决策的内容是决定工程造价的基础 项目决策的深度影响投资估算的精确度 工程造价的数额影响项目决策的结果
建设规模
建设地区及建设地点(厂址)
影响工程造价的主要因素
技术方案 设备方案
工程方案
环境保护措施
投资估算的含义及作用
投资估算的概念及其编制内容
投资估算的阶段划分与精度要求
国外项目 我国项目
工程造价指标及其分类
工程造价指标的编制及使用
工程造价指标的测算
工程造价指标测算时应注意的问题 工程造价指标的测算方法
作为对已完或在建工程进行造价分析的依据
工程造价指标的使用
作为拟建类似项目工程计价的重要依据
作为反映同类工程造价变化规律的基础资料
指数的概念
工程造价指数的概念和分类
工程造价指数的概念及其编制的意义
分部分项工程和措施项目计价表的编制
投标报价的编制方法和内容
其他项目清单与计价表的编制 规费、税金项目计价表的编制
投标报价的汇总
投标文件的内容
投标文件编制时应遵循的规定
编制投标文件
投标文件的递交
投标保证金与投标有效期 投标文件的递交方式
对投标行为的限制性规定
联合体投标 串通投标
分部分项工程和单价措施项目清单与计价表的编制 总价措施项目清单与计价表的编制
其他项目清单的编制 规费税金项目清单的编制
工程量清单总说明的编制
招标工程量清单汇总
招标工程量清单编制示例
招标控制价与标底的关系
招标控制价的编制规定与依据
编制招标控制价的规定
招标控制价的编制依据
招标控制价计价程序
最高投标限价的编制

《建设工程计价思维导图》


交付使用资产明细表
建设工程竣工图纸
工程造价对比分析
编制条件
基本建设财务规则(财务部递81号令)
立项批复等
总概算等
竣工决算
编制
编制依据
可研、设计文件等 招投标文件等
各项合同等
.......
编制要求
编制程序
审核程序
审核
审核依据 审核方式
审核与批复
审核内容
批复
批复范围 批复内容
新增固定资产价值的概念和范畴
新增固定价值的确定方法
新增流动资产价值估算注意问题
新增资产价值的确定方法
共同费用的分摊 无形资产的计价原则
新增无形资产价值的确定方法
无形资产的计价方法
新增流动资产价值的确定方法
开评标
投标文件的澄清和说明(不改变实质性内容) 算术性错误修正
否决投标(违法或未实质性响应)
中标及合同
定标(经评审的最低投标价法/综合评估法)
评标报告内容及提交
中标人确定
公示中标候选人 确定中标人
中标通知书及签约准备
发出中标通知书 履约担保
设计采购施工总承包EPC
交钥匙总承包TURNKEY
分类工程总承包
设计概算编制
单位构成概算
利润 规费、税金
设备及工器具购置费
建筑工程费用
设计概算费用构成
单位构成综合概算
安装工程费用 设备及工器具购置费用
建筑工程费用
安装工程费用
设备及工器具购置费用
建设项目总概算
工程建设其他费用
预备费
建设期利息
生产或经营+∑(各种材料消 耗量*相应材料单价)+∑(各种施工机械消耗量* 相应施工机械台班单价)+∑(各施工仪器仪表消 耗量*相应施工仪器仪表台班单价)

2018年造价师考试《计价》必背知识点及真题练习(重点推荐)


【记忆技巧】 直接建设成本与项目的建设有直接关系: “地” 、设备、建筑安装、材料及劳务等。 间接建设成本与企业的费用有关:管理费、开工试车费、业主的行政费、生产前准备、运费 和保险费、地方税。 其他当地费用:临时设备、临时公共设施及场地的维持费,营地设施及其管理,建筑保险和 债券,杂项开支等。 运费及保险费:许可证及佣金。 【2014 年·单选】根据世界银行对工程项目总建设成本的规定,下列费用应计入项目间接 建设成本的是( ) 。 A.临时公共设施及场地的维持费 B.建筑保险和债券费 C.开工试车费 D.土地征购费 【答案】C 【解析】本题考查的是国外建设工程造价构成。项目间接建设成本包括项目管理费、开工试 车费、业主的行政性费用、生产前费用、运费和保险费及税金。参见教材 P3。 ●用于在估算时不可能明确的潜在项目,这些项目是必须完成的, 未明确项目 或它们的费用是必定要发生的。它是估算不可缺少的一个组成部分。 应 急 费 ●用于在估算达到了一定的完整性并符合技术标准的基础上,由于 不可预见准 物质、社会和经济的变化,导致估算增加的情况。不可预见准备金 备金 只是一种储备,可能不动用 建设成本上升费用 用于补偿直至工程结束时的未知价格增长 的准备金 不是为了支付工作范围以外的,不是应对天灾、罢工的
构成 ①材料费 ②加工费 ③辅助材料费 ④专用工具费
计算公式 材料净重×(1+加工损耗系数)×每吨材料综合 价 设备总重量(吨)×设备每吨加工费 设)×专用工具费 (①+②+③) ×专用工具费 率 率
⑤废品损失费 ⑥外购配套件费 ⑦包装费
(材料费+加工费+辅助材料费+专用工具费) (①+②+③+④) ×废品损 ×废品损失费率 根据相应的购买价格加上运杂费 (材料费+加工费+辅助材料费+专用工具费+ 废品损失费+外购配套件费)×包装费率 失费率 价格加运杂费 单计 (①~⑥)×包装费率

2018年造价工程师考试工程计价第一章知识点总结

2018年造价工程师考试工程计价第一章学习笔记第一章建设工程造价构成第一节概述一、我国现行建设工程造价的构成设备及工器具购置费工程费用建筑安装工程费建设投资建设用地费与项目建设固定资产投资——工程造价有关的其他费用工程建设工程造价是在建设期预计或与未来生产经营其他费用实际支出的建设费用有关的其他费用建设项目总投资基本预备费预备费涨价预备费建设期利息流动资产投资——流动资金流动资金=流动资产-流动负债二、世界银行建设工程造价的构成世界银行建设项目费用构成包括项目直接建设成本、项目间接建设成本、应急费、建设成本上升费用。

项目间接建设成本包括以下内容:(1)项目管理费1)总部人员的薪金和福利费,以及用于初步和详细工程设计、采购、时间和成本控制、行政和其他一般管理的费用。

2)施工管理现场人员的薪金、福利费和用于施工现场监督、质量保证、现场采购、时间及成本控制、行政及其他施工管理机构的费用。

3)零星杂项费用,如返工、旅行、生活津贴、业务支出等。

4)各种酬金。

(2)开工试车。

指工厂投料试车必需的劳务和材料费用。

(3)业主的行政性费用。

指业主的项目管理人员费用及支出。

(4)生产前费用,指前期研究、勘测、建矿、采矿等费用。

(5)运费和保险费,指海运、国内运输、许可证及佣金、海洋保险、综合保险等费用。

(6)税金,指关税、地方税及对特殊项目征收的税金。

应急费包括未明确项目的准备金和不可预见准备金,1)未明确项目准备金是用于在估算时不可能明确的潜在项目,这些项目是必须完成的,或它们的费用是必定要发生的。

它是估算不可缺少的一个组成部分。

2)不可预见准备金用于在估算达到了一定的完整性并符合技术标准的基础上,由于物质、社会和经济的变化,导致估算增加的情况。

不可预见准备金只是一种储备,可能不动用。

建设成本上升费用用于补偿直至工程结束时的未知价格增长。

第二节设备及工器具购置费用的构成和计算设备及工、器具购置费用是由设备购置费和工具、器具及生产家具购置费组成的,它是固定资产投资中的积极部分,其在工程造价中比重增大,意味着生产技术的进步和资本有机构成的提高。

2018年造价工程师考试《计价控制》讲义完整版

2018造价工程师《计价控制》讲义第一章第一节3月10日2018造价工程师《计价控制》讲义第一章第一节一、世界银行工程造价的构成世界银行对项目的总建设成本(相当于我国的工程造价)作了统一规定,工程项目总建设成本包括直接建设成本、间接建设成本、应急费和建设成本上升费。

【考点】区分直接建设成本成间接建设成本,记忆间接成本(总部管理费、行政性费用、地方税、运费和保险费)【考点】区分应急费成成本上升费、未明确项目的准备金和不可预见准备金(一)项目直接建设成本如:场外设施费用、仪器仪表费、服务性建筑费用、车辆费等等(二)项目间接建设成本:(1)项目管理费(2)开工试车费(3)业主的行政性费用(4)生产前费用(5)运费和保险费(6)地方税(三)应急费(1)未明确项目的准备金:包括在做成本估算时因为缺乏完整、准确和详细的资料而不能完全预见和不能注明的项目,并且这些项目是必须完成的,或它们的费用是必定要发生的。

【不是为了支付工作范围以外可能增加的项目,不是用以应付天灾、非正常经济情况及罢工等情况,也不是用来补偿估算的任何误差】(2)不可预见准备金:用于估算达到到一定的完整性并符合技术标准的基础上,由于物质、社会和经济的变化,导致估算增加的情况。

此种情况可能发生,也可能不发生。

(四)建设成本上升费用补偿直至工程结束时的未知价格增长。

我国造价构成中1)基本预备费也称不可预见费,指量的变化预留2)涨价预备费指价的变化预留。

【历年真题】(04年)世界银行关于不可预见准备金的表述,正确的是(B)。

A.支付估算时不可能明确的潜在项目费用B.支付由于物质、社会和经济的变化而导致估算增加的费用C.支付建设成本上升费用D.专为建筑材料价格上涨所设定的费用(05年)根据世界银行规定,下列各项中可以计入项目直接建设成本的是(B)。

A.前期研究费B.临时公共设施费C.开工试车费D.地方税(10年)按世界银行工程造价的构成,下列费用中属于项目间接建设成本的是(C) A.土地征购费B.场外设施费C.生产前费用D.未明确项目准备金(08年)下列费用中,不属于工程造价构成的是(C)。
