天润国际土方开挖施工方案
土方开挖工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目土方开挖工程2. 工程地点:XX市XX区XX街道3. 工程规模:本工程土方开挖总量约为XX万立方米,涉及多个施工区域,包括基础开挖、边坡开挖等。
4. 工程工期:根据工程量及施工进度计划,预计工期为XX个月。
二、施工准备1. 施工组织设计根据工程特点,编制详细的施工组织设计,明确施工流程、施工方法、施工工艺、施工设备、施工人员等。
2. 施工方案编制结合工程实际情况,编制详细的土方开挖工程施工方案,包括施工顺序、施工方法、施工工艺、施工设备、施工人员等。
3. 施工图纸及技术资料收集整理相关施工图纸及技术资料,为施工提供依据。
4. 施工现场准备(1)施工现场平整,确保施工道路畅通。
(2)施工区域围挡,确保施工安全。
(3)施工临时设施搭建,包括办公室、宿舍、食堂、卫生间等。
5. 施工人员及设备(1)施工人员:组织施工队伍,明确施工人员职责,确保施工质量。
(2)施工设备:根据施工需求,配备挖掘机、装载机、自卸汽车等施工设备。
三、施工方法及工艺1. 施工顺序(1)先进行基础开挖,确保基础工程顺利进行。
(2)然后进行边坡开挖,保证边坡稳定。
(3)最后进行其他区域的土方开挖。
2. 施工方法(1)基础开挖:采用挖掘机进行开挖,人工配合清底。
(2)边坡开挖:采用挖掘机进行开挖,人工配合修坡。
(3)其他区域土方开挖:采用挖掘机进行开挖,自卸汽车运输。
3. 施工工艺(1)基础开挖:先开挖边沟,然后逐步开挖基础。
(2)边坡开挖:先开挖边坡平台,然后逐步开挖边坡。
(3)其他区域土方开挖:根据实际情况,采用分层开挖、分段开挖等方法。
4. 施工质量控制(1)严格按照施工图纸及规范要求进行施工。
(2)加强施工过程中的质量检查,确保施工质量。
(3)对不合格的工程部位进行整改,确保工程合格。
四、施工设备1. 挖掘机:用于基础开挖、边坡开挖及其他区域土方开挖。
2. 装载机:用于装载土方,配合挖掘机进行土方运输。
土方开挖专项方案样板

一、方案概述本方案针对土方开挖工程,旨在确保施工安全、高效、环保,满足工程质量和工期要求。
本方案适用于一般工业与民用建筑物、构筑物的基槽和管沟以及大面积平整场地等土方工程。
二、适用范围1. 适用工程类型:一般工业与民用建筑物、构筑物的基槽和管沟以及大面积平整场地等土方工程。
2. 适用施工环境:地形地貌适宜、地质条件良好、地下管线及设施布局合理的施工场地。
三、施工准备1. 技术准备(1)熟悉施工图纸,编制土方开挖施工方案并经审批。
(2)对施工人员进行技术交底,确保施工人员掌握施工工艺、安全操作规程及注意事项。
2. 主要机具(1)挖掘机(正铲、反铲、拉铲、抓铲等)(2)装载机(3)自卸汽车(4)测量仪器(5)铁锹(尖头与平头两种)(6)手推车(7)手锤、梯子、铁镐、撬棍、龙门板、小白线或20#铅丝、钢卷尺、坡度尺等。
四、施工方法1. 土方开挖(1)根据设计要求,按比例放坡,确保边坡稳定。
(2)机械开挖与人工配合,提高开挖效率。
(3)开挖过程中,确保边坡、槽底及地下管线、设施安全。
2. 边坡处理(1)边坡修整,确保坡度符合设计要求。
(2)边坡喷浆、挂网等防护措施,防止边坡坍塌。
3. 槽底处理(1)机械开挖至设计标高后,人工清理槽底,确保槽底平整。
(2)槽底修整后,进行质量检查验收。
4. 排水措施(1)设置排水沟,确保开挖过程中积水及时排出。
(2)地面设置截水沟,防止地表水流入开挖区域。
五、安全措施1. 施工人员安全(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)机械操作人员必须持证上岗,熟练掌握操作技能。
2. 边坡安全(1)边坡稳定性检测,确保边坡安全。
(2)边坡防护措施,防止边坡坍塌。
3. 机械安全(1)机械设备定期检查、保养,确保设备运行正常。
(2)机械操作人员必须遵守操作规程,防止机械伤害。
六、环保措施1. 噪音控制(1)合理安排施工时间,降低噪音污染。
(2)机械设备使用低噪音设备,减少噪音排放。
天润城土方开挖方案

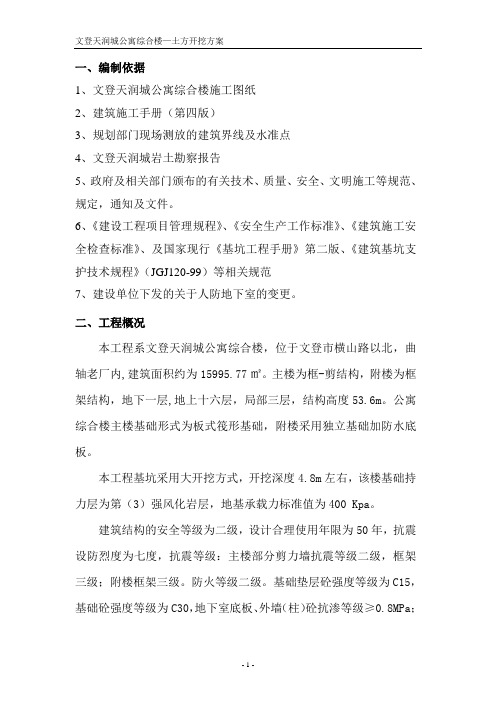

一、编制依据1、文登天润城公寓综合楼施工图纸2、建筑施工手册(第四版)3、规划部门现场测放的建筑界线及水准点4、文登天润城岩土勘察报告5、政府及相关部门颁布的有关技术、质量、安全、文明施工等规范、规定,通知及文件。
6、《建设工程项目管理规程》、《安全生产工作标准》、《建筑施工安全检查标准》、及国家现行《基坑工程手册》第二版、《建筑基坑支护技术规程》(JGJ120-99)等相关规范7、建设单位下发的关于人防地下室的变更。
二、工程概况本工程系文登天润城公寓综合楼,位于文登市横山路以北,曲轴老厂内,建筑面积约为15995.77㎡。
主楼为框-剪结构,附楼为框架结构,地下一层,地上十六层,局部三层,结构高度53.6m。
公寓综合楼主楼基础形式为板式筏形基础,附楼采用独立基础加防水底板。
本工程基坑采用大开挖方式,开挖深度4.8m左右,该楼基础持力层为第(3)强风化岩层,地基承载力标准值为400 Kpa。
建筑结构的安全等级为二级,设计合理使用年限为50年,抗震设防烈度为七度,抗震等级:主楼部分剪力墙抗震等级二级,框架三级;附楼框架三级。
防火等级二级。
基础垫层砼强度等级为C15,基础砼强度等级为C30,地下室底板、外墙(柱)砼抗渗等级≥0.8MPa;框架梁板柱砼强度等级为C30。
本工程建筑物室内地面标高+0.000相当于38.900m;场地地面平均绝对标高为 36.500m ,相对标高为 -2.4m 。
三、工程地质条件根据场地地质勘查报告及设计图纸标明:场地地势较平坦,稳定性良好。
持力层为强风化花岗岩,地基承载力标准值fk=400kpa,持力层坡度较大。
土质:第(1)表层土,未提供承载力第(2)残积土,地基承载力特征值为FaK=170Kpa第(3)强风化花岗岩,地基承载力特征值为FaK=400Kpa第(4)中风化花岗岩,地基承载力特征值为FaK=2000Kpa 地下水:地下水位埋深 1.80-3.00米,抗浮设计水位标高按照34.58米,水位年变幅为0.50-1.00米,地下水类型为上层滞水,水量较小,主要赋于填土层,补给来源为大气降水,主要排泄方式为蒸发。
土方开挖施工方案模板(3篇)

第1篇一、工程概况1.1 工程名称:______工程1.2 工程地点:______市______区______街道1.3 工程规模:______平方米1.4 工程类型:______(住宅、商业、工业等)1.5 施工单位:______有限公司1.6 设计单位:______设计院1.7 监理单位:______工程监理有限公司二、施工组织设计2.1 施工部署2.1.1 施工现场平面布置图2.1.2 施工进度计划2.1.3 施工人员组织结构图2.2 施工方案2.2.1 施工工艺流程2.2.2 施工质量控制措施2.2.3 施工安全措施2.2.4 施工环境保护措施三、施工准备3.1 施工材料3.1.1 土方开挖材料:挖掘机、自卸汽车、推土机等。
3.1.2 施工安全防护材料:安全帽、安全带、防护眼镜、耳塞等。
3.1.3 施工测量仪器:全站仪、水准仪、经纬仪等。
3.2 施工设备3.2.1 挖掘设备:挖掘机、装载机、自卸汽车等。
3.2.2 输送设备:皮带输送机、卷扬机等。
3.2.3 临时设施:施工便道、临时照明、排水设施等。
3.3 施工人员3.3.1 施工人员资质:所有施工人员均需具备相应的资格证书。
3.3.2 施工人员培训:对所有施工人员进行安全技术培训。
四、施工工艺4.1 土方开挖4.1.1 土方开挖前应进行地质勘察,了解土层分布、地下水位、地质构造等情况。
4.1.2 土方开挖应遵循自上而下分层开挖的原则,每层开挖厚度不宜超过1.5m。
4.1.3 开挖过程中,应保持边坡稳定,防止塌方事故发生。
4.1.4 开挖过程中,应设置排水沟,及时排除地面水和地下水。
4.2 土方运输4.2.1 土方运输采用自卸汽车进行,运输路线应合理规划,避免影响交通。
4.2.2 土方运输过程中,应采取覆盖措施,防止扬尘污染。
4.3 土方堆放4.3.1 土方堆放场地应平整、坚实,堆放高度不宜超过1.5m。
4.3.2 堆放土方应分类堆放,不同类别的土方应分开堆放。
土方整体开挖施工方案范本

土方整体开挖施工方案范本一、施工准备工作施工前应对工地进行详细踏勘了解,核实土方开挖范围内的障碍物、地下管线、文物古迹等的拆除、迁移和保护措施,并取得相应主管部门的批准。
根据施工图纸和现场实际情况,编制土方开挖专项施工方案,明确开挖范围、深度、边坡坡度、排水措施等。
做好施工机械的选型与配套工作,确保施工设备的数量、性能满足施工要求。
准备充足的土方开挖所需的材料,如砂、石、水泥等,并安排好材料的运输和堆放。
二、勘查现场与清理对施工区域内的地下管线、电缆、文物等进行详细勘查,并做好标记。
清除施工区域内的障碍物,如树木、垃圾等,确保施工场地的平整和清洁。
三、测量放线与降水根据设计图纸进行精确测量放线,确定开挖边界和标高。
根据地质条件和开挖深度,制定合理的降水措施,确保施工期间的安全。
四、土方开挖程序按照施工图纸和专项施工方案,进行分层分段开挖。
严格控制开挖深度和边坡坡度,确保土方开挖的稳定性和安全性。
及时清理开挖出的土方,保持施工区域的整洁。
五、挖土要点与要求挖土过程中,应注意保护周边建筑物和地下管线的安全。
挖土机械操作人员应熟悉机械性能,按照操作规程进行作业。
严格控制土方开挖的质量,确保开挖面的平整度和垂直度。
六、垫层施工与保护在土方开挖完成后,应及时进行垫层施工,防止基底受水侵蚀和冻胀。
垫层材料应符合设计要求,铺设应均匀、密实。
垫层施工完成后,应采取有效措施进行保护,防止在施工过程中受到损坏。
七、质量与安全控制施工过程中应定期进行质量检查,确保土方开挖和垫层施工的质量符合设计要求。
加强对施工现场的安全管理,设置明显的安全警示标志,确保施工人员的安全。
制定应急预案,对可能出现的突发事件进行预防和处理。
八、施工总结与验收施工完成后,应进行施工总结,分析施工过程中的经验教训,为今后的施工提供参考。
组织相关部门进行验收,确保土方开挖和垫层施工的质量符合设计要求和相关标准。
验收合格后,应及时办理工程移交手续,确保工程的顺利交付使用。
土方开挖施工方案范本(3篇)

第1篇一、工程概况1. 工程名称:XX工程项目土方开挖施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,土方开挖量约XX立方米。
4. 工程特点:本工程土方开挖量大,地质条件复杂,地下管线密集,周边环境敏感,施工安全风险较高。
二、施工组织与管理1. 施工组织架构:成立土方开挖施工项目部,负责整个施工过程中的组织、协调、指挥和监督。
2. 施工人员配备:项目部配备项目经理、技术负责人、施工员、安全员、测量员、材料员等岗位人员。
3. 施工设备配置:根据工程需求,配置挖掘机、装载机、自卸汽车、推土机、压路机等施工设备。
4. 施工进度计划:根据工程特点,制定详细的施工进度计划,确保工程按期完成。
三、施工准备1. 施工图纸及技术资料:收集整理施工图纸、地质勘察报告、施工组织设计等相关技术资料。
2. 施工现场:确定施工现场,平整场地,搭建临时设施,设置安全警示标志。
3. 施工材料:提前准备土方开挖所需的材料,如编织袋、土工布、防渗膜等。
4. 施工设备:对施工设备进行检修、调试,确保设备运行正常。
四、施工工艺与流程1. 施工工艺:(1)土方开挖:采用机械开挖为主,人工开挖为辅的方式。
(2)土方运输:采用自卸汽车运输,确保运输路线畅通。
(3)土方堆放:按照设计要求,合理堆放土方,避免影响周边环境。
2. 施工流程:(1)测量放线:根据设计图纸,进行测量放线,确定开挖范围。
(2)场地平整:对施工现场进行平整,清除障碍物。
(3)土方开挖:按照设计要求,分层开挖,确保开挖深度和宽度符合设计要求。
(4)土方运输:及时将开挖的土方运输至指定地点。
(5)土方堆放:按照设计要求,合理堆放土方,避免影响周边环境。
(6)土方回填:根据工程需要,对部分区域进行土方回填。
五、质量控制措施1. 土方开挖质量:(1)严格按照设计图纸进行开挖,确保开挖深度和宽度符合要求。
(2)对开挖的土方进行检测,确保土质满足设计要求。
土方开挖施工方案(机械化作业方案)精选3篇
《土方开挖施工方案(机械化作业方案)》一、项目背景本项目为[具体项目名称],位于[项目地点]。
该项目占地面积[具体面积]平方米,主要包括[项目主要建设内容]。
为确保项目的顺利进行,特制定本土方开挖施工方案。
项目场地现状为[场地现有情况描述],周边环境较为复杂,有[周边建筑物、道路等情况描述]。
土方开挖工程量较大,约为[具体土方量]立方米。
二、施工步骤1. 施工准备- 熟悉施工图纸和地质勘察报告,了解场地的地形地貌、土质情况和地下水位等信息。
- 编制施工方案,进行技术交底,明确施工工艺和质量要求。
- 组织施工人员和机械设备,确保人员和设备按时到位。
- 对施工现场进行测量放线,确定开挖边界和标高控制点。
- 修建临时道路和排水设施,确保施工场地的交通和排水畅通。
2. 土方开挖- 采用机械化作业方式,选用合适的挖掘机和装载机进行土方开挖。
- 按照从上到下、分层分段的原则进行开挖,每层开挖深度不超过[具体深度]米,分段长度不超过[具体长度]米。
- 在开挖过程中,及时进行测量和控制,确保开挖尺寸和标高符合设计要求。
- 对挖出的土方进行合理堆放,避免影响施工和周边环境。
3. 边坡支护- 根据地质情况和开挖深度,确定边坡支护方案。
- 对于土质较好、开挖深度较浅的边坡,可以采用自然放坡的方式进行支护。
- 对于土质较差、开挖深度较大的边坡,需要采用土钉墙、喷锚支护等方式进行支护。
- 在边坡支护施工过程中,严格按照设计要求进行施工,确保支护结构的稳定性和安全性。
4. 基底处理- 在土方开挖至设计基底标高后,及时进行基底处理。
- 对基底进行平整和夯实,清除基底的杂物和松散土。
- 如基底土质不符合设计要求,需要进行换填或加固处理。
5. 验收和移交- 土方开挖完成后,及时组织相关人员进行验收。
- 验收合格后,将基底移交下一道工序施工单位。
三、材料清单1. 机械设备- 挖掘机[具体型号和数量]台。
- 装载机[具体型号和数量]台。
天润花园(施工用)施工组织设计新.
北京天润花园2、工程概况2.1、总体简介2.5工程特点与难点2.5.1、施工工期紧:本工程定额工期为1144天,合同工期为549天,比定额工期少595天,并且还有高考期间,中央、北京市政府重要活动期间,政府对施工时间的限制,因此,阶段时间内资源投入大,对总承包商的管理、协调、组织能力要求较高。
2.5.2、冬雨期的影响:施工总工期内缝两个冬期和两个雨季,其中基础工程施工在冬期,九层以上主体结构及二次结构施工在雨期,因此,合理的安排和组织是项目部管理中的重中之重。
2.5.3、施工场地小:现场内只有西南侧、西北侧有部分零星空地可搭设办公室、食堂、宿舍等临时设施。
基础施工时,材料堆放、施工机械设备场地现场内均难以布臵,坑边还有降水井,场内形成不了环形道路,基础施工时,施工场地严重不足和无法设臵循环通道而造成运输困难将是施工面临的最大难题,基础结构及肥槽回填土施工完成,利用车库顶板作材料堆场后,施工现场狭小的矛盾才能缓解。
2.5.4、层高较高:2#楼地下部分层高为5.05m~5.2m,给模板和混凝土施工带来一定难度。
2.5.5、标高变化多,部分轴线非正交:本工程同层内标高不一,部分轴线为斜交,给测量放线带来一定难度。
3、施工部署3.1、施工组织为确保本工程全方位的组织管理能够顺利实施,我公司将调配具有丰富施工经验、年富力强、有类似工程管理经验获得过北京市结构“长城杯”的工程技术人员和管理人员组成项目经理部。
组织机构见附表。
本工程将采用项目管理法施工,我公司将按照多年来积累的成功的项目管理经验来运作和管理该项目,形成以项目经理部为核心,以项目合同管理和成本控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。
同时,项目经理部在公司总部领导下充分发挥企业整体优势,高效地组装和优化社会生产要素。
严格按照以GB/T19002及ISO9002标准建立的质量保证体系来运作,形成以全面质量管理为中心,以专业管理和计算机辅助管理相结合的科学化管理体制,以出色的实现我公司的质量方针和本工程质量目标,以及对业主的承诺。
工程大面积开挖施工方案
工程大面积开挖施工方案一、工程概况本工程为某市城区改造工程,涉及到大面积的土地开挖工作。
总面积约为50000平方米,主要包括道路改建、地下管线铺设等工作。
该项目的开挖工作将对周边环境和交通造成一定影响,因此需要严格按照相关规定和程序进行施工,确保工程质量和安全。
二、施工前的准备工作1. 勘察设计:在施工前,需要对工程现场进行详细的勘察设计工作,确定土方开挖的范围、深度和施工方法。
同时还需要对周边环境进行综合考虑,制定相应的环境保护措施。
2. 立项审批:在施工前需要进行工程立项审批工作,各相关部门需要对工程项目进行审批,并下发相关许可证和证件。
3. 物资准备:根据工程设计和施工计划,准备好所需的施工材料、设备以及其他必要的物资。
4. 围挡搭建:在施工前需要对施工现场进行围挡搭建,确保施工现场的安全和封闭。
同时还要对现场进行警示标识,提醒交通和行人注意施工现场,避免发生安全事故。
5. 施工人员安排:根据工程需要,安排好施工人员,包括工程技术人员、施工人员、监理人员等。
6. 环保措施:根据环保要求,制定相应的环保措施方案,保护周边环境。
三、施工方案1. 土方开挖:按照设计要求和勘察结果,对工程现场进行土方开挖工作。
在开挖过程中,需要注意土方的堆放和清运,避免影响周边环境。
2. 基坑开挖:对需要进行地下结构施工的区域进行基坑开挖。
在开挖过程中,需要按照设计要求进行基坑支护和固土工作,确保基坑的稳定和安全。
3. 地下管线施工:在土方开挖和基坑开挖过程中,需要对地下管线进行布设和施工。
需要注意地下管线与土方开挖和基坑开挖的协调,避免对地下管线造成影响。
4. 施工安全:在施工过程中需要加强施工安全管理,确保施工人员的安全。
需要对施工现场进行安全防护和警示标识,避免发生安全事故。
5. 环保措施:在施工过程中需要严格按照环保要求进行施工,对施工现场的环境保护和治理,确保周边环境不受影响。
六、施工管理1. 施工进度管理:对施工进度进行详细的管理和监督,确保工程进度按照计划进行。
扬州天润国际大厦模板工程施工方案(新)
天润国际大厦模 板 施 工 方 案编制:,审核:,审批:,南通麒麟建筑安装工程有限公司 年月日1目录一、概述.....................................................................................................3 二、编制依据............................................................................................. 4 三、模板工程概况 ....................................................................................4 四、模板工程施工部署 ............................................................................5 五、模板施工............................................................................................. 6 六、模板工程质量保证措施 ..................................................................13 七、模板工程安全技术措施与成品保护 ..............................................152一、概述1.1、 工程概况本工程为天润国际大厦工程,工程位于扬州市邗江区邗江大道东侧,文昌路南侧,北为供电大厦用地,东、南临兰苑小区。
总建筑面积为 26608.26m2,建筑总高 92m,地下 1 层,地上 21 层(不计构架),裙房 4 层。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土方开挖专项施工方案天润国际城住宅项目二期工程编制人:职称(职务):审批人:职称(职务):审核人:职称(职务):河北建设集团有限公司年月日目录第一节编制说明 (3)1. 土方开挖工程施工目标 (3)2. 编制依据 (3)第二节工程概况 (4)1. 工程简介 (4)2. 工程地貌 (4)第三节施工准备 (4)1. 生产准备 (4)2. 定位控制 (5)3. 测量放线及测量控制桩点保护 (5)4. 其他准备 (6)第四节施工部署 (6)1.施工段划分及施工顺序 (6)2.组织部署 (6)3.机型设备 (8)4.测量仪器 (8)第五节工艺流程 (8)1.施工顺序 (8)2.施工方法 (8)第六节基坑回填 (9)1.基坑回填要求 (9)2.土方压实系数控制及检测 (10)第七节质量要求及注意事项 (10)1.质量要求 (10)2.注意事项 (11)第八节质量保证措施 (12)1.组织保证措施 (12)2.技术保证措施 (12)3.生产保证措施 (12)第九节安全文明施工 (12)第十节应急预案 (13)1.土方坍塌的预防和监控措施 (13)2.基坑土方坍塌现场应急措施 (14)第一节编制说明1.土方开挖工程施工目标(1)工期目标:单栋楼计划开挖工期如下表所示:(2)质量目标:一次成优。
无偏位、无漏挖、无超挖。
(3)安全目标:无人身伤害事故、无机械事故、无边坡塌方事故、无中毒事故、无农民工群体恶性事故。
2.编制依据(1)国家建设工程法律法规相关规定(2)总承包施工合同(3)施工组织设计(4)国家规范《建筑工程施工质量验收统一标准》(GB50300-2013)《工程测量规范》(GB50026-2007)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑地基处理技术规范》(JGJ79-2012)《建筑边坡工程技术规范》(GB50330-2013)《建筑基坑工程检测技术规范》(GB50497-2009)《建筑施工安全检查标准》(JGJ59-2011)《建筑机械使用安全技术规程》(JGJ33-2012)《施工现场临时用电安全技术规范》(JGJ46-2005)第二节工程概况1.工程简介(1)、车库部位筏板厚度800mm,筏板顶相对标高-5.3米;相对基槽底标高为-6.1。
(2)主楼筏板厚度250mm,筏板顶相对标高-5.4米,相对基槽底标高-5.9米。
2.工程地貌施工现场自然地坪标高整体趋势,东高西低,高差约“1”米,现场车库部位与主楼交施工。
第三节施工准备1.生产准备(1)根据开挖顺序,垫实运土车行驶道路。
土方开挖期间的临时道路采用原地取土并用挖机碾压夯实处理。
(2)在基坑周边布置大灯确保夜间施工的正常进行。
基坑周边大灯布置,要求转角处必须布置,其它部位按间距不大于50米设置。
(3)提前做好进入基坑的安全马道设计工作,并将材料备好,便于基槽开挖后能够及时完成马道安装工作,确保基槽内人员上下的便捷、安全。
(4)测量仪器必须有备用,避免意外情况发生不能连续作业。
(5)劳动力准备充足,确保人工一次性将余土清理完毕,让机械清理出作业面。
避免后续大量的人工倒运土方工作。
(6)建设单位、监理单位以及施工单位三方一同在土方开挖前确定好现场的自然地坪标高并办理签字确认手续。
2.定位控制(1)首先核对基础结构图,进行施工操作图设计,设计出基槽底标高控制图。
(2)初始开挖,先挖出探坑,确定出基槽底标高,将标高测放至基槽内,便于使用。
然后继续开挖,待基槽开挖出作业面后,及时将平面控制线测放出,并根据开挖进度及时复核,及时将槽底标高不同处的分界点测放出来。
最大限度地使用机械机械开挖。
(3)机械开挖时,预留不少于300mm厚进行人工铲平,避免基槽土受机械扰动。
3.测量放线及测量控制桩点保护(1)在基坑开挖之前,对建筑物所有的定位桩进行测量核准。
(2)对场边道路及场内的临时设施做好定位标记,以备观测。
(3)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线。
(4)在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引用大方木桩深打后钉上铁钉并加以保护。
(5)所有的测量木桩、红线点一经核实后,项目部落实专人对其进行定期检查复核,以确保测量的准确性。
4.其他准备(1)土方开挖前应请示甲方地下障碍物是否清除和处理完毕。
自然地坪标高三方共同见证签字确认手续完善。
(2)建筑物位置的定位控制桩,标高水平桩及开槽灰线尺寸必须经项目质量部门检验合格,并报监理检查确认,预检手续必须经项目质量部门检验合格,并报监理检查确认,预检手续齐全。
(3)在危险地段设立明显标志,值班管理人员根据实际情况合理安排开挖顺序,防止错挖和超挖。
(4)挖出的土根据建设单位指定的临时堆放场地放置。
(5)施工机械进入现场及运土路线所经道路,运输队伍应事先经过检查做好协调准备工作。
(6)在施工机械无法作业的部位和修整坡度,清理槽底等,均应配备人工进行。
(7)工长、技术员,测量员,施工班组长熟悉图纸,做好各项技术交底工作。
(8)其他建设单位及当地执法部门的相关要求准备妥当。
第四节施工部署1.施工段划分及施工顺序(1)总体思路:首先1-2段车库与5#、6#同时开挖,其次开挖3段车库基坑,3段车库开挖完成后最后开挖7#。
(2)开挖截面划分:基坑土方开挖到有效标高以上300mm,同时进行电梯坑与集水坑开挖,预留不少于300mm厚土层进行人工开挖,预留土层进行人工开挖。
(3)土方开挖坡度系数:m=0.67。
(4)施工顺序:车库区域2段车库→6号楼→1段车库→5#→3段车库→7#。
土方堆放在甲方指定的部位,计划占用时间8月1日至10月1日。
2.组织部署(1)为有序指导本工程的土方开挖工作,特成立土方开挖指导小组,小组组织体系如下:图4.2 土方开挖领导小组(2)管理分工3.机型设备拟投入4台挖掘机(200型),主楼两栋楼同时开挖,地库2台挖机,小挖掘机配合施工,每台挖掘机配备3台自卸汽车。
4.测量仪器第五节工艺流程1.施工顺序控制点引测→土方开挖→修坡→整平→留足预留土层→清基槽→验槽2.施工方法2.1工程测量(控制点引测)(1)平面控制网的测设1)平面控制网布设原则a.平面控制遵循先整体、后局部,高精度控制低精度的原则。
b.控制点应选在通视条件良好、安全、易保护的地方。
c.桩位必须用混凝土保护,需要时用钢管进行围护,用红油漆作好标记。
2)控制点的建立先用经纬仪根据平面控制网放出建筑物轴线,并在场地上做好轴线控制点,并不定期进行复测,尤其是在正式测放前,需进行复核,无误再进行细部测放。
控制点的做法为用木桩或钢筋打入地下,地面上留100~200mm高度,在控制点外砌2~3皮砖,中间浇捣素混凝土至控制点面,防护受外界扰动产生误差。
(2)高程控制网布设高程控制网依据建设单位提供场区内高程控制基点测设。
根据地下工程与上部结构工作分段进行的特点,高程控制网分段测设,但为了保证标高精度一致,要及时进行复测,每周一次为宜。
高程控制网的精度等级及测量方法:根据《工程施工测量规范》标高控制网拟采用三等水准测量方法测定。
水准测量的主要技术要求应符合:每千米高差误差5mm,路线长度≤50 km,观测次数往返各一次,附合闭合差±12L1/2 mm(注:L为往返测段附合水准路线长度km)测量仪器选用DSZ2型水准仪,往返观测。
水准观测的技术要求符合:视线长度≤75 m,前后视距较差≤3m,前后视距累积差≤6m,视线离地面最低高度0.3m,基辅分划读数差2.0mm,基辅分划所测高差之差3.0mm。
2.2 土方开挖土方开挖施工段划分、施工顺序以及开挖深度等详见第四节施工部署。
(1)验槽坑底清理干净后,进行桩基检测,放出轴线控制点,检查桩位移、标高是否符合设计、规范要求,对偏差过大的桩应立即上报,及时处理。
合格后可以进入下一步的工序施工。
准备好地质勘察报告、施工方案、技术交底、基槽平面示意图、施工日志,向建设单位或监理单位提交基槽验收申请报告(附基槽自评报告),申请验槽。
验槽前,必须确保基坑周边安全防护就下槽马道安全、可靠、到位。
第六节基坑回填1.基坑回填要求(1)基槽超挖或有暗浜时应将淤泥清楚干净,采用1:1砂石分层(层厚≤300)回填,压实系数≥0.93。
(2)待主体结构施工至地面以上并待建筑防水施工完成后,地下室外墙四周应及时采用粘土或中粗砂分层夯实,压实系数≥0.93;地下室沉降缝间的空隙用中粗砂填实。
(3)基础施工完成后,距主体墙800宽范围内采用3:7灰土分层回填并夯实,其余部分采用素土回填并分层夯实,压实系数≥0.93,回填应在基础四周同时对称进行。
2.土方压实系数控制及检测(1)灰土回填:1)严格控制配合比,体积比3:7。
在坑上拌合均匀后方可使用,不得在槽内拌合,拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。
2)控制含水量:用手将灰土紧握成团,两指轻捏即碎为宜。
3)分层厚度:采用小型压路机进行面层压实,分层厚度控制在每层200~300mm。
为避免压实过程中破坏外墙防水层,应控制压路机距墙距离,该距离不宜小于200mm。
此处采用冲击夯进行夯实处理。
4)夯实遍数:每层夯实至少三遍以上。
(2)素土回填:1)分层厚度:采用小型压路机进行面层压实,分层厚度控制在每层200~300mm。
2)夯实遍数:每层夯实至少三遍以上。
(3)压实系数检验方法:采用环刀法进行检测,每50~100㎡抽取一个点,检测合格后,方可进入下一层的回填夯实工作。
第七节质量要求及注意事项1.质量要求(1)主控项目1)土方开挖基槽的平面位置正确。
2)土方开挖的槽底标高正确。
3)土方开挖的边坡安全防护到位,满足要求。
4)土方开挖边坡的变形观测满足要求。
(2)一般项目1)土方开挖后基槽排水措施满足要求。
2)放坡开挖的坡顶、坡脚边线整齐。
(3)质量验收标准2.注意事项(1)开挖前,检查工程桩施工记录,查看是否有高出设计标高的桩,如有开挖时应提前注意。
(2)土方开挖前,应仔细研究地质勘察报告,明确地下构筑物、市政管线的具体位置,便于提前注意。
(3)开挖出作业面后第一次引入的槽底标高、平面控制线,项目工程师应牵头组织验收,并上报监理单位验收,验收合格后再进行大面积开挖。
(4)机械接力开挖应保持足够的安全距离,基槽底部跟槽的管理人员、作业人员严禁进入机械的作业半径内。
(5)夜间施工应确保充足的照明。
(6)土方开挖过程中如遇古墓、防空洞等地下构筑物、市政管线,应及时上报监理单位、建设单位,不得擅自处理。
(7)土方场内倒运,自卸装载车出场时,应确保泥不上路,采取轮胎冲洗措施。
第八节质量保证措施1.组织保证措施(1)项目部明确责任分工,科学管理,做到各司其责、凡事有人管、出事有人处理。
