跨越架搭设作业指导书样本
跨越架搭设作业指导书

跨越架搭设作业指导书文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]编号:Q/001跨越架搭设作业指导书编写:年月日审核:年月日批准:年月日作业负责:作业日期年月日时至年月日时一、规范性引用文件本工程引用下列中华人民共和国国家规程及企业标准1.GB50233-2005 《110 ~ 500千伏架空送电线路施工及验收规范》2.DL/ 电力建设安全工作规程(第2部分:架空电力线路)3.DL/T5106一1999 跨越电力线路架线施工规程4.Q/HDTG 1001-2000 《质量手册》二、基本规定在跨越施工困难的地方,因带电跨越危险性较大,故在选择跨越施工方案时,应优先选择停电跨越方案。
有下列特点之一的跨越称为特殊跨越:1)被跨运行电力线架空地线高度大于30m。
2)被跨越电力线电压等级为330kV及以上。
3)跨越交叉点下有河流、水塘或其他复杂地形。
4)线路交叉角小于30°或跨越宽度大于70m。
特殊跨越的施工技术方案,需经有关部门审核批准。
跨越架应具有在安全施工允许的条件下本身自立的强度,并能满足施工设计强度的要求。
跨越架的组立必须牢固可靠、所处位置准确。
2.5跨越不停电电力线的跨越架,应适当加固并应用绝缘材料封顶。
2.6跨越架架顶的横辊要有足够的强度,且横辊表面必须使用对导线磨损小的绝缘材料。
如用金属杆件作横辊,则必须在其上包胶。
2.7跨越架经使用单位验收合格后方可使用,跨越架上应按有关规定悬挂醒目标志。
2.8强风、暴雨过后应对跨越设施进行检查,确认合格后方可使用。
2.9搭设和拆除跨越架时应设安全监护人,参加跨越不停电线路的施工人员必须熟练掌握跨越施工方法并熟悉安全措施,经本单位组织培训和技术交底后方可参加跨越施工。
跨越不停电电力线架线施工前,应向运行部门书面申请“退出重合闸”,落实后方可进行不停电跨越施工。
2.10跨越架中心线应与遮护宽度B的中心线重合。
跨越架架顶宽度(横线路方向有效遮护宽度)B按下式计算:B≥[2(Zx+十b]/sin式中:B—跨越架架顶宽度,m;Zx—施工线路导线或地线等安装气象条件下在跨越点处的风偏距离,m;b—跨越架所遮护的最外侧导、地线间在横线路方向的水平距离,m;—跨越交叉角,跨越架架面在被跨越线路导线发生风偏后仍应与其保持的最小安全距离(D min)跨越架架面或拉线与被跨越电力线路导线的最小水平距离D=Zx+D min式中:D —跨越架架面距被跨越电力线路带电体的最小水平距离,m;D min—发生风偏后尚应保持的最小安全距离,m;Zx—风偏距离,m三、施工准备1. 人员的要求2.危险点辨识和预控措施通用部分作业过程3.毛竹跨越施工工器具材料配置表4.本工程交叉跨越明细表5.本工程跨越架详情表四、作业过程1.安全措施施工作业票的安全措施可替代本指导书的安全措施。
特殊跨越施工作业指导书

版本编号:Q/TSBD-QZW-7.5-(缆)4-1.0工艺编号:2011-0302010000XXXX工程特殊跨越施工作业指导书批准:年月日审核:年月日编制:年月日作业负责人:作业日期:年月日至年月日xxxx 工程公司XXX项目部目录一、工程概述二、编制依据三、适用范围四、标准化作业流程图五、准备阶段六、作业阶段七、跨越施工组织措施八、跨越施工安全责任记录12一、工程概述工程概况:1、工程规模:本工程跨越xx kV 线路xx 条,跨越xx kV 线路xx 条;通讯线xx 处,跨越xx 高速xx 次,xx 公路xx 次;跨越xx 河xx 次,水渠xx 条。
拟采用xx 跨越架。
跨越电力线架顶用xx 封顶及xx 封顶。
2、工程地点:xx 区xx 镇xx 村3、平面布置图(根据施工图绘制,图中应标明施工段落、牵张机、导线布置 等)二、编制依据三、适用范围1、使用说明:1.1跨越架的分类:本工程拟采用xx 跨越形式序号 内 容1 《国家电网公司基建质量管理规定》2 《国家电网公司基建安全管理规定》3 《国家电网公司输变电工程施工工艺管理办法》4 国家电网公司最新颁布的相关工艺、质量、安全规定5 《电力建设安全工作规程》第2部分(架空电力线路)DL5009.2—20046 《110——500kV 架空送电线路施工及验收规范》 GB 50223——20057 《国家电网公司输变电工程标准工艺》(工艺标准库(2011年版)8 天津市电力公司和送变电工程公司颁发的相关规程、规定、相关文件 9本工程强制性条文实施计划10 本工程施工组织设计、安全文明实施细则本工程的设计图纸、文件及设计变更。
1.1.1为了保证架线工序顺利进行。
当架线施工段有跨越物时,应针对跨越物的大小、重要性及其它条件确定是否需要搭设跨越架和搭设何种型式的跨越架。
1.1.2跨越架的材料:xx跨越架1.1.3箭架立体结构跨越架(适于等级公路、高速公路)1.1.4双面立体结构跨越架。
跨越架搭设作业指导书

跨越架搭设作业指导书
编写人:
审核人:
批准人:
防城港嘉能电力工程有限公司
跨越架搭设作业指导书
1、适用范围
适用于架空送电线路工程跨越的公路(包括石子与土路)、铁路、通迅线、110kV及其以下电力线搭设跨越架作业。
2、 引用标准
2.1 国家《规程》、《规范》
《电力建设安全工作规程(第2部分:架空电力线路部分)》(DL5009·2-2004)
(3)对于380V电力线亦可采用停电后降线落地处理;若长时间停电困难,可搭设跨越架或采用相应规格的电缆线过渡(电缆线应埋入地下)。
(4)对电缆通讯线,事先必须征得业主同意后应尽量降到地面,并要有保护通讯电缆措施;无法降落的应搭设跨越架。
(5)在被跨越线路采取降线措施时,对降落段两端要做好补强措施,并在降落段内设安全警示围栏并且专人看守,控制人员进入降落区,降线后,被跨越线路对地面的距离必须≥5.5米。
6被跨的带电线路在施工期间,其自动重合闸装置必须退出运行,发生故障时严禁强行送电,此项工作必须在联系跨越时与供电部门确定下来。
7不停电跨越架线施工时,跨越架与被跨越电力线路导线之间的最小安全距离在考虑施工期间的最大风偏后不得小于下表3-4-5。
表3-4-5
被跨越电力线路电压等级
跨越架部位
≤10kV
35KV
5.跨越架拉线设置
(1)当跨越架搭设到四步高时必须带好拉线后方可接高。
(2)对于15米以下跨越架搭设采用≥φ6.2mm钢丝绳设外拉线,连接点采用≥φ32×1.3m钻桩(配挡土地锚)。
(3)对于15米以上跨越架搭设采用≥φ8.7mm钢丝绳设外拉线,连接点采用≥φ32×1.5m钻桩(配挡土地锚)。
跨越架搭设施工方案(工程科)

***************工程电力线路跨越架施工组织技术指导文件***************有限公司二〇一四年十月、工程概况本工程因****线~档跨越电力线路******************** 、 施工组织、、本跨越架采用Ø×、用钢管搭设跨越架时,钢管外观检查应无裂纹等缺陷。
用于主杆(即立杆)的弯曲应小于。
用于横杆的弯曲度应小于。
、钢管和钢管可以相互交叉、搭接使用时应确保连接牢靠,受力均匀。
、双排立杆纵距、横距、步距可视跨越的高度而定。
、一般要求见下表如现场地形复杂,被跨越物不等按现场地形确定横距。
、跨越架搭设时应由内向外,立杆应先两头再中间,先扎大横杆再扎斜拉杆。
排与排用小横杆及剪刀撑固定,设置剪刀撑时可隔杆设置。
、跨越架各杆件的搭设要求、立杆深度:根据土质而定,土质较松的立杆埋深米以上,土质较坚硬的立杆埋深米以上,如无法挖洞的现场立杆根部应绑扎扫地杆。
、立杆接长:钢管采用搭接的方法,接足有效部位,立杆接长垂直偏差不得大于。
、斜拉杆的接长和设置()斜拉杆与立杆的角度应在°~°,斜拉杆应埋入土中米。
()不能埋入土中的应和立杆根部交合处绑扎,纵向间距每隔~根设不同方向一组,严禁三步以上不设斜拉杆。
()外抛斜拉杆应竖直埋入土中米以上,用力压到搭设应绑扎的部位,根部夯实。
、固定要求跨越架的主杆、横杆应错开搭接,搭接长度不得小于米,固定时卡扣螺栓要紧固到位,防止松动。
、搭设程序、跨越架搭设应由下而上,立杆要竖直夯实后再进行固定连接,大横杆应设在被跨越物立杆的外侧,工具材料,操作人员都必须在大横杆的外侧,在高压线搭设跨越架时要专人监护,传递钢管不能接触带电线路及被跨越物。
、拆除时应先上后下,拆除前检查薄弱环节,加固后先拆除封顶杜邦丝绳索、连接杆、拉线两侧小横杆,拆除大横杆、斜拉杆和立杆时,做到一步一清,严禁我分段或上下同时拆除,严禁将跨越架推到拆除。
、封顶要求、为了尽量减少导地线的磨损以及施工安全,应选用干燥的杜邦丝绳索进行封顶。
跨越高速公路施工标准化作业指导书

500kV吉辽四回铁沈1、2号线路工程跨越沈四高速公路施工作业指导书分发号:持有者:DS/JLSHS3-ZZ0*-2009东北电业管理局送变电工程公司500kV吉辽四回铁沈1、2号线路工程项目部500kV吉辽四回铁沈1、2号线路工程跨越沈四高速公路施工作业指导书批准人:年月日审核人:年月日编制人:年月日编制单位:东北电业管理局送变电工程公司500kV吉辽四回铁沈1、2号线路工程项目部目录1编写说明 (1)1.1目的 (1)1.2 范围 (1)1.3 引用文件 (1)2 工程概况 (2)2.1 工程简述 (2)2.2作业项目概况及工程量统计 (2)3 标准化作业流程图 (3)4 作业前准备工作 (4)4.1技术准备 (4)4.2作业人员准备 (4)4.3机械设备及工器具准备 (5)4.4 安全、文明施工设施准备 (5)4.5施工现场准备(现场作业项目平面定置图) (6)4.7 危险点分析及安全控制措施 (7)4.8环境因素控制及控制措施 (7)4.9质量通病及预防措施 (7)4.10 作业进度计划 (8)5 标准化作业 (8)5.1作业项目流程图 (8)5.2开工条件验证 (9)5.3施工方法及安全、质量、工艺要求 (9)6作业竣工 (11)7应急预案 (12)1编写说明1.1目的500kV吉辽四回铁沈1、2号线路工程在876-4~876-5档需跨越沈四高速公路一条,为了确保新建线路的顺利架线施工和被跨越沈四高速公路的正常运行,特编制本作业指导书。
1.2 范围本作业指导书适用于500kV吉辽四回铁沈1、2号线路工程跨越沈四高速公路施工。
1.3 引用文件《电力建设安全工作规程》(第2部分:架空电力线路)DL 5009.2-2004《500kV吉辽四回铁沈1、2号线路项目施工组织设计》DS/JLSHS3-GH01-2007《500kV吉辽四回铁沈1、2号线路工程安全文明施工实施细则》《国家电网公司电力建设安全健康及环境管理工作规定》国家电网工【2003】168号《国家电网公司输变电工程危险点辨识及预防控制措施(试行)基建安【2005】50号《国家电网公司输变电工程安全文明施工标准化施工规定》(试行)国家电网基建【2005】403号《国家电网公司输变电工程达标投产考核办法》国家电网基建[2005]225号《国家电网公司输变电优质工程评选办法》国家电网基建[2009]288号《国家电网公司输变电工程施工工艺手册》(送电工程分册)(2006)《国家电网公司输变电工程标准化施工作业手册》(送电工程分册)(2007)《东北电业管理局送变电工程公司技术标准》Q/DS10101-2007《工程建设标准强制性条文》(电力工程部分)建标 [2006]102 号本工程根据跨越沈四高速公路跨越分图施工等。
电力线跨越XX铁路作业指导书

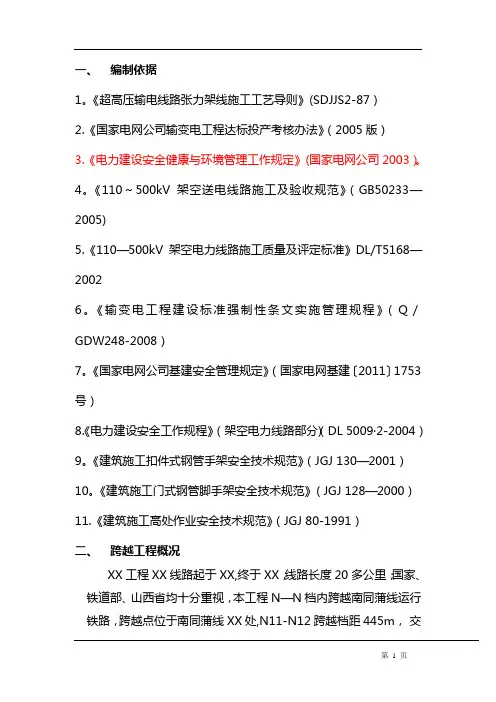

一、编制依据1。
《超高压输电线路张力架线施工工艺导则》(SDJJS2-87)2.《国家电网公司输变电工程达标投产考核办法》(2005版)3.《电力建设安全健康与环境管理工作规定》(国家电网公司2003)。
4。
《110~500kV架空送电线路施工及验收规范》(GB50233—2005)5.《110—500kV架空电力线路施工质量及评定标准》DL/T5168—20026。
《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2008)7。
《国家电网公司基建安全管理规定》(国家电网基建〔2011〕1753号)8.《电力建设安全工作规程》(架空电力线路部分)(DL 5009·2-2004)9。
《建筑施工扣件式钢管手架安全技术规范》(JGJ 130—2001)10。
《建筑施工门式钢管脚手架安全技术规范》( JGJ 128—2000)11.《建筑施工高处作业安全技术规范》(JGJ 80-1991)二、跨越工程概况XX工程XX线路起于XX,终于XX,线路长度20多公里;国家、铁道部、山西省均十分重视,本工程N—N档内跨越南同蒲线运行铁路,跨越点位于南同蒲线XX处,N11-N12跨越档距445m,交叉角度57°52′,线路运行时距铁轨垂直距离25。
4m,为保证跨越施工的安全,项目部组织有关技术、安全人员现场进行实际测量,并根据测量情况研究跨越方案,特制定本方案.三、跨越方案及技术措施1、技术参数:XX工程XX线路与XX铁路交叉角为57°52′;XX铁路为双轨铁路,宽度L=27m;跨越架封顶网弧垂f=1.5m;最高气温为40℃时,导线对铁路接触网的最小垂直距离为25。
4米。
2、跨越施工方案2。
1计划跨越时间:2012年月(以批准的时间为准)2。
2跨越方案简述跨越XX铁路,我方采用搭设双侧三排钢管跨越架,用φ16尼龙绳搭成密集、斜向交叉的尼龙封网,整个绳索网张紧,其绳网弧垂最低点离铁路路面不得小于6.5米,接触网与自闭线距离铁路较近,所以在搭设铁路跨越架时将接触网与自闭线一起放在跨越架范围内。
跨越架施工指导书

一、工程概况本工程为110kV马五Ⅰ716线#5-#51改造线路工程。
改造线路前段(原#5-原#46),拆除原马五Ⅰ线#6-#46杆塔及导地线,利用原线路通道新建新#6-新#43,采用单回路铁塔结构,架设单回路导线,双根避雷线,导线采用LGJ-300/25钢芯铝绞线,避雷线采用一根24芯OPGW-100复合光缆及一根JLB40-100分流地线,此段线路全长10.734km。
改造线路后段(原#46-#51),拆除原线路#48塔,新建新#48、新#50.1塔,其余部分利用原线路铁塔,架设单回路导线,单根避雷线,导线采用LGJ-300/25钢芯铝绞线,避雷线采用24芯OPGW-100复合光缆,此段线路全长1.389km。
本工程均搭设毛竹跨越架。
本工程线路重要跨越物如下:跨越物10KV35KV河沟道路房屋通讯线总计13条1条13条6条2处1处二、工器具的检验:(1)施工前,施工技术及材料负责人,应组织人员对工具进行外观检查,各种操作用具不合格者不得使用。
(2)用于带电作业的绝缘绳,应干燥完好,作为专用工具,不得挪作他用,每次使用之后,应经晒干、干燥后装入专用箱子或塑料袋中保管。
(3)绝缘绳索在工程使用前,应做严格的检查,并对各种规格的绳索取样进行拉力试验,同时审查其耐压试验报告,带电作业使用的绝缘绳索应符合GB13035-91的要求。
三、施工组织及准备(1)施工时,要配测工1~2名,重要跨越应有技术负责人和专职安全员在场。
(2)施工前要进行安全、技术交底。
(3)现场测量要精确、布置要合理。
四、毛竹架结构分类1、本工程采用毛竹搭设越线架:毛竹应选用生长五年以上的毛竹(竹),有青嫩、桔黄、黑斑、虫蛀以及裂纹长度通过一节以上等任何一种情况的毛竹严禁使用,毛竹小头直径不能小于7cm,绑扎选用10#~12#的铁丝。
木、竹跨越架的立杆、大横杆应错开打接,搭接长度不得小于1.5m,绑扎时小头应压在大头上,绑扣不得少于3道。
毛竹跨越架搭设作业指导书

跨越架搭设作业指导书目录1、适用范围 (1)2、引用标准 (1)3、作业准备 (1)4、作业流程、作业方法和要求 (2)4.1作业流程图 (2)4.2作业方法及要求 (2)5、质量标准及检验 (12)6、危险源辨识及预控措施 (14)7、安全文明施工与环保要求 (16)7.1安全文明施工要求 (16)7.2环保要求 (18)8、应急预案 (18)8.1目的 (18)8.2范围 (18)8.3职责 (18)8.4潜在的事故或紧急情况 (19)8.5应急准备 (19)8.6应急响应 (19)8.7应急组织机构 (21)附表一:毛竹跨越架搭设工器具表 (23)1、适用范围适用于架空送电线路工程跨越的公路、通迅线、10kV及其以下电力线搭设毛竹跨越架作业。
2、引用标准➢《跨越电力线路架线施工规程》(DL5106-1999)➢《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2008)➢《电力建设安全工作规程第2部分:架空电力线路》(DL 5009.2-2004)➢《国家电网公司电力安全工作规程》(线路部分)➢《1000kV 架空送电线路施工及验收规范》( Q/GDW153‐2006)➢《1000kV 架空送电线路工程施工质量检验及评定规程》(Q/GDW163‐2007);➢《国家电网公司基建安全管理规定》(国家电网基建〔2011〕1753号)➢《国家电网公司电网工程施工安全风险识别、评估及控制办法》(国家电网基建〔2011〕1758号)➢本标段线路工程施工图纸、设计交底文件、图纸会审会议纪要等;➢交叉跨越现场实际勘测数据;➢本公司的质量、职业健康安全相关程序文件3、作业准备1)作业人员进行现场调查。
2)跨越所用工器具的准备完毕。
3)跨越架搭设应事先做好技术测量工作。
4)对现场影响跨越架搭设施工的障碍物清理完毕。
5)组织全部施工人员认真学习本作业标准及相关《规程》;施工安全、技术交底已完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:Q/001 跨越架搭设作业指引书编写:年月日审核:年月日批准:年月日作业负责:作业日期年月日时至年月日时一、规范性引用文献本工程引用下列中华人民共和国国家规程及公司原则1.GB50233- 《110 ~ 500千伏架空送电线路施工及验收规范》2.DL/5009.2- 电力建设安全工作规程(第2某些:架空电力线路)3.DL/T5106一1999 跨越电力线路架线施工规程4.Q/HDTG 1001- 《质量手册》5.二、基本规定2.1 在跨越施工困难地方,因带电跨越危险性较大,故在选取跨越施工方案时,应优先选取停电跨越方案。
2.2有下列特点之一跨越称为特殊跨越:1)被跨运营电力线架空地线高度不不大于30m。
2)被跨越电力线电压级别为330kV及以上。
3)跨越交叉点下有河流、水塘或其她复杂地形。
4)线路交叉角不大于30°或跨越宽度不不大于70m。
特殊跨越施工技术方案,需经关于部门审核批准。
2.3 跨越架应具备在安全施工容许条件下自身自立强度,并能满足施工设计强度规定。
2.4 跨越架组立必要牢固可靠、所处位置精确。
2.5跨越不断电电力线跨越架,应恰当加固并应用绝缘材料封顶。
2.6跨越架架顶横辊要有足够强度,且横辊表面必要使用对导线磨损小绝缘材料。
如用金属杆件作横辊,则必要在其上包胶。
2.7跨越架经使用单位验收合格后方可使用,跨越架上应按关于规定悬挂醒目的志。
2.8强风、暴雨过后应对跨越设施进行检查,确认合格后方可使用。
2.9搭设和拆除跨越架时应设安全监护人,参加跨越不断电线路施工人员必要纯熟掌握跨越施工办法并熟悉安全办法,经本单位组织培训和技术交底后方可参加跨越施工。
跨越不断电电力线架线施工前,应向运营部门书面申请“退出重叠闸”,贯彻后方可进行不断电跨越施工。
2.10跨越架中心线应与遮护宽度B中心线重叠。
跨越架架顶宽度(横线路方向有效遮护宽度)B按下式计算:B≥[2(Zx+1.5)十b]/sinγ式中:B—跨越架架顶宽度,m;Zx—施工线路导线或地线等安装气象条件下在跨越点处风偏距离,m;b—跨越架所遮护最外侧导、地线间在横线路方向水平距离,m;γ—跨越交叉角,2.11跨越架架面在被跨越线路导线发生风偏后仍应与其保持最小安全距离(D min)2.12跨越架架面或拉线与被跨越电力线路导线最小水平距离D=Zx+D min式中:D —跨越架架面距被跨越电力线路带电体最小水平距离,m;D min—发生风偏后尚应保持最小安全距离,m;Zx—风偏距离,m三、施工准备1. 人员规定2.危险点辨识和预控办法通用某些作业过程3.毛竹跨越施工工器具材料配备表4.本工程交叉跨越明细表5.本工程跨越架详情表四、作业过程1.安全办法施工作业票安全办法可代替本指引书安全办法。
参照《湖州电力局公司原则》Q/HDJG 000000—0000施工作业票执行和评价管理线路施工(跨越架搭设和拆除) 作业票暂时劳动人员现场安全教诲卡湖州电力局施工证2. 跨越架类型2.1通讯线及广播线、220V 照明线应尽量降到地面,并要有保护办法,施工结束后,应及时予以恢复。
无法降落应搭设单排跨越架。
对于普通乡村大路,可使用拉线或毛竹撑杆单排跨越架,高度不不大于6m 时,应设双层拉线。
2.2对于380V 电力线亦可采用降线落地解决;在被跨越线路采用降线办法时,对降落段两端要做好补强办法,在降落段内设立安全围栏并派专人看守,控制人员进入降落区。
若长时间停电困难,可搭设双排跨越架或采用相应规格电缆线过渡(电缆线应埋入地下)。
公路(涉及土大路)、三级以上通讯线、架空光缆必要搭设双排跨越架。
2.3对所跨国道、高速公路、铁路、10kV 以上电力线必要搭设有封闭架顶双排跨越架。
搭设此类跨越架前须与关于部门获得联系,办理关于手续后再行搭设。
跨越架搭设好后必要测量架体与路边和封顶与路面安全距离并记录。
3. 跨越架各部名称及尺寸横距纵距步距跨越架纵面宽度 B 羊角羊角羊角羊角线路中心线被交跨物方向交跨角跨越架横面宽 A跨越架高 h小横杆大横杆大横杆小横杆小横杆立杆立杆立杆纵距、横距、步距由跨越架高度而定,普通规定见下表:注:如现场地形复杂,跨越架应按现场地形拟定横距。
纵距为跨越架横向立杆之间距离;横距为纵向每排跨越架距离,步距为跨越架临近大横杆上下之间距离.跨越架同排立杆每6~7根应设剪刀撑,每隔2根立杆应设一小横杆,跨越架两端及中间应装设可靠拉线。
立杆纵面排数见下表:4.毛竹跨越架施工工艺4.1毛竹选材:规定生长期四至六年粗壮毛竹,三年如下和七年以上不适当使用,青嫩、枯脆、有麻斑或虫蛀及裂缝超过一节均不准使用。
4.2绑扎材料:普通采用10#软性铁丝、黑白铁丝均可使用,铁丝长度不得不不大于1.6米。
铁丝缠绕方向应统一,缠绕应牢固可靠。
4.3:立杆连接和接长:架体应垂直埋入坑内,立杆坑底应夯实,埋深≥0.5m,且大头朝下,回填土后夯实。
如遇松土或无法挖洞现场立杆根部应绑扎扫地杆。
跨越架横杆应与立杆成直角搭设。
立杆、大横杆应错开搭接,采用有效毛竹根接梢办法,接足有效部位1.8m,绑扎时小头应压在大头上,绑扣不得少于四道,绑扎牢固,立杆接长垂直偏差不得不不大于0.5%。
立杆、大横杆、小横杆相交时,应先绑两根,再绑第三根,不得一扣绑三根。
4.4斜拉杆接长和设立:斜拉杆与立杆角度普通为45°~60°,斜拉杆应埋入土中300mm,不能埋入土中应和立杆根部交合处绑扎,纵向间距每隔5~6根设不同方向一组,禁止三步以上不设斜拉杆。
外抛斜拉杆应选取粗壮毛竹,埋入土中300mm以上,用力压到搭设架体应绑扎部位,根部夯实。
4.5架体支撑:跨越架两端及每隔6~7根立杆应设立剪刀撑、支杆或拉线,拉线挂点、支杆或剪刀撑绑扎点应设在立杆与横杆交接处,且与地面夹角不得不不大于60°。
支杆埋入地下深度不得不大于0.3m。
4.6绑扎规定:一方面将10#铁丝剪断加工成形后再进行绑扎,禁止圆圈长铁丝带上跨越架。
绑扎铁丝与竹杆不能呈“八”字形,应大体象“U”形。
大、小横杆和斜拉杆都应绑扎在立杆上,如材料弯曲斜拉杆无法绑扎在立杆上时,可绑在大横杆上,交合处都应绑扎,绑扎绞紧普通采用12号圆钢作小绞棍,绞紧时不能用力过猛而绞断铁丝,一旦发现铁丝被绞断应重新绑扎,切不能留后患。
4.7封顶规定:为了尽量减少送电线路磨损,放线时能顺利通过封顶大横杆,应选用干燥粗壮毛竹双根绑扎,受力部位应三根绑扎。
10kV及以上高压线封顶应每根立杆处选用优质毛竹1~2根为小横杆,封顶平面每隔500mm设大横杆一根,绑扎在小横杆(连接杆)上,封顶大横杆绝对不准许毛竹弯头向上,防止卡线而导致各种事故发生。
绑扎时铁丝头应向架体下和向架体内,以免导地线通过时磨损。
4.8封顶时先要用绝缘尼龙绳对架体进行连接,在地面将封顶用绝缘尼龙网连接好,然后用绝缘绳作为循环绳把绝缘尼龙网从跨越架一侧拉至另一侧,分别同两侧架体大横杆扎牢。
封顶完毕后还应在四角设与水平夹角60°、高2m“羊角”。
立杆毛竹伸出封顶面应锯掉,防止挂卡导线。
4.9封顶高度应考虑到下雨导致绝缘尼龙网下垂,应多预留一段空间距离,雨水过后应注意检查,保证绝缘尼龙网与线路距离满足规定。
4.10操作程序:搭设应由下而上,立杆要竖直夯实后再进行绑扎,大横杆应设在被跨越物立杆外侧,工具材料、操作人员都必要在大横杆外侧,高压线搭设跨越架时要专人监护,传递毛竹不能接触带电线路及被跨越物,拆除时应先上后下逐根进行,拆除前应检查薄弱环节,加固后先拆除封顶大横杆、连接杆、扳线联侧小横杆,拆除大横杆、斜拉杆和立杆时,做到一步一清,禁止个人分段或上下同步拆除,禁止将跨越架推倒拆除。
4.11拉线设立:10kV及如下跨越架搭设采用6.2mm钢丝绳设外拉线,10kV以上跨越架搭设采用8.7mm钢丝绳设外拉线,连接点采用1~2吨地钻,10kV电力线跨越架每隔5~6m设一根,应绑扎在大横杆、立杆交合处。
必要时立杆、大横杆交合处应补充相应毛竹呈“十”字形布置。
10m以上跨越架应设双层拉线,跨越架四角应设外拉线,未竣工高层跨越架每天休工前必要带好暂时拉线,并悬挂安全警告牌。
5.钢管跨越架施工工艺5.1钢管跨越架仅使用于交跨通讯线及广播线、普通公路、平房等。
禁止使用钢管跨越架交跨各级别电力线。
5.2钢管跨越架所使用钢管采用外径48~51mm,壁厚3~3.5mm管材,钢管应有产品质量合格证,钢管必要涂有防锈漆并禁止打孔。
钢管应平直光滑无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深划道。
如有弯曲严重,磕瘪变形,表面有严重腐蚀,裂纹或脱焊任一状况,则禁止使用。
5.3扣件:采用可锻造铸铁制作扣件,其材质应符合现行国标《钢管脚手架扣件》(GB15831-1995)规定。
新扣件必要有产品合格证。
旧扣件使用前应进行质量检查,有裂缝、变形禁止使用,扣件螺栓应紧固严密,浮现滑丝螺栓必要更换。
5.4立杆应纵成线、横成方,垂直偏差不得不不大于架高1/200。
立杆接长应使用对接扣件联接,相邻两根立杆接头应错开500mm,不得在同一步架内。
立杆埋深≥0.5m下脚应设纵、横向扫地杆。
5.5封顶规定:为了尽量减少送电线路磨损,放线时能顺利通过封顶大横杆,应选用干燥粗壮毛竹双根绑扎,受力部位应三根绑扎。
禁止裸露钢管作封顶材料。
5.6跨越架要结合工程进度搭设,搭设未完跨越架,在离开作业岗位时,不得留有未固定构件和不安全隐患,保证跨越架稳定。
6.各种跨越架示意图6.1一类毛竹跨越架:单排架合用普通土大路、通讯线及广播线,可使用拉线或毛竹撑杆;高度不不大于6m时,应设双层拉线。
6.2二类毛竹跨越架:双排架合用于公路、三级以上通讯线、380V电力线6.3三类毛竹跨越架:合用于10~110kV电力线跨越架按线路设计中交叉跨越点断面图,在施工前对跨越点交叉角度、被跨电力线路架空地线在交叉点对地高度、下导线在交叉点对地高度、导线边线间宽度、地形状况进行复测。
跨越不断电线路时,施工人员不得在跨越架内侧攀登或作业,并禁止从封顶架上通过,新建线路导引绳通过跨越架时,应用绝缘绳作引绳。
羊角各种高压、低压线跨越架与被跨越物最小安全距离在考虑施工期间最大风偏后不得不大于下表规定。
单位:m绝缘工具备效长度不得不大于下表规定,绝缘工具须定期进行绝缘实验并符合原则:作业时与带电体最小安全距离如下表(m):6.4三类毛竹跨越架:合用于国道、公路国道、公路φ钢丝绳φ钢丝绳φ尼龙绳φ尼龙绳φ尼龙绳φ尼龙绳羊角钢丝绳钢丝绳钢丝绳钢丝绳安全文明作业1.施工人员应具备一定电气知识、纯熟掌握跨越施工操作水平,且熟悉触电急救知识;应有过程控制预案,遇到电气伤害时,具备应急解决能力。
施工迈进行技术和安全交底,考试合格后方准上岗。
