3片石砼挡墙施工安全技术交底

挡墙(涵洞)施工安全交底书
工程项目
挡墙(涵洞)工程
编号
施工单位
日期
游受电设备名称一一对应,严禁单人打开柜门进行拆装接地线工作。
3.8高压试验时在施加电压的范围内要设临时围栏,禁止无关人员进入,并设专人监护,工作人员必须穿绝缘鞋。变更结线或试验结束时,应首先断开试验电源,放电,并将升压设备的高压部分短路接地。试验电源要设专人看守。
二、存在危险源安全防范措施(含有关工种操作规程)
1、物体打击安全防范措施
1.1操作人员必须进行安全培训,按要求正确使用安全防护用品,进入作业现场不得违章指挥、违章操作;
1.2在同一垂直面上下交叉作业时,必须设置安全隔离层或安全网,并保证防砸措施有效。高处作业上下传递物件时禁止抛掷,使用溜槽或起重机械运送时,下方操作人员必须远离危险区域;
3.3加强检修施工电源管理,严禁乱拉、乱接电源,检修施工电源必须从检修电源箱或经安检人员验收合格的临时电源箱接取,且接线规范,箱门关好。机组大修中,必须建立临时接、拆电源审批制度,完善现场临时电源安全管理,组织专门电工人员进行接拆线工作。
3.4非电气人员进入带电的变电所、配电室工作时,要按规定办理工作票手续,并由电气检修或运行单位派合格人员进行监护。
起重伤害:在进行各种起重作业(包括吊运、安装、检修、试验)中发生的重物(包括吊具、吊重或吊臂)坠落、夹挤、物体打击、起重机倾翻、触电等事故。如:起重作业时,脱钩砸人,钢丝绳断裂抽人,移动吊物撞人,钢丝绳刮人,滑车碰人等伤害;包括起重设备在使用和安装过程中的倾翻事故及提升设备过卷、蹲罐等事故。
高处坠落:指由于危险重力势能差引起的伤害事故。 适用于脚手架、平台、陡壁施工等高于地面的坠落;也适用于由地面踏空失足坠入洞、坑、沟、升降口、漏斗等情况。但排除以其他类别为诱发条件的坠落。如高处作业时,因触电失足坠落应定为触电事故,不能按高处坠落划分。
坍塌:建筑物、构筑物、堆置物等在外力或重力作用下,超过自身的强度极限或因结构稳定性破坏而造成伤害、伤亡的事故。适用于因设计或施工不合理而造成的倒塌,以及土方、岩石发生的塌陷事故。如挖沟时的土石塌方、脚手架坍塌、堆置物倒塌等,不适用于矿山冒顶片帮和车辆、起重机械、爆破引起的坍塌。
其它伤害:凡不属于上述伤害的事故均称为其他伤害。如扭伤、跌伤、冻伤、野兽咬伤、钉子扎伤等。
触电伤害:一定量的电流或电能通过人体,引起的一种全身性和局部性损伤,常发生于直接接触电源,高压电场下作业及被雷电击伤后,伤后组织毁损严重,通常出现肌肉、肌腱、神经、血管等深部组织的坏死,也可伴有肝、肾等重要脏器的功能损害,肢体截肢(截指)发生率高。电线老化、或用电设备未能良好接地、或保护设施失效、或违规施工电气设备、或距离高压线路太近等原因对人身造成伤害。
车辆伤害:机动车辆在行驶中引起的人体坠落和物体倒塌、下落、挤压伤亡事故,不包括起重设备提升、牵引车辆和车辆停驶时发生的事故。
火灾:在时间或空间上失去控制的燃烧所造成的灾害。
淹溺:大量水或其他液体介质经口、鼻进入肺内,造成呼吸道阻塞,发生急性缺氧而窒息死亡的事故。
灼烫:火焰烧伤、高温物体烫伤、化学灼伤(酸、碱、盐、有机物引起的体内外的灼伤)、物理灼伤(光、放射性物质引起的体内外的灼伤)。不包括电灼伤和火灾引起的烧伤。
挡墙(涵洞)施工安全交底书
工程项目
挡墙(涵洞)工程
编号
施工单位
日期
1.3高处作业人员所使用的工具或切剥下来的废料,必须放进工具袋或采取防坠落措施,严禁到处乱放,以防掉下砸人或崩起伤人;
1.4高处作业临时使用的材料必须放置整齐稳固,且放置位置安全可靠,所有有坠落可能的物件,应先行撤除或加以固定;
1.5作业现场临边、临空及所有可能导致物件坠落的洞口都应采取防护措施;
1.6起吊重物时,所采用的索具、索绳等应符合安全规范的技术要求,不得提升悬挂不稳的重物,起吊零散物料或异形构件时必须用容器集装或钢丝绳捆绑牢固,确认无误后方可指挥起升,防止物料散落伤人;
1.7加强设备点巡检工作,及时消除设备故障,以防器具部件飞出伤人。
2、机械伤害安全防范措施
2.1在选择机械设备时,一定要选择有资质的正规厂商生产的机械设备,防护罩、保险、限位、信号等装置齐全,设备本身质量达到安全状态;
挡墙(涵洞)施工安全交底书
工程项目
挡墙(涵洞)工程
编号
施工单位
日期ห้องสมุดไป่ตู้
一、存在危险源分析
物体打击:失控的物体在惯性力或重力等其他外力的作用下产生运动,打击人体而造成人身伤亡事故。
机械伤害:机械设备运动(静止)部件、工具、加工件直接与人体接触引起的夹击、碰撞、剪切、卷入、绞、碾、割、刺等形式的伤害。转动机械的外露传动部分(如齿轮、轴、履带等)和往复运动部分都有可能对人体造成机械伤害。
2.2专用设备必须配备专用的工具,设备设施上的安全附件有缺陷时,一定应及时处理,处理不了的要及时更换设备;
2.3加强对设备的使用、维护、保养、检查等工作,建立完善点巡检工作制,及早发现设备隐患并迅速处理,使机械设备不带病作业;
2.4以制度为切入点,规范员工操作行为,进一步完善规章制度和安全技术操作规程,杜绝违章指挥和违章操作的行为。狠抓安全生产知识和安全操作技能培训工作,提高员工的自我保护意识;
3.5停电作业时,严格执行操作监护制,认真进行“四对照”,防止走错间隔和误操作;应严格按规程规定进行验电和装设接地线,地线和接地端必须合格,严禁用缠绕法装设接地线,禁止攀登设备构架装拆地线或验电。
3.6在室内配电装置上工作,电源侧刀闸或触头要加装绝缘隔板或其它装置,与作业人员隔开。
3.7配电装置的柜门必须加锁,同一配电盘前后标志名称、编号清楚一致,确保与下
2.5积极改善员工的生产作业环境,设备的改造应充分考虑到操作空间与周围环境,必须能够保证员工安全操作的需要。
3、触电伤害安全防范措施
3.1机组建设、生产期间严格执行各项技术标准和规章制度规定,完善电气设备“五防”功能,电气设备、设施安全接地、接零牢固可靠,经常检查,全面消除装置性违章。
3.2电气设备检修前,工作负责人应向全体作业人员宣读工作票,并认真讲解安全措施和邻近带电部位。变电所清扫予试或部分停电作业时,工作负责人不能亲自参加作业,要按规定认真做好监护工作。有两个以上工作组同时工作时,每组应分别设合格的监护人。
合集下载

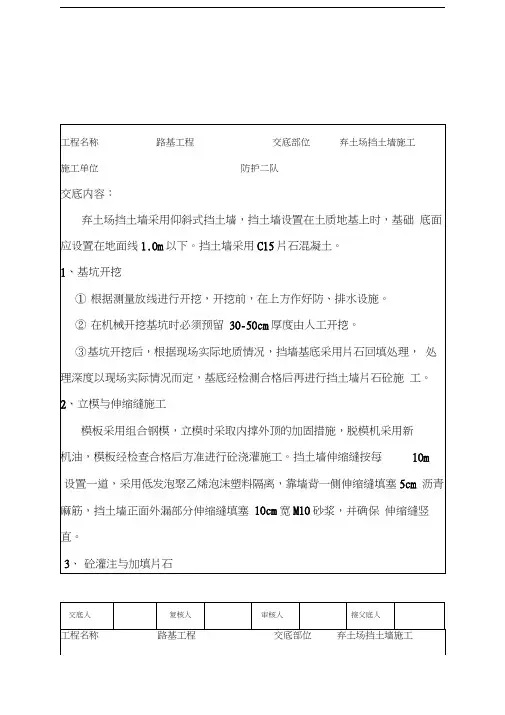

片石砼挡土墙技术交底

片石砼挡土墙技术交底
3、砼灌注与加填片石
交底人
复核人
审核人
接父底人
工程名称路基工程交底部位弃土场挡土墙施工
施工单位防护二队
交底内容:
拌和站集中拌制砼,砼搅拌运输车运输。砼通过溜槽灌注,砼自由落 体高度不大于2m。采用插入式振动棒振捣密实,浇筑过程中应派专人负 责检查模板是否漏浆、跑模。加填片石时要选用质地坚硬、无风化的片石,片石与片石之间应有不小于30cm的间隙,每层砼灌注完成后,加填一层片 石,然后再灌注一层砼,片石层间砼厚度不得小于30cm。砼的强度达到85%后进行拆模,同时采用草袋覆盖洒水养生,保持覆盖物湿润,养护时间不 少于7天。
的石粉、污泥及水锈等在填充前用水冲刷干净。
3片石混凝土基础浇筑时,先铺筑一层100~150mn厚混凝土打底,再
铺填片石,然后摊铺砼并用插入式振捣棒振捣,每层厚度约为200~250mm
交底人
复核人
审核人
接父底人
工程名称路基工程交底部位弃土场挡土墙施工
施工单位防护二队
交底内容:
浇捣后再继续铺一层片石和混凝土, 直至达到设计标高为止,片石顶面应 保持有不小于lOOmmf勺混凝土覆盖面,片石掺入量不应超过挡土墙体积
在合格标准内
按(JTGF80/1-2004)公路工程质量检
验评定标准检测
2
平面位置(mm)
50
全站仪:每20m检杳墙顶外边线3点
3
顶面咼程(mm)
±20
水准仪:每20m检杳1点
4
竖直度或坡度(%)
0.5
吊垂线:每20m检杳2点
5
断面尺寸(mm)
不小于设计
尺量:每20m量2个断面
6
底面咼程(mm)
±50

片石混凝土挡土墙技术交底

片石混凝土挡土墙技术交底
缝内用沥青麻絮沿墙内、外、顶三侧填塞,填塞深度不小于15厘米。
四、拆模及养生:
混凝土施工完毕后,立即用土工布将结构物覆盖,在14天内使其表面保持湿润 状态,施工后要在混凝土强度达到80%^上后才可进行拆模,拆模时注意保持混凝土 成品的完整性。
五、墙背回填
1、墙背填料需选择渗水性较好的砂砾土填筑。
2、 墙背回填要均匀摊铺平整,设不小于3%勺横坡逐层填筑,逐层夯实,不得使 用膨胀土和高塑性土。每层填筑厚度不大于30cm
10、当混凝土表面停止沉落或沉落不显著时;振捣不出现显著的气泡,或振捣四 周无气泡冒出,表面混凝土已振捣完成。
11、需每隔2交错布设①10cmPV(管作为泄水孔,泄水孔出口高于常水位50cm。
12、混凝土浇筑过程中,如一次浇筑不到位,需在接口处设置连接石。
13、沉降缝每隔10-15米设置1道,缝宽2-3厘米,自墙顶做至基底,上下贯通,
3、 压实时注意勿使墙身受到较大的冲击影响,临近墙背1米的范围内,采用蛙式 打夯机。
六、
技术交底书
单位:治多经杂多至囊谦公路工程SG11标项目部第3页共3页
主送单位
工程部、质检部、试验室
编号
工程名称
片石混凝土挡墙
日期
交底内容:(必要时附相关图表)
1、片石埋放均匀,不得倾倒成堆。
2、片石之间有一定的空隙,空隙不小于10cm
技术交底书
主送单位
工程部、质检部、试验室
编号
工程名称
片石混凝土挡墙
日期
单位:治多经杂多至囊谦公路工程SG11标项目部
第1页共3页
交底内容:
(必要时附相关图表)
片石混凝土防护工程
一、地基处理要求:
1、按照测量放线进行基础开挖,开挖基坑时,应按挡土墙倾斜的基础要求开挖出 倾斜的地基面,不得用填补法筑成斜面。开挖完成后对基底进行压实处理,处理后地 基承载力不低于300KPa

挡墙技术交底(三级交底)完成稿

挡墙技术交底(三级交底)完成稿

挡墙施工三级技术交底编号:单位工程名称DK1084+772.5~DK1107+501.74段路基工程分项工程名称路堤挡土墙施工工序名称挡墙基础开挖浇筑混凝土施工单位中国水电四局蒙华铁路MHTJ-21标项目经理部二工区交底日期2015年12.交底内容:1.工程概况:本交底适用于DK1097+550-650段路基设C30片石路堤混凝土挡墙,墙高4m,挡墙上底宽 m下底宽 m墙胸、背坡率1:0.25,墙后上下防渗层之间设袋装砂砾石反滤层,厚0.3m。

反滤层顶部0.5m和地面以下0.3m设C30混凝土防渗层。

挡墙基坑采用M10浆砌片石回填。

2.交底范围:DK1097+550-DK1097+6503.施工准备:3.1 材料准备模板、支架、PVC管。

3.2场地准备(含临时用水、用电及便道情况)施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训。

3.3设备准备水准仪,挖机,发电机。

4.施工工艺流程4.1施工工艺流程图4.2施工方法1、测量放线路堤挡墙开挖前必须测量放线,用木桩和线标识出基础开挖范围。

2、挡墙基础开挖2.1基础开挖采用小型挖机开挖人工配合成型,开挖至基地时注意基础底部按要求放坡,基础开挖到位后应将基底表面松渣、松软土清除干净。

2.2基础开挖到位后,由试验室做动力触探,确定地基承载力是否达到设计要求。

2.3开挖后及时浇筑挡土墙的方式施工,以便顺坡排除集中水,边坡暴露时间不得超过15天。

开挖前应做好排水设施,开挖后及时进行基础及墙身混凝土施工,并做好墙后排水设施,及时回填。

2.4挡土墙浇筑后及时回填夯实,墙前基坑采用M10浆砌片石回填,回填面应做成向外不小于4%的横向流水坡。

2.5挡墙应避开雨季选择旱季施工,严禁雨天施工。

做好施工现场的排水设施,基坑不得受水浸泡。

2.6在施工中,墙背应及时回填夯实,填土面与墙体砌筑顶面高差不超过1m。

片石砼挡墙技术交底

片石砼挡墙技术交底
4、片石应选用石质一致,不易风化,无裂纹,抗压强度不小于30Mpa的片石,厚度不应小于15cm,卵石和薄片者不得采用。
5、基底应置于满足承载力的地基上,基底逆坡应符合设计要求,以保证墙身稳定。
6、基底埋置深度s以及挡墙址前横坡较大时的襟边宽度L应按以下确定:
当完整硬质岩石s=0。25m L=0.25-0.5m;g一般硬质岩石s=0.6m L=0。6—1。5m;软质岩石s=0。7m L=1。0—2。0m;土s=1。0m L=1.5—2.5m。
片石混凝土挡土墙技术交底
交底人:
复核人:
被交底人:
交底人
接受交底人
交底时间
年月日
技术交底书
工程地点:板溪中桥第2页共4页
工程项目
编制
复核
以免在挡土墙完工之前发生土体坍滑,必须采用跳槽开挖及时灌注片石砼的办法施工.
2、开挖前必须通过测量人员放线无误后才能开挖,并由测量人员对现场施工人员进行现场技术交底。
3、开挖时,严格按照测量人员放好的开挖线组织开挖。开挖深度:开挖至风化岩层以下60cm,以保证最小埋置深度.开挖过程中要密切注意原有道路的稳定性,确保车辆畅通,必要时加强支撑措施。墙体高度低于11米以下,基础开挖时基底应形成1%横向倒坡,纵向坡超过5%时要做错落台。
7、模板安装:模板板面之间应平整,接缝严密,不漏浆,挡土墙外露面要美观,曲线圆滑,线条流畅;墙体的模板采用竖向支模。沉降缝之间模板要
交底人
接受交底人
交底时间
年月日
技术交底书
工程地点:板溪中桥第3页共4页
工程项目
编制
复核
求:板缝横平竖直,底部缝隙用白铁皮镶补,拆模后人工及时处理同板缝与钢模板缝一致。沉降缝之间除第一块或最后一块模板宽度不作要求外,其余均须30cm宽钢模板。

片石混凝土挡土墙施工技术交底范文

片石混凝土挡土墙施工技术交底范文

片石混凝土挡土墙施工技术交底范文大家好啊,今天给大家讲讲片石混凝土挡土墙的施工技术交底,嘿,别看它名字长,实际操作起来比你想象的要简单得多。

其实啊,挡土墙就是用来挡住那些“任性”的土壤,避免它们像流沙一样滑下来,影响到周围的建筑和环境。

听起来是不是很简单?不过,做起来可不那么轻松,得讲究点技术,不能掉以轻心,咱们得一步一个脚印,稳扎稳打。

我们得明白,片石混凝土挡土墙是由两部分组成的:一部分是石头,另一部分是混凝土。

你可能会问,这石头怎么就能挡住一堆土了呢?说白了,片石就像是墙体的骨架,混凝土是“肉”,把这些石头“缝”到一起,形成一个坚固的整体。

啊对了,别以为只是简单地把石头堆成一堆就行了。

那是垃圾堆,不是挡土墙。

得按标准来,不然就全乱了。

准备工作得做好,材料肯定不能马虎,片石的选择尤其重要。

你说,挑点看起来很漂亮的石头就行吗?那可不行。

片石的质量得过关,最好选择一些坚硬、表面平整的石头,这样拼接起来不仅牢固,看起来也不那么丑。

说到这里,我得提醒大家,这片石可不是随便堆上去就行了,得讲究个顺序,像拼积木一样,要有章法,有耐心。

石头之间的缝隙不能太大,要合适,不然水一来,缝隙里积了水,可能就会导致墙体的坍塌,谁愿意看到自己辛辛苦苦搭建的墙一夜之间变成废墟呢?然后,混凝土的浇筑也是关键一步,这个时候可得注意了。

混凝土不是“水泥加水”那么简单,它的配比得调得精准。

你要是随便加点水,干了之后硬邦邦的,哪有啥强度啊?再加点骨料,才能让整个墙体更加坚固。

有经验的师傅一般会告诉你,混凝土的比例一定要严格控制,太湿不行,太干也不行,这个拿捏得好,墙体就牢得像个铁疙瘩。

混凝土浇筑时,得一层层铺,得分批次进行,避免气泡和空洞影响墙体强度。

别小看这一步,许多问题都是从这里暴露出来的。

得说说施工中的一些细节。

施工过程中,得时刻保持墙体的垂直度和水平度。

大家都知道,墙不直看起来就让人不舒服,做得不严谨,长时间下来,墙体就容易变形,甚至倾斜。

片石砼挡土墙-施工技术交底3

片石砼挡土墙-施工技术交底3

技术交底记录编号:BYTJ07-JSJD- 年 月 日工程名称 湖北省保康至宜昌高速公路宜昌段部 位 BYYCTJ-7标段 交底内容:片石混凝土挡土墙施工交底内容:一、施工材料1、砂、石、水泥必须经试验合格,提供符合设计的配合比。

挡土墙墙身及基础采用20号片石砼(20号片石砼中片石含量不得大于25%)。

2、片石:应选择不易风化、无裂缝的硬质块石,其强度及规格应符合有关技术要求。

片石的尺寸不应大于所浇筑部位最小宽度的1/3,并不得大于300mm ,片石厚度不宜小于150mm 。

3、片石表面的石粉、污泥在填充前用水冲刷干净,片石参量占总体积25%。

4、模板应光滑、平整,板体顺直。

二、施工工序片石挡土墙施工工艺流程三、施工工艺及技术要求1、基坑开挖和检验基坑开挖应进行详细的测量定位并标出开挖线,坑壁的暴露时间不超过20天,基坑开挖完成后,采用轻便触探仪进行基坑承载力检测,当达到设计的基坑承载力要求时,可进行下一道工序施工,若不能达到设计基坑承载力要求,应上报监理工程师,通过变更设计程序,采取措施后方可继续下一道工序的施工。

施工准测量放样 基础施基坑开挖 墙身施工 其他附属工2、挡土墙基础(1)挡土墙的基础,应按设计的要求埋入断面以下足够的深度,对山坡挡土墙,基趾部埋入深度和襟边距离应符合设计要求。

施工前,应做好场地临时排水,对土质基坑应保持干燥,雨天施工坑内积水应随时排除,对受水浸泡的基底土应全部予以清除,并以好土回填(或以砂、砾石夯填)至设计标高。

(2)墙基础直接置于天然地基上时,应经监理工程师检验同意后,方可开始砌筑,当有渗透水,应及时排除,在岩体或土质松软、有水地段,应选择旱季分段集中施工。

(3)墙检测采用倾斜地基时,应按设计倾斜挖凿,不得用填补法筑成斜面。

(4)当墙基础设置在岩石的横坡上时,应清除表面风化层,并做成台阶形,台阶的高度比不得大于2:1,台阶宽度不应小于0.5m,沿墙长度方向有纵坡时,应沿纵按图纸要求作成台阶。

片石挡土墙施工技术交底

片石挡土墙施工技术交底一、工程概述本工程为片石挡土墙施工项目,位于某市新区,占地面积约1000平方米。

该工程主要包括挡土墙、排水沟、护坡等部分,旨在提高土地利用率,改善城市环境,增强防洪能力。

二、施工目标本工程的施工目标是确保工程质量合格,实现以下目标:1、保证挡土墙的稳定性,防止墙体倾斜或崩塌。

2、确保排水沟的顺畅,防止积水对墙体造成损害。

3、保证护坡的绿化效果,防止水土流失。

三、施工流程本工程的施工流程如下:1、测量放线:根据设计图纸,确定挡土墙的位置和标高,并进行测量放线。

2、基础开挖:根据测量放线的结果,进行基础开挖。

3、基础处理:对开挖后的基础进行处理,如夯实、垫层等。

4、墙体施工:按照设计要求,进行挡土墙的施工。

5、排水沟施工:在挡土墙的一侧或两侧设置排水沟,确保排水顺畅。

6、护坡绿化:在挡土墙的顶部和两侧进行护坡绿化,防止水土流失。

7、工程验收:对完成的工程进行验收,确保工程质量符合要求。

四、施工技术要点本工程的施工技术要点如下:1、测量放线要准确,确保挡土墙的位置和标高符合设计要求。

2、基础开挖要到位,保证基础的深度和强度符合设计要求。

3、基础处理要仔细,防止基础沉降对挡土墙造成损害。

4、墙体施工要按照设计要求进行,保证墙体的稳定性。

5、排水沟施工要确保排水顺畅,防止积水对墙体造成损害。

6、护坡绿化要选用适宜的植物,保证绿化效果和水土保持能力。

7、工程验收要严格,确保工程质量符合要求。

片石混凝土挡土墙技术交底一、工程概述本工程为片石混凝土挡土墙工程,位于市区,主要功能是防止土体滑坡,保护周边环境。

挡土墙采用片石混凝土结构,设计使用寿命为50年。

二、施工流程1、准备工作:对施工现场进行清理和平整,确定施工范围和施工材料堆放位置。

2、基础工程:按照设计要求进行基坑开挖,并按照规定进行地基处理。

3、挡土墙施工:按照设计要求进行片石混凝土挡土墙施工,包括片石的摆放、钢筋的绑扎、混凝土的浇筑等环节。

片石混凝土挡土墙作业施工技术交底

片石混凝土挡土墙作业施工技术交底背景片石混凝土挡土墙,一种由石材和混凝土组成的挡土结构,被广泛应用于公路、水利、轨道交通等工程领域。

其施工技术涉及到挡土墙的墙体结构、添置方案、材料的选用、施工工艺、施工安全等问题。

因此,为保证挡土墙的设计、施工和维护质量,进行施工技术交底尤为重要。

本文主要介绍片石混凝土挡土墙作业施工技术交底的具体内容。

施工前准备施工前需进行严格的工作安排和准备工作,包括:施工方案编制根据设计和现场实际情况,编制合理的施工方案,确定施工方法、施工工艺和施工程序,明确各施工单位职责和工作内容,制定安全预防措施和应急预案。

材料准备根据设计要求和施工方案,准备各类材料,包括石材、混凝土、钢筋、砂、石子等,材料应符合要求,并进行材料清点、验收和质量检测。

设备检查检查施工设备,包括铲车、挖掘机、起重机、打桩机等设备的性能、安全性能、润滑保养等情况。

设备应符合规定要求,保证施工的顺利进行。

施工技术交底在施工前,施工单位需要对施工人员进行详细的施工技术交底,包括工作任务、要求、方法、标准、注意事项等。

工作任务施工任务包括挡土墙的基础处理、框架支撑、石料拼接、混凝土浇筑等,需对每个任务进行详细解释,明确各分工人员的任务和职责。

工作要求对每项工作的质量、时间、安全防护、环境保护等方面进行要求,包括比如挡土墙石材拼缝应均匀,墙体垂直度应达到要求等。

对每项工作的具体操作方法进行解释,包括材料搬运、石材切割、桥架搭建、混凝土浇筑等,保证施工方案的准确执行。

工作标准根据设计、规范、要求进行标准的解释,引导施工人员按照标准完成任务。

注意事项对施工现场安全、设备操作、材料保护等方面进行特别注意事项的要求,加强现场施工安全防护措施。

施工要点片石混凝土挡土墙的施工要点包括:基础处理挡土墙的基础处理决定了挡土墙的稳定性和安全性,需在基础处理前进行现场勘测,确定基础处理方案。

基础处理中要注意土层和地质条件、基础深度、基础面大小及承载能力。

挡墙砼浇筑技术交底

挡墙砼浇筑技术交底一、工程说明:我标段挡墙原设计为C20片石砼浇筑施工,由于业主要求挡墙外侧料石镶面,内侧支模板再进行片石砼的浇筑施工。

针对此要求,我项目部对整个挡墙施工过程做一下技术交底。

二、原材料要求:1、料石要选用弱风化的岩石进行打凿生产,不能选用强风化岩石。

成型料石厚度应为20~30 cm,宽度为厚度的1~1.5倍,长度为厚度的2.5~4倍;2、砌筑镶面石所用砂浆应为M10的高标号砂浆,要严格按照实验室的配合比通知单进行拌制;3、墙身砼要严格按照试验室的配合比通知单进行拌制。

加入片石要选用弱风化岩石,尺寸控制在40cm以内;三、镶面石砌筑:1、镶面石砌筑应横向通缝、纵向严格错缝,砌缝应横平竖直。

上下层竖缝错开距离不应小于10cm,丁顺相间、砂浆饱满;2、镶面石砌筑宽度不能大于墙宽的1/3;3、沉降缝处竖直贯通,缝宽为2cm。

严格控制好挡墙外墙面坡比和墙宽,及时对其进行测量检查,及时调整;4、镶面石砌筑缝宽不大于2cm;5、镶面石砌筑过程中要预留好泄水孔,泄水孔在墙面成梅花形布置,纵横向间距为2~3m;四、片石砼浇筑:1、浇筑砼前模板要打磨和刷脱模剂;2、模板加固时后面一定要背上钢管,加密支撑,控制好坡比和墙宽;3、沉降缝处要用泡沫板隔开;4、浇筑前应准备好片石(片石不能提前入模)、发电机、震动棒和人员。

需要搭溜槽的提前做好准备;5、报检通过后即可进行片石砼的浇筑,流程如下:模板內下砼(厚度不小于40cm)→加入片石(不超过25%)→振动棒振捣(直到稀浆提出砼表面没有大量气泡冒出)以此步骤循环作业直到模板顶;6、该安装泄水管时要加固好管子,并控制好管子的坡度,内侧管口用水泥袋之类的东西填塞,拆模后及时拿掉填塞物,顺通管腔;7、浇筑结束后要收好面,做好连接石;8、拆模后及时用合格材料按要求回填墙背,压实度严格按照规范执行。

惠兴19标项目经理部交底人:接底人:日期:挡墙片石混凝土浇筑技术交底中国路桥集团西安实业发展有限公司惠兴19标项目经理部。

班组、片石混凝土挡土墙安全技术交底大全记录大全

7、电焊机一、二次防护罩应齐全,焊把双线到位,二次线应有漏电保护装置,一次电源线不大于5m,二次电源线不大于30m,并有防雨、雪措施。
8、施工现场的电器设备必须采用接零保护,保护零线不得装设开关及熔断器,同时必须满足机械强度的要求,并可靠连接。
9、施工现场的最高用电设备上应装避雷针,其保护围按60°角计算,不能保护的设备应单独做防雷装置。
4.不得将脚手架伸入模板缝和模板底端;模板安装支撑稳固前,不得松手或摘钩。
5.模板安装时,四周应设斜支撑撑牢或加设缆风绳,背带间距、拉结螺栓〔拉杆〕设置必须经历算并具有一定平安储藏,不得随意变更或减少。
6.模板的支撑系统应自成体系,严禁与脚手架连接。
7.模板撤除时混凝土的强度应符合规定的要求。
8.模板的撤除必须设立戒备区,非作业人员严禁进入。
13、基坑较深时,四周应悬挂人员上下扶梯或开辟专门上下通道。严禁施工人员蹦跳或攀沿支撑物上下。
14、基坑支撑撤除时,应在施工负责人的指导下进展。撤除支撑应与基坑回填相互配合进展。有引起坑壁坍塌危险时,必须采取平安措施。
15、在围堰作业时,遇有洪水或流冰,应及时撤出作业人员。
二、脚手架施工
1、施工队的所有作业人员,必须经工程部岗前平安培训并考核合格前方准上岗。特种作业人员必须经相关部门培训合格后持证上岗。
8、生活用电不得使用电热设备,照明线路不得乱拉乱搭。
9、合理设置防雷装置。
2、安装、维修或撤除临时用电工程,必须由电工完成。
3、各类用电人员应做到:
〔1〕掌握平安用电根本知识和所用设备的性能。
〔2〕使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电器装置和保护设施是否完好,严禁设备带病运转。
〔3〕配电箱开关顺序必须为:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
