隧道出渣与运输方案

合集下载

隧道开挖与出渣运输施工方案编制

隧道开挖与出渣运输施工方案编制

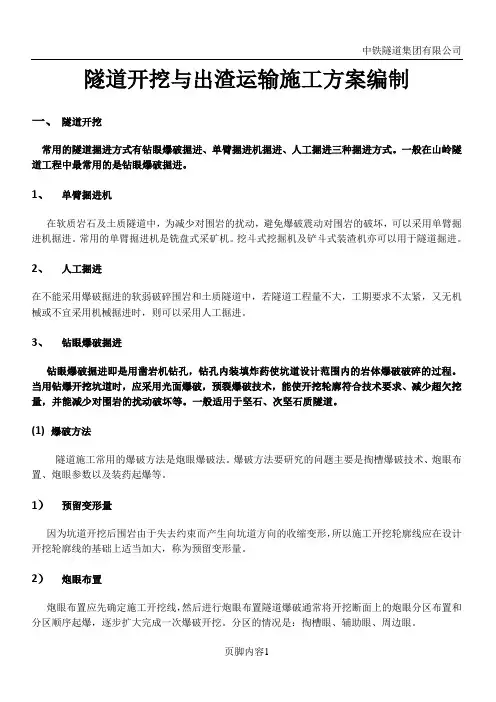

隧道开挖与出渣运输施工方案编制一、隧道开挖常用的隧道掘进方式有钻眼爆破掘进、单臂掘进机掘进、人工掘进三种掘进方式。

一般在山岭隧道工程中最常用的是钻眼爆破掘进。

1、单臂掘进机在软质岩石及土质隧道中,为减少对围岩的扰动,避免爆破震动对围岩的破坏,可以采用单臂掘进机掘进。

常用的单臂掘进机是铣盘式采矿机。

挖斗式挖掘机及铲斗式装渣机亦可以用于隧道掘进。

2、人工掘进在不能采用爆破掘进的软弱破碎围岩和土质隧道中,若隧道工程量不大,工期要求不太紧,又无机械或不宜采用机械掘进时,则可以采用人工掘进。

3、钻眼爆破掘进钻眼爆破掘进即是用凿岩机钻孔,钻孔内装填炸药使坑道设计范围内的岩体爆破破碎的过程。

当用钻爆开挖坑道时,应采用光面爆破,预裂爆破技术,能使开挖轮廓符合技术要求、减少超欠挖量,并能减少对围岩的扰动破坏等。

一般适用于坚石、次坚石质隧道。

(1)爆破方法隧道施工常用的爆破方法是炮眼爆破法。

爆破方法要研究的问题主要是掏槽爆破技术、炮眼布置、炮眼参数以及装药起爆等。

1)预留变形量因为坑道开挖后围岩由于失去约束而产生向坑道方向的收缩变形,所以施工开挖轮廓线应在设计开挖轮廓线的基础上适当加大,称为预留变形量。

2)炮眼布置炮眼布置应先确定施工开挖线,然后进行炮眼布置隧道爆破通常将开挖断面上的炮眼分区布置和分区顺序起爆,逐步扩大完成一次爆破开挖。

分区的情况是:掏槽眼、辅助眼、周边眼。

a 掏槽眼布置根据坑道断面、岩石性质和地质构造等条件,掏槽眼排列形式有很多种,总的可分成斜眼掏槽(如图)和直眼掏槽(如图)两大类。

b 辅助眼布置辅助眼的作用是进一步扩大掏槽体积和增大爆破量,并为周边眼创造有利的爆破条件。

c 周边眼布置周边眼的作用是爆破后使坑道断面达到设计的形状和规格。

3) 光面爆破和预裂爆破技术a 光面爆破光面爆破是通过调整周边眼的各爆破参数,使爆炸先沿各孔的中心连线形成贯通的破裂缝,然后内围岩体裂解,并向临空面方向抛掷。

这种爆破在围岩中产生的裂缝较少,使爆破后的岩石表面能按设计轮廓线成型,表面较平顺,超欠挖少。

隧道出渣有轨运输施工方案

隧道出渣有轨运输施工方案

隧道出渣有轨运输施工方案1. 工艺概述有轨运输就是利用轨道进行出渣的方法。

隧道施工运输工作主要包括弃碴的装、运、卸和洞外运进的混凝土、各种材料、工具、设备等。

隧道有轨运输系统由走行轨道、牵引机车、装运设备组成。

牵引机车牵引运输设备在轨道上行走来完成洞内外运输工作。

2. 适用范围本工艺适用于陡坡(斜井倾角12%≦α≦28%)较长斜井,采用大容量侧卸式矿车有轨运输的长大隧道施工或其它类似工程。

3. 作业内容轨道运输是铺设小型轨道,用轨道式运输车出渣和进料。

轨道运输多采用电瓶车或内燃机车牵引,斗车或梭式矿车运渣。

它即可适用于小断面开挖的隧道,也适用于大断面开挖的隧道,尤其适应于3000m以上的长隧道运输,是一种适应性较强的和较为经济的运输方式。

4. 质量标准及检验依据《铁路轨道工程施工质量验收标准》TB10413-2018《建筑施工土石方工程安全技术规范》JGJ180 2009《铁路隧道工程施工安全技术规程》TB10304-20205. 施工工艺流程图图5-1 有轨运输施工工艺流程图6. 工艺步骤及质量控制6.1 施工要点(1)斜井施工至正洞中线位置后,即进行井底车场翻碴坑、地面翻碴台的施工以及轨道铺设、通信、电视监控等工作,完成斜井轨道运输系统的施工。

(2)正洞开挖爆破后,立即进行通风排烟,用WL160B型扒渣机装碴,CDXT-12电瓶车牵引KZ-6侧卸式矿车运输,至翻碴坑旁边后通过龙门吊上的5t 电动葫芦提升侧卸式矿车,将碴倒入翻碴坑内的外运KZ-8侧卸式矿车。

(3)2JK-2.5提升机提升一台KZ-8侧卸式矿车至洞外翻碴台,通过翻碴台上的翻碴轨道使矿车侧倾将碴倒入台下运输汽车,二次倒运至弃碴场。

(4)采用隧道漏泄通信系统和电视监控系统对整个运输过程实现指挥和调度。

6.2 翻碴坑开挖翻碴坑前,井底车场的井身要按设计及围岩情况,做好井身的支护及衬砌施工,在确保安全的情况下,开始施工翻碴坑。

翻碴坑的最大深度一般在5m ,开挖宽度4.5m(铺2股道),开挖视岩石情况及时支护和衬砌,进入翻碴坑内的矿车股道要与斜井线路的坡度基本一致。

公路改建工程隧道出渣运输安全专项施工方案

公路改建工程隧道出渣运输安全专项施工方案

公路改建工程隧道出渣运输安全专项施工方案公路改建工程隧道出渣运输是一项复杂的任务,隧道施工中将产生大量的渣土和废料需要及时清运,运输过程中存在一定的安全风险。

目前,我国在隧道出渣运输方面存在一些安全隐患,例如车辆超载、超速、道路环境复杂等问题,严重影响了隧道施工的安全和效率。

二、施工方案目标为了保障隧道出渣运输的安全,提高施工效率,本次专项施工将采取一系列措施来减少施工风险,保障施工人员和车辆的安全。

三、施工过程管理1. 车辆管理:对所有用于隧道出渣运输的车辆进行严格的安全检查,确保车辆完好无损,经得起长时间高强度的运输。

2. 驾驶员培训:对所有驾驶员进行专门的培训,强化他们的安全意识和紧急情况处置能力,并加强对超速、超载等违规行为的管理。

3. 路况管理:加强对隧道附近道路环境的管理,确保路面平整、干燥,防止在运输过程中发生侧翻等事故。

四、施工现场安全1. 安全防护:对施工现场周边进行安全防护,确保隧道出渣运输区域的安全,杜绝外来人员和车辆进入。

2. 警示标识:设置明显的警示标识,指示出渣运输路线,避免与其他车辆产生碰撞。

3. 紧急救援:配备相关的紧急救援设备和人员,以应对突发情况,确保在发生事故时能够及时救援。

五、应急预案和处置措施1. 制定明确的应急预案,详细规定在出现事故等紧急情况时应采取的措施和处置方法,保障施工人员的生命安全。

2. 建立联络机制,确保实施应急预案时各相关部门和人员之间的紧密协作和沟通。

六、施工效果评定对隧道出渣运输的整个施工过程进行及时评定和检查,发现问题及时改进,并总结出一套完善的出渣运输工作方案,提高施工的安全性和高效性。

七、环保措施1. 粉尘治理:在隧道施工过程中产生大量的粉尘,为了保护周边环境和附近居民的健康,需要采取适当的粉尘控制措施,例如喷洒抑尘剂、覆盖裸露的渣土等。

2. 废水处理:对于施工过程中产生的废水,需要采取相应的处理措施,确保不会对当地水源造成污染。

隧道出渣运输安全专项施工方案

隧道出渣运输安全专项施工方案

隧道出渣运输安全专项施工方案一、背景和目的隧道施工中,出渣是一个非常重要的环节。

出渣运输的安全性关系到整个施工过程的顺利进行和工人的生命安全。

因此,制定一份隧道出渣运输安全专项施工方案非常必要。

本文档旨在规范隧道出渣运输过程中的操作流程和安全措施,以确保施工的顺利进行和人员的安全。

二、施工前的准备工作在进行隧道出渣运输前,需要做好以下准备工作:1.确定渣土运输的路径和目的地。

2.组织相关人员进行出渣运输的培训,包括操作人员和驾驶员。

3.检查和维护出渣运输设备,确保其正常工作。

4.制定运输计划,包括运输车辆的数量和排班。

三、出渣运输的基本操作流程1.渣土装载:将隧道内的渣土装载到运输车辆中。

操作人员需要穿戴好个人防护设备,如头盔、安全鞋和手套。

2.出渣路线安排:根据隧道的结构和状况,确定出渣的最佳路线。

需要注意的是,出渣路线应尽量避免交通繁忙的地段,并确保路线通畅。

3.运输过程中的安全措施:–限速:为了确保运输过程中的安全,限制运输车辆的速度,以及在需要的地方设置限速标志。

–保持安全距离:运输车辆之间应保持安全距离,避免发生碰撞事故。

–驾驶员的安全:驾驶员应集中注意力,遵守交通规则,并随时保持与施工人员的沟通。

–防止渣土洒落:在运输过程中,应采取措施防止渣土洒落,并在需要的地方进行喷洒抑尘剂。

4.到达目的地后的卸载工作:在到达目的地后,运输车辆应停在指定的卸载区域,并按照规定的顺序进行卸载。

操作人员需要注意卸载的安全,并确保渣土不会倾斜或滑落。

四、风险分析和应急预案在隧道出渣运输过程中,存在一些风险和意外情况,如交通事故、渣土洒落和车辆故障等。

为了应对这些风险和意外情况,需要制定相应的应急预案,包括以下方面:1.交通事故:制定严格的交通安全规定,如限速和保持安全距离,并配备必要的急救设备。

2.渣土洒落:在出渣运输过程中,使用抑尘剂,并定期检查和维护运输车辆的罩盖和底部装置。

3.车辆故障:要求运输车辆定期检查和维护,确保其正常运行。

隧道出渣、运输安全专项施工方案范文

隧道出渣、运输安全专项施工方案范文

隧道出渣、运输安全专项施工方案一、前言隧道工程中,隧道出渣以及运输安全问题一直是工程建设所必须面对的难题。

为了确保工程的进度和质量,同时也要保证工人的安全,施工方案必须要考虑到出渣和运输问题。

本篇文章将从这两个方面展开论述。

二、隧道出渣方案2.1 出渣矿渣的分类首先需要对出渣的种类进行分类。

根据不同的材料,可将出渣分为土渣、矿渣、岩屑等。

本文主要讨论矿渣的出渣方案。

2.2 矿渣储存与利用根据实际情况,可以将矿渣利用地下或者地面储存。

地下储存主要是利用一些已经矿化的大洞穴等,而地面储存可采用筑堤建筑或者填盖模式等。

此外,矿渣也可以利用铁路水泥固化等工艺,加工为固体骨料,实现废物变宝。

2.3 出渣进出口设置出渣点应设置在距离掘进面250m左右,必须保证顶板高度不低于3m,配备输送机和抽风机对出渣口进行卫生处理。

考虑到出渣的安全性,出渣口必须要设置在尽量安全的地方,以免将渣石掉落到隧道内部或者工人身上。

2.4 出渣管道建设出渣管道是重要设施之一。

在管道水平布设时,山区隧道气压大会影响挡墙的安全性,因此,我们可以在该位置进行一定的斜向剖截,以确保出渣管道的安全性。

同时需要使用适当的管道材料,避免管道损坏导致出渣困难的情况出现。

三、运输安全方案3.1 运输工具的选择根据隧道的情况和搬运矿渣的距离,可以选择不同的运输方式。

如较短距离时,可直接使用人力推车;当距离过远时,我们可以采用小型拖车等机械设备,以提高工作效率。

3.2 维护运输工具和设备隧道工程中,维护运输工具和设备非常重要,以确保其正常运转,同时防止发生安全事故。

在运输前需要检查车辆和设备的性能和工作状况,如有异常情况需要及时纠正。

3.3 路面铺设在运输过程中,需要对路面进行科学合理的铺设,以确保运输的通畅性和安全性。

合理的路面铺设可以减少运输过程中的颠簸,避免对矿渣的损坏和人员的伤害。

3.4 严格的人员管理在隧道运输中,需要进行严格的人员管理,保证人员的安全。

隧道出渣、运输安全专项施工方案

隧道出渣、运输安全专项施工方案

隧道出渣、运输安全专项施工方案(优质方案资料,可直接使用,可编辑,推荐下载)54省道庆元黄坛至菊水及55省道菊水至松源段公路改建工程第5施工标段坑西1#、2#隧道出渣运输安全专项施工方案54省道庆元黄坛至菊水及55省道菊水至松源段公路改建工程第5施工标段项目经理部二〇一六年四月目录第一章、编制说明11。

1、编制依据11。

2、编制目的11.3、适用范围1第二章、工程概况62。

1、工程简介:错误!未定义书签。

2.2、气象水文地质条件22.3、施工平面布置32.4、施工准备情况错误!未定义书签。

第三章、施工工艺错误!未定义书签。

3.1、隧道出渣运输工艺流程错误!未定义书签。

3。

2、隧道出渣运输的技术方案、施工方法、施工要求及技术参数6 第四章、施工计划错误!未定义书签。

4。

1、施工进度计划错误!未定义书签。

4。

2、设备计划114.3、人员分工及劳力安排计划11第五章、危险因素分析125。

1、危险源辨识125.2、危险因素评估与防范措施13第六章、施工安全保障措施146。

1、组织保障146。

2、制度保障166.3、技术保障措施186.4、监测监控措施246.5、安全应急管理措施25第七章、安全验算错误!未定义书签。

7。

1、仰拱栈桥验算错误!未定义书签。

7.2、相关图纸错误!未定义书签。

第八章、安全检查和验收388.1、安全检查方法和内容388。

2、安全工作验收程序38第九章、文明施工与环境保护措施389.1、文明施工措施399。

2、环境保护措施40坑西1#、2#隧道出渣运输安全专项方案第一章编制说明1.1、编制依据1、《公路工程技术标准》(JTG B01-2021);2、《公路工程施工安全技术规范》(JTGF90—2021);3、《公路隧道施工技术规范》(JTG F60-2021);4、《公路工程质量检验评定标准》(JTGF801-2004);5、《施工现场临时用电安全技术规范》(JGJ46-2021);6、《爆破安全规程》 (GB6722-2021);7、《中华人民共和国安全生产法》(2021年修订);8、《浙江省公路水运危险性较大分部分项工程安全专项施工方案管理办法》浙交[2021]236号文件;9、《浙江省高速公路建设工程标准化工地管理规定》(浙交(2021)296号;10、《浙江省交通建设工程质量和安全生产管理办法》(浙政令[2021]300号);11、54省道庆元黄坛至菊水及55省道菊水至松源公路改建工程招投标文件;12、54省道庆元黄坛至菊水及55省道菊水至松源公路改建工程第5标段《两阶段施工图设计》;13、54省道庆元黄坛至菊水及55省道菊水至松源公路改建工程第5标段《施工组织设计》;14、54省道庆元黄坛至菊水及55省道菊水至松源公路改建工程第5标段《隧道施工安全专项风险评估报告》;15、我公司拥有的有关隧道工程施工的科技成果,机械设备,施工技术,管理水平以及在多年来施工实践中积累的施工经验和成熟的施工工艺。

隧道出渣方案

隧道出渣方案

隧道出渣方案一、背景介绍隧道工程作为一种特殊的地下工程,需要处理大量的岩石、土壤等固体废弃物。

在施工过程中,如何有效地排除这些废弃物,将成为项目的关键问题之一。

本文将探讨隧道出渣方案,旨在提供一种高效、经济的解决方案。

二、方案概述隧道出渣方案是指将隧道开挖过程中产生的固体废弃物(渣土、岩石等)进行处理和排出的计划。

通常情况下,隧道出渣方案需要考虑以下几个方面的内容:1. 渣土处理隧道开挖过程中产生的渣土需要被及时处理和移除。

对于易于处理的渣土,可以采用常规的堆放、临时存储等方式。

对于含有较多杂质和有害物质的渣土,应进行专门的处理,避免对环境造成污染。

2. 岩石破碎在隧道工程中,岩石是最主要的废弃物之一。

为了减少运输成本和提高利用率,岩石通常需要经过破碎处理。

破碎后的岩石可以用于道路基础材料、建筑材料等方面,提高资源利用效率。

3. 运输方案隧道出渣的运输方案是一个重要的环节。

在制定运输方案时,需考虑渣土和岩石的体积、重量、性质等因素,选择合适的运输工具和路线。

同时,在运输过程中要注意保护环境和安全。

4. 处理设备选型针对不同类型的固体废弃物,需要选择相应的处理设备,如渣土车、破碎机等。

选型时应考虑设备的性能、产能、能耗等因素,并确保设备符合国家的环保标准。

三、方案实施在实施隧道出渣方案时,需要遵循以下步骤:1. 方案制定根据隧道工程的具体情况,制定出渣方案。

方案中需明确渣土处理、岩石破碎、运输方案和处理设备选型等内容。

2. 设备采购和准备根据方案中的处理设备选型,采购相应的设备,并进行准备工作。

确保设备的正常运行和技术人员的培训。

3. 渣土处理和岩石破碎根据方案中的渣土处理和岩石破碎方案,进行相应的处理工作。

对渣土进行分类、处理,对岩石进行破碎。

确保废弃物能够得到合理处理和利用。

4. 运输和排除在运输方案的指导下,将处理后的废弃物运输至指定地点,进行排除。

在运输过程中要确保环境和安全。

5. 监督和检查方案实施后,需要进行监督和检查,确保方案的有效性。

隧道出渣运输安全专项施工方案

隧道出渣运输安全专项施工方案

隧道出渣运输安全专项施工方案1. 引言隧道出渣运输是隧道施工过程中一个重要的环节。

它的安全性直接关系到施工工人的生命安全和隧道工程的顺利进行。

为了保障隧道出渣运输的安全,制定专项施工方案是必要的。

本文将就隧道出渣运输安全专项施工方案进行详细阐述。

2. 相关法律和规定隧道出渣运输的相关法律和规定主要包括: - 《中华人民共和国安全生产法》 - 《隧道工程施工安全规程》 - 《隧道工程质量验收规范》 - 《隧道工程施工组织设计规范》在隧道出渣运输的施工过程中必须遵循上述法律和规定,确保施工过程安全可靠。

3. 隧道出渣运输安全管理措施3.1 隧道出渣运输队伍的管理为确保隧道出渣运输的安全,必须做好出渣运输队伍的管理。

具体措施包括:- 组织出渣运输队伍进行安全教育培训,提高工人的安全意识和操作技能。

- 设立专门的出渣运输队伍管理人员,负责对出渣运输队伍进行日常管理和监督。

3.2 隧道出渣运输车辆的检查和维护隧道出渣运输车辆是隧道出渣运输的重要工具,必须确保其正常运行。

具体措施包括: - 每天对出渣运输车辆进行检查,保证车辆的正常运行。

- 对出渣运输车辆进行定期维护,预防故障的发生。

- 严禁超载和超速行驶。

3.3 隧道出渣运输的工艺控制隧道出渣运输的工艺控制是保障施工安全的关键措施。

具体措施包括: - 采用合理的出渣方式和工艺,减少出渣过程中的风险。

- 严格控制出渣速度和出渣量,确保出渣过程稳定可控。

- 在出渣过程中遵循标准作业程序,确保施工安全。

3.4 隧道出渣场地的布置和管理隧道出渣场地的合理布置和管理对保障施工安全至关重要。

具体措施包括: -合理规划出渣场地,确保出渣的顺畅进行。

- 提前做好出渣场地的整理和清理工作,确保场地平整和无障碍物。

- 在出渣场地设置安全警示标识,提醒工人和车辆注意安全。

4. 应急措施在隧道出渣运输的施工过程中,可能出现各种突发情况,为了确保施工安全,必须制定相应的应急措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

隧道出渣与运输方案
现场爆破完成后,采用一台铲车一台挖机配合土方车,将石渣从洞内运到弃渣场。

现场石方运输派专人对运输车辆进行指挥。

在出渣过程中,应严格做到以下几点:
一、装渣与卸渣
1、装渣设备应选用能在隧道开挖断面内发挥高效率的机械,其装渣能力应与每次开挖土石方量及运输车辆的容量相适应.
2、装渣作业应符合下列要求:
(1)机械装渣作业应严格按操作堆积进行,并不得损坏已有的支护及临时设备;
(2)在台阶或棚架上向下扒渣时,渣堆应稳定,防止滑坍伤人.
3、卸渣作业应符合下列要求:
(1)应根据弃渣场地形条件、弃渣情况、车辆类型,妥善布置卸渣线,卸渣应在布置的卸渣线上依次进行;
(2)卸渣宜采用自动卸渣或机械卸渣设备,卸渣时有专人指挥卸渣、平整;
(3)卸渣场地应修筑永久排水设施和其他防护工程,确保地表径流不致冲蚀弃渣堆;
二、运输
1、运输方式应根据隧道长度、开挖方法、机具设备运量大小等选用.
2、隧道施工时,应根据施工安排编制运输计划,统一调度,确保车辆运输安全,提高运输效率.
3、运输时,洞外应根据需要设置调车、编组、出渣、设备整修等作业线路.
4、洞内自卸车运输时,运输道路宜铺设简易路面.道路的宽度及行车速度应符合下列要求:
(1)凌晨车道净宽不得小于车宽加2m,并应隔适当距离设置错车道;双车道净宽不得小于2倍车宽加 2.5m;会车视距宜为40m;
(2)行车速度,在施工作业地段和错车时不应大于10km/h;成洞地段不宜大于20km/h.
5、运输线路或道路应设专人按标准要求进行维修和养护,使其经常处于平整、畅通.线路或道路两侧的废渣和余料应随时清除.
6、运输车辆的性能必须良好,操作时应符合有关的安全管理规定.
7、运输车严格听从指挥人员的安排,按照规定路线有序行走,严禁碰撞隧道初期支护;
8、清渣人员清理前,必须检查是否有可能坠落的石块,确
保无坠落物后再行施工;
9、对所有施工人员进行安全教育,施工人员在洞内作业时,需小心来往石方车,确保人身安全;
10、土石方车装运需认真到位,严禁出现装运的石渣掉落现象:
11、认真做好保洁工作,派专人对地面污物及时进行清理。

相关文档
最新文档
