启封皮带运输大巷密闭及排放瓦斯安全技术措施标准版本

合集下载

启封木板密闭及西胶带大巷排放瓦斯安全技术措施

启封木板密闭及西胶带大巷排放瓦斯安全技术措施

启封木板密闭及西胶带大巷排放瓦斯安全技术措施
一、启封木板密闭技术措施:
1.准备材料:木板、钉子、橡胶垫。

2.清理工作面:在密闭区域周围进行清理,确保工作面干净。

3.安装木板:将准备好的木板垂直插入工作面,并用钉子固定。

确保
木板与工作面紧密贴合。

4.安装橡胶垫:在木板与工作面之间安装橡胶垫,以增强密闭效果。

5.检查密闭情况:检查木板及橡胶垫是否安装牢固,确保密闭效果良好。

二、西胶带大巷排放瓦斯技术措施:
西胶带大巷排放瓦斯是一种引导瓦斯排放的技术
1.清理巷道:在排放瓦斯的巷道中进行清理,确保无障碍物。

2.安装西胶带:将西胶带沿着巷道的墙壁或顶部安装。

确保贴合牢固。

3.排放瓦斯:打开巷道封闭区域的瓦斯抽排装置,将瓦斯引导至已安
装好的西胶带。

4.排放至安全地区:将瓦斯引导至安全地区,确保远离可能引发火灾
或爆炸的场所。

5.监测瓦斯浓度:使用瓦斯浓度监测设备,定期监测瓦斯浓度,确保
安全。

总结:启封木板密闭和西胶带大巷排放瓦斯是两种常见的安全技术措施。

通过密闭和排放,可以有效防止瓦斯泄漏引发事故。

在实施这些技术措施时,需要按照具体的操作方法进行,确保操作的正确性和安全性。

此外,定期检查和维护是保证技术措施有效性的重要环节,应定期对密闭木板和西胶带进行检查和更换,确保其良好的密闭效果和耐久性。

运输巷启封密闭及排放瓦斯安全技术措施

 运输巷启封密闭及排放瓦斯安全技术措施

运输巷启封密闭及排放瓦斯安全技术措施回风下山启封密闭及排放瓦斯平安技术措施一、概况15运输巷密闭自2023年6月22号密闭至今,该巷道全长300米,裸体支护。

依据观测孔观测CH4:0.32%,CO2:2.25%,CO:9ppm O2:16%其它有害气体不详。

依据采掘布置支配需启封该密闭,先进行瓦斯排放处理,为了保障该密封及排放瓦斯平安,特制定本平安技术措施。

二、启封组织保障措施为了保障启封、排放瓦斯正常有序进行,特成立启封、瓦斯排放领导小组及瓦斯排放小组。

组长:赵亮副组长:靳立全成员:李广才、、郑海青、朱贵堂、徐勤富及平安科及调度室早班人员1、赵亮任排放瓦斯领导小组组长负责瓦斯排放过程中协调各个环节的工作。

2、靳立全负责启封密闭、瓦斯排放过程中在现场指导瓦斯排放工作。

3、徐勤富负责启封密闭及接风筒工作。

4、当班瓦斯检查员负责瓦斯排放过程中检查局部通风机四周的瓦斯浓度及风量调整。

5、李广才负责在瓦斯排放前对局部通风机的供电和在排放过程中观看局部通风机运转、供电是否正常,假如局部通风机运转、供电不正常立刻停止瓦斯排放工作,撤出人员并汇报现场领导作出处理。

6、当班巡回检查瓦斯人负责检查回风流的瓦斯浓度。

7、调度室组织3人负责设岗。

三、密闭启封及瓦斯排放时间估计2023年8月24日早班,估计密闭启封及排放瓦斯时间6小时约,详细时间依据公司批复为准。

四、启封密闭、排放瓦斯前的预备工作1、启封密闭前两组密闭墙均设有检查孔,必需依据气象色谱仪对密闭内气体采样分析化验,甲烷、二氧化碳浓度、一氧化碳、水温等自然发火指标均符合要求,方可进行启封。

2、启封密闭前所需工具:铜钎一把、水桶一个、光学瓦检仪两台、瓦斯便携仪两台、氧气便携仪两台、一氧化碳便携仪两台。

3、通防队负责:密闭的拆除,设备回收搬运,轨道下山15运输巷风门前安设FBCD6.0/2*15局部通风机两台,排放瓦斯时的风筒对接,延长吊挂。

五、平安技术措施1、启封密闭前,在15运输巷与回风下山风流汇合处以下5m处必悬挂便携式瓦斯报警仪,并设专人检查瓦斯浓度。

启封皮带运输大巷密闭及排放瓦斯安全技术措施

启封皮带运输大巷密闭及排放瓦斯安全技术措施

启封皮带运输大巷密闭及排放瓦斯安全技术措施根据矿生产安排,决定于2012年4月9日9时至12时启封皮带运输大巷密闭,并排放瓦斯。

为保障启封密闭和排放期间的通风安全,特制定启封皮带运输大巷密闭排放瓦斯安全技术措施如下:一、成立启封密闭、排放瓦斯组织领导机构:组长:矿长副组长:总工程师安全矿长现场总指挥:通风科长成员:现场瓦检员、安检员、现场施工人员二、启封密闭、排放瓦斯前的准备工作:(1)、启封密闭所需工具:铜钎一把、铜锤一把、水桶一个、光瓦两台、瓦斯便携仪、氧气便携仪、一氧化碳便携仪各两台、风障布15m2,排放瓦斯时风筒的对接、延伸、吊挂等。

(以上工具及工作由通防科负责)(2)、矿开拓队负责:密闭的拆除,施工地点的文明生产;皮带运输大巷皮带机头处局部通风机的安设。

三、启封密闭顺序:先启材料运输大巷密闭,再启封皮带运输大巷密闭。

四、启封密闭期间安全措施:(1)启封密闭开始前,由现场总指挥安排好警戒点的警戒人员,通知调度室,切断高浓度瓦斯经过的巷道一切电源。

启封密闭排放瓦斯期间,严禁任何人员和车辆进入警戒巷道区域。

(2)、启封密闭开始时:首先检查密闭前的瓦斯浓度,当瓦斯超过1%时,采用导风障法,将密闭前的瓦斯降到1%以下;再用水将整个密闭浇湿。

(3)、启封密闭时,只能用铜钎、铜锤;密闭启开小口后,首先检查密闭内的瓦斯和其它有害气体,在排放瓦斯过程中,排出的瓦斯与全风压风流会合处的瓦斯和二氧化碳浓度都不超过1.5%时,方可继续扩大拆除断面,拆除断面扩大到0.5m2时,停止拆除密闭。

(4)、开启设好的局部通风机,风筒出口接到材料运输大巷密闭处,控制风量,继续拆除密闭。

(5)、密闭启开排放瓦斯时,现场总指挥必须指定专人检查瓦斯和其它有害气体浓度,所有人员不得进入瓦斯浓度大于3%和氧气低于18%的区域。

对接风筒人员必须服从指挥,搬运风筒时做到轻拿轻放。

五、警戒地点:(1)材料运输大巷与一号联络巷交叉处。

(2)皮带运输大巷内皮带机尾处。

启封10#煤运输大巷密闭及排放瓦斯安全技术措施

启封10#煤运输大巷密闭及排放瓦斯安全技术措施

启封10#煤运输大巷密闭及排放瓦斯安全技术措施启封10#煤矿是中国的一座大型煤矿,为保障煤矿生产和员工
安全,必须采取重要的安全技术措施,确保煤矿运输大巷的密闭与
瓦斯排放安全。

下面将介绍一些安全技术措施。

首先,要保障煤矿运输大巷的密闭。

在煤矿开采时,会产生大
量的煤尘和瓦斯,这些物质对人的身体健康具有严重的危害。

所以,通过采取一系列的技术措施来保障煤矿运输大巷的密闭是十分必要的。

首先,要对煤运输大巷进行封闭处理,包括设置门窗、密封胶
带等措施来确保封闭性。

同时,在出入口处设置空气幕,防止煤尘
和瓦斯逸出,保证车辆和人员安全出入。

其次,要注意煤矿瓦斯的安全排放。

在煤矿运输大巷中,瓦斯
往往处于高浓度状态,一旦达到瓦斯爆炸极限,将会对煤矿及周边
环境造成严重破坏。

为保障煤矿安全生产,必须采取特殊的措施,
对瓦斯进行安全排放。

在煤矿运输大巷中,应设置瓦斯点火器和瓦
斯抽放设备,根据瓦斯浓度进行及时的抽放和排放,并对排放的瓦
斯进行浓度检测和处理。

这样,不仅可以确保煤矿生产安全,还能
充分利用瓦斯资源,取得经济效益。

最后,要加强煤矿运输大巷的安全管理。

在煤矿运输大巷的管
理过程中,必须加强人员的安全保障和技能培训,不断提高管理水
平和运作效率,并配备优质的设备和工具,以确保煤矿的顺畅运转
和员工的安全。

启封10#煤矿的煤矿运输大巷密闭与瓦斯排放技术措施必须得
到严格的执行和管理,才能够确保煤矿安全和生产效益。

1。

启封皮带运输大巷密闭及排放瓦斯安全技术措施

启封皮带运输大巷密闭及排放瓦斯安全技术措施

启封皮带运输大巷密闭及排放瓦斯安全技术措施1. 背景随着工业化进程的不断推进,矿山、煤矿等矿业工作中有许多难以避免的危险,例如,煤矿中的瓦斯事故就时有发生。

煤矿中瓦斯是由煤中瓦斯和岩石中的天然气等组成,当瓦斯浓度超过安全范围,一旦遇到火源等,就会引发爆炸。

煤矿中采用皮带输送技术可以有效提高煤矿生产效率和减少人工劳动强度,同时也会增加煤矿事故的发生风险,因此,在煤矿中启封皮带运输大巷时,必须采取严格的措施,以保证工人的安全。

2. 皮带运输大巷密闭技术为了提高煤矿中启封皮带运输大巷的安全系数,煤矿中通常会采用密闭技术,其中包括以下措施:2.1 建立封闭墙建立封闭墙是一种常用的密闭技术。

在皮带运输大巷的一侧或两侧,建立高度约2米的封闭墙,通过封闭墙将皮带运输大巷与外界完全隔离,从而减少空气流动和瓦斯的扩散。

2.2 安装密封罩安装密封罩也是一种常用的密闭技术。

密封罩覆盖在皮带输送机上,将皮带输送机与外界隔离起来,从而防止瓦斯的扩散。

2.3 安装防爆门安装防爆门也是一种有效的密闭技术。

在煤矿的皮带运输大巷入口处、出口处等处安装防爆门,可以有效地防止火源等外部因素的影响,从而减少矿井瓦斯爆炸的风险。

3. 瓦斯排放安全技术煤矿瓦斯的排放在一定程度上可以减少煤矿事故的发生,因此瓦斯排放也是煤矿中的一个重要环节。

为了确保瓦斯排放的安全,应采取以下几个措施:3.1 安装瓦斯抽采系统瓦斯抽采系统可以有效地将煤矿中产生的瓦斯收集起来,减少瓦斯的浓度,从而减少瓦斯爆炸的风险。

瓦斯抽采系统中,通过安装瓦斯管道将瓦斯输送到瓦斯抽采站进行处理,可以有效地利用瓦斯成分。

3.2 安装瓦斯检测仪为了减少煤矿中的瓦斯事故,需要在皮带运输大巷中安装瓦斯检测仪,对瓦斯浓度进行监测,当瓦斯浓度超过安全范围时,及时进行报警处理。

3.3 加强员工安全培训为了提高煤矿员工的安全意识,加强员工安全培训是必不可少的。

煤矿中需对员工进行瓦斯事故的预防知识培训,提高员工在瓦斯事故中的应急处置能力。

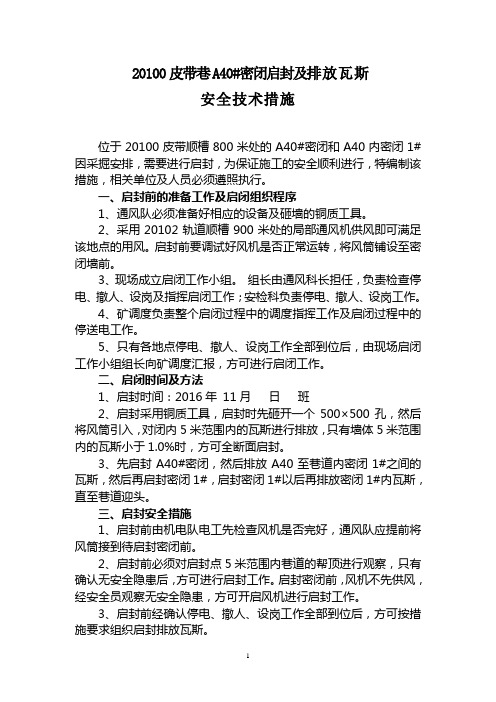

20100皮带巷A40#密闭排放瓦斯安全技术措施

20100皮带巷A40#密闭排放瓦斯安全技术措施

20100皮带巷A40#密闭启封及排放瓦斯安全技术措施位于20100皮带顺槽800米处的A40#密闭和A40内密闭1#因采掘安排,需要进行启封,为保证施工的安全顺利进行,特编制该措施,相关单位及人员必须遵照执行。

一、启封前的准备工作及启闭组织程序1、通风队必须准备好相应的设备及砸墙的铜质工具。

2、采用20102轨道顺槽900米处的局部通风机供风即可满足该地点的用风。

启封前要调试好风机是否正常运转,将风筒铺设至密闭墙前。

3、现场成立启闭工作小组。

组长由通风科长担任,负责检查停电、撤人、设岗及指挥启闭工作;安检科负责停电、撤人、设岗工作。

4、矿调度负责整个启闭过程中的调度指挥工作及启闭过程中的停送电工作。

5、只有各地点停电、撤人、设岗工作全部到位后,由现场启闭工作小组组长向矿调度汇报,方可进行启闭工作。

二、启闭时间及方法1、启封时间:2016年 11月日班2、启封采用铜质工具,启封时先砸开一个500×500孔,然后将风筒引入,对闭内5米范围内的瓦斯进行排放,只有墙体5米范围内的瓦斯小于1.0%时,方可全断面启封。

3、先启封A40#密闭,然后排放A40至巷道内密闭1#之间的瓦斯,然后再启封密闭1#,启封密闭1#以后再排放密闭1#内瓦斯,直至巷道迎头。

三、启封安全措施1、启封前由机电队电工先检查风机是否完好,通风队应提前将风筒接到待启封密闭前。

2、启封前必须对启封点5米范围内巷道的帮顶进行观察,只有确认无安全隐患后,方可进行启封工作。

启封密闭前,风机不先供风,经安全员观察无安全隐患,方可开启风机进行启封工作。

3、启封前经确认停电、撤人、设岗工作全部到位后,方可按措施要求组织启封排放瓦斯。

4、砸墙时应按自上而下的顺序由墙体上方开始。

砸墙过程中应设专人观察顶板及墙体情况,砸墙人员必须站在墙体侧面,严禁站在墙体下方,防止墙体及顶扳跨落伤人。

5、启闭过程中必须保证墙体前的正常供风,设专人检查瓦斯,当墙体周围5米范围内的瓦斯浓度达到或超过1.0%时,必须停止砸墙工作,采取措施进行处理。

启封密闭排放瓦斯安全技术措施


瓦斯检查员必须经过专业培训,掌握 瓦斯检查技能和应急处理方法。
每次检查时都要记录检查结果,并汇 报给现场指挥人员。
操作步骤三:封闭巷道启封
01
02
03
根据现场实际情况选择合适的启封方 法,如逐段启封、一次性启封等。
在启封过程中要密切关注瓦斯浓度变 化情况,及时采取措施防止瓦斯突然 涌出。
启封后要对巷道进行清理,确保没有 遗留的瓦斯积聚。
04
人员组织与职责
负责人与技术指导人
负责人
负责整个启封密闭排放瓦斯工作的组织 、协调与决策,确保工作顺利进行。
VS
技术指导人
负责提供技术指导,协助负责人解决遇到 的技术难题,确保启封密闭排放瓦斯工作 的安全与顺利。
安全监护人
• 安全监护人:负责监督整个启封密闭排放瓦斯过程,确保工作人员的安全和现场安全。
培训与教育
对参与启封密闭排放瓦斯的相关人员进行应急培训,提高其对突发 事件的应对能力。
突发情况处理措施
瓦斯泄漏处理
在启封密闭排放瓦斯过程中,如发生瓦斯泄漏,应立即停止启封作业,迅速撤离人员,关闭所有通往密闭空间的阀门,并加强通风,确保泄漏的瓦斯尽快散去 。
火灾处理
若发生火灾,应立即启动火警报警系统,迅速撤离人员,并采取灭火措施,确保人员安全和防止火势蔓延。
人员中毒处理
在启封密闭排放瓦斯过程中,如发生人员中毒事件,应立即将中毒人员撤离现场,送往医院救治,同时加强通风,确保现场安全。
安全撤离与逃生路线
撤离方案
在启封密闭排放瓦斯过程中,应制定详细的 撤离方案,明确撤离路线、撤离顺序、撤离 指挥等事项。
逃生路线
为确保人员的安全,应在启封作业现场设置 多条逃生路线,并在紧急情况下提供照明和 指示标志,确保人员能够迅速撤离。

11502瓦斯排放安全技术措施

启封密闭、排放瓦斯安全技术措施由于需回收11503采面余煤,必须对11503运输巷、回风巷启封密闭、瓦斯排放,特编制如下启封密闭、瓦斯排放安全技术措施:一、启封密闭顺序先启封11503回风巷密闭,再启封11503运输巷密闭。

二、排放瓦斯流经的路线11503回风巷:11503回风巷→ 151回风上山→回风斜井→地面11503运输巷:11503运输巷→11503回风巷→151回风上山→回风斜井→地面三、停电、撤人范围由于长期密闭,在排放瓦斯时可能引起瓦斯超限,在瓦斯未排完时的过程中,除启封密闭、瓦斯排放人员外,严禁任何人进入瓦斯排放区域和擅自下井。

警戒地点:1416风门处、1460联络巷处、1483车场、总回风井口处。

停电范围:在启封11503运输巷及回风巷密闭排放瓦斯时,凡瓦斯流经的巷道内的电器设备电源必须切断电源。

四、排放瓦斯的指挥机构总指挥副总指挥生产技术部调度室安安全机电部救护队通风队人员组织配备表总指挥赖根华副总指挥邱学益调度室邱成松生产技术部王一鸣通风队朱家文机电部门杨峰机构职能:1、总指挥:由总工程师担任,负责指挥瓦斯排放过程中的全部工作。

2、副总指挥:在总指挥的领导下,负责瓦斯排放过程中需要其他部门及相关人员配合时给予安排落实。

3、生产技术部:负责瓦斯排放措施的贯彻落实,相关技术的培训及排放瓦斯现场技术指导。

4、调度室:负责转达各部门在瓦斯排放过程中的信息,并作好相关记录,协调人力和物力,并作好后勤保障。

5、机电部门:负责井上下停、送电及机电设备管理,确保排放局扇运行正常。

6、通风队:瓦斯排放的具体操作部门,确保排放过程中无违规现象。

以上各部门既是瓦斯排放的主要成员,同时也是在排放瓦斯过程中出现意外时的临时救护人员。

在排放瓦斯期间,所有人员必须到位,服从总指挥的工作安排。

瓦斯未排放前,任何人不得脱岗。

五、控制排放瓦斯的方法由于风筒接至迎头,故选择在局部通风机的吸口处,利用挡板挡住吸风口来控制供风风量(或风筒错口)进行瓦斯排放。

运输巷启封密闭排放瓦斯技术安全措施

连接管路
连接抽放管路,一端连接到密闭排放瓦斯口,另一端连 接到瓦斯抽放管道。
打开瓦斯抽放管道阀门
缓慢打开瓦斯抽放管道阀门,使瓦斯能够顺利排出。
观察瓦斯浓度
使用便携式瓦斯检测仪和便携式一氧化碳检测仪监测排 放瓦斯中的瓦斯浓度和一氧化碳浓度。
调整抽放参数
根据监测结果,调整抽放参数,如抽放压力、流量等。
排放完毕后关闭阀门
的应急预案制度,明确应急处置流程和责任人。
制定应急预案文本
02 根据矿井实际情况,编制详细的应急预案文本,包括
应急组织、通讯联络、现场处置、安全撤离等方面。
定期修订和演练
03
对应急预案进行定期修订和演练,以适应矿井条件的
变化和应对实际可能出现的问题。
应急演练
确定演练时间
根据矿井生产计划和应急预案要求,确定合 适的演练时间,一般每年至少组织一次应急 演练。
检查运输巷内的通风情况,确保通风系统运行正常,
风量充足。
03
确认运输巷内的瓦斯浓度和氧气含量,确保符合安全
标准。
准备工具和材料
01
准备启封密闭的工具,如大锤 、撬杠、螺丝刀等。
02
准备排放瓦斯的工具,如瓦斯 排放泵、瓦斯浓度监测仪、氧 气含量监测仪等。
03
准备应急处理的材料,如黄泥 、水、砂袋等。
06
相关技术要求和规 范
相关技术标准
01
煤矿安全规程
02
瓦斯排放标准
03
密闭启封操作规程
操作规范和要求
操作人员必须经过专业 培训,熟悉操作规程和 安全注意事项。
01
02
操作过程中应严格遵守 操作规程,不得擅自更 改操作程序。
03

启封密闭及排放瓦斯的安全技术措施

11135运输巷启封密闭排放瓦斯的安全技术措施一、概况11135运输巷大概掘进约400米后,由于二采区提升下山上部车场及绞车硐室在±0m水平提升下部车场开口施工,对±0m水平的其它作业点的运输造成不便。

于2014年6月10日办公会决定,暂停11135运输巷掘进工作,在巷道开口3米处施工临时密闭墙一道(密闭编号:LM-12)。

密闭墙为碹石结构,厚度500mm。

目前,二采区上部车场及绞车硐室主体施工基本结束,对±0m水平运输已无影响,矿上决定恢复11135运输巷的掘进施工,并于2014年8月3日(例行矿休日),由通风科、安全科及矿山兼职救护队相关人员实施启封11135运输巷开口处的密闭墙(LM-12)、排放密闭内的瓦斯并恢复11135掘进工作面的通风系统的工作。

为确保安全,特编制本措施,全体施工作业及管理人员必须严格遵照执行。

附图1:《LM-12密闭位置示意图》附图2:《××煤矿井下密闭示意图》二、组织机构及职责1、成立启封密闭瓦斯排放指挥小组:总指挥:××副总指挥:××成员:安全副科长:××瓦斯检查工:××××兼职救护队:××××××电工:××××2、总工程师××坐镇调度室对启封密闭和排放瓦斯工作进行全面指挥。

3、通风科长××负责现场启封密闭、排放瓦斯现场的人员组织及指挥。

4、安全副科长××负责现场监督措施的执行。

5、兼职救护队员××、××、××负责破密闭及瓦斯排放的具体实施。

6、瓦斯检查工××、××负责检查排放区域的瓦斯浓度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:RHD-QB-K9362 (解决方案范本系列)
编辑:XXXXXX
查核:XXXXXX
时间:XXXXXX
启封皮带运输大巷密闭及排放瓦斯安全技术措
施标准版本
启封皮带运输大巷密闭及排放瓦斯安全技术措施标准版本
操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。

,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

根据矿生产安排,决定于20xx年4月9日9时至12时启封皮带运输大巷密闭,并排放瓦斯。

为保障启封密闭和排放期间的通风安全,特制定启封皮带运输大巷密闭排放瓦斯安全技术措施如下:
一、成立启封密闭、排放瓦斯组织领导机构:
组长:矿长
副组长:总工程师安全矿长
现场总指挥:通风科长
成员:现场瓦检员、安检员、现场施工人员
二、启封密闭、排放瓦斯前的准备工作:
(1)、启封密闭所需工具:铜钎一把、铜锤一把、水桶一个、光瓦两台、瓦斯便携仪、氧气便携仪、一氧化碳便携仪各两台、风障布15m2,排放瓦斯时风筒的对接、延伸、吊挂等。

(以上工具及工作由通防科负责)
(2)、矿开拓队负责:密闭的拆除,施工地点的文明生产;皮带运输大巷皮带机头处局部通风机的安设。

三、启封密闭顺序:
先启材料运输大巷密闭,再启封皮带运输大巷密闭。

四、启封密闭期间安全措施:
(1)启封密闭开始前,由现场总指挥安排好警戒点的警戒人员,通知调度室,切断高浓度瓦斯经过的巷道一切电源。

启封密闭排放瓦斯期间,严禁任何
人员和车辆进入警戒巷道区域。

(2)、启封密闭开始时:首先检查密闭前的瓦斯浓度,当瓦斯超过1%时,采用导风障法,将密闭前的瓦斯降到1%以下;再用水将整个密闭浇湿。

(3)、启封密闭时,只能用铜钎、铜锤;密闭启开小口后,首先检查密闭内的瓦斯和其它有害气体,在排放瓦斯过程中,排出的瓦斯与全风压风流会合处的瓦斯和二氧化碳浓度都不超过1.5%时,方可继续扩大拆除断面,拆除断面扩大到0.5m2时,停止拆除密闭。

(4)、开启设好的局部通风机,风筒出口接到材料运输大巷密闭处,控制风量,继续拆除密闭。

(5)、密闭启开排放瓦斯时,现场总指挥必须指定专人检查瓦斯和其它有害气体浓度,所有人员不得进入瓦斯浓度大于3%和氧气低于18%的区域。


接风筒人员必须服从指挥,搬运风筒时做到轻拿轻放。

五、警戒地点:
(1)材料运输大巷与一号联络巷交叉处。

(2)皮带运输大巷内皮带机尾处。

(3)中央变电所内。

六、停电撤人范围:总回大巷、变电所通道。

七、启封密闭排放瓦斯安全措施:
(1)、参加启封密闭排放瓦斯的所有人员,必须熟悉本措施的要求。

(2)、参加启封密闭排放瓦斯的所有人员,领取矿灯、自救器时,必须认真检查,严禁佩带不合格的矿灯、自救器入井。

(3)、参加启封密闭排放瓦斯的所有人员,佩带的矿灯、自救器时,必须佩带在腰的两侧。

(4)、参加启封密闭排放瓦斯的所有人员,必须服从现场总指挥的统一指挥。

严禁单人行动。

(5)、排放瓦斯结束时,由现场总指挥清点人数,统一升井,并向调度室汇报排放瓦斯结束。

这里写地址或者组织名称
