南水北调工程渠道衬砌施工
南水北调工程渠道衬砌施工质量控制

渠道机械化衬砌施工质量控制1 渠道衬砌概况渠道衬砌采用衬砌机衬砌,对建筑物附近不能采用机械衬砌的部位采用人工衬砌。
2 渠床整理2.1在衬砌前进行渠道削坡。
高填筑渠段,预留足够沉降期。
削坡进度应与衬砌进度相适应,避免削坡面积过大,搁置时间过长,造成次生损坏。
2.2放出坡脚线和坡肩线,液压反铲粗削,然后人工挂线精削、整平;严格控制渠道中心线、边坡开口线、坡比及削坡精度。
2.3自上而下,平行削坡作业。
2.4削坡不允许欠挖,超挖深度要不大于10mm。
2.5渠底清基前进行原土碾压。
在测量仪器控制下粗清保护层,再人工按控制线找平清理至设计高程。
不应有欠挖,超挖不大于20mm平整度不大于10mm/2m压实度满足设计要求。
2.6雨天对削坡成型段覆盖保护,避免雨淋沟。
对雨淋沟槽和坍塌部位及时补坡,按技术部下发的方案执行。
2.7坡面精修完成后,报质量部,四方联合验收,合格后可进行下道工序。
3 集水井开挖排水管安装3.1按照设计图纸进行集水井的开挖;人工清理至设计高程,底部要平整,验收合格后,底部铺填砂砾料垫层、夯实,符合设计要求。
3.2砂砾料垫层验收合格后进行土工布绑扎,搭接长度要足够,绑扎牢固,绑扎用防腐绑材;按设计要求安装排水管及附件,经验收合格可分层对称回填管身及集水井周围砂砾料。
砂砾料铺填薄层铺料,碾压密实。
3.3安装的排水管不得有断裂、变形、破损等情况,排水管接头型式、连接方法、位置必须符合图纸;接头要对正,以保证管件安装中心线一致。
4 砂砾料铺填4.1砂砾料应质地坚硬、清洁,含泥量、级配等各项指标符合质量标准和设计要求,抽检合格才能使用。
4.2分层分段洒水压实填筑,渠道坡脚齿槽、渠道与建筑物结合等部位的人工夯填。
控制铺料厚度(厚度由根据试验参数确定)。
4.3砂砾料铺设时应防止分离,保证大粒径砾石碾压密实。
填筑需要留足够的削坡余量,保证填筑相对密度满足设计要求。
4.4填筑垫层前,所覆盖的隐蔽工程应经验收合格。
南水北调渠道混凝土衬砌的施工质量控制要点

南水北调渠道混凝土衬砌的施工质量控制要点一、前期准备工作1.确定各个单位的职责,包括院方和承包方。
2.确定施工进度计划,包括施工的时间、周期、工艺流程和质量保证要求。
3.制定安全施工方案,迅速清理施工现场,划分好区域隔离线,并搭建好安全防护网。
同时备好应急救援设备,以防不测。
二、施工材料和设备1.水泥应符合国家标准,检测时应注意检查其含水量、流动性和固化速度。
2.砂石应符合国家标准,要求质地细致均匀、石粒尺寸均匀、细度模数在2.4~3.6之间。
3.混凝土加工机电设备应检查完好,操作人员应具备相应操作证书。
4.针对晴天,太阳直射混凝土地面的情形,应在砼面均匀洒水抑制初始收缩。
三、施工方法1.确定混凝土浇筑的时间、量和块状度等参数。
2.混凝土施工前应对路面进行处理,平整路面,确保其平整度。
3.在混凝土浇筑两侧需要进行挂、拦板、侧壁及護坡等设备支护,严禁反射性裂缝。
4.在混凝土浇筑之前,应将防水泥浆(用纯水和水泥混合而成)涂在模板壁面,以防止混凝土破损和渗漏。
5.混凝土块的浇注顺序应为首先块直角处,其次块顶部和侧边。
受到施工时间和条件限制的混凝土块,宜从直角处开始浇筑。
6.选用饱和盐酸刷搅弄浆水或石化油腊等施工下料涂抹联接层时,每浆液输入口应被塞纸堵住,用于检测浆液搅拌效果。
四、施工质量控制1.在施工过程中,应严格按照施工标准和质量要求进行施工,在混凝土浇筑六小时后,浇筑块面应平整、紧实、无裂纹。
浇筑质量可参考JGJ0S-2009的相关规定。
2.在混凝土浇筑完毕后,立即清理现场,切忌自行增加施工时间。
对于无法及时清理的混凝土,应在其上覆盖防晒网或防雨布,以保证其质量。
3.在混凝土施工中,应用于取样的钢筋捆扎不得使用钢丝捆松。
五、工程验收及验收标准1.在每一次施工完成后,应进行验收,包括模板、混凝土浇筑、清理等等。
同时,要对现场的各个单位的工作进行汇总,对进度和质量都作出严格的验收标准。
2.验收标准应符合相关国家标准,并且被工程管理部门对其的逐一评估。
南水北调某标段渠道衬砌施工方案

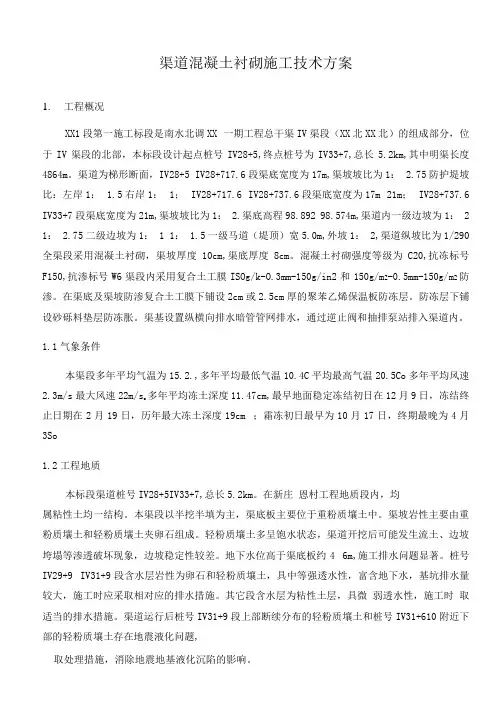

渠道混凝土衬砌施工技术方案1.工程概况XX1段第一施工标段是南水北调XX 一期工程总干渠IV渠段(XX北XX北)的组成部分,位于IV渠段的北部,本标段设计起点桩号IV28+5,终点桩号为IV33+7,总长5.2km,其中明渠长度4864m。
渠道为梯形断面,IV28+5 IV28+717.6段渠底宽度为17m,渠坡坡比为1: 2.75防护堤坡比:左岸1: 1.5右岸1:1;IV28+717.6 IV28+737.6段渠底宽度为17m 21m;IV28+737.6 IV33+7段渠底宽度为21m,渠坡坡比为1: 2.渠底高程98.892 98.574m,渠道内一级边坡为1: 2 1: 2.75二级边坡为1: 1 1: 1.5一级马道(堤顶)宽5.0m,外坡1: 2,渠道纵坡比为1/290全渠段采用混凝土衬砌,渠坡厚度10cm,渠底厚度8cm。
混凝土衬砌强度等级为C20,抗冻标号F150,抗渗标号W6渠段内采用复合土工膜ISOg/k-O.3mm-150g/in2和150g/m2-0.5mm-150g/m2防渗。
在渠底及渠坡防渗复合土工膜下铺设2cm或2.5cm厚的聚苯乙烯保温板防冻层。
防冻层下铺设砂砾料垫层防冻胀。
渠基设置纵横向排水暗管管网排水,通过逆止阀和抽排泵站排入渠道内。
1.1气象条件本渠段多年平均气温为15.2.,多年平均最低气温10.4C平均最高气温20.5Co多年平均风速2.3m/s最大风速22m/s o多年平均冻土深度11.47cm,最早地面稳定冻结初日在12月9日,冻结终止日期在2月19日,历年最大冻土深度19cm ;霜冻初日最早为10月17日,终期最晚为4月3So1.2工程地质本标段渠道桩号IV28+5IV33+7,总长5.2km。
在新庄恩村工程地质段内,均属粘性土均一结构。
本渠段以半挖半填为主,渠底板主要位于重粉质壤土中。
渠坡岩性主要由重粉质壤土和轻粉质壤土夹卵石组成。
轻粉质壤土多呈饱水状态,渠道开挖后可能发生流土、边坡垮塌等渗透破坏现象,边坡稳定性较差。
浅析南水北调渠道衬砌施工方案

浅析南水北调渠道衬砌施工方案摘要:南水北调中线工程,从河南省南阳市淅川县境内的丹江口水库引水,经河南方城垭口,通过隧道穿过黄河,沿渠北上,自流到北京团城湖。
本文以方城八标为例对南水北调渠道衬砌施工方案进行浅析。
关键词:南水北调;渠道;衬砌;施工方案一、工程概况南水北调中线方城段八标,起点设计桩号173+532,终点设计桩号179+532,全长为6km。
本渠段为深挖、高填段,渠道为梯形断面;渠底宽度为14.5~21.0m,渠道边坡为1:2.0~1:3.25,渠道一级马道宽5.0m。
渠道过水断面采用现浇混凝土衬砌,衬砌厚度边坡10cm,渠底8cm。
二、主要施工方法1、施工顺序测量放线→轨道铺设→ 削坡→ 排水盲沟、齿槽、排水板沟槽开挖→ 软式透水管安装、砂垫层铺设→ 排水板安装→ 土工膜铺设及焊接→ 混凝土立模、浇筑→混凝土养护、拆模→ 切缝、嵌缝。
2、渠道边坡衬砌2.1测量放线削坡机、布料机的定位要使用同一测量控制系统,且削坡机、布料机工作都依靠上下轨道上架设的钢丝来控制。
钢丝固定后,削坡、立模、浇混凝土都以其为基准定位。
2.2轨道铺设(1)轨道铺设前,先放置控制桩,渠底轨道下部高程以渠底混凝土面高程以下5cm左右;渠顶轨道下部高程低于渠顶混凝土面5~10cm。
(2)渠顶钢线距上部立模边线1m,渠底钢线设置在距立模边线3.25m处。
(3)雨天过后,基础变软轨道必然不均匀下沉。
针对轨道下沉,将采取轨道下部垫约10cm的碎石,这样雨天过后轨道虽下沉但下沉量不大,可以满足安装有自动检测调节装置的衬砌机使用。
2.3削坡(1)削坡机削坡前,挖掘机先进行粗削坡。
渠道开挖成型后,测量放出坡脚线和坡肩线,测量人员采用仪器控制指挥挖掘机粗削。
为保证削出的坡面平整,可以将挖掘机的斗齿改造成平板状。
粗削坡应自上而下进行,将削坡土刮至渠底,运至指定地点。
(2)将削坡机的机架调整到与设计坡比一致,根据预留保护层厚度确定每次进刀深度和削坡次数。
南水北调中线工程渠道混凝土衬砌施工

是为 了确定合理 的施工参数 ,给资源配置提供较为
合理 的依据 、 确保又好 又快完成 各道工序施 工 , 进而
形成流水作业 , 提高施工质量 和生产效 率 。
由于渠 道衬 砌 混凝 土 浇筑 现 场距 离拌 合 站较
渠 道机 械衬 砌工 艺试 验 主要 确定 混凝 土 的坍 远 ,应 采用 混凝 土罐 车进 行运 输 ,容量 不 易小 于 落度 、 虚铺厚度 、 机械 的行走速度 、 抹面时机等 。 人工 6 m 。混凝土衬砌作业面罐车配置数量 , 根据仓 面大
膜下均铺设 保温板 防冻层 。由于 总干渠渠 线长 , 渠
材料 的掺量 ,并经监理人员批准后修正拌合楼计算
机 的录人参数 。
道过水断面大 、 建设周期 相对集 中 、 质 量要求 高等特
点, 再加上渠坡 、 渠 底衬砌厚度较 薄 , 造 成混凝 土衬
砌模板 安装 、 混凝 土人仓 、 振捣非 常 困难 , 为 了减 少
衬砌一般采用振捣梁或振 捣棒振 捣 ,手 扶式磨光机
小、 运距远 近 、 进度需求 、 拌合能力等综合确定 。 拌合 物从拌合站 出料 到运输 、卸料完毕 的允许 时间应满
足相关规定 。
( 3) 混 凝 土 铺 料 振 捣
抹面 , 人工压光 。 人 工衬砌工艺试验主要确定混凝土 的坍落 度 、 虚铺 厚度 、 振 捣梁 的行 走速 度 、 振捣 棒 的 振捣 时间及 间距 、 抹面时机等。 抹 面时机宜通过不 同
③ 浇筑过程 中材料掺 量的调 整
承包人应 按规定及 时检测砂 石骨料 的含水量 、 超逊径等指标 的波动情 况 ,若 波动达 到了需要调 整 的材料掺量 , 应 由试 验室出具 称量调整的相关 文件 。
南水北调工程渠道混凝土衬砌施工操作指南

南水北调工程渠道混凝土衬砌施工操作指南概述南水北调工程是我国一项重大的水利工程,旨在通过调水来解决北方地区缺水的问题。
其中,渠道混凝土衬砌是南水北调工程的重要组成部分,起到保护渠道不受侵蚀和漏水的作用。
本文档将详细介绍南水北调工程渠道混凝土衬砌施工操作指南。
1. 施工前准备在进行渠道混凝土衬砌施工之前,需要进行以下准备工作:•完成相关设计和图纸的审查。
•准备施工所需的材料和设备,包括混凝土原材料、输送设备、施工机械等。
•制定详细的施工方案和施工组织设计。
2. 施工材料准备•混凝土材料:按照设计要求,选取符合标准要求的混凝土材料,包括水泥、砂、石料和外加剂等。
•钢筋:根据设计要求,选取符合标准要求的钢筋,进行预埋和加固等作业。
3. 施工机械和设备准备•混凝土搅拌站:选用能够满足施工需要的搅拌设备,确保混凝土制备质量。
•输送设备:选用适当的输送设备,将混凝土输送到施工现场。
•平板振动器:用于混凝土的浇注和振实。
4. 施工过程4.1 清理和修整•清除施工区域内的杂物和积水等。
•平整施工面。
•清除泥浆、灰尘等,确保施工面洁净。
4.2 预埋钢筋•根据设计要求,在施工现场进行预埋钢筋的布置,包括钢筋的直径、间距等,确保预埋钢筋的准确安装。
4.3 混凝土施工•将配好的混凝土从混凝土搅拌站输送到施工现场。
•严格按照设计要求和施工方案进行混凝土的浇注。
•在浇注过程中需要注意控制混凝土的流动速度和厚度,以保证衬砌的质量。
4.4 平板振动与养护•在混凝土浇注完成后,使用平板振动器对混凝土进行振实,提高衬砌的密实度。
•在混凝土初凝后进行养护,包括覆盖塑料薄膜、喷水保湿等,以保证混凝土的充分凝固和强度发展。
5. 施工质量控制在混凝土衬砌施工过程中,需要进行质量控制,并按照相关要求进行检测和验收。
常见的质量控制要点包括:•混凝土配比的控制。
•混凝土的浇注与振实。
•预埋钢筋的安装质量。
•养护措施的执行情况。
6. 安全注意事项在进行渠道混凝土衬砌施工过程中,需要特别注意施工安全,包括以下方面:•工地周边安全隐患的排除。
南水北调中线穿黄工程Ⅲ标渠道混凝土衬砌施工

5 28 35 .~ .
后 ,在 渠 道 底 部 和 顶 部 平 行 于 渠 道 中心 线 各 铺 设 一 条 轨
道 ,要求平直 ,且有一定 的承载力 ,并用 铆钉 固定 牢靠 。
轨 道 的精 度 将 直 接 关 系到 混 凝 土 面 的衬 砌平 整 度 。
4 2 1 基 础 面处 理 ..
10 0 %
质 量
13 15
C2 F1 O 0 5
1
)
0 1 ~ 2
28 30
3 3 施 工技 术参数 .
为 保 证 选 用 的混 凝 土 衬 砌 机 能 够 更 好 地 完 成 渠 道 坡 面 衬 砌 施 工 ,保 证 设 计 要 求 的混 凝 土 板 面 厚 度 ,项 目部 进 行 了大 量 的 现 场 试 验 , 主 要 对 混 凝 土 坍 落 度 、衬 砌 机 工 作 速 度 、振 捣 时 间 、抹 面 及 切 缝 时 间 进 行 了 试 验 ,最
强 度保 证 率 纤 维掺 量 总碱含 量 ( k ( g m3 k/ )
g m0 / )
0 9 . ≤ 2 5 .
表 2
设计参 数 坍 落度 (m) c
理论 用水 水泥
纤 维 混 凝 土 配 合 比
单 位材 料 ( g m3 k/ ) 小 石
粉煤 灰 理论 用 砂
纤 维 掺 量
O9 .
J —I M I ( 溶质 )
18 4 .2
J 一 M
20C 00 ( 质) 溶 0 0 43 . 2 2
密度
( g m0 k/ )
出机
W6 (
一
人仓
4 ~6 12 5 23 4 6 1 79 8
南水北调中线干线工程渠道人工衬砌施工管理规定

附件:南水北调中线干线工程渠道人工衬砌施工管理规定南水北调中线干线工程建设管理局前言南水北调中线干线工程全长1432km,除天津干线外在建渠道总长为969Km,其中渠道混凝土衬砌长度为891Km。
大部分采用机械化衬砌,一些桥梁占压段、高填方段缺口、渐变段等部位无法采用机械化施工需要人工衬砌。
目前南水北调中线干线工程渠道混凝土衬砌施工已经完成650Km,剩余桥梁占压段、高填方段缺口、渐变段等部位,需要人工衬砌的工程量将近130km,占未衬砌工程量约1/2。
人工衬砌施工难度大,进度慢,易出现施工质量问题,为了加快渠道人工衬砌的进度,规范渠道人工衬砌施工行为,保证渠道人工衬砌工程的施工质量,根据国务院南水北调办、水利部及国家有关规程、标准,特编写本规定.本规定主要内容包括总则、适用范围、施工准备、混凝土施工、混凝土养护、伸缩缝施工、安全文明施工、注意事项等章节。
在使用过程中,如有需要修改、补充之处,请将意见反馈南水北调中线干线工程建设管理局。
本规定由南水北调中线干线工程建设管理局负责解释。
本规定主要起草人:刘瑞源孙晓辉汪强陈世刚赵培刘福明李乐目录目录 (1)1总则 (1)2 适用的范围 (5)3 施工准备 (5)3。
1 编制施工技术措施方案 (5)3。
2混凝土配合比 (6)3.3 衬砌基面处理 (6)4 混凝土浇筑 (9)4。
1混凝土浇筑的主要工序 (9)4。
2模板支立 (9)4。
3 生产性施工试验 (10)4。
4 混凝土运输 (10)4。
5资源配置 (11)4.6人工摊铺平整 (11)4。
7 混凝土振捣 (12)4.8 混凝土抹面施工 (12)5 混凝土养护 (13)6 伸缩缝施工 (13)7 安全文明生产 (14)8注意事项 (14)1总则1.0.1 南水北调中线渠道人工衬砌施工难度大,进度慢,易出现施工质量问题,为了加快渠道人工衬砌的进度,规范渠道人工衬砌施工行为,保证渠道人工衬砌工程的施工质量,特编写本规定.1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南水北调工程渠道衬砌施工一、南水北调工程概况南水北调工程总体规划分为:东线、中线和西线三条主调水线路。
通过三条调水线路与长江、黄河、淮河和海河四大江河的联系,构成以“四横三纵”为主体的总体布局,实现我国水资源南北调配、东西互济的合理配置格局。
南水北调工程已全面开工,主要为渠道工程,同时在途经各省、市、县、村时考虑了各种跨渠生产桥、交通桥、倒虹吸和渡槽来解决各地的出行、灌溉、防洪等问题。
南水北调工程渠道工程主体设计基本为:渠道坡比为1:2或1:2.5,渠底宽为21.5m或23m,保温材料为4㎝、5㎝的聚苯乙烯保温板或31cm的砂砾料,防渗材料为复合土工膜,渠坡衬砌混凝土板厚度为10㎝,渠底衬砌混凝土板厚8cm,渠坡分缝为每12m一条通缝,12m之间每4m一条半缝,通缝缝宽2㎝,半缝缝宽1㎝,渠底分缝为左右坡脚和渠底中心位置各设一条通缝,其余纵缝均为半缝,渠道在通过部分地下水位高的地段时进行渠基排水。
二、渠道衬砌施工工艺南水北调工程是首次出现大规模渠道衬砌工程,还处在衬砌混凝土施工的初期阶段,不断在摸索适合机械化施工的工艺,最终从质量、进度、效益三方面进行综合控制,严格从每个细节严格抓起:渠道坡面修整、保温板土工膜的铺设、混凝土的浇筑、抹面、结构分缝的切割、养护,每道工序合理安排施工都与质量、进度、效益有着紧密的联系,制定一套比较适用的施工方案显得非常重要。
渠道衬砌混凝土施工流程如下:渠道衬砌混凝土施工流程图从施工流程图中来看,渠道衬砌混凝土施工同一般混凝土施工没有太大的区别,对于施工单位来说,最主要就是从控制混凝土的质量、施工进度和成本控制三方面进行考虑。
1、渠道坡面的修整渠道坡面修整分两步进行,第一步:机械设备先进行修整,不能破坏原土基础。
机械设备修坡时先对坡面进行测量放样,并安排人工隔5~10m的距离按照设计边线预留5~10cm的保护层进行抽槽,方便设备工作时能很好的控制其尺寸。
设备根据人工抽的沟槽进行修坡,很好的控制了超欠挖现象,给后期人工修坡减少了很多工作量。
第二步:人工进行坡面修整,人工修坡只需根据测量放样单进行加密控制坡顶高程、坡面高程、平整度和渠底的开挖高程。
三道工序中最主要,也是将来渠道衬砌混凝土的关键一个环节就是坡面的超欠挖现象的控制,这就要求测量放样时特别要仔细,给现场施工人员出具的放样单要准确无误,现场施工人员在根据测量放样单加密控制,加密采用网格挂线法进行,修坡时随时对超欠挖进行修补,将平整度控制在±5mm,使用2m靠尺进行检查。
2、保温板的铺设坡面施工完成后,进行保温板的施工,铺设之前先对坡面再次进行检查,若发现平整度较差的断面,用细砂或砂土填平,填平的方法是用2m的刮刚将铺洒到坡面的砂土或细砂找平,保证保温板和坡面紧密接触。
保温板的尺寸一般为3.13×2.24m,在铺设保温板时有的部位需要裁断,尤其是渠道底部的齿槽部分为异型尺寸,保温板的切割采用最简单、快捷、经济的办法进行,主要工具为:裁纸刀、2m木尺、钢卷尺。
保温板采用竹纤固定。
在铺板时要注意板与板之间、板与坡面基础之间紧密结合,这样对衬砌混凝土的施工质量有保障,位置放好后用竹纤从板上面钉入,铺好的板上面严禁穿带钉鞋行走,以免损坏板的表面。
铺板完成后、铺设复合土工膜之前同样要对保温板的接缝、平整度进行检查,平整度控制在±5mm,使用2m靠尺进行检查,接缝控制在0~-2mm。
3、复合土工膜的铺设复合土工膜施工之前首先要对复合土工膜的焊接工艺进行试验,抗拉强度至少不能低于母材的80%,从试验得出适应与现场实际操作、施工的一些技术参数。
复合土工膜材料尺寸为5.5m×50m,其作用主要是防水,为使土工膜浪费减少到最低限度,在铺设时先将土工膜按尺寸、匹幅铺好,膜与膜之间不能有褶皱,复合土工膜垂直于水流方向铺设,膜与膜重合10㎝进行焊接。
铺时将焊接接头预留好后用剪刀剪断。
土工膜铺好后要进行固定,坚决杜绝用尖锐的材料固定,最好使用土、石头或其它重物将其压紧,以免被风吹走。
准备工作完成后进行土工膜的焊接,焊接工艺及控制参数根据试验结论进行实施,先用封口机将最下层的土工布缝合,再用热楔焊焊机对夹膜进行焊接,焊机温度控制在300~350℃范围内,行走速度控制在0.8~1m/min之间,温度过高会导致土工膜被烫伤,温度过低土工膜不能结合,导致焊缝不合格;焊机行走速度过快或过慢也会导致土工膜焊接不合格,夹膜焊缝检测采用充气法,焊缝合格后将上层土工布用封口机缝合。
铺设好的复合土工膜由专人看管,防止被人为或机械刮伤,保持表面清洁。
为方便施工人员行走,土工膜又不被破坏制作行走梯放在渠道坡面,根据实际施工情况进行移动,这样即避免土工膜被破坏,又能使现场施工人员在坡面上行走,还得解决因土工膜被破坏所造成的经济损失和返工。
4、衬砌混凝土施工⑴衬砌机构造及基本原理滑模衬砌机为整体钢架结构,布料系统与衬砌系统结合为一体,因此设备自重大,跨越渠系建筑物时搬迁困难,拆装周期长。
但其具有良好的整体刚性,并事先进行了预应力处理,克服了大跨度时机架自重产生的挠度,确保了渠坡中间部分的衬砌厚度,同时生产效率高,振捣密实、均匀,表面平整度好,节省劳动力,非常适用于大规模的渠道衬砌。
目前就南水北调中线来说衬砌机生产厂家有很多,大规模生产的仅有山东、河南开封两大产家,部分为施工单位自己研制生产。
用较为广泛的混凝土衬砌机是SM8000 型多功能坡面衬砌机,该机型主要特点:①将混凝土布料、摊铺、振捣、轧实布置在同一台机架上,减小了整机重量,方便了搬迁拆装;②机架高度采用电动调节,省时、省力,可随时调整坡度和摊铺厚度;③布料车和振捣摊铺车全部采用钢丝绳牵引传动运行平稳,电机采用变频制动专用电机,运行速度随意调整,制动可靠;④主机前后轮箱采用铰接方式连接R=150m范围内可自由行走;⑤布料、摊铺、振捣、压光互不影响。
⑵施工工艺及参数控制衬砌机的工况基本类似,布料都是由混凝土运输车通过上料皮带传输至运输皮带,运输皮带通过下料斗在桁架上行走将混凝土摊铺至渠坡坡面,混凝土入仓塌落度控制在5~6cm,单趟铺料时间为2’40”,下料小车行走速度控制在3.5m/min。
在摊铺混凝土的过程中用挡板将混凝土刮平并由后面的3台振捣棒进行初步振捣,振捣时间为20”,在混凝土布料时随时检查混凝土摊铺厚度,摊铺厚度必须比设计厚度厚3~4cm,有利于复振,在局部摊铺不均匀的部位人工铺料找平。
河南生产的衬砌机振捣主要是在布料完成后将衬砌机行走至铺料段,从下至上用安装在衬砌机上的高频平板振捣器或振动棒进行振捣,平板振捣器安装高差为2㎝,上高下低,上部振捣器振捣后的混凝土高度要比下部振捣器面板高2cm,利用混凝土与振捣器的高差进行挤压振捣,从而提高混凝土的密实度,振捣设备行走速度控制在5.8m/min,根据坡面长度在适当增加振捣时间。
振动小车从坡顶行驶至坡脚时,及时调整衬砌机高度,向下行走时不进行振捣,振捣工序重复2-3遍,振捣完成后将衬砌机行驶至下一段进行铺料、振捣循环作业;山东衬砌机振捣主要是靠衬砌机本身的自重和四周箱体内的振捣棒进行振捣,整个施工工序都要不河南衬砌机要快。
①平整度平整度一般先从人工修坡工艺进行控制,再就是保温板铺设时用砂土或细砂找平进行控制,最难控制也是最容易出现问题的就是混凝土衬砌时的平整度控制,混凝土衬砌完成20min后抹光机进行工作,抹光机在坡面上的行走主要是靠渠顶绞车慢速绞动行走,绞动速度控制在3m/min,抹光机完成抹面后进行人工抹面。
②混凝土厚度混凝土厚度直接关系到施工质量和项目成本,主要取决于坡面开挖时是否存在欠挖现象和衬砌机工作时的工况,据统计,目前90%的衬砌混凝土施工中混凝土损耗约占10~15%的比例,是一个很惊人的数据,为能把损耗减低到最小程度,在混凝土施工过程中安排一个专人在混凝土趟铺时用对混凝土的厚度量测,若发现超浇部分及时在要求误差范围之内进行衬砌机高度的调整。
三、衬砌施工工法控制1、衬砌施工过程中对高程和衬砌坡面厚度控制是施工的重点由于衬砌机上下行走系统控制整个衬砌混凝土坡面的控制,因此衬砌行走系统对于控制衬砌厚度起到至关重要的作用,经过衬砌经验,衬砌机行走系统在衬砌过程中并不是一次调整就一劳永逸的,衬砌机在行走过程中会产生垂直于坡面的压力,该压力不仅使衬砌坡面混凝土的厚度发生变化,并且会使衬砌机上下导轨发生位移,将改变衬砌坡面上口和下口的位置。
因此在施工过程中测量人员必须全程跟踪,每衬砌12m测量人员校核一次衬砌高程、衬砌坡面上下口的位置和衬砌导轨的高程、位置,以保证衬砌坡面的厚度和衬砌位置满足设计要求。
2、施工过程中的养护及切缝随着渠道衬砌长度的延伸,渠道混凝土的养护工作也很关键。
混凝土的养护是保证和提高混凝土质量的重要环节,特别是混凝土衬砌结构壁薄,外露面积大的特点,养护工作尤为重要。
必须安排专人负责。
最常用的养护方法在混凝土的表面覆盖塑料布和湿草帘。
一般正常气温下,混凝土浇筑后6~18小时即可养护,根据实用水泥的不同和气温的不同养护的时间也不同,养护要勤洒水,始终保持混凝土表面湿润状态。
此外,还在混凝土表面覆盖塑料薄膜,为混凝土提供温湿的环境,从而使混凝土充分得到养护。
塑料薄膜必须将混凝土面全部包裹严密,以保证塑料薄膜内的凝结水不被蒸发。
渠道养护工作应分为两个阶段进行,首先是在衬砌混凝土完成后但还没有初凝前,将塑料薄膜铺设在衬砌混凝土面上,保证混凝土表面的水分不会因为大风和高温而迅速的蒸发掉,而内部混凝土还没有凝固,铺设薄膜5小时后可将薄膜去掉,覆盖草帘子,每隔2小时洒水养护一次。
由于渠道混凝土薄,夏季温度较高,容易产生裂缝,因此及时的割缝是避免混凝土施工产生裂缝的最有效的办法,温度不同使混凝土初凝时间不一致,因此对于割缝的时间采取现场监测,混凝土初凝后立即割缝。
结合衬砌机施工方法,将闭孔泡沫板加工时定做符合通缝尺寸的形状,在泡沫板上钉上木条,在衬砌施工过程中预埋在混凝土里,混凝土初凝后将木条取出即可填缝。
四、衬砌混凝土裂缝防治如何防治混凝土裂缝,首先应从裂缝产生的原因进行分析。
现浇混凝土衬砌渠道裂缝具有混凝土工程裂缝的共性,又有不同于大体积混凝土裂缝的突出表现。
裂缝一经形成,就很难自身愈合。
根据工作中观察,南北走向的渠道,阴阳两坡受日照、风情等影响因素基本相同,因此两坡的裂缝规律基本一致,造成裂缝产生的根本原因在于:混凝土由于受自身及外部介质环境的影响,在温度、湿度变化和周边、基础约束的作用下,会产生很大的约束应力,容易产生裂缝;在现浇混凝土渠道衬砌中,水泥混凝土属于薄壁轻型刚性结构,具有较高的抗压强度,但抗拉强度较低,适应拉伸变形和不均匀变形的能力较差。
