边坡加固施工方案
边坡与加固方案

边坡与加固方案边坡是一种天然或人工构造的山体侧面形态,通常由高岩壁、截面小的坡脚和崩塌形态的坡面等方面组成。
边坡的稳定性是一个重要的问题,特别是在施工期间和周围环境发生变化时,坡体稳定性往往容易受到影响。
因此,为了确保人员和财产的安全,很多工程项目都需要采取一些边坡加固方案。
下面,我们将介绍边坡加固的一些方案。
方案一:护岸加固法护岸加固法就是在坡面上建造一道护岸,用以保护坡面的稳定性,并防止坡面下滑和坍塌。
这种方法可以使用多种材料来进行构造,例如:石块、钢筋混凝土桩或木桩等。
在具体实施中,钻孔机和振动器等工具都是不可或缺的。
另外,建造护岸的过程还需要进行大量的土方开挖和填充工程。
方案二:喷射混凝土加固法喷射混凝土加固法是一种利用喷射混凝土对边坡进行加固的方法。
使用喷射混凝土,可以快速地形成大块厚的加固层,从而很好地增强了边坡的稳定性。
该方法适用于边坡面积较小,坡体朝向不太陡峭的情况。
方案三:锚杆加固法锚杆加固法是一种钢筋混凝土加固技术,其基础原理是利用钢筋混凝土锚杆和锚杆锚固体系,将边坡与基础土壤锚固在一起,从而更好地提高坡体的稳定性。
锚杆加固法适用于边坡较大、土质较松的情况,可以大大提高坡体的抗拉强度。
方案四:浅层增强法浅层增强法指的是在边坡上设置网状增强体系来提高边坡的稳定性。
这种方法通过采用高强度钢筋或复合材料,在边坡表面处加固网格,并将其与土壤紧密地连接起来。
这种方法适用于边坡开挖面积相对较小的情况,需要在大型施工地区进行部分加固。
综上所述,不同的边坡加固方法各有优缺点,选择适当的方案需要根据具体情况来决定。
在实际施工中,应根据边坡的不同特点和整体情况,结合各种加固方法,综合施工,以达到最佳的加固效果。
公路边坡整治的施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX公路边坡整治工程2. 工程地点:XX公路XX段3. 工程规模:全长XX公里,涉及边坡整治面积XX平方米4. 工程内容:边坡加固、排水系统完善、绿化美化等5. 工程工期:XX个月二、施工准备1. 组织准备(1)成立项目组织机构,明确各部门职责和分工。
(2)组织施工人员、技术人员、管理人员进行培训,提高综合素质。
(3)做好施工现场的安全生产、文明施工等工作。
2. 技术准备(1)收集工程地质、水文、气象等资料,进行现场勘查。
(2)编制施工组织设计、施工方案,确定施工工艺、施工顺序。
(3)对施工设备、材料进行检验,确保质量合格。
3. 材料准备(1)水泥、砂、石子、钢筋等原材料,需符合国家相关标准。
(2)边坡加固材料:锚杆、钢筋网、喷射混凝土等。
(3)排水系统材料:排水管、检查井、雨水口等。
4. 设备准备(1)挖掘机、装载机、运输车等土方开挖设备。
(2)混凝土搅拌站、泵车、输送泵等混凝土浇筑设备。
(3)钻孔机、锚杆机、钢筋网焊接机等边坡加固设备。
(4)绿化美化设备:洒水车、修剪机、绿篱修剪机等。
三、施工工艺及步骤1. 土方开挖(1)根据设计图纸,确定边坡开挖范围和深度。
(2)采用挖掘机、装载机等设备进行土方开挖,确保边坡稳定性。
(3)将开挖的土方运至指定地点,进行填埋或堆放。
2. 边坡加固(1)根据设计要求,采用锚杆、钢筋网、喷射混凝土等材料进行边坡加固。
(2)钻孔:采用钻孔机进行钻孔,孔径、孔深、孔位应符合设计要求。
(3)锚杆安装:将锚杆插入孔内,并进行锚固。
(4)钢筋网焊接:将钢筋网焊接在锚杆上,形成稳定的加固结构。
(5)喷射混凝土:采用喷射混凝土对加固后的边坡进行覆盖,厚度应符合设计要求。
3. 排水系统完善(1)根据设计要求,设置排水沟、检查井、雨水口等排水设施。
(2)排水沟:采用排水管进行铺设,确保排水畅通。
(3)检查井:设置在排水沟交汇处,方便检查和维护。
(4)雨水口:设置在路面、路基边缘,收集路面雨水。
边坡锚索加固施工方案

边坡锚索加固施工方案边坡是指山体、沟壑或其他地质体的边缘部分,在一些特定的条件下,边坡容易发生滑坡、塌方等地质灾害。
为了保护和稳定边坡,常常需要进行加固工程,其中一种常用的边坡加固方法就是边坡锚索加固。
1.调查与设计:首先,对边坡进行全面的调查与分析,包括边坡的地质情况、坡面的坡度和坡高、坡面的土壤类型和力学特性等。
然后,根据调查结果绘制边坡的工程图纸,并进行工程设计,确定需要设置的锚索数量、位置和间距。
2.准备工作:在施工前,需要做好一些准备工作。
首先,清理边坡表面的植被和杂草。
然后,在坡面上进行必要的修整,确保坡面平整、无明显凹凸和空洞。
最后,清理坡脚和锚点周围的杂物,保持施工现场整洁。
3.钻孔:按照设计要求,在边坡表面进行钻孔,用于固定锚索。
钻孔的数量和位置要根据实际情况确定,通常以边坡的高度和稳定性要求为基础。
钻孔的深度也要根据设计要求,一般需要达到边坡稳定层以下。
4.安装孔套和锚索:在钻孔中安装孔套,孔套用于加固孔口,增强钻孔的稳定性。
然后,在孔套中安装锚索,锚索需要延伸到边坡稳定层以下的固体土层中,以增加边坡的锚固深度。
锚索要按照设计要求进行布置和张拉,通常采用交错布置的方式,将锚索均匀地分布在边坡表面上。
5.锚索固定:在安装锚索后,需要进行固定以增加锚索的锚固力。
常用的固定方式有灌浆固定和锚索胎固定。
灌浆固定是将专用灌浆材料注入钻孔中,使灌浆材料充实锚索和孔内空隙,从而增强锚索与钻孔的连接力。
锚索胎固定是通过在孔口周围设置锚索胎,使锚索胎与边坡土体相互作用,增加边坡的抗剪强度和稳定性。
6.监测与维护:在边坡锚索加固工程完成后,需要对边坡进行监测和维护,以确保锚索的有效性和边坡的稳定性。
监测的内容可以包括锚索的应力和变形、边坡的位移和沉降等,监测结果应及时记录和分析,若发现异常情况,需要及时采取相应的维护措施。
总之,边坡锚索加固是一种有效的边坡加固方法,可以提高边坡的稳定性和抗滑性。
边坡加固工程施工组织设计方案(41页)

一、编制说明1.1工程概况xxxxx重点工程,经xxx号文件批准实施,拟建边坡加固工程位于xxx地段,北临xxx,南邻xxx。
该边坡加固工程按照图纸设计,形成坡度为1:0.55,场地西侧坡高约12~26m,属于超高边坡,场地南北二侧的坡高约5~10m,边坡地质力学模型为崩塌-拉裂型,设计合理使用年限为50年,属永久性加固工程,安全等级为一级。
工程质量目标:合格工程安全目标:杜绝死亡事故工程工期目标:60日历天。
1.2编制依据《君山佳苑边坡加固工程设计施工图》及有关说明《建筑边坡工程技术规范》(GB50330-2002)《锚杆喷射混凝土支护技术规范》(GB50068-2001)《混凝土结构设计规范》(GB50010-2002)《建筑抗震设计规范》(GB50011-2010)《建筑地基基础设计规范》(GB50007-2002)《岩土锚杆(索)技术规程》(CECS 22:2005)《工程地质手册》(第四版)与本工程有关的现行施工规范、操作规程。
二、主要施工方法2.1施工准备2.1.1施工技术准备(1)技术准备工作:熟悉施工图纸,图纸会审,编制施工组织设计,编制质量保证计划,编写技术交底、安全交底。
编写专项施工方案,落实设备和劳动计划,落实协作单位,对职工进行进场教育和施工安全、防火教育。
(2)现场准备。
熟悉现场地形,平整场地,完成附属加工设施,架设临时电网,设置蓄水池,组织各施工机械进场就位,调试材料进场的布置及各种工具,材料埋场。
(3)遵守“施工准备充足,考虑周全,统一指挥协调”的要作思路原则。
根据流水段划分安排工序穿插,实行锚索锚杆、格构结构交叉施工、科学管理,精心组织,以达到优质高效高速施工的目的。
熟悉和审查施工图纸,并进行自审,编制和制定施工组织设计,编制和审定质量保证计划,编制施工预算,各种加工半成品、技术资料的准备和计划申请,做好工程技术交底工作。
2.1.2劳动力组织准备(1)建立精干的工作队组根据工程特点和采用的施工组织方式,确定合理的劳动组织,建立相应的专业或混合工作组。
边坡注浆加固方案

边坡注浆加固方案边坡是指山体或土地表面的斜坡,是自然地形中常见的地貌形态。
由于地质作用、水土流失、人为活动等原因,边坡容易出现破坏、滑坡等问题,对周围环境和人民群众的安全造成威胁。
为了保护边坡的稳定性和安全性,注浆加固方案成为了一种常用而有效的措施。
一、边坡注浆加固的原理边坡注浆加固是通过注入特定的浆液材料到地下岩石中,使其形成坚实的填充体,从而增加边坡的抗剪强度和抗滑稳定性。
注浆加固的原理基于以下几个方面:1. 固结作用:注入的浆液材料与岩石颗粒发生化学反应,使岩石固结成坚硬的物质,增强了边坡的整体稳定性。
2. 增浓作用:注入的浆液填充了岩石中的空隙和裂缝,使岩体的密实度提高,从而增加了边坡的抗剪强度。
3. 滑动面固结作用:通过浆液的注入,形成了一层坚硬的滑动面,有效地防止了边坡的滑动和倾斜。
二、边坡注浆加固的材料选择边坡注浆加固的材料选择至关重要,合适的浆液材料能够更好地发挥加固效果。
一般来说,注浆加固方案可以使用以下几种材料:1. 水泥浆液:水泥浆液是最常见的注浆材料之一,它能够迅速固结,并且具有较高的强度和稳定性。
2. 粉煤灰浆液:粉煤灰浆液是一种环保可持续发展的注浆材料,它不仅能够增强边坡的稳定性,还能够利用废弃物资源,实现资源的再利用。
3. 聚氨酯浆液:聚氨酯浆液具有较好的粘结性和渗透性,它能够填充岩石中的裂缝和孔隙,增加边坡的整体强度。
三、边坡注浆加固的施工方法边坡注浆加固的施工方法有多种,具体的选择需要根据边坡的实际情况来确定。
一般来说,边坡注浆加固可以采用以下几种施工方法:1. 预压注浆法:首先在边坡上设置预压浆管,通过管道往岩体内注入浆液,在岩体固结前施加压力,以增大注浆液的渗透力和填充性能,提高边坡的稳定性。
2. 分段注浆法:将边坡划分为若干个段落,按段进行注浆施工。
通过分段注浆可以有效控制注浆量和注浆压力,保证浆液的均匀分布,提高加固效果。
3. 螺旋切割注浆法:利用螺旋切割机械在边坡中开挖螺旋沟槽,并同时注入浆液。
土方边坡支护加固施工方案

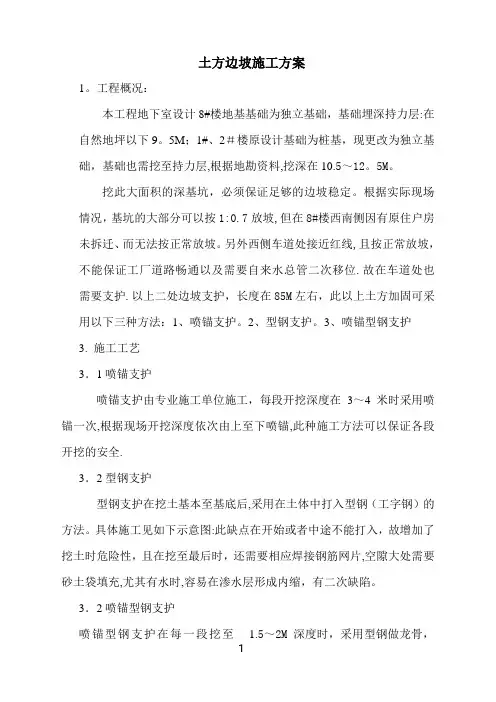

土方边坡施工方案
1。
工程概况:
本工程地下室设计8#楼地基基础为独立基础,基础埋深持力层:在自然地坪以下9。
5M;1#、2#楼原设计基础为桩基,现更改为独立基础,基础也需挖至持力层,根据地勘资料,挖深在10.5~12。
5M。
挖此大面积的深基坑,必须保证足够的边坡稳定。
根据实际现场情况,基坑的大部分可以按1:0.7放坡,但在8#楼西南侧因有原住户房未拆迁、而无法按正常放坡。
另外西侧车道处接近红线,且按正常放坡,不能保证工厂道路畅通以及需要自来水总管二次移位.故在车道处也需要支护.以上二处边坡支护,长度在85M左右,此以上土方加固可采用以下三种方法:1、喷锚支护。
2、型钢支护。
3、喷锚型钢支护
3. 施工工艺
3.1喷锚支护
喷锚支护由专业施工单位施工,每段开挖深度在3~4米时采用喷锚一次,根据现场开挖深度依次由上至下喷锚,此种施工方法可以保证各段开挖的安全.
3.2型钢支护
型钢支护在挖土基本至基底后,采用在土体中打入型钢(工字钢)的方法。
具体施工见如下示意图:此缺点在开始或者中途不能打入,故增加了挖土时危险性,且在挖至最后时,还需要相应焊接钢筋网片,空隙大处需要砂土袋填充,尤其有水时,容易在渗水层形成内缩,有二次缺陷。
3.2喷锚型钢支护
喷锚型钢支护在每一段挖至 1.5~2M深度时,采用型钢做龙骨,
型钢再同锚固钢筋(打入土中一定深度)焊接或用螺栓固定,固定后焊接钢筋网片。
在此基础上喷混凝土的一种方法。
综合上述方案:本工程尤其挖土较深且陡,另外从经济安全考虑因采用喷锚支护.。
边坡加固工程施工方案

边坡加固工程施工方案一、工程概况边坡加固工程是为了解决边坡稳定性差,容易发生滑坡、塌方等安全隐患而进行的一种工程建设项目。
边坡加固工程主要是利用各种加固措施来增加边坡的稳定性,防止其发生滑坡等意外事件,保障周边道路、建筑物及人员的安全。
本次边坡加固工程位于xxxx市xx区,xx公路xx公里段。
由于地质结构复杂,地势陡峭,雨水冲刷等原因,导致该边坡存在滑坡、塌方等安全隐患。
为了保障交通道路的安全畅通,本次工程计划对该边坡进行加固处理。
二、施工目标本次边坡加固工程的施工目标主要包括:1. 提高边坡的稳定性,防止滑坡、塌方等意外事件的发生;2. 保障周边道路、建筑物及人员的安全,确保交通畅通;3. 保护环境,减少对周边自然生态环境的破坏。
三、施工前的准备工作1. 勘察设计:由资质专业勘察设计单位进行现场勘察,制定详细的加固方案,并取得相关审批文件;2. 项目招投标:依据勘察设计成果,进行项目招投标工作,确定施工单位;3. 施工准备:施工前需进行必要的施工准备工作,包括搭建临时设施、组织施工人员等;4. 安全措施:制定施工安全计划,确保施工期间的安全。
四、施工方案本次边坡加固工程的施工方案主要包括以下几个方面:1. 边坡加固材料的选择针对边坡的具体情况,选择合适的加固材料。
例如,钢筋混凝土、锚杆、挡墙、护坡等材料,根据现场情况进行合理选择,确保加固效果。
2. 加固方式的确定根据边坡的具体情况,确定合适的加固方式。
如土石方加固、钢筋混凝土梁加固、挡墙加固等,选取适合实际情况的加固方式。
3. 施工工艺流程(1)凿岩爆破:对需要凿岩的区域进行爆破处理,将场地清理干净,为后续施工做好准备。
(2)锚杆预埋:将需要使用的锚杆预埋于边坡内部,固定在地层深处,以提高边坡的稳定性。
(3)挡墙施工:对于需要设置挡墙的区域,采用合适的挡墙材料进行施工,确保挡墙的牢固性。
(4)土石方加固:对于松散的土石方进行加固,采用合适的加固材料和工艺,确保边坡的稳定性。
边坡加固施工方案

边坡加固施工方案
边坡加固施工方案
边坡是指土石材料经过自然堆积或人工堆堆积形成的坡面。
由于边坡本身土质的松散和地质条件的变化,例如地震、降雨等,容易导致边坡发生滑坡、崩塌等安全隐患。
因此,对于危险边坡的加固施工方案至关重要。
根据边坡的具体情况和要求,提出如下边坡加固施工方案:
1. 边坡表面清理:首先将边坡上可能会影响加固施工的植被、石块等杂物清理干净,使边坡表面清洁。
2. 坡面处理:发现明显的裂缝和塌方迹象时,应采取填补裂缝的方法,如注入骨料水泥混凝土等,使坡面恢复整齐、牢固。
3. 坡体加固:边坡加固应根据地质条件和工程要求采用相应的加固方式,如土工格栅、护坡钢筋网、植被保护网等。
土工格栅是一种由高强度聚脂纤维材料制成的产品,可以有效地增强土体的抗剪强度和抗横向位移能力。
护坡钢筋网采用高强度钢筋通过焊接或织网形式制成的产品,能够有效地抵抗边坡的位移和震动。
植被保护网则可以通过植被覆盖来增强边坡的稳定性和防止水土流失。
4. 排水处理:边坡加固过程中,要将坡顶和坡脚处的积水及时排泄到坡外,以防止水分对边坡的渗透和破坏。
5. 监测与维护:在加固施工完成后,要进行定期的监测和维护工作,以及时发现和处理边坡的问题,保持边坡的稳定性。
总之,边坡加固施工方案应充分考虑边坡的地质条件和工程要求,采用合适的加固方式和方法,能够有效地提高边坡的稳定性和抵御自然灾害的能力,确保工程的安全运行。
同时,在施工过程中要严格按照相关规范和要求进行操作,确保施工质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、工程概况2、边坡加固依据(1)《岩土工程勘察规范》GB50021—2001(2)《建筑地基处理技术规范》JGJ 79—2012(3)《建筑基坑支护技术规范》JGJ120-2012(4)《建筑地基基础设计规范》GB50007-2011(5)《建筑地基基础工程施工质量验收规范》GB50202-2002(6)《建筑边坡工程鉴定与加固技术规范》GB 50843-2013(7)《建筑基坑工程检测技术规范》GB 50497-20093、边坡加固方案根据道路现状及建设单位要求,边坡加固目的是控制裂缝及沉降继续发展,保持现状不变,确保过往车辆及行人的安全。
边坡加固方法很多,根据建设单位的介绍,结合我公司现场踏勘结果,本着经济节省、技术可靠、施工便利原则,我公司经慎重研究决定采用如下加固方式:1、a-b> c-d段采用打入式土钉+喷射细石混凝土护面;2、b-c段采用灌浆法加固边坡,坡面采用打入式土钉+喷射细石混凝土护面。
根据建设单位要求总加固处理长度约125m。
其中a-b. c~d段总处理长度75m, b~c段总处理长度50m。
3.1地基加固及边坡防护设计3.1.1、1-1剖面(b-c段)边坡加固本段采用钻机成孔下入花管灌浆法。
钻孔布置:在道路南侧距路沿石0.3πι,第一二排灌浆孔按横向间距1.2m,竖向间距1.5m;其余各排按间距1.5m梅花形布置灌浆孔。
钻孔直径108mm,孔深预估约2-1OnI (根据实际情况调整孔深但孔深进入原始土层不小于1. 0米)管长2. 0~9. 7m,管径42mm,花管长度1. 5~8. Om,管上每隔IOOCnI钻一环排射浆孔,每环四孔,孔径IOmm,灌浆孔采用高标号水泥砂浆封顶1. OmO灌浆孔采用全孔一次性灌浆,必要时进行二次补浆或间歇灌浆,灌浆体直径约为1. 20m,加固深度约Ionl。
水泥浆液水灰比0. 5〜0. 6, 灌浆压力为0.3~0. 6Mpa,流量为15~20h∕min,灌浆液加入水玻璃掺加剂,用量约为水泥重量的1%〜2%,每个灌浆点的灌浆量控制在2〜3m3o先施工距离道路较近一侧灌浆孔,再施工内侧灌浆孔,施工时采用隔孔灌浆跳注方式分两次注完。
3.1.2、1-1剖面(b-c段)、2-2剖面(a-b> c-d段)边坡防护边坡坡度根据现状做适当修坡及灌浆后,采用打入式土钉+喷射C20细石混凝土防护边坡。
共设土钉6道,入射角10° ,水平间距1. 5m,垂直间距1. 5m。
坡面铺设间距150× 15OmmΦ6. 5钢筋网,横向压筋18,喷射面层厚SOmm, 喷射混凝土标号C20o土钉设计参数见表3.1表3. 13.2地基加固工期考虑施工前准备及施工空间狭窄,施工不便等因素,地基加固工期为30天。
遇雨天及其它非乙方原因造成误工,工期顺延。
3.3、灌浆中事故处理3.3. 1冒浆处理在施工工艺上采取控制性措施,如:降低灌浆压力、提高浆液的浓度、限制进浆量、间歇灌浆法等,也可采用堵塞冒浆处等措施处理。
3.3.2串浆处理加大第一次序孔间的孔距,适当延长相邻次序孔施工时间的间隔, 当相临灌浆孔串孔时,可采取同时并联灌浆方法,如串浆孔正在打(或钻)孑L,应停止打(或钻)孑L,用止浆塞封闭孔口,待灌完浆后再恢复打(或钻)孔。
3. 3. 3地面扰动可采取减少灌浆压力,加深灌浆段位置等措施处理。
3.4、建议灌浆加固期间以及加固后使用期间应对加固地段进行沉降变形监测,根据监测结果指导加固施工,保证加固路段及其周圉的安全,并 对地基加固效果进行评价。
4、施工组织设计 4.1现场组织机构现场配备管理及技术骨干,确保按本方案如期完成加固施工。
现场组织机构框图如下:4. 2主要施工机械设备表1质检安全部 主任:各种工器具及检测仪器表24. 3劳务计划4.4、施工准备4.4.1施工技术准备(1)收集准备木工程适用的国家及地方规范规程,收集与木工程条件类似的工程资料。
(2)组织项目施工技术、管理人员学习国家及地方规范规程相关条文,了解各项参数指标和有关施工强制性规定。
(3)组织项目技术人员熟悉图纸,了解工程情况和工程施工内容, 理解施工图各种设计技术要求和各项指标。
(4)组织全体施工人员熟悉木工程各项操作规程,了解以往类似工程施工情况,学习以往工程施工经验。
(5)分部、分项编写详细的施工组织设计,为进场正式施工做好指导性技术文件。
4.4.2施工人员准备(1)根据工程需要制定各工序劳动用工计划,按各工序、各岗位进行用人计划统计,确定全体施工人员数量。
(2)通过公司总工办和人事部门,遵照“择优选用”的原则,选择能力强的施工管理人员和技术人员组成项目部。
(3)确定各工种工人用人用工数量,确定人员名单,组织工人进行技能操作和安全培训,为随时进入施工现场做好准备。
4.4.3施工机械准备(1)按照工程设计情况,分析木工程地质情况和施工环境,精心进行设备选型,确定工程用设备型号及数量,并制定详细的施工设备需用计划。
(2)对工程设备进行检查、维修和保养,并预备足够数量的易损零部件。
(3)所有工程施工用机械设备在进场前进行试运转,保证机械设备状况良好。
4.4.4工程原材料准备(1)根据统计的工程量计算原材料用量,编制原材料用量明细表。
(2)根据原材料用量明细表对原材料进行分类,确定采购计划和步骤。
(3)按采购计划对原材料生产厂家进行价格、产地、质量状况、运输距离等情况的调查,综合比较,确定采购地点和方式,订立采购合同。
(4)根据工程进度计划,针对每种原材料的采购情况,制定各种原材料供应计划。
4.4.5施工用水、用电及交通准备(1)根据工程量和设备数量,进行水、电需用量的测算,制定用水、用电计划表。
(2)对施工现场及周围进行水、电、交通状况进行详细考查,初步确定施工用水的供应点、电力的供应计划、交通工具的选用计划。
(3)根据考查情况和水、电、交通工具的计划,组织施工设备和运输车辆,并对运输车辆和发电机等设备进行试运转,保证其状况良好。
(4)对进场路线进行考察,规划设备和物资进场路线和置放地点, 同时施工4.5边坡加固施工工艺4. 5.1.灌浆材料(1)采用425号普通硅酸岩水泥;(2)灌浆材料配比:水灰比0. 5-0.6,加入水玻璃掺加剂,用量约为水泥重量的1% 〜2%;4. 5. 2.灌浆加固施工流程(1)灌浆孔成孔。
(2)注入浆液。
(3)每一灌浆孔完成后,封堵灌浆孔。
(4)进行下一灌浆孔施工。
见灌浆施工工艺流程框图:灌浆施工工艺流程框图:拌制浆材施工至设讣深度4.5.3灌浆范围的设计详见灌浆平面图。
4. 5. 4.灌浆压力控制施工时,若灌浆压力不足,就达不到填充的目的;若压力过高, 就可能引起边坡外侧受损或隆起。
所以,在灌浆时要严格控制浆液注入的压力,灌浆压力0. 3^0. 6Mpao4. 5. 5灌浆观测4. 5. 5. 1.基准点、观测点布设基准点应布设远离灌浆处理区以外,一般布设2~3个;观测点应布设在要处理的路段端独立柱上,平均每柱布设一个观测点。
4. 5. 5. 2.观测精度及使用仪器设备观测使用水准仪的精度一般应小于1. OmIIIO4. 5. 5. 3.测量观测灌浆处理前应测出每个观测点的高程并作为初始值,灌浆处理期间,应根据施工进度对正处理的地段跟班观测,全部施工完毕后应全面观测一次。
4、土钉墙施工工艺土钉施工是随修坡而进行的,采用打入式土钉。
插筋后,挂网后喷栓,每一步土钉施工工艺流程如下:土钉施工技术要求:成孔:采用机械和人土相结合的方法成孔。
成孔技术要求如下:3、土钉成孔孔距允许偏差±10OnIn1;b、土钉成孔倾角允许偏差1°;挂网:在挂网之前坡面先由人工削坡整理,墙面根据现有边坡随坡就坡,墙而平整度允许偏差土20mm;然后现场绑扎钢筋网,网片与网片之间重叠不少于20cm,整个坡而挂网以后再进行加强筋的焊接,加强筋和土钉拉杆端头应焊接牢固。
喷射碇:土钉墙面厚度允许偏差±10mm°挂网后立即进行喷检施工,要求磴强度不低于C25。
上述工作完成后,并且喷射磴和锚索内浆体强度达到一定强度后,方可进行下一阶段的工作。
所有而层在坡顶均做外翻宽度LOOIn 的压边,呈外倾状,在基坑四周坡顶以外一定宽度须采取防止地表水渗水措施。
4. 6第十章安全生产与文明施工保证措施1、安全管理目标施工现场安全工作达标率100%,优良率90%以上。
轻伤事故频率控制在2%以内,重伤死亡事故频率为零。
2、安全保证体系安全生产管理必须坚持“安全第一,预防为主、综合治理”的方针,和各专业分部一起建立健全安全保证体系,落实责任制,并将各种管理制度上墙公示。
(1)安全施工管理体系根据施工管理程序绘制出现场安全施工管理保证体系图。
见下图:项目部安全保证体系图⑦发生事故,要做好现场保护与抢救工作,并及时上报;组织配合事故调查,认真落实制定的防范措施,吸取事故教训;2)项目总工安全职责①对工程项目生产经营中的安全生产负技术责任;②贯彻、落实安全生产方针、政策,严格执行安全技术规程、规范、标准。
结合工程项目特点,主持工程项目的安全交底;③参加或组织编制施工组织设计,编制、审查施工方案时,要制定并审查安全技术措施,保证其可行性与针对性,并随时检查、监督、落实;④主持制定技术措施计划和季节性施工方案的同时,制定相应的安全技术措施并监督执行。
及时解决执行中出现的问题;⑤工程项目应用新材料、新技术、新工艺时,要及时上报,经批准后方可实施,同时要组织上岗人员的安全技术培训和教育。
认真执行相应的安全技术措施与安全操作工艺要求,预防施工中因化学物品引起的火灾、中毒或其工艺实施中可能造成的事故;⑥主持安全防护设施和设备的验收。
发现设备、设施的不正常情况应及时采取措施。
严格控制不符合标准要求的防护设备、设施投入使用;⑦参加安全生产检查,对施工中存在的不安全因素,从技术方面提出整改意见和办法,予以消除;⑧参加、配合因工伤亡及重大未遂事故的调查,从技术上分析事故原因,提出防范措施和意见。
3)现场经理安全职责①在项目经理领导下,对工程项目的安全生产负直接领导责任;②贯彻落实安全生产方针、政策、法规和各项规章制度,结合工程项目的特点及施工全过程的情况,落实本工程项目各项安全生产办法。
组织并落实阶段性的安全活动计划和年度安全工作计划;③配合项目经理,组织工程项目业务承包、聘用业务人员时,提出意见或建议。
具体监督和考核各业务承包人的安全生产责任的落实情况。
支持、指导安全管理人员的工作;④组织落实施工组织设计、施工方案中的各项安全技术要求,组织工程项目施工中安全技术交底制度和设备、设施验收制度的实施;⑤组织对施工现场的安全检查,发现不安全问题,制定措施并予以解决。
