塑胶运动场施工方案及技术措施全解
塑胶场地施工方案与技术措施

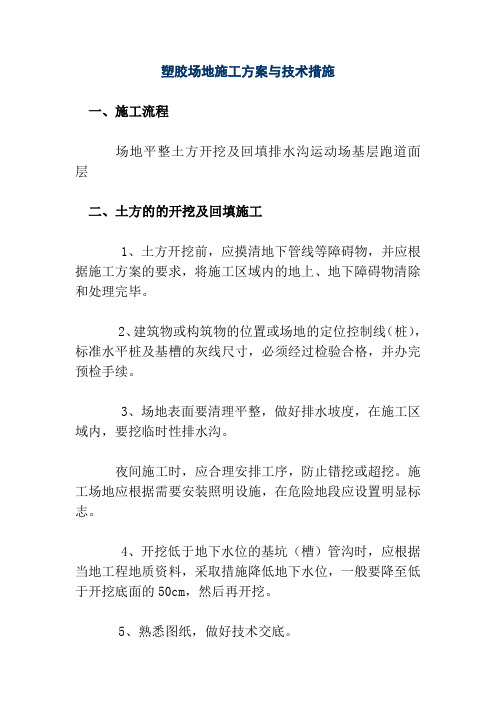

塑胶场地施工方案与技术措施一、施工流程场地平整土方开挖及回填排水沟运动场基层跑道面层二、土方的的开挖及回填施工1、土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
2、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
3、场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
4、开挖低于地下水位的基坑(槽)管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。
5、熟悉图纸,做好技术交底。
6、基坑(槽)或管沟,当接近底下水位时,应先完成标高最低处的挖方,以便在该处集中排水。
开挖后,在挖到距槽底50㎝以内时,测量放线人员应配合超出距槽底50㎝标准尺杆,随时以小木橛上平,校核槽底标高。
最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,拒此修整槽帮,最后清除槽底土方修底铲平。
7、基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。
8、基坑(槽)或管沟的回填土应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。
9、施工时应有防雨措施,要防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。
10、冬期回填土每层铺土厚度应比常温施工时减少20%~50%;其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150㎜。
铺填时,冻土块应均匀分布,逐层压实。
11、填土前,应清除基底上的冰雪和保温材料;填土的上层应用末冻土填铺,其厚度应符合设计要求。
12、管沟底至管顶0.5米范围内不得含有冻土块的土回填;基坑(槽)或管沟不得用含冻土块的土回填。
13、回填土施工应连续进行,防止基土或已填土层受冻,应及时采取防冻措施。
塑胶运动场施工方案

塑胶运动场施工方案1. 引言塑胶运动场是一种多功能的运动场地,被广泛应用于学校、公园、社区等场所。
本文将详细介绍塑胶运动场的施工方案,包括材料准备、场地平整、施工工艺等方面的内容。
2. 材料准备在进行塑胶运动场的施工前,需要准备以下材料:•塑胶颗粒:选择高质量的塑胶颗粒,确保其安全、环保、耐用。
•接触胶:选择合适的接触胶,用于将塑胶颗粒粘合在一起。
•基础层材料:通常使用橡胶基础层,用于提供缓冲和弹性。
3. 场地准备在进行塑胶运动场的施工前,需要对场地进行准备,包括以下步骤:1.清理场地:清除场地上的杂草、碎石等杂物,确保场地干净整洁。
2.场地测量:使用测量工具对场地进行测量,确定场地的尺寸和边界。
3.场地平整:对场地进行平整处理,包括填平坑洼、修复裂缝等。
4. 施工工艺塑胶运动场的施工工艺主要包括以下步骤:1.基础层施工:首先在场地上铺设橡胶基础层材料,确保场地具备一定的缓冲和弹性。
2.接触胶施工:将接触胶均匀地涂抹在基础层上,待接触胶稍干时,开始铺设塑胶颗粒。
3.塑胶颗粒铺设:将塑胶颗粒均匀地铺设在接触胶上,确保颗粒的均匀分布。
4.压实处理:使用专业的压实设备对铺设好的塑胶颗粒进行压实,确保其牢固固定在基础层上。
5.表面涂层处理:根据运动场的需求,可以对塑胶颗粒的表面进行涂层处理,增加摩擦力和耐磨性。
5. 施工注意事项在进行塑胶运动场的施工过程中,需要注意以下事项:1.施工环境要求:确保施工现场干燥、无风、温度适宜,避免施工时遇到雨水或者在低温环境下施工。
2.施工人员要求:施工人员应接受专业培训,具备施工经验,并熟悉使用施工工具和设备。
3.施工工具和设备:使用专业的施工工具和设备,确保施工质量和效率。
4.施工时间安排:根据具体项目的要求,制定合理的施工时间安排,确保施工进度和质量。
6. 施工验收在完成塑胶运动场的施工后,需要进行施工验收,主要包括以下内容:1.基础层检查:检查基础层的厚度、弹性和平整度,确保基础层的质量。
塑胶运动场施工方案

塑胶运动场施工方案引言塑胶运动场是一种广泛应用于学校、社区和体育场等场所的运动场地,具有耐用、环保、安全等优点。
本文档将介绍塑胶运动场的施工方案,包括场地选择、材料选用、施工步骤和质量控制等内容。
场地选择塑胶运动场的施工首先需要选择合适的场地。
以下考虑因素应该在场地选择时加以考虑:1.场地平整度:场地应选择平整度较高的地方,以确保塑胶场地的施工质量和使用效果。
2.场地排水:场地应具备良好的排水系统,以防止场地积水,影响运动场地的使用。
3.场地尺寸:根据运动场地的用途不同,场地尺寸需合理规划,以确保满足相关运动项目的要求。
4.环境因素:场地周边环境应选择安全、清洁的地方,避免外界环境对运动场地的影响。
材料选用塑胶运动场的材料选用对最终的施工质量和使用寿命有重要影响。
通常采用以下材料进行施工:1.基层材料:基层材料一般采用碎石混凝土或破碎石作为填充材料,以提供良好的地基支撑和排水性能。
2.塑胶层材料:塑胶层材料可选择橡胶颗粒或聚氨酯材料。
橡胶颗粒具有良好的柔软性和缓冲性能,聚氨酯材料具有较高的抗压性能和耐磨性。
3.涂层材料:涂层材料一般采用聚氨酯或聚氨酯环氧涂料,以增加塑胶层的耐磨性和防水性能。
4.道标材料:道标材料通常选择耐磨、耐候的地面涂料,以标识不同运动项目的区域和线路。
施工步骤塑胶运动场的施工步骤可分为场地准备、基层施工、塑胶层铺设、涂层施工和道标施工五个步骤:1.场地准备:清理场地并确保场地平整度满足要求,处理好场地排水系统。
2.基层施工:首先进行基层材料的填充和夯实,使其达到要求的厚度和密实度。
然后进行基层的修整和打磨。
3.塑胶层铺设:在基层上进行塑胶层材料的铺设,根据要求进行均匀铺开,并使用专用设备进行压平和振实。
4.涂层施工:等待塑胶层材料固化后,进行涂层材料的施工。
涂层应均匀涂抹,并保证厚度和质量的一致性。
5.道标施工:待涂层干燥后,进行道标材料的施工,标识出不同运动项目的区域和线路。
全塑胶型运动场施工方案(奔腾)

全塑胶型运动场施工方案(奔腾)在现代化社会中,体育运动已经成为人们日常生活中不可或缺的一部分。
而对于运动场地的建设和提升也日益受到重视。
全塑胶型运动场作为一种先进的运动场地建设材料,受到了广泛关注。
本文将介绍全塑胶型运动场的施工方案及其优势。
施工前准备在进行全塑胶型运动场施工之前,首先需要对场地进行测量和准备。
确保场地平整、排水畅通,并清除任何障碍物以确保施工顺利进行。
同时,根据场地的实际情况确定所需要的材料和工具,并做好施工计划。
施工步骤1.基础处理:在确保场地平整的情况下,开始进行基础处理。
首先是进行压实处理,以确保地面硬度符合要求。
接着进行基础材料的铺设,通常使用混凝土或石灰石作为基础层,以增强地面承载能力。
2.底层材料铺设:在基础处理完成后,开始进行底层材料的铺设。
通常选择橡胶颗粒混凝土作为底层材料,其具有良好的弹性和耐磨性,能够有效减少运动员受伤风险。
3.表层材料铺设:最后进行全塑胶型运动场表层材料的铺设。
全塑胶型运动场的表面通常采用PU材料,其具有良好的弹性和耐磨性,能够有效提升运动场地的使用寿命和运动体验。
4.线条标注:最后对铺设完成的全塑胶型运动场进行线条标注,按照相关规定标注各项运动项目的比赛场地线条,确保运动场的功能完整和合规。
优势1.安全性:全塑胶型运动场具有良好的弹性和耐磨性,能够有效减少运动员受伤风险。
2.耐用性:全塑胶型运动场采用优质材料制作,具有较长的使用寿命,减少了场地的维护和更换成本。
3.环保性:全塑胶型运动场采用可回收材料制作,符合现代环保理念,对环境友好。
4.美观性:全塑胶型运动场颜色多样,线条清晰,设计美观,为运动员提供良好的运动体验。
经过以上施工方案的实施,并利用全塑胶型运动场的优势,可以为运动员提供一个安全、耐用、环保、美观的运动场地,提升他们的训练和比赛体验,让他们尽情展现自己的运动潜力。
塑胶运动场 施工方案及技术措施

第八章施工方案及技术措施一、人造草坪的铺装工艺(一)、施工工艺流程:1、测画底线→2、草坪准备→3、草卷展开、修边→4、粘接接缝边→5、标志线的切割→6、粘接标志线→ 7、注石英砂→ 8、注橡胶颗粒(二)、施工技法:1、在进场施工前,对地基的平整度、坡度和表面观感进行检测,需要修整的提出修整措施和要求,在达到要求后,方可进场施工。
复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,清理场地,以使表面无石子等杂物。
如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。
检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。
2、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置;并用墨线或漆线弹出。
3、将草皮搬入场地沿横边方向摊开,并依次由纵边的一端向另一端推进,摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量。
4、将编织在草皮外沿且未能放置到功能线位置上的白色草线切下,放置一边待用,如果白划线是另外编织的,则必须以手工裁剪成12CM宽白划线条。
5、将绿色草皮各接缝处搭接2-3厘米,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪。
6、将20或30厘米宽的连接带沿草皮接缝处铺开,放入草皮下面,尽量使草皮的接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将万能胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。
如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观。
7、在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用橡胶锤反复捶打,务求连接部分黏结紧密。
全塑胶型运动场施工方案

全塑胶型运动场施工方案
一、背景介绍
全塑胶型运动场是一种新型的运动场地铺装技术,采用环保的全塑胶材料,具有良好的耐磨、耐候性能,是现代运动场地铺装的一个重要趋势。
二、施工前准备
1. 材料准备
•全塑胶材料
•砂浆、水泥、填料等辅助材料
•施工工具:平整机、压路机、镘刀等
2. 工地准备
•清理施工区域,确保干净整洁
•检查基础情况,修补破损部分
•划定施工范围,确保施工顺利进行
三、施工步骤
1. 基础处理
1.在清理好的施工区域上涂刷底漆,提高全塑胶材料的附着力
2.浇筑水泥砂浆,进行基础处理
2. 材料铺装
1.将全塑胶材料按照设计要求进行铺装
2.使用平整机和压路机对铺装的全塑胶材料进行压实,确保地面平整
3. 模具处理
1.使用专业模具对全塑胶材料进行刻痕处理,增加地面摩擦力
2.喷涂涂层,提高地面的耐磨性和耐候性
四、验收与保养
1. 验收
施工完成后,需专业机构进行验收,检查全塑胶型运动场的质量和安全性
2. 保养
定期清洁全塑胶型运动场,防止积污、水渍等影响使用效果,做好保养工作
五、总结
全塑胶型运动场施工方案是一项技术含量较高的工程,施工前准备工作尤为重要,施工步骤需严格按照要求进行,验收与保养是保证运动场质量和使用寿命的关键步骤。
希望本文的介绍对您有所帮助。
江苏塑胶运动场施工方案
江苏塑胶运动场施工方案一、场地勘察与准备在施工前,首先需要对场地进行详细的勘察,了解地质结构、土壤湿度、地下水位等信息。
根据勘察结果,确定地基处理方案,并绘制详细的施工平面图。
同时,确保施工区域无障碍物,清理现场垃圾,为施工做好充分准备。
二、基础工程处理根据场地勘察结果,对地基进行处理。
如果地基松软,需要进行回填或压实,以确保地基承载力符合要求。
在基础处理完成后,需对地基进行验收,确保地基平整、坚实,无裂缝、无沉降等问题。
三、材料准备与选择根据施工要求,选择合适的塑胶材料。
塑胶运动场材料应具有良好的耐磨性、防滑性、弹性及环保性能。
同时,要确保材料质量符合国家标准,无有害物质超标。
材料准备完毕后,需进行质量检验,确保材料质量合格。
四、底层施工与处理在基础工程验收合格后,开始进行底层施工。
底层施工主要包括铺设隔离层、防潮层等,以提高运动场的耐久性和稳定性。
在施工过程中,要严格控制材料用量和施工质量,确保底层平整、无气泡、无起砂现象。
五、表层施工与涂层底层施工完成后,开始进行表层施工。
表层施工主要包括铺设塑胶面层、划线等。
在施工过程中,要确保塑胶面层的厚度、颜色、平整度等符合设计要求。
同时,划线要准确、清晰,符合相关标准。
六、完工与养护工作施工完成后,需对运动场进行全面的检查,确保无遗漏、无缺陷。
同时,进行必要的养护工作,如浇水、覆盖保护等,以防止塑胶材料老化、开裂等问题。
养护期间,要定期对运动场进行检查,发现问题及时处理。
七、质量检测与验收施工完成后,需进行质量检测与验收。
质量检测主要包括对运动场的平整度、厚度、颜色、弹性等指标进行检测,确保各项指标符合设计要求。
验收过程中,要严格按照相关标准进行检查,确保运动场质量合格。
八、后续维护与管理施工完成并验收合格后,需进行后续的维护与管理工作。
包括定期清扫、除草、检查设施是否完好等。
同时,要加强对运动场地的监管,防止人为损坏和滥用。
定期对运动场进行专业养护和维护工作,延长运动场的使用寿命和性能表现。
塑胶跑道专项施工方案
一、工程概述本工程旨在为某体育场馆建设一条符合国际标准、环保、舒适的塑胶跑道。
塑胶跑道全长400米,宽8米,总面积3200平方米。
本方案旨在详细阐述塑胶跑道的施工过程、技术要求和质量控制措施。
二、施工准备1. 材料准备:确保所用材料符合国家标准,包括:底胶、中胶、面胶、EPDM颗粒、聚氨酯粘合剂等。
2. 工具准备:施工工具包括:切割机、搅拌机、撒料机、刮板、滚筒、尺子、水平仪等。
3. 人员准备:施工队伍由专业技术人员、施工工人和质检人员组成。
三、施工工艺1. 基础处理:确保基础平整、坚实,表面清洁。
对水泥基面进行打磨、清理,局部凹凸不平处进行填补。
2. 底胶铺设:根据设计要求,将底胶均匀铺设在基础上,厚度为5-8毫米。
使用撒料机均匀撒布EPDM颗粒,确保颗粒分布均匀。
3. 中胶铺设:在中胶上均匀撒布EPDM颗粒,厚度为3-5毫米。
使用搅拌机将中胶与EPDM颗粒充分混合,然后使用刮板将混合物均匀铺设在底胶上。
4. 面胶铺设:在面胶上均匀撒布EPDM颗粒,厚度为1-2毫米。
使用滚筒将面胶与EPDM颗粒充分混合,确保表面平整。
5. 划线:按照国际标准,对跑道进行划线,包括起跑线、终点线、道次线等。
6. 固化保养:施工完成后,对跑道进行固化保养,确保跑道性能稳定。
四、质量控制1. 材料检验:严格检验材料质量,确保材料符合国家标准。
2. 施工过程控制:施工过程中,严格控制施工工艺和施工质量,确保跑道平整、均匀。
3. 质量检测:施工完成后,对跑道进行质量检测,包括厚度、平整度、粘结强度等指标。
4. 质量整改:对不合格的部位进行整改,确保跑道质量达到标准。
五、施工进度1. 施工准备阶段:2天2. 基础处理阶段:3天3. 底胶铺设阶段:2天4. 中胶铺设阶段:2天5. 面胶铺设阶段:2天6. 划线阶段:1天7. 固化保养阶段:2天总计:14天六、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工过程中,严格遵守操作规程,确保施工安全。
塑胶运动场施工方案
塑胶运动场施工方案一、前期准备工作在进行塑胶运动场的施工之前,需要进行充分的前期准备工作,确保施工顺利进行。
具体包括以下几个方面:1.1 场地选址选择合适的场地进行塑胶运动场施工,考虑场地的平整度、排水情况、便捷性等因素。
1.2 设计方案制定根据场地情况和客户需求,制定合适的塑胶运动场设计方案,包括场地尺寸、颜色搭配、线路设置等。
1.3 材料采购采购符合要求的塑胶材料,确保质量符合标准,能够确保塑胶运动场施工质量。
1.4 人员配备确定施工人员数量和专业技能要求,确保具备足够的施工人员完成工程。
二、施工流程塑胶运动场的施工流程主要包括以下几个步骤:2.1 场地清理清理施工场地,清除杂物、平整场地,确保施工环境整洁。
2.2 底层处理对场地进行底层处理,包括基础处理、防潮防水处理等,确保塑胶层质量。
2.3 主体施工进行塑胶层的施工,根据设计方案进行颜色铺设、线路勾画等工作。
2.4 边框处理对塑胶运动场边框进行处理,确保安全性和美观性。
2.5 竣工验收对施工完成的塑胶运动场进行验收,确保施工质量符合标准。
三、施工注意事项在进行塑胶运动场施工时,需要注意以下几个方面:•严格按照设计方案施工,确保施工质量;•施工过程中要注意安全,确保施工场地安全整洁;•在施工过程中避免污染环境,保护环境;•确保施工材料符合相关标准,避免施工质量问题。
四、总结塑胶运动场施工是一个复杂的工程,需要充分的前期准备和施工过程中注意各项细节。
只有严格按照要求进行施工,才能确保塑胶运动场施工质量达标,为用户提供优质的运动场所。
运动场跑道塑胶底层及塑胶面层施工方案及工艺方法
运动场跑道塑胶底层及塑胶面层施工方案及工艺方法运动场跑道是运动场地的重要组成部分,其施工方案及工艺方法决定了跑道的质量和使用寿命。
跑道的施工通常包括底层和面层两个部分,底层是为塑胶面层提供支撑和保护的基础层。
下面将详细介绍运动场跑道底层和塑胶面层的施工方案及工艺方法。
1.准备工作:确保施工现场平整、干燥,清除杂物和碎石。
根据跑道的设计要求,进行场地和线路的标定和布置。
2. 土方开挖:根据设计要求,进行土方开挖,开挖深度根据跑道厚度和土质决定,一般为15-25cm。
3.填方夯实:将填充土料均匀铺设在挖掘的土坑中,采用振动夯实或压实机械对土料进行压实,使土层均匀致密。
4. 砂石层铺设:在压实的土层上铺设10-15cm的砂石层,砂石层要求均匀、平整,并且能够起到排水和支撑作用。
5. 硬化层施工:在砂石层上铺设5-8cm的硬化层,硬化层采用水泥混凝土材料,施工时要注意控制水泥浆水比,保证混凝土的强度和稳定性。
6.水泥硬化层抹平:在硬化层刚刚浇注完毕后,使用抹光机械对硬化层进行抹平,使其表面光滑、平整,同时保证硬化层的强度和密实性。
7.播种绷拉层:在硬化层完全干燥后,进行播种绷拉层材料,绷拉层一般采用人造草皮或天然草皮,通过固定草皮,保证其牢固和平整。
1.基础处理:在底层施工完成后,进行基础处理,包括清洗、打磨和检查底层的平整度和坚固性。
2.粘贴底胶:将底胶均匀地涂抹在底层上,底胶的选择要根据跑道的使用环境和要求进行合理的选择。
3. 涂刷顶胶:在底胶未干燥之前,将顶胶进行涂刷,顶胶的厚度要根据设计要求进行控制,一般为8-12mm。
4.温湿度调节:对刚施工完毕的塑胶面层进行温湿度调节,使其在适宜的环境条件下逐渐干燥和固化。
5.道道施工:在塑胶面层完全干燥后,进行道道的施工,道道的宽度和颜色要根据跑道的要求进行选择和标定。
6.完善施工:最后对塑胶面层进行检查和修复工作,保证跑道的平整度、牢固性和表面质量。
以上是运动场跑道底层和塑胶面层的施工方案及工艺方法,通过合理的施工和工序控制,可以保证跑道的质量和使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第八章施工方案及技术措施一、人造草坪的铺装工艺(一)、施工工艺流程:1、测画底线→2、草坪准备→3、草卷展开、修边→4、粘接接缝边→5、标志线的切割→6、粘接标志线→ 7、注石英砂→ 8、注橡胶颗粒(二)、施工技法:1、在进场施工前,对地基的平整度、坡度和表面观感进行检测,需要修整的提出修整措施和要求,在达到要求后,方可进场施工。
复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,清理场地,以使表面无石子等杂物。
如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。
检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。
2、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置;并用墨线或漆线弹出。
3、将草皮搬入场地沿横边方向摊开,并依次由纵边的一端向另一端推进,摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量。
4、将编织在草皮外沿且未能放置到功能线位置上的白色草线切下,放置一边待用,如果白划线是另外编织的,则必须以手工裁剪成12CM宽白划线条。
5、将绿色草皮各接缝处搭接2-3厘米,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪。
6、将20或30厘米宽的连接带沿草皮接缝处铺开,放入草皮下面,尽量使草皮的接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将万能胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。
如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观。
7、在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用橡胶锤反复捶打,务求连接部分黏结紧密。
8、当草皮摊铺拼接完毕后,草皮上摺折的部份需要以裁纸刀开口,拉直对接,切除重叠的部份,然后胶结。
9、草皮全部粘接完毕后,开始用刷草机进行梳理:第一遍用刷草机将全场的倒伏的草线梳立起来。
10、按4M*4M的规格对全场进行放点,按30㎏/㎡注砂, 石英砂目数应为40—60目,将石英砂均匀的摊铺到规定区域内,用刷草机将石英砂散布均匀并将草线梳起,并纵横梳理一次。
11、按4M*4M的规格对全场进行放点,按30㎏/㎡注橡胶粒,橡胶颗粒目数应为10—20目,将胶粒均匀的摊铺到规定区域内,用刷草机将胶粒散布均匀并将草线梳起,并纵横梳理一次。
12、填充全部完成后,再用刷草机纵横梳理草纤各一次。
13、工作完成后,依照人造草面层的质量要求进行检测和清场,对不合格处进行整改。
(三)、★特别注意事项:1、在施工期间,应注意天气变化,及时调整工作安排,注意胶水的凝固期,严格禁止在雨天或不符合胶水使用说明的情况下使用胶水。
2、严格要求施工人员,在使用刀具时注意安全。
在更换刀片时,不要将废刀片乱抛在场地中,以防止在场地使用过程中,出现划伤人员的事件的发生。
3、胶等物品属于易然品,在施工期间,严禁烟火。
4、使用胶水时,严格控制胶水的使用量,南宝胶水建议为20cm的接缝带每15kg使用到70m左右,30cm的接缝带每15kg使用到50m左右。
5、在使用石英砂前,请务必要保证石英砂是干的。
(四)、验收标准1、人造草坪场地完工后标线要准确,颜色要一致。
2、场地应看不出明显接缝和高差。
3、草坪接缝处应牢固,无气泡,添充物足量,均匀,平整充分密实。
二、塑胶跑道面层施工工艺(一)塑胶面层施工程序图:定圆心(按±5mm定)定直曲分界线对所有工作面进行细致清扫颗粒清扫收集粗清除水测法确定凹凸区域铺设面胶3m尺检测确定渗胶区域打磨凸起地面底凹地面补胶打磨凸起地面(铺防渗层,防潮层)铺设底胶画施工线确定凹凸区域水测法做施工标志 3mm以上不平 3m尺检测(二)、塑胶面层施工方案塑胶跑道采用双组份聚氨酯(PU)塑胶材料现场搅拌浇注,基层、面层两步施工工艺。
该工艺优点:跑道平整度好,表面聚氨酯(PU)颗粒粘接牢固,使用寿命长。
而一次成型法的缺点是必须严格控制胶料的固化过程,避免因固化而造成表面颗粒粘接不牢固,影响使用寿命。
本公司采用两步施工工艺,并对施工进行全过程的质量监控。
A、塑胶底层施工:1、质量要求———底层质量的优劣关系着整体质量,它直接影响到整个跑道的使用功能,使用寿命等问题。
因此质量的要求必须满足:1)沥青面与底层粘结牢固;2)铺设厚度、平整度达到规定要求;2、施工工艺2.1底层摊铺准备:2.1.1 基础测量:①定圆心②定半径③定曲直分界线2.1.2 清理现场:对沥青砼基础仔细清扫;重点检查地面的油污及疏松处,如发现情况立即铲除干净,并用塑胶拌胶粒进行修补。
2.1.3 地面平整度:是保证塑胶平整度的关键。
检测方法可采取水测法及3m直尺检测。
全场浇水,同时标明低洼积水处。
用3m直尺确定凸起区域。
2.1.4 处理地基:用打磨机磨平凸起区域,用塑胶修补低洼区域。
较深处,可用塑胶拌以橡胶颗粒进行修补,较浅处,用塑胶,铝合金刮平或自流平修补。
2.2摊铺底胶:2.2.1 摊铺顺序:①东半圆②西半圆③东弯道④北直道⑤西弯道⑥南直道。
2.2.2 平整度控制:用3m铝合金刮尺,设定批刮厚度为9mm。
2.2.3 修边:摊铺同时,2名施工人员,对场地边角进行修平整齐。
2.2.4 拼缝处理:拼缝方向应为横向。
一般情况下,拼缝应位于曲分界线位置。
拼缝处铺胶前用胶带纸,塑胶初固后,撕去胶带纸或直接摊铺待初凝后用工具铲齐,保证拼缝整齐。
2.2.5 水沟盖板胶面铺设:水沟盖板留有排水孔,铺设时需先用泡沬板堵塞,铺完面胶后,拔出泡沬板,并标记积水处。
2.3 胶面平整度检测:为保证场地整体平整度,底层塑胶铺设完后,重点低洼处浇水,观察场地积水情况,并标记积水处。
2.4 处理面胶:浇水后,待干透后,用塑胶修平。
用打磨机磨平凸起区域。
最后用3m直尺测量。
B、摊铺面胶:1、质量要求:面层平整,表面颗粒撒布均匀,颗粒粘接牢固。
2、施工工艺:2.1按比例将T-06A:T-06B=1:2充分搅拌均匀,装入调试好的跑到喷涂机内,分两道均匀喷洒与反弹层表面,第一道与第二道需相反方向喷涂,保持自结纹理均匀。
喷涂时注意喷枪不能对着地面喷涂,枪嘴须向上与水平成10~15°角喷洒。
C、体育工艺线施工:1、工艺线测量方法及步骤1.1 采用经纬仪按设计值精确调整两圆心距离。
1.2 采用经纬仪配合钢尺精确测放各跑道弯道交点。
1.3 采用经纬仪精确测放直道线并实地弹线。
1.4 采用经纬仪配合钢尺精确测放弯道线,实地以点做标记,点与点之间间距最外道不大于1.5米。
1.5 采用经纬仪配合钢尺按设计值精确测放各种标线。
(各项目起跑线、终点线、接力赛前沿线、后沿线、中线、跨栏栏架位置线等)1.6 跑道线及各种标线在放样后全部进行检查复测,确定准确无误、符合精度要求后进行下一道工序--划线。
画线:使用喷线模具,进行喷划。
(三)、现场清理现场塑胶完工后,清理周边的污物,确保场地清洁美观。
(四)、维护及保养1、田径场地只可用作运动员训练和比赛及健身锻炼,不得作其它用途。
2、塑胶面层铺设完工后,应保养7-10天后才能投入使用。
3、塑胶跑道边缘应加以保护,不得任意掀动,如发现道牙损坏,应立即修补。
4、场地上严禁车辆行驶,堆压重物和锋利之物刺划(标准跑鞋除外)。
5、场地内严禁吐口香糖,避免接触有机溶剂、机械油污,避免明火。
6、保持场地清洁,建议每年用高压水管清洗两次。
7、标志线的更新应委托专业施工队伍。
第二章技术标准一、人造草坪符合以下标准为保证本工程质量和师生健康,必须采用环保型塑胶面层和人造草坪材料。
资质标准:1.人草草坪企业通过:ISO9001、ISO14001、OHSAS18001。
2.人草草坪企业提供纤维材质为进口,并出具原材料相关证明。
3.人草草坪企业提供针对本项目的授权委托书,并加盖企业公章。
环保标准:1.依据SGS根据reach法规的161项高关注有害物质检测报告。
2.提供依据国家环保产品质量监督检测中心出具的2015年检测报告。
耐磨标准:1.田径协会(中国)田径场地人工合成面层,检测实验室出具的耐磨12万周耐磨检测报告。
2.依据《GB/T20394-2006》华安联合认证检测出具的耐磨检测报告。
2.依据《GB/T20394-2006》最新NSCC国体认证的产品认证证书。
品质保证:1.中国质量检验协会出具的“全国质量检验稳定合格产品”证书。
2.中国质量检验协会出具的“全国质量诚信优秀企业”证书。
投标人造草坪技术参数二、塑胶跑道符合以下标准自结纹跑道性能检验执行标准(GB/T14833-2011)(1)物理性能指标(2)抗老化性能指标(3)环保性能指标塑胶跑道:跑道面层、辅助区厚度为13mm无脱粒微发泡自结纹面层塑胶跑道,达到中国田径协会的验收标准。
3.塑胶跑道材料各项检测标准(1)塑胶跑道产品必须为无脱粒微发泡自洁纹面层塑胶跑道;(2)塑胶跑道产品满足新国标要求(GB/T 14833-2011);(3)塑胶跑道产品通过国际田径联合会(IAAF)认证;(4)塑胶跑道产品不含“摩卡”,氯化石蜡有毒成分检测报告;(5)塑胶跑道场产品生产企业持有《危险化学品生产许可证》;(6)塑胶跑道产品获得中国环境标志产品认证书(I型认证);(7)塑胶跑道产品:投保中国人寿保险公司产品质量安全责任保险证明书(保险公司盖章);(8)塑胶跑道产品获得全国质量检验稳定合格产品证书;(9)塑胶跑道产品获得欧盟安全CE认证、环保ROHS认证;(10)塑胶跑道产品:获国家标准化委员会制发的《采用国际标准产品标志证书》;(11)塑胶跑道产品需提供:中国田径协会田径场地人工合成面层检测实验室检验合格符合要求的500小时抗老化检测报告,中国田径协会田径场地人工合成面层检测实验室检验合格符合要求的重金属含量检测报告;中国田径协会田径场地人工合成面层检测实验室检验合格符合要求的化学苯类TDI含量检测报告,为保证师生健康,必须采用环保型塑胶层面材料,不允许含有苯、甲苯和二甲苯、游离甲苯二异氰酸酯组分(TDI)等有害溶剂。
(12)根据投标企业提供材料厂家针对本项目的授权书原件。
(13)全面满足新国标(GB/T 14833-2011 物理,环保,耐候)要求,并通过国际运动表面科学协会(ISSS)下属权威检测中心(中国田径协会田径场地人工合成面层检测实验室)出具的合格检测报告。
(14)材料厂家须具备ISO9001:2008,ISO14001:2004国际体系认证。
