“水钻法”人工挖孔桩施工技术

合集下载

人工挖孔桩水磨钻施工方案(1)

人工挖孔桩水磨钻施工方案(1)

人工挖孔桩水磨钻施工方案(1)一、引言随着城市建设的不断发展,各种桩基施工方法也日益多样化。

其中,人工挖孔桩水磨钻是一种常见的桩基施工方法,具有施工准确性高、适用范围广等优点。

本文将详细介绍人工挖孔桩水磨钻施工方案,以指导相关从业人员的施工实践。

二、施工准备1. 设备准备•钻机:选用适合工程要求的合适型号的水磨钻机。

•钻具:根据设计要求选择合适的钻具。

•其他辅助设备:如水泵、搅拌机等。

2. 材料准备•砂浆:选用合适的配比砂浆。

•水泥:保证水泥质量符合相关标准。

•沙子、砾石等辅助材料。

3. 人员组织•施工人员:根据工程要求组织合适的施工人员。

•现场监理人员:负责现场施工管理和监督。

三、施工流程1. 施工前期准备1.确定桩的位置和桩径要求。

2.搭建施工平台和安全防护设施。

3.准备好施工机具和材料。

2. 施工过程1.开挖桩孔:根据设计要求在合适位置进行开挖。

2.钻孔:使用水磨钻机进行钻孔。

3.放筋、浇筑:根据需要放入钢筋,并进行砼浇筑。

4.抽取钻孔剩余物:清除桩孔内的泥浆和水。

3. 施工后期工作1.检查施工质量,确保符合设计要求。

2.记录施工过程中的关键参数。

3.清理施工现场,做好环境保护工作。

四、施工注意事项•严格按照设计要求进行施工,避免出现偏差。

•施工过程中要注意安全防护措施。

•定期对施工设备进行维护和保养。

五、总结人工挖孔桩水磨钻施工是一项关键的桩基施工工艺,在城市建设中有着重要的应用价值。

通过本文的介绍,希望读者能够了解该施工方法的基本流程和注意事项,确保施工质量和安全,为城市建设提供可靠的基础支撑。

人工挖孔桩水磨钻施工方案上传版

人工挖孔桩水磨钻施工方案上传版

人工挖孔桩水磨钻施工方案上传版
一、前言
人工挖孔桩水磨钻是一种常见的施工方法,适用于土石混合层较多的地区。


文将介绍人工挖孔桩水磨钻的施工方案。

二、施工准备
2.1 设备准备
施工前需准备好水磨钻机、挖孔桩机、桩基定位仪等必要设备。

2.2 施工人员
需配备有经验丰富的挖孔桩水磨钻操作人员及相关技术人员,以确保施工质量。

三、施工步骤
3.1 地面准备
在施工区域清理杂物并确定桩基位置,进行标志和定位。

3.2 钻孔施工
使用挖孔桩机进行孔位的打桩,保证孔位的准确性和垂直度。

3.3 水磨钻施工
安装水磨钻机,根据设计要求进行孔内水磨钻作业,确保孔壁平整、洁净,并
满足设计要求的孔径和孔深。

3.4 后续工序
完成水磨钻后,需要进行清理孔内杂物,检查孔壁质量,并进行相关处理。

四、施工注意事项
1.在操作水磨钻机时,需严格遵守安全操作规程,确保施工人员的安全。

2.施工过程中,需严格按照设计要求进行,不得擅自改变孔径和孔深。

3.孔内清理工作需认真细致,确保孔壁清洁平整。

五、施工质量验收
施工完成后,需进行施工质量验收,确保施工质量符合设计要求和相关标准。

若有不达标项,需要及时整改。

六、总结
人工挖孔桩水磨钻作为一种施工方法,具有一定的施工难度,但通过合理的施工方案和严格的操作规范,可以保证施工质量和工程安全。

在实际操作中,需严格按照规范要求执行,确保施工效果达到预期目标。

以上为人工挖孔桩水磨钻施工方案的简要介绍,希望对相关人员在实际工作中有所帮助。

“水钻法”人工挖孔桩施工技术方案

“水钻法”人工挖孔桩施工技术方案

“水钻法”人工挖孔桩施工技术方案一、引言人工挖孔桩是一种常见的地基处理工艺,广泛应用于建筑工程、水利工程等领域。

传统的人工挖孔桩施工技术存在一些问题,如施工效率低、开挖面积大、噪音污染等。

为了解决这些问题,近年来出现了一种新的人工挖孔桩施工技术—“水钻法”。

这种技术通过喷射高压水流来挖掘土层,相比传统的机械挖孔更加高效、环保。

本文将详细介绍“水钻法”人工挖孔桩的施工技术方案。

二、技术原理1.高压水流进入钻杆,由出口处形成高速射流。

2.高速射流冲击土层,将土层颗粒打散溶解。

3.高压水流通过钻杆中的回水管道回流,携带土层颗粒排出。

三、施工工艺流程1.土层勘察:根据工程要求,进行土层勘察,确定桩的具体布置和尺寸。

2.墩台组装:根据桩的尺寸和布局,组装好墩台,确保其稳定可靠。

3.钻孔位置标定:根据设计要求,在墩台上标定钻孔位置,确定钻孔中心点。

4.前期准备:组装好高压水泵、水泵输送管线等设备,并启动。

5.钻孔准备:将钻杆伸入地面,与墩台连接,调整好角度和位置。

6.预喷混凝土:在钻孔乳化液中加入一定比例的水泥,将其灌入钻杆中,形成预喷混凝土。

7.挖孔过程:启动高压水泵,将高压水流注入钻杆,实施“水钻法”挖孔。

8.桩洞清理:挖孔结束后,停止高压水泵,用一定的压力注入清洁水,清理桩洞。

9.钢筋安装:根据设计要求,在桩洞中安装钢筋,以增强桩体的承载能力。

10.注浆固结:在钢筋安装完成后,启动注浆设备,对桩洞进行固结。

四、施工注意事项1.施工人员必须经过专业培训,熟悉施工工艺流程和操作规范。

2.确保施工现场安全,设置相应的警示标志和防护设施。

3.施工设备必须经过定期检修和保养,确保其正常工作。

4.严格控制施工水压,以避免对周围环境造成影响。

5.定期测量挖孔的位置和尺寸,保证施工的准确性和质量。

6.施工结束后,对施工现场进行清理,恢复环境原状。

五、结论“水钻法”人工挖孔桩施工技术是一种高效、环保的挖孔方法,广泛应用于各类工程中。

人工挖孔桩水磨钻施工方案(正式)

人工挖孔桩水磨钻施工方案(正式)

人工挖孔桩水磨钻施工方案(正式)水钻法人工挖施工是一种利用水钻头在土层中打孔的施工方法。

在施工过程中,将水钻头沿着设计孔径和深度,以一定的转速和压力进行旋转和冲击,同时通过水泵将水注入孔内,使土层松散并流出孔口。

然后使用吸泥车将松散的土层吸走,直到达到设计深度。

该方法施工速度快、噪音小、震动小、环保性好,适用于地下建筑物的基础施工。

五、水磨钻介绍水磨钻是一种新型的钻孔工具,它由钻头和水泵组成。

在施工过程中,水泵将水注入钻头内部,形成高压水流。

高压水流可以冲击土层,同时还可以冷却钻头,减少钻头磨损。

水磨钻施工速度快、噪音小、震动小、环保性好,适用于地下建筑物的基础施工。

六、施工现场准备工作在施工前,需要进行现场勘察和测量,确定钻孔位置和深度。

然后进行场地清理和平整,确保施工现场整洁、安全。

同时,还需要配备必要的机械设备和工具,如水磨钻、吸泥车、水泵等。

在施工过程中,需要对机械设备和工具进行定期检查和维护,确保施工顺利进行。

七、主要施工工艺水钻法人工挖施工主要包括以下几个步骤:确定钻孔位置和深度,安装水钻头,注入水并开始钻孔,吸走松散的土层,直到达到设计深度。

在施工过程中,需要控制钻孔的直径和深度,保证施工质量。

同时,还需要注意施工现场的安全和环保。

八、安全控制措施在施工过程中,需要采取一系列安全控制措施,保证施工安全。

首先,需要对施工现场进行隔离和标识,确保人员和机械设备安全。

其次,需要对机械设备和工具进行定期检查和维护,确保施工过程中不出现故障。

最后,需要对施工现场进行安全巡查,及时发现和处理安全问题。

九、施工进度安排根据工程计划和施工条件,制定合理的施工进度安排。

在施工过程中,需要及时调整进度安排,确保施工进度顺利进行。

同时,还需要对施工现场和施工质量进行监督和检查,确保达到设计要求。

水钻法是一种采用混凝土取芯机取出桩基础设计圆形的岩芯的方法。

首先,使用直径为150mm的混凝土取芯机沿桩基础设计圆取出高约为500mm的圆柱体岩芯,形成一圆外临空面。

水钻法人工挖孔桩施工技术方案设计

水钻法人工挖孔桩施工技术方案设计

1、工程概况工程名称:保利凤凰湾项目N-1-2号地块二期E1、E2、E9号楼、地下室1工程项目地址:贵阳市太慈桥,贵溪路东侧建设单位:贵阳保利郦城房地产开发有限公司设计单位:贵州中建建筑科研设计院有限公司监理单位:贵州国龙项目管理咨询公司勘察单位:贵州鼎盛岩土工程有限公司施工单位:达州市建筑工程总公司质监单位:南明区建设工程质量监督站本工程位于贵阳市南明区;地下室为:3层;E1:地面以上33层;基础采用人工挖孔灌注桩基础,桩端持力层:中风化口云岩,f*3300kPa。

2、人工挖孔桩施工方案选择从地勘报告和基坑开挖情况看,大部分桩孔位置为坚硬的白云岩,采用风镐掘进速度慢、效率非常低,由于相邻的桩己浇筑完毕及E2、E9号已修主体结构,采用爆破施工会造成相邻桩完好性质量和E2、E9号主体结构质量, 为了避免爆破施工造成的影响,我司针对E1号楼变更后增加的桩、电梯井和集水井采用“水钻法”施工。

所谓“水钻法“,即采用钻孔取芯机在桩孔周边开挖线钻孔取芯,使桩孔圆周形成空心槽,然后在桩孔中心部位采用风枪凿打,然后用卷扬机将石块提出孔外。

因钻孔取芯机在操作过程中必须保证钻头处于冷却水中,同时冷却水流保有一定压力对钻头直接进行冲洗,使之不淤钻、卡钻,因此该工艺俗称“水钻法”。

3、“水钻法“挖孔桩施工工艺3.1工艺流程场地平整-放线定桩位-架设支架或电动葫芦-准备潜水泵、鼓风机、照明设备等-工程水钻沿桩孔周围钻孔-风枪凿打-出渣-每50cm进行桩孔周壁的清理T校核桩孔的直径和垂直度T自检T•成孔验收f下钢筋笼—灌注混凝土。

取芯机:HZ15-A型,钻孔直径150,钻孔深500-600,功率为2.5KW。

水泵:Q (D) X1.5-25-0.55J, 扬程25米,功率0.5KW。

卷扬机:Y132S-4,钢丝绳额定拉力10KN,功率5.5KW。

(1)测量放样后钻机就位,固定钻机位置,保证套筒向孔桩侧壁外倾一定角度,这样在下循环才可以保证钻机就位后套筒起钻点能置于设计孔桩边线而不致造成缩孔,此措施将使桩孔呈节段倒合体,保证成孔截面尺寸。

“水钻法”人工挖孔桩施工技术

“水钻法”人工挖孔桩施工技术

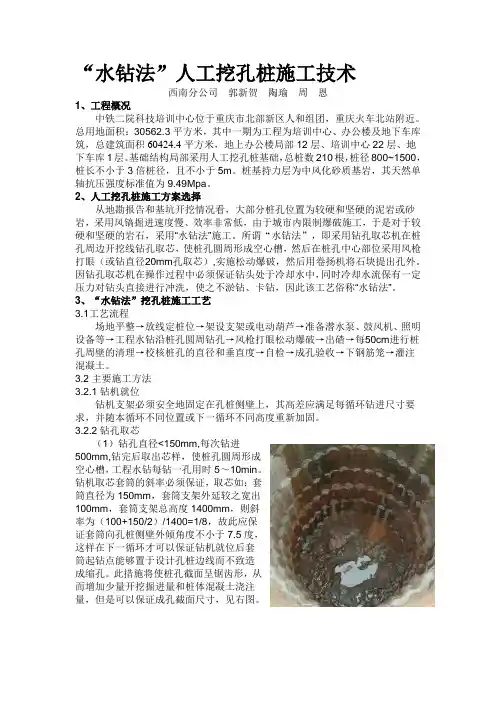

“水钻法”人工挖孔桩施工技术西南分公司郭新贺陶瑜周恩1、工程概况中铁二院科技培训中心位于重庆市北部新区人和组团,重庆火车北站附近。

总用地面积:30562.3平方米,其中一期为工程为培训中心、办公楼及地下车库筑,总建筑面积60424.4平方米,地上办公楼局部12层、培训中心22层、地下车库1层。

基础结构局部采用人工挖孔桩基础,总桩数210根,桩径800~1500,桩长不小于3倍桩径,且不小于5m。

桩基持力层为中风化砂质基岩,其天然单轴抗压强度标准值为9.49Mpa。

2、人工挖孔桩施工方案选择从地勘报告和基坑开挖情况看,大部分桩孔位置为较硬和坚硬的泥岩或砂岩,采用风镐掘进速度慢、效率非常低,由于城市内限制爆破施工,于是对于较硬和坚硬的岩石,采用“水钻法”施工。

所谓“水钻法”,即采用钻孔取芯机在桩孔周边开挖线钻孔取芯,使桩孔圆周形成空心槽,然后在桩孔中心部位采用风枪打眼(或钻直径20mm孔取芯),实施松动爆破,然后用卷扬机将石块提出孔外。

因钻孔取芯机在操作过程中必须保证钻头处于冷却水中,同时冷却水流保有一定压力对钻头直接进行冲洗,使之不淤钻、卡钻,因此该工艺俗称“水钻法”。

3、“水钻法”挖孔桩施工工艺3.1工艺流程场地平整→放线定桩位→架设支架或电动葫芦→准备潜水泵、鼓风机、照明设备等→工程水钻沿桩孔圆周钻孔→风枪打眼松动爆破→出碴→每50cm进行桩孔周壁的清理→校核桩孔的直径和垂直度→自检→成孔验收→下钢筋笼→灌注混凝土。

3.2主要施工方法3.2.1钻机就位钻机支架必须安全地固定在孔桩侧壁上,其高差应满足每循环钻进尺寸要求,并随本循环不同位置或下一循环不同高度重新加固。

3.2.2钻孔取芯(1)钻孔直径<150mm,每次钻进500mm,钻完后取出芯样,使桩孔圆周形成空心槽,工程水钻每钻一孔用时5~10min。

钻机取芯套筒的斜率必须保证,取芯如:套筒直径为150mm,套筒支架外延较之宽出100mm,套筒支架总高度1400mm,则斜率为(100+150/2)/1400=1/8,故此应保证套筒向孔桩侧壁外倾角度不小于7.5度,这样在下一循环才可以保证钻机就位后套筒起钻点能够置于设计孔桩边线而不致造成缩孔。

人工挖孔桩水钻施工方案

人工挖孔桩水钻施工方案

人工挖孔桩水钻施工方案一、方案概述二、施工前准备工作1.施工前应仔细查看设计图纸和相关技术要求,了解施工范围、孔径与孔深。

2.挖孔人员应经过专业培训,持证上岗,并熟悉操作规程和危险源防控措施。

3.现场进行地质勘察,确定岩石层或土壤的性质和结构,以便选择合适的施工方法和工具。

4.检查挖孔设备,确保设备完好、安全可靠,并及时维护和保养。

三、施工步骤与方法1.确定施工位置和孔径:按设计要求确定桩基位置和孔径,施工前应清理施工面,保证施工平整。

2.水钻设备准备:将水钻设备安装在施工原点,连接水管和供水系统,确保水源充足并流畅。

3.开始水钻施工:按照设计要求和施工规范,逐步下沉水钻,同时利用水力冲击力和回旋力来破碎土壤或岩石,形成孔洞。

4.定期检查孔深:设定好每次下钻距离,并定期测量孔深,确保施工符合要求。

5.钻进结束与清洗:达到设计孔深后,停止钻进,进行清洗和冲洗,以保证孔壁平整和内部洁净。

6.施工记录:每个工序结束后,应及时记录相关数据,包括孔深、进度、水位等,以备施工验收和后续工作。

四、施工安全措施1.操作人员必须穿足够的防护装备,包括安全帽、手套、防护眼镜等,确保施工安全。

2.严格按照机械设备的操作规程操作,禁止擅自调整设备参数和操作方式。

3.施工现场应设置明显的安全警示标识和隔离设施,确保周边人员不受伤害。

4.定期对水钻设备进行维护和保养,确保设备的正常运转和工作安全。

五、施工质量控制1.严格按照设计要求和施工规范进行施工,保证孔径和孔深的准确性。

2.定期测量孔深,确保施工进度符合要求。

3.在钻进结束后,进行清洗和冲洗,确保孔壁平整和内部洁净。

4.进行施工记录,及时记录相关数据和施工过程,以备施工验收和后续工作。

六、施工注意事项1.在钻击过程中要特别注意水枪的冲击力,严禁将水枪对准人体或设备。

2.施工现场要保持整洁,定期对孔中垃圾进行清理,以免影响施工质量。

3.施工过程中出现意外情况时,立即停止施工,并及时上报有关部门。

岩石地层“水钻法”大直径人工挖孔灌注桩施工工法

岩石地层“水钻法”大直径人工挖孔灌注桩施工工法

岩石地层“水钻法”大直径人工挖孔灌注桩施工工法一、前言随着城市建设的不断发展和人们对建筑质量的不断追求,大直径人工挖孔灌注桩作为一种新型的地基技术正在逐渐被人们所接受。

该工法适用于各种地质条件下的建筑基础,其灵活性和高效性获得了广泛的认可。

本篇文章将介绍“岩石地层‘水钻法’大直径人工挖孔灌注桩施工工法”,并从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面进行详细介绍。

二、工法特点1. 采用人工水钻法,在强力水流冲刷下将岩石层挖削成孔眼,不仅可快速、高效地完成钻孔作业,同时还可张开孔眼,保持孔道稳定。

2. 采用方式分为钻孔和安装钢筋模板、钢筋分步挂绑,浇筑混凝土三个阶段。

节约了建筑材料和施工人力成本,减少了难以控制的人工失误。

3. 采用钢筋绕钻杆而上的施工方法,避免了传统方式下的钢筋绑扎而需要的巨大人力财力,提高了工作效率。

4. 灵活性强,适用于各种地质条件,如软土层、岩石层、砂石土层等。

三、适应范围本工法适用于大型建筑物或其他大型工程基础的施工。

适用于住宅楼、医院、学校、商场、宾馆、大型桥梁及地下工程等地基加固和基础施工。

四、工艺原理1. 施工前:确定设计要求和施工方案,选定施工场地,检查施工设备,制定人员配备和操作规范。

2.钻孔阶段:采用水钻法将岩石挖削成孔眼并通过高压水枪冲刷孔眼,达到需求的直径和深度的要求。

3. 梁底鞋阶段:按照设计的要求,在孔底处灌注梁底鞋,使其与钻孔墙壁相顶平,并具有一定的倾斜度。

4. 钢筋布设阶段:根据设计图纸放置合适的钢筋,采用分步挂绑钢筋的方式使其垂直于孔道,并防止钢筋发生弯曲变形。

5. 灌注混凝土阶段:在布置好的钢筋内部和孔眼周围进口混凝土,填满整个孔眼,并通过振动杆进行旋压来消除混凝土内部的孔隙,尽可能消除气泡,保证施工质量。

五、施工工艺1. 现场踏勘:确定场地基础状况并绘制相关图纸。

2. 施工设备准备:准备好钻机、高压水枪、振动杆、电焊机等设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水钻法人工挖孔桩施工技术
随着城市建设的不断发展,各种高楼大厦、大型基础设施建设等工程如雨后春笋般涌现出来,其中建筑物的基础设施也越来越重要。

人工挖孔桩是一种在基础设施建设中广泛使用的工程技术,而水钻法则是其中的一种施工方法,本文就来介绍水钻法人工挖孔桩施工技术的具体操作方法。

简介
水钻法就是通过水压来驱动施工现场的孔钻完成钻孔过程的一种人工挖孔桩施工方法。

相比于传统的机械挖孔、人工铲孔等工程方法,水钻法具有结构独特、施工效率高、施工成本低等优点,为工程建设提供了更加优异的方案。

施工方法
1. 设备准备
水钻法施工所需的设备和工具有:
•孔钻
•钻孔转盘
•管网系统
•马达泵
•压力控制系统
•清泥系统
•长钻头
2. 钻头与钻孔转盘
将钻头放入钻孔转盘中,并根据需要调整不同角度的钻头来承载不同方向的构造。

3. 管网系统
根据孔径大小确定管道类型和大小,并把管道安装到转盘侧面的孔洞内。

4. 马达泵
为了保持预定孔深和防止崩塌,必须保持恰当的向孔内注入水。

这是用电马达泵将水注入管子中完成的。

5. 压力控制系统
在注水时,同时也要控制注水的压力。

通常,在施工过程中,需要根据岩土的强度和稳定性来控制注水的压力。

6. 清泥系统
技术人员用吸油簸箕、双筒泥浆泵等设备来完成对钻孔过程中不断产生的泥浆清理。

7. 长钻头
长钻头通常被用于在软岩种类中防止蟹化,此类岩石的存在会导致钻孔效率下降。

施工流程
1.首先,在设备和工具准备完毕后,将孔钻通过孔孔洞推进到施工地,
然后将管网安装在孔钻中。

2.确保注水系统满足预定条件的情况下开始注入水,即控制每个孔的注
水压力。

3.根据施工项目需要,调整钻孔角度以确保仪器准确的扫描到有价值的
地层。

4.随着孔深增加,泥浆由孔洞顶部和侧面发生,清泥器负责将浅层泥浆
吸附去除,深层泥浆则需要通过泥浆泵进行抽取。

5.在保持孔钻稳定的同时,使用长钻头保持良好的钻孔状态,在孔深达
到预定深度时结束施工。

施工注意事项
1.确保大量的注水流速和压力,确保对回流水的控制避免浅层。

2.通过不断调整注水流量,以确保在钻孔过程中不出现流泥情况。

3.做好岩土钻孔过程中大量的水分循环,保持岩土中的最佳含水率。

4.施工时必须严格控制水压,避免崩塌、倒塌的事发生。

5.施工结束后,对施工现场进行彻底清理,保护自然环境。

结论
总体来看,水钻法是一种高效、稳定而且可靠的人工挖孔桩施工技术,已经在城市基础设施建设中使用得很广泛。

正是由于其工艺流程结构独特、施工效率高、成本低等优点,才可以为这一领域提供最先进的施工方案。
