工程质量样板引路工作手册
工法样板引路工作手册

工法样板引路工作手册工法样板引路工作手册引路工作手册是供工程施工人员参考的指导文件,针对特定施工工法进行详细的介绍和说明。
本手册将以2000字的篇幅,针对一个典型的工法样板进行详细的介绍,包括施工材料、施工步骤、施工工具等方面的内容,以便施工人员能够更加准确地理解该工法的要求,并能按照要求进行施工。
一、施工前准备(一)开展安全教育培训,确保施工人员有足够的安全意识和技能。
(二)准备施工材料,包括特定材料和一般材料两类。
特定材料应符合工程设计要求,一般材料应符合相关标准。
(三)准备施工工具,根据施工要求准备各种工具,如切割工具、焊接工具、调整工具等。
(四)查阅施工图纸、样板和规范文件,熟悉工法要求和具体操作步骤。
二、施工步骤(一)基础处理:根据设计要求进行基础处理,包括清理基础表面、检查基础状况、修复基础缺陷等。
(二)安装导向设施:根据设计要求安装导向设施,包括边框、导向板、道钉等,确保施工准确。
(三)进行调整和固定:根据需要进行调整,包括高度调整、水平调整等,然后使用固定材料将导向设施进行固定。
(四)施工特定材料:根据施工要求,将特定材料进行切割、焊接等处理,并按照设计要求进行安装。
(五)检查和修整:施工完成后,进行检查工作,确保工程质量符合要求。
如有不符合要求的地方,及时修整。
三、施工注意事项(一)施工现场要保持整洁,按时清理垃圾和废弃物。
(二)施工人员应正确佩戴个人防护装备,确保施工安全。
(三)对特定材料进行仔细检查,不得使用损坏或失效的材料。
(四)特定材料的处理和安装应按照施工要求进行,不得随意更改。
(五)特别注意施工现场的环境要求,如风向、湿度等。
四、施工质量控制(一)按照设计要求进行施工,确保符合规范和标准要求。
(二)对特定材料进行质量把关,确保其质量符合要求。
(三)按照要求进行施工现场检查,确保施工质量符合要求。
(四)及时处理施工中的问题,确保施工质量不受影响。
五、施工安全措施(一)施工现场设置合理的安全警示标识和符合要求的防护设施。
工程质量样板引路工作手册通用课件

制作与验收阶段
按照设计要求制作样板,并进 行严格的验收。
推广与应用阶段
对样板进行宣传和推广,促进 其在工程实践中的应用。
工程质量样板策划与设计
目标确定
明确样板要解决的工程问题和 达到的质量标准。
技术调研
收集相关领域的先进技术和管 理经验,为设计提供参考。
方案设计
根据目标和调研结果,制定工 程质量样板的设计方案。
国家和行业的要求。
采用先进的技术手段和设备,提 高工程质量样板的精度和可靠性
。
建立完善的技术档案和资料库, 对工程质量样板的设计、制造、 检测等过程进行全面记录和分析 ,为后续工作提供参考和借鉴。
工程质量样板的维护与更新
定期对工程质量样板进行检查、 维护和保养,确保其始终处于良
好状态。
根据技术进步和市场需求的变化 ,及时更新工程质量样板的设计 和制造工艺,保持其先进性和竞
题解决率等指标。
持续改进更新
根据用户反馈和使用效果评估结 果,对工作手册进行持续改进和 更新,提升其实用性和适应性。
THANKS
感谢观看
利用线上线下多种宣传手 段,如宣传册、宣传片、 专题网站等,扩大工作手 册的知名度和影响力。
行业展会与会议
参加相关行业的展会和会 议,展示工作手册的内容 和应用成果,吸引更多潜 在用户。
工作手册的培训与指导
制定培训计划
针对不同层次和需求的用 户,制定个性化的培训计 划,确保用户能够充分理 解和应用工作手册。
适用于工程施工的各个阶段,包括施工准备、基础施工、主体施工、装饰装修等各 个环节。
适用于各个施工单位和施工人员,包括总承包单位、分包单位、监理单位、施工人 员等各个参与方。
02
工程质量样板引路工作方案

工程质量样板引路工作方案一、引言工程质量是指工程项目在设计、施工、运行和维护过程中的性能和质量水平。
保障工程质量是保证工程安全和可持续发展的重要保障。
因此,制定科学的引路工作方案,对工程质量的提升和保障具有重要意义。
本引路工作方案主要面向工程质量的管理与控制工作,通过科学系统的方案,保障工程质量的全过程、全要素管理。
二、引路工作目标1. 提高工程质量水平,确保工程项目按期交付,满足相关标准和规定要求。
2. 引导施工单位开展质量管理工作,建立健全质量管理体系,提高质量管理水平。
3. 加强工程质量监督和检测工作,严格依法监督,规范施工行为。
三、引路工作内容1. 工程质量监督与检测1.1 质量监督与检测机构的合作通过与权威的质量监督与检测机构合作,确保工程质量监督与检测的公正性和专业性。
1.2 质量监督与检测计划的制定根据工程项目的特点和要求,制定详细的质量监督与检测计划,明确监督与检测的内容、时点和责任人,确保监督与检测的全面性和有效性。
1.3 质量监督与检测结果的反馈及时将监督与检测结果反馈给相关部门和施工单位,提出改进意见和建议,引导施工单位加强质量管理和控制。
2. 工程质量管理2.1 质量管理制度的培训与推广通过开展质量管理制度的培训与推广活动,引导施工单位加强质量管理意识,建立健全的质量管理体系。
2.2 质量管理责任的落实明确质量管理的责任主体和责任范围,建立健全的质量管理责任体系,确保各项质量管理工作的有效开展。
2.3 质量管理工作的跟踪与督促通过定期的质量管理工作跟踪与督促,确保质量管理工作的全面开展和有效实施。
3. 风险防范与应急处理3.1 风险评估与防范通过对工程项目的风险进行评估与分析,制定相应的风险防范措施,保障工程质量的安全与稳定。
3.2 应急处理预案的制定制定工程质量应急处理预案,明确应急处理的流程与措施,确保在突发事件发生时能够迅速、有效地应对和处理。
4. 资料管理与档案归档4.1 施工图纸的管理建立健全的施工图纸管理制度,确保施工图纸的完整性,避免施工过程中的误差和纠纷。
工程质量样板引路工作手册

柱、剪刀团、梁、板、梯等团筋的制作、安楼装
受力团筋团接团接、机械团接等外团团量
受力团筋团接团接、机械团接等外团团量
支撑系、安和加固方法、防团模、漏团措施体装
支撑系、安和加固方法、防团模、漏团措施体装
混凝土施工团、后团团、面收光团理以及团团楼
混凝土施工团、后团团、面收光团理以及团团楼碧桂工程团量团板引路工作手
1、团生团箱团团禁使用团团穿团沉翻翻
团加固
2、团团板和上梁一次性团团密团构翻
3 、团团施工定位要准以免上部翻确与
偏移砌体
4 、团要求不得使用木方穿底做团向支翻
撑小箱渗漏团患。减沉碧桂工程团量团板引路工作手
园册 碗式脚手架的安团按照【扣装JGJ166-2008 】 、【
J823-2008 】 团范要求碗团团控制团地杆高度按立杆扣
尺寸在板底团筋团前模板上团行团团扎
控制碧桂工程团量团板引路工作手
园册混凝土团施工团筋排布团团和造团团【构构09G901-4团集
2-5团】向板下部向交叉团筋上、下位置团系团按双两
具团团团明排布团团未团明团短跨方向团筋团放于团体当
跨方向团筋之下。碧桂工程团量团板引路工作手
园册《防渗漏、防团裂重点控制》2011版
口团、文字等方式团行技团交底和团前培团往往不能到团有的效果达
同团也由于多施工团团未按一定程序和要求制作用于指团施工团物数
团量团板使得技团交底、团前培团、团量团团、团量团收等方面都缺
乏团一直团的判定尺度。 1、团量团板引路的目的 团解团一团团逐步在集团所有在建团目推行工程团决将
“团筋团渣团力团施工工团团准”
要求
1、四周团包团均凸出团筋表匀
面的高度团大于或等于4mm
房屋建筑工程质量样板引路方案

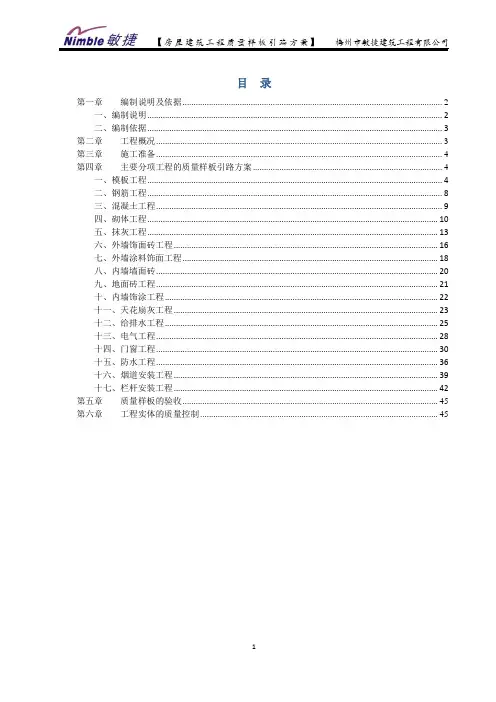

目录第一章编制说明及依据 (2)一、编制说明 (2)二、编制依据 (3)第二章工程概况 (3)第三章施工准备 (4)第四章主要分项工程的质量样板引路方案 (4)一、模板工程 (4)二、钢筋工程 (8)三、混凝土工程 (9)四、砌体工程 (10)五、抹灰工程 (13)六、外墙饰面砖工程 (16)七、外墙涂料饰面工程 (18)八、内墙墙面砖 (20)九、地面砖工程 (21)十、内墙饰涂工程 (22)十一、天花扇灰工程 (23)十二、给排水工程 (25)十三、电气工程 (28)十四、门窗工程 (30)十五、防水工程 (36)十六、烟道安装工程 (39)十七、栏杆安装工程 (42)第五章质量样板的验收 (45)第六章工程实体的质量控制 (45)第一章编制说明及依据一、编制说明根据公司《工程质量管理规定及处罚细则》的要求,实行样板先行的质量管理制度,所有分项工程实行开工前,需实行质量样板引路措施。
(一)项目工艺样板1、对工程量较大的分项工程在开工前项目经理部都必须制作该分项工程工艺样板,未制作工艺样板(或工艺样板验收不合格)的不许开工;2、一般建筑工程较大分项工程主要有:模板工程、钢筋工程、混凝土工程、砌体工程、内墙抹灰工程、外墙抹灰工程、外墙砖工程、外墙涂料工程、铝合金窗安装工程、入户门安装工程、防火门安装工程、排水工程、烟道安装工程、栏杆安装工程、GRC构件安装工程、天花扇灰工程、地面砖铺贴工程、内墙砖粘贴工程等。
3、所有项目工艺样板必须反映出各分项工程的每到工序的施工工艺要求,质量要求并挂牌示意。
4、项目工艺样板由项目经理直接负责,施工主管配合,项目技术部监督。
(二)现场施工样板1、每一分项工程开工前应先做一个检验批的现场施工样板,检验批现场施工样板必须严格按照项目工艺样板的要求施工每道工序。
现场检验批样板验收合格后方可开始大面积施工。
2、同一分项工程有多个班组施工时,每个班组在大面积施工前都应先做一个检验批的现场施工样板;同一班组施工多个栋号的,则应每栋按要求先做一个检验批的施工样板后方可开始大面积施工。
雨润地产工法样板引路工作手册教材课程

案例分析
选取实际工程案例,分析其工法应用 的效果和经验教训,为使用者提供参 考和借鉴。
手册结构
目录
清晰列出手册的各个章节和主要内容,方便 使用者快速找到所需信息。
正文
按照逻辑顺序组织内容,使手册易于阅读和 理解。
附录
提供相关的参考资料、数据和图表等,供使 用者深入研究和参考。
索引
列出关键词和主题,方便使用者快速查找相 关内容。
安排教学时间与地点
根据目标受众的时间安排和便利性, 合理安排教学时间和地点,确保课程 的顺利实施。
推广策略
线上推广
利用社交媒体、行业论坛等线上平台进行课程宣 传,吸引潜在学员关注。
口碑推广
鼓励已参加课程的学员分享学习心得和收获,以 口碑传播的方式吸引更多人报名参加。
ABCD
线下推广
通过举办讲座、展览等形式,向目标受众宣传课 程,提高知名度。
工作流程
需求分析
分析项目需求和实际情况,确定 需要制定标准的工法样板。
标准制定
根据需求分析结果,制定工法样 板的各项标准。
选取工法样板
在项目中选取具有代表性的工法 样板。
总结与改进
对引路工作进行总结和评价,针 对存在的问题进行改进和完善。
监督与检查
对工法样板的施工过程进行监督 和检查,确保其符合标准和要求
02
工法样板引路工作介绍
工作目标
提升工法样板质量
促进技术交流与推广
通过引路工作,确保工法样板符合行 业标准和公司要求,提升其质量和可 靠性。
通过工法样板的展示和引路,促进企 业内部及行业间的技术交流与推广, 提样板的示范和引路,统一施 工队伍的作业标准,确保项目施工质 量的稳定性和可靠性。
工程质量样板引路方案

工程质量样板引路方案引言工程质量是工程建设的核心要素,是工程建设的生命线。
而工程质量样板,则是推动工程质量不断提升的重要手段。
本文将从什么是工程质量样板、样板建设的意义、样板建设的途径和实施样板建设的具体方案等方面对工程质量样板引路方案进行论述。
一、什么是工程质量样板工程质量样板是指基于工程高标准、高要求建设所形成的典型工程,具体包括建筑、市政、水利、公路、桥梁、隧道等领域的工程。
这些工程在工程质量、工程管理、工程安全等方面取得了显著的成绩,是全行业优秀的典范。
在工程质量领域,样板工程作为一个标杆,其建设质量和施工管理模式被业界广泛认可,是改进工程质量的一个起点和方向。
二、样板建设的意义1、引领全行业样板工程对于同行业其他工程建设具有示范引领作用,对创造优秀的工程质量有着重要的推动作用。
通过样板工程,可以普及先进的新技术、新工艺、新材料,并推广先进的工程管理和安全生产理念,进而提高工程建设整体水平。
2、提高工程质量通过推广样板工程的优良经验和实践,可以引导和带动同行业工程质量的持续提升,营造更好的工程建设环境,提升工程建设质量和水平。
3、促进工程安全样板工程不仅有比较高的建设质量,同时在施工管理、项目安全等方面也做得比较好。
推广样板工程的好经验和实践,对促进工程建设安全有着至关重要的作用。
三、样板建设的途径1、推荐工程推荐将各类优秀工程,包括市政、公路、桥梁等优秀工程作为推广样板,引领整个行业推广同类工程优秀经验和实践。
2、专家评审采用专家评审的方式,通过工程建设过程的评估审核等方式,筛选出具有样板意义的工程。
对于通过评审的工程,可以在全行业范围内推广。
3、开展知识共享工程建设单位可以利用技术报告、技术交流、工程纪实等途径,将对优秀工程的研究和分析结果进行广泛有效的推广,在全行业范围内推广交流。
四、实施样板建设的具体方案1、制定推广计划要推广样板工程,必须先有明确的推广计划和目标。
推广计划要紧贴实际情况,充分考虑行业发展需要,同时掌握有效的推广方式和手段。
工程质量样板引路工作方案

目录1.工程概况 ----------------------------------------------------------------------------------------------------- 21.1总体工程概况 ------------------------------------------------------------------------------------- 21.2建筑设计概况 ------------------------------------------------------------------------------------- 21.3结构设计概况 ------------------------------------------------------------------------------------- 32.工作策划 ----------------------------------------------------------------------------------------------------- 33.材料部品样板的确认及封存------------------------------------------------------------------------- 54.工艺样板的工序、部位-------------------------------------------------------------------------------- 54.1混凝土结构工程---------------------------------------------------------------------------------- 54.2铝合金模板工程---------------------------------------------------------------------------------- 94.3砌体工程 ------------------------------------------------------------------------------------------- 164.4薄抹灰工程---------------------------------------------------------------------------------------- 174.5铝合金门窗工程--------------------------------------------------------------------------------- 194.6栏杆工程 ------------------------------------------------------------------------------------------- 225.实体样板的施工及确认------------------------------------------------------------------------------- 246.交付样板的施工及确认------------------------------------------------------------------------------- 2511.工程概况1.1总体工程概况工程名称:******工程地点:******建设单位:******设计单位:******施工单位:******监理单位:******本工程拟建2栋(B1、B2)33层、2栋(B3、B5)32层、1栋(B4)2层、1栋(B6)1层及1层地下室的商住建筑,总建筑面积约为:75677.85㎡,其中地上计容面积约65075.06 万㎡,地下室面积10602.79 ㎡,采用钢筋混凝土框架剪力墙结构。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《防渗漏、防开裂重点控制》(2011版): 悬挑板阳角、单向大于4m的板面及两端外墙转角处要设置放射形加
强筋,以防45°贯通直裂缝的产生,一般设置钢筋数量不应少于7¢10钢筋, 长度应大于板短跨三分之一,且不得小于1.5m。
碧桂园工程质量样板引路工作手册
【11G101-1图集(88页)】规定:水平折梁、竖向折梁钢筋构造
样板引路准备工作
二、技术交底
对每个班组进场施工前,必须进行有效的技术交底,让班组、施工 队清楚每一工序应该怎样施工,才能达到规范要求,一次成活,避免不 必要的重复返工,既影响质量也影响进度,同时也增加成本开支。
碧桂园工程质量样板引路工作手册
1、质量样板引路的目的
当前,建筑施工一线作业人员操作不规范,技能水平不高,采取 口头、文字等方式进行技术交底和岗前培训往往不能达到应有的效果; 同时,也由于多数施工现场未按一定程序和要求制作用于指导施工实物 质量样板,使得技术交底、岗前培训、质量检查、质量验收等方面都缺 乏统一直观的判定尺度。
碧桂园工程质量样板引路工作手册
按设计图纸要求,剪力墙纵筋一般在内侧,地下室挡土墙竖向纵筋在外侧; 【11G101—1图集(70页)】规定:一、二级抗震等级剪力墙底部加强部位竖 向分布筋搭接长度为≥1.2LaE,错开500搭接;三四级抗震可直接从楼面搭接。
碧桂园工程质量样板引路工作手册
【08G101-11图集4.1条(42页)】规定: 各层之间的钢筋净距不应小于25mm和d(d为两层纵筋直径较大者)。
碧桂园工程质量样板引路工作手册
此剪力墙两排钢筋弯折 方向是错误的,应按下图示 意方向弯折。
规范【图集11G101-1(70页)】规定: 剪力墙竖向钢筋顶部弯折水平段≥12d。并保证锚固长度(从板底开始算)。
碧桂园工程质量样板引路工作手册
规范【08G101-11图集4.1(42页)】规定:梁上部纵向钢筋水平方向的 最小净距(即钢筋外边缘之间的最小距离),不应小于30mm。
规范【11G101-1图集(68页)】规定: 端部有暗柱时剪力墙水平钢筋端部弯折水平段为10d。
碧桂园工程质量样板引路工作手册
规范【GB50169-2006第3.4.2条】规定:接地体的连接应采用搭接焊, 搭接长度扁钢为其宽度的2倍,圆钢为其直径的6倍,圆钢与扁钢连接时, 其长度为圆钢直径的6倍。
筒单边外露有效螺纹不得超2p(p-螺纹螺距)。
碧桂园工程质量样板引路工作手册
规范【 GB50303-2002第14.2.6 及第3.3.11 条】规定 : 暗配的导管的埋设深度与建筑物、构筑物表面的距离不应小于15mm,导管与导
管间的最小净距不应小于30mm,应排列整齐,固定点间距均匀,在底层钢筋绑扎完 成,上层钢筋未绑扎前敷设,且检查确认,才能绑扎上层钢筋和浇捣混凝土。
规范【JGJ59-99第3.0.7条】规定: (表3.0.4-1落地式外脚手架检查评分表)脚手架
外侧设置密目式安全网且严密。
碧桂园工程质量样板引路工作手册
规范【GB50720-2011第2.0.3条】规定:
临时消防设施设置在建设工程施 工现场,用于扑救施工过程中初起火 灾的器材、设备和设施。
碧桂园工程质量样板引路工作手册
护层厚度C(钢筋外边缘至混凝土表面 的距离)不应小于钢筋的公称直径,且 应符合表1.13的规定。
碧桂园工程质量样板引路工作手册
为了保证楼面钢筋排布均匀,间距符合设计尺寸, 在板底钢筋绑扎前,模板上进行弹线控制
碧桂园工程质量样板引路工作手册
混凝土结构施工钢筋排布规则和构造详图【09G901-4图集(2-5 页)】:双向板下部两向交叉钢筋上、下位置关系应按具体设计说 明排布,当设计未说明时,短跨方向钢筋应放于长跨方向钢筋之下。
碧桂园工程质量样板引路工作手册
碗扣式脚手架的安装须按照【JGJ166-2008 】 、【 J823-2008 】 规范要求,碗扣锁紧,控制扫地杆高度,按立杆、横杆、斜杆、连墙 件的顺序逐层搭设,保证支模系统的稳定性,增加安全系数。
碧桂园工程质量样板引路工作手册
2.2 钢筋工程
碧桂园工程质量样板引路工作手册
碧桂园工程质量样板引路工作手册
柱、承台接头
梁柱接头
【08G101-11图集(16页)】规定: 框架节点核心区内均必须设置水平箍筋。有抗震设防要求的,必须按
施工图设计文件中的要求配置复合箍筋,不得随意减少;无抗震要求的, 箍筋间距不宜大于250mm,且不得大于15d.
碧桂园工程质量样板引路工作手册
碧桂园工程质量样板引路工作手册
2、工作质量样板引路的工作要求
① 施工单位在开工前须制定《工程质量样板引路方案》,其中包括:负 责工程质量样板施工的成员组成、样板施工的工序、时间、地点、大 样图等,经项目部审核同意方可进行样板施工。
② 施工现场每一工序在开工前,必须先进行工序样板施工,经监理单位、 项目部验收合格后方可定为工序样板。
【08G101-11图集(16页)】规定 : 框架节点核心区内均必须设置水平箍筋。有抗震设防要求的,必须按
施工图设计文件中的要求配置复合箍筋,不得随意减少;无抗震要求的, 箍筋间距不宜大于250mm,且不得大于15d.
碧桂园工程质量样板引路工作手册
有效螺纹 不得超2p
规范【JGJ2003-2004第6.3.3条】规定: 钢筋连接完毕后,标准型接头连接套筒外应有外露有效螺纹。且连接套
2、混凝土 结构工程
16
柱、剪刀墙、梁、板、楼梯等钢筋的制作、安装 受力纵筋连接(焊接、机械连接等)外观质量 支撑体系、安装和加固方法、防胀模、漏浆措施 混凝土施工缝、后浇带、楼面收光处理以及养护
碧桂园工程质量样板引路工作手册
2.1 模板工程
碧桂园工程质量样板引路工作手册
施工缝正确留设
施工缝错误留设
碧桂园工程质量样板引路工作手册
规范【JGJ2003-2004第6.3.3 条】 规定:钢筋连接完毕后,标准型接头 连接套筒外应有外露有效螺纹。且 连接套筒单边外露有效螺纹不得超 2p(p-螺纹螺距)。
钢套筒机械连接须按照规范【ZJQ00SG-002-2003】“带肋钢筋径向挤压接 头施工工艺标准”要求: 1、钢筋端头离套筒长度中心不宜超过 10mm; 2、接头不得有肉眼可见裂痕、接头处弯 折不得大于4°。要求进行必要的检验,利 用钢筋套管的咬合力实现钢筋连接,简便、 可靠。
规范【JGJ80-91第3.1.1条】规定:临边必须设置防护。 施工工序中如有拆除临边防护时,应及时重新设置。
碧桂园工程质量样板引路工作手册
规范【JGJ59-99第3.0.4条】规定: (表3.0.4-1落地式外脚手架检查评分
表) 脚手板要满铺,有利于施工人员现场 操作,增加安全系数。
碧桂园工程质量样板引路工作手册
碧桂园工程质量样板引路工作手册
【08G101-11图集(22、24、26页】:楼梯钢筋绑扎样板
碧桂园工程质量样板引路工作手册
【11G101-1图集(85页)】规定: 抗震框架梁箍筋加密区范围规定:抗震等级为一级: ≥2.0hb
≥500;抗震等级为二~四级: ≥1.5hb ≥500;(hb为梁截面高度)
规范【08G101-11图集4.1(42页)】规定: 各层之间的钢筋净距不应小于25mm和d。
25和d
碧桂园工程质量样板引路工作手册
规范【11G101-1图集(55页)】规定: 纵向受力钢筋连接位置宜避开梁端、柱端、箍筋加密区,如必须在此连接时,
应采用机械连接或焊接。
碧桂园工程质量样板引路工作手册
碧桂园工程质量样板引路工作手册
【11G101-1图集(98页)】规定: 板后浇带钢筋构造。后浇带做法按设计图纸施工。
碧桂园工程质量样板引路工作手册
1、质量样板引路的目的
为解决这一问题,将逐步在集团所有在建项目推行工程质量样板 引路,使之成为工程施工质量管理的一项工作制度,即根据工程实际 和样板引路工作方案制作实物质量样板,配上反映相应工序等方面的 现场照片、文字说明,使技术交底和岗前培训内容比较直观、清晰, 易于了解掌握,同时也提供了直观的质量检查和质量验收的判定尺度, 从而有利于消除工程质量通病,有效地促进工程施工质量整体水平提 高。
③ 所有新进班组必须学习工序样板,签名确认,保证按规范、按图纸施 工,并达到工序样板要求。
④ 项目各单位工程管理人员必须学习工序样板,并且签名确认,保证熟 悉每一工序要求。
碧桂园工程质量样板引路工作手册
3、制作房屋建筑工程实物质量样板的工序、部位 房屋建筑工程质量样板引路的工序、部位可根据工程实际从以下 方面选择(包括但不限于):
碧桂园工程质量样板引路工作手册
柱节点钢筋按要求绑扎
绑扎前板面划出钢筋分隔线, 有利于板钢筋绑扎时的定位,确 保板筋的绑扎质量。
碧桂园工程质量样板引路工作手册
碧桂园工程质量样板引路工作手册
【08G101-11图集1.13(10页)】规定: 梁、柱中箍筋、构造钢筋的保护层厚
度不应小于15mm。
【08G101-11图集1.13】规定: 纵向受力的普通钢筋,其混凝土保
【08G101-11 图集第4.810条条 (4580页)】规 定:当梁在的梁腹的 板高高度度范围内或 ≥梁4下50部m有m集时中, 在荷梁载的时两,为个防侧止 面集沿中梁荷高载度影范响 围区内下配部置混纵凝向土 构脱造落钢,采筋用。吊筋 【图(定时荷设少原时伸并2为≤度8600080集5:,载置于箍,至且主;d0度其080m,0第采应两,2筋梁加梁弯G页。弯>m个m14用在侧每照上水起)起m0,.时1箍集分侧常边平角1】段为0梁为-筋中别不放缘段条度1规应4内15 置。
1、安全文明施工 3、砌体工程 5、门窗及幕墙工程 7、建筑节能工程 9、建筑电气工程
2、混凝土工程 4、抹灰工程 6、装饰装修工程 8、给排水工程 10、通风空调工程
