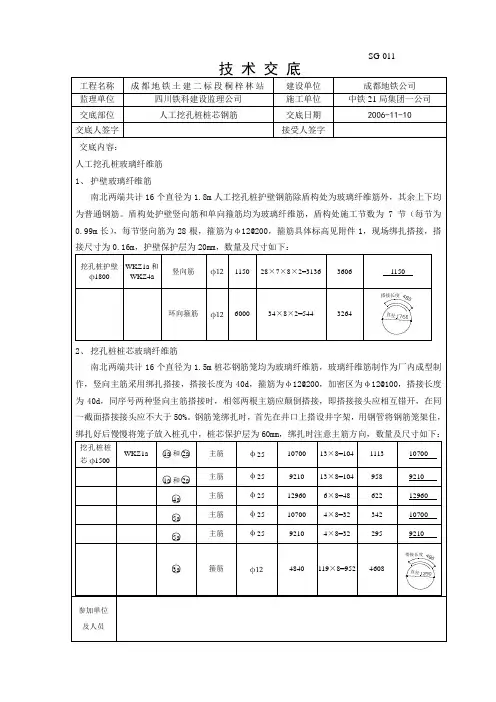

地铁车站玻璃纤维筋钢筋笼加工技术交底
玻璃纤维筋钢筋技术交底

普通钢筋范围
玻纤筋绑扎范围
玻纤筋下口到桩底
普通钢筋范围
9a#
0~8.733m
8.733m~15.663m
15.663m~18.91m
10a#
0~8.767m
8.767m~15.697m
15.697m~18.91m
11a#
0~8.771m
8.771m~15.701m
15.701m~18.91m
1113
10700
和
主筋
φ25
9360
13×8=104
973
9360
主筋
φ25
9410
7×8=56
527
9410
主筋
φ25
4700
7×8=56
263
4700
主筋
φ25
10700
4×8=32
342
10700
主筋
φ25
9360
4×8=32
300
9360
箍筋
φ12
4840
119×8=952
4608
附件1
井号
挖孔桩护壁φ1800
WKZ1a和WKZ4a
竖向筋
φ12
1150
28×7×8×2=3136
3606
1150
环向箍筋
φ12
6000
34×8×2=544
3264
2、挖孔桩桩芯玻璃纤维筋
南北两端共计16个直径为1.5m桩芯钢筋笼均为玻璃纤维筋,玻璃纤维筋制作为厂内成型制作,竖向主筋采用绑扎搭接,搭接长度为40d,箍筋为φ12@200,加密区为φ12@100,搭接长度为40d,同序号两种竖向主筋搭接时,相邻两根主筋应颠倒搭接,即搭接接头应相互错开,在同一截面搭接接头应不大于50%。钢筋笼绑扎时,首先在井口上搭设井字架,用钢管将钢筋笼架住,绑扎好后慢慢将笼子放入桩孔中,桩芯保护层为60mm,绑扎时注意主筋方向,数量及尺寸如下:
钢筋笼加工技术交底(模版)

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
地铁车站玻璃纤维筋钢筋笼加工技术交底

施工技术交底记录
年月日
:
长沙轨道交通5号线
接收单位:二标五工区项目部
施工技术交底记录
年月日
二、玻璃纤维筋钢筋笼制作技术要求
钻孔灌注桩玻璃纤维筋钢筋笼在加工场地集中制作,施工时要按照设计图纸和技术规范加工,下料时要考虑到搭接长度。
钢筋笼制作时要按照统一的标准进行加工,不得随意更改,以防出错。
玻璃纤维筋主筋及加劲筋与普通钢筋采用“U”型卡连接牢固,玻璃纤维筋之间的搭接长度不少40d、普通钢筋之间的单面焊接搭接长度不小于10d,双面焊接搭接长度不少于5d。
同一类竖向主筋搭接时,相邻两根主筋应颠倒搭接,搭接接头相互错开,错开范围35d,在同一截面搭接接头。
玻璃纤维筋与普通钢筋搭接长度为2m,玻璃纤维筋箍筋按图纸尺寸用玻璃纤维
号线
接收单位:项目部工程技术人员
施工技术交底记录年月日
施工技术交底记录年月日
施工技术交底记录年月日。
钢筋笼钢筋工安全技术交底模板

一、交底目的为确保钢筋笼制作过程中施工人员的人身安全和工程顺利进行,特进行钢筋笼钢筋工安全技术交底。
二、交底内容1. 施工人员安全教育(1)施工人员必须参加安全教育培训,了解本工程的安全技术要求,掌握钢筋笼制作的安全操作规程。
(2)施工人员应具备良好的身体素质,无心脏病、高血压等疾病,并持有有效的钢筋操作证。
2. 施工现场安全要求(1)进入施工现场必须佩戴安全帽,扣好帽带,正确使用个人劳动保护用品。
(2)施工现场应保持整洁,不得随意堆放杂物,确保通道畅通。
(3)施工现场应设置明显的警示标志,提醒施工人员注意安全。
3. 钢筋笼制作安全操作规程(1)钢筋笼制作前,应对施工场地进行清理,确保场地平整,无障碍物。
(2)钢筋笼制作过程中,应严格按照设计图纸和施工方案进行,确保钢筋笼尺寸准确。
(3)钢筋笼制作过程中,应使用专用工具,不得使用不符合要求的工具。
(4)钢筋笼制作过程中,应保持工作台稳固,防止钢筋笼倾倒。
(5)钢筋笼制作过程中,应避免钢筋交叉作业,防止钢筋碰撞、挤压等事故发生。
(6)钢筋笼制作过程中,应遵守以下安全操作要求:a. 钢筋笼制作前,应对钢筋进行检验,确保钢筋质量合格。
b. 钢筋笼制作过程中,应定期检查机械设备的运行状况,确保机械设备安全可靠。
c. 钢筋笼制作过程中,应随时清理工作现场,防止钢筋、铁屑等杂物掉落伤人。
d. 钢筋笼制作过程中,应保持照明充足,确保施工人员视线清晰。
4. 高空作业安全要求(1)高空作业人员必须持有高空作业操作证,并经专业培训。
(2)高空作业前,应对脚手架进行检查,确保脚手架牢固可靠。
(3)高空作业过程中,应佩戴安全带,并定期检查安全带的有效性。
(4)高空作业过程中,应避免人员拥挤,确保通道畅通。
5. 应急预案(1)发生钢筋笼倾倒、碰撞等事故时,应立即停止作业,并采取紧急措施。
(2)发生触电事故时,应立即切断电源,并采取急救措施。
(3)发生火灾事故时,应立即报警,并采取灭火措施。

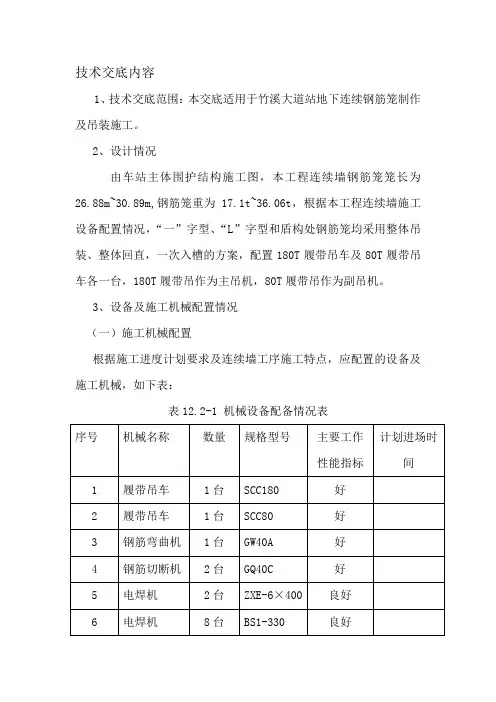

钢筋笼加工制作施工技术交底

技术交底内容1、技术交底范围:本交底适用于竹溪大道站地下连续钢筋笼制作及吊装施工。
2、设计情况由车站主体围护结构施工图,本工程连续墙钢筋笼笼长为26.88m~30.89m,钢筋笼重为17.1t~36.06t,根据本工程连续墙施工设备配置情况,“一”字型、“L”字型和盾构处钢筋笼均采用整体吊装、整体回直,一次入槽的方案,配置180T履带吊车及80T履带吊车各一台,180T履带吊作为主吊机,80T履带吊作为副吊机。
3、设备及施工机械配置情况(一)施工机械配置根据施工进度计划要求及连续墙工序施工特点,应配置的设备及施工机械,如下表:表12.2-1 机械设备配备情况表序号机械名称数量规格型号主要工作性能指标计划进场时间1 履带吊车1台SCC180 好2 履带吊车1台SCC80 好3 钢筋弯曲机1台GW40A 好4 钢筋切断机2台GQ40C 好5 电焊机2台ZXE-6×400 良好6 电焊机8台BS1-330 良好7 接头箱120m 好4、物资、材料消耗指标(1)钢筋:采用HPB300级、HRB400级钢筋、GFRP筋,材质必须符合国家现行标准《钢筋混凝土用热轧光圆钢筋》(GB50608)及《钢筋混凝土用热轧带肋钢筋》(GB1499)、《纤维增强符合材料建设工程应用技术规范》(GB50608)。
受力预埋件的锚筋、吊筋不得采用冷加工钢筋(GB50608)(2)钢板:地下连续墙接头采用工字钢板,钢板为Q235B钢,钢板为Q235B钢,钢板严格按设计施工图,使用前应经现场试验合格后再使用。
(3)焊条:用电弧焊焊接Q235钢和HPB300级钢筋采用E43型焊条,焊接Q335钢和HRB400级钢筋采用E50型焊条。
(4)玻璃纤维筋的抗拉强度标准值不小于500MPa,弹性模量不小于40GPa,延伸率不小于1.3%。
5、开始施工的条件及施工准备工作(1)技术准备①、熟悉连续墙钢筋施工图纸。
②、各个岗位的施工人员均已到位,并经过岗前安全教育培训。
钢筋笼制作安全技术交底文本模板

一、交底目的为确保钢筋笼制作过程中的安全生产,提高作业人员的安全意识,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与钢筋笼制作的作业人员、管理人员及监督人员。
三、作业前的准备工作1. 人员准备(1)作业人员必须经过专业培训,取得相关操作证书。
(2)管理人员应具备一定的安全管理知识,熟悉钢筋笼制作工艺及安全操作规程。
(3)监督人员应具备现场监督能力,确保各项安全措施落实到位。
2. 材料准备(1)钢筋、焊接材料等必须符合设计要求,并有合格证明。
(2)施工图纸、施工方案、安全技术交底等相关文件齐全。
3. 工具设备准备(1)钢筋笼加工设备应完好,并符合安全操作规程。
(2)起重设备、吊装设备等应定期检查、保养,确保其安全可靠。
四、安全技术措施1. 人员安全(1)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(2)作业人员必须遵守操作规程,不得擅自改变作业方法。
(3)雷雨、大风等恶劣天气时,应停止露天作业。
2. 设备安全(1)机械设备应定期检查、维护,确保其安全运行。
(2)起重设备、吊装设备等应按照规定进行操作,严禁超载使用。
(3)钢筋笼加工设备应确保其稳定,防止设备倾覆。
3. 环境安全(1)施工现场应保持整洁,消除安全隐患。
(2)作业区域应设置明显的警示标志,提醒作业人员注意安全。
(3)施工过程中,应加强施工现场的管理,防止无关人员进入。
4. 施工过程安全(1)钢筋加工、绑扎、焊接等工序应严格按照施工方案进行。
(2)钢筋笼加工过程中,应避免交叉作业,防止发生碰撞事故。
(3)钢筋笼吊装过程中,应确保吊装设备安全可靠,防止吊装事故发生。
五、事故处理1. 事故报告发生事故后,应立即向现场负责人报告,并按照相关规定进行事故调查和处理。
2. 事故调查事故发生后,应立即组织人员进行事故调查,查明事故原因,提出整改措施。
3. 事故处理对事故责任人和相关责任人进行严肃处理,并加强对全体作业人员的安全教育。
钢筋笼钢筋安全技术交底模板

一、交底对象本安全技术交底适用于参与钢筋笼制作的全体施工人员,包括钢筋工、焊工、起重工、电工等相关人员。
二、交底目的为确保钢筋笼制作过程中的安全生产,防止事故发生,特制定本安全技术交底。
三、交底内容1. 施工现场安全要求(1)进入施工现场必须佩戴安全帽,扣好帽带,正确使用个人劳动保护用品。
(2)作业人员必须身体健康,取得有效钢筋操作证后方可独立操作。
(3)现场作业人员必须熟悉本安全技术交底内容,遵守各项安全操作规程。
2. 钢筋笼制作安全要求(1)钢筋笼制作前,应核对桩基钢筋布置图,掌握钢筋的型号、形状、尺寸及数量。
(2)钢筋笼制作过程中,严禁在高空作业,钢筋断料、配料、弯料等工作应在地面进行。
(3)搬运钢筋时,注意四周有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
(4)钢筋笼制作场地应保持整洁,不同规格的钢筋应分开堆放,确保现场作业安全。
3. 机械设备安全操作(1)机械设备的安装应保持结实稳固,且保持水平位置。
固定式机械应有可靠的基础;移动式机械作业时,应确保其稳定性。
(2)机械设备操作人员必须熟悉设备的构造性能和操作规程,确保操作安全。
(3)机械设备运行前,应检查设备运转是否正常,有否漏电现象。
如有异常,应立即停止使用,报修处理。
(4)机械设备的维护保养应按照规定进行,确保设备运行安全。
4. 高空作业安全要求(1)高空作业时,必须佩戴安全带,确保作业人员的人身安全。
(2)高空作业人员应熟悉高空作业的安全操作规程,严格遵守各项安全措施。
(3)高空作业现场应设置安全防护设施,如安全网、脚手架等,确保作业安全。
5. 起重吊装安全要求(1)起吊钢筋骨架时,下方禁止站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。
(2)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
(3)起重吊装作业人员必须熟悉起重设备的使用方法和安全操作规程,确保作业安全。
地铁钢筋笼制作安装安全技术交底

地铁钢筋笼制作安装安全技术交底
1.引言
本文档旨在对地铁钢筋笼制作安装的安全技术进行交底,以确保工作人员的人身安全和工程质量。
2.施工前准备
在进行地铁钢筋笼制作安装之前,应做好以下准备工作:
- 钢筋笼制作设备的检查和维护;
- 施工现场的清理和整理,确保工作区域安全;
- 获得相关批准和许可证。
3.钢筋笼制作
3.1 钢筋选择
- 根据设计要求选择合适的钢筋材料;
- 钢筋的质量和规格应符合相关标准。
3.2 钢筋加工
- 钢筋的切割和加工应由熟练的操作人员进行;
- 切割和加工工具应保持锋利和完好。
3.3 笼体组装
- 笼体的组装应按照设计要求进行;
- 笼体的连接点应牢固可靠,不得出现松动或脱落。
4.安装要求
4.1 吊装作业
- 使用合适的起重设备进行吊装作业;
- 钢筋笼吊装时应保持稳定,防止倾倒或摇晃;
- 检查起重设备和吊具的安全性能。
4.2 安装定位
- 钢筋笼安装要按照设计要求进行定位;
- 笼体的位置和间距应符合设计要求。
4.3 固定和调整
- 笼体安装后应进行固定和调整,确保位置准确和稳定;- 使用合适的固定工具和材料,避免松动和移动。
5.安全注意事项
- 工作人员应佩戴符合安全标准的个人防护装备;
- 不得擅自改变施工方案或操作流程;
- 在作业现场应设立明显的安全警示标志。
6.总结
地铁钢筋笼制作安装是一项关键的工程活动,在施工过程中必须严格遵循相关安全技术要求。
所有工作人员应加强安全意识,确保施工质量和人员安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底记录
年月日
工程名称*市轨道交通5号线*
路站土建工程
分部工程基坑围护
分项工程名称车站北端玻璃纤维筋钢筋笼加工
交底内容:
一、玻璃纤维筋钢筋笼概述
本工程车站北端端头4个盾构洞门外框周边玻璃纤维筋桩位编号:E-56~E-87共计32根桩,钢筋笼Φ25主筋22根(11根通长钢筋,11根截断钢筋),加劲箍筋为Φ20(间距2m),螺旋箍筋为Φ12(间距0.15m)。
盾构洞中心线上下4m范围内采用同等型号玻璃纤维筋替换普通钢筋,其它部位钢筋采用普通钢筋。
钻孔桩钢筋笼玻璃纤维筋搭接示意图如下图。
:
交底单位:*轨道交通5号线二
标五工区项目部
接收单位:项目部工程技术人员
交底人:接收人:
施工技术交底记录
年月日
工程名称*市轨道交通5号线*
路站土建工程
分部工程基坑围护
分项工程名称车站北端玻璃纤维筋钢筋笼加工
二、玻璃纤维筋钢筋笼制作技术要求
钻孔灌注桩玻璃纤维筋钢筋笼在加工场地集中制作,施工时要按照设计图纸和技术规范加工,下料时要考虑到搭接长度。
钢筋笼制作时要按照统一的标准进行加工,不得随意更改,以防出错。
玻璃纤维筋主筋及加劲筋与普通钢筋采用“U”型卡连接牢固,玻璃纤维筋之间的搭接长度不少于40d、普通钢筋之间的单面焊接搭接长度不小于10d,双面焊接搭接长度不少于5d。
同一类竖向主筋搭接时,相邻两根主筋应颠倒搭接,搭接接头相互错开,错开范围35d,在同一截面搭接接头数量不应大于50%。
玻璃纤维筋与普通钢筋搭接长度为2m,玻璃纤维筋箍筋按图纸尺寸用玻璃纤维
交底单位:*轨道交通5号线二
标五工区项目部
接收单位:项目部工程技术人员
交底人:接收人:
施工技术交底记录
年月日
施工技术交底记录
年月日
施工技术交底记录
年月日。
