600MW机组检修文件包GL-034 环锤式碎煤机检修检修单位负责人检修工作负责人检修单位技术负责人检修时间:年月日至年月日600MW 机组检修程序GL-034环锤式碎煤机检修编制审核批准年月日版次1********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:检修总结报告单位年月日,1检修工期:计划:年月日到年月日,共计:天实际:年月日到年月日,共计:天2人工:计划:工时,实际:工时。
3检修费用:计划:万元,实际:万元。
4备品备件、材料消耗情况:5检修中进行的主要工作:6检修中发现并消除的主要缺陷:7设备的变更或改进情况,8质量控制点执行情况:9尚未消除的缺陷及未消除原因:10验收意见和评价:11其他:不合格品报告处置单不合格品评审记录。
给煤机检修文件包

1.26通过给煤机进料端门拉出从动滚筒和皮带。
1.27抽出从动滚筒,拆除皮带支承板。滚筒无变形及弯曲;轴承无麻点、裂纹、无严重磨损等缺陷。
1.28拆除张紧螺杆座,清理并检查从动滚筒轴承
W6
H5
版次:第1版
5、检修工序卡(续)
页码:
序号
检修工序步骤及内容
质量标准
佛山市三水恒益火力发电有限公司
文件编号
版次
第版
编写
审核
批准
姓名
日期
姓名
日期
姓名
日期
版次:第1版
检修文件包清单
页码:
序号
名称
类别
页码
□1
检修工作任务单
检修计划
主要检修项目
工作许可
修后目标
质检点分布
验收人员
□2
修前准备卡
设备基本参数
设备检修所需图纸与资料
设备修前状况
人员准备
工具准备
工作票准备
材料准备
备件准备
施工现场准备
□3
检修危险源控制
危险源、控制措施
□4
检修环境因素控制
环境因素、影响、控制措施
□5
检修工序卡
检修工序、质量标准、验收级别及签字
□6
质量监督点签证单
□7
检修技术记录卡
A、B版
□8
设备试运记录单
试运行程序及措施、参数记录、试运行记录
□9
完工报告单
主要工作内容总结
目标指标完成情况
主要材料备件消耗统计
质检点
□12
1.29检查张紧螺杆座无裂纹。
1.30检查给煤机皮带减速箱靠背轮与驱动销是否完好,磨损及变形要更换。

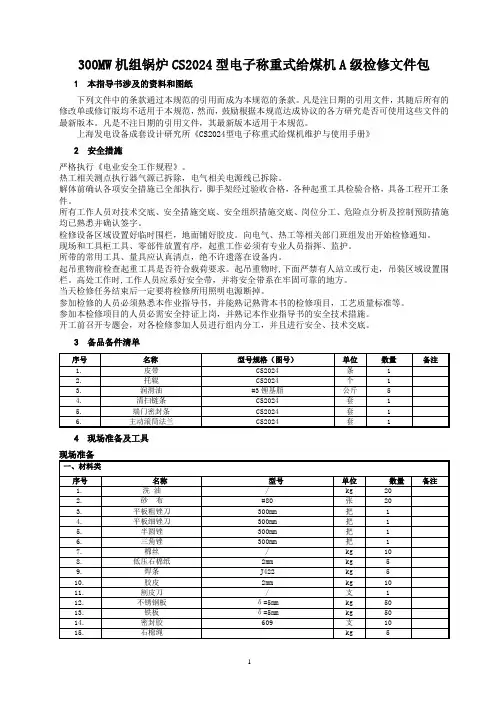

300MW机组锅炉CS2024型给煤机检修文件包

300MW机组锅炉CS2024型电子称重式给煤机A级检修文件包1 本指导书涉及的资料和图纸下列文件中的条款通过本规范的引用而成为本规范的条款。
凡是注日期的引用文件,其随后所有的修改单或修订版均不适用于本规范,然而,鼓励根据本规范达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本规范。
上海发电设备成套设计研究所《CS2024型电子称重式给煤机维护与使用手册》2 安全措施2.1 严格执行《电业安全工作规程》。
2.2 热工相关测点执行器气源已拆除,电气相关电源线已拆除。
2.3 解体前确认各项安全措施已全部执行,脚手架经过验收合格,各种起重工具检验合格,具备工程开工条件。
2.4 所有工作人员对技术交底、安全措施交底、安全组织措施交底、岗位分工、危险点分析及控制预防措施均已熟悉并确认签字。
2.5 检修设备区域设置好临时围栏,地面铺好胶皮。
向电气、热工等相关部门班组发出开始检修通知。
2.6 现场和工具柜工具、零部件放置有序,起重工作必须有专业人员指挥、监护。
2.7 所带的常用工具、量具应认真清点,绝不许遗落在设备内。
2.8 起吊重物前检查起重工具是否符合载荷要求。
起吊重物时,下面严禁有人站立或行走,吊装区域设置围栏。
高处工作时,工作人员应系好安全带,并将安全带系在牢固可靠的地方。
2.9 当天检修任务结束后一定要将检修所用照明电源断掉。
2.10 参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。
2.11 参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。
2.12 开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底。
3 备品备件清单4 现场准备及工具W14.2 工作准备□工器具已准备完毕,材料、备品已落实。
□检修地面已经铺设防护胶片,场地已经完善隔离。
□作业文件已组织学习,工作组成员熟悉本作业指导书内容。
#2炉A给煤机A级检修文件包

□3.6调整皮带涨紧度并对中
10-W2
□4.3减速器添加润滑油
11-W2
□5.9入口闸板门开关检查
12-W2
□6.9出口闸板门开关检查
13-W2
□7.7给煤机整体试运
质量
验收
人员
一级验收人员
二级验收人员
三级验收人员
安全验收人员
一级验收人员
二级验收人员
三级验收人员
二、修前准备卡
设备基本参数
1.给煤机规格型号:CS20-HP型上海新拓电力设备有限公司
个
50
□
11
六角螺栓
M16*40
个
40
□
12
六角螺母
M12
个
60
□
备件准备
序号
备件名称
规格型号
单位
数量
检查结果
1
计量输送胶带
HD-BSC26.1-1
套
1
验收标准:胶带表面无裂纹、划痕,硫化层完整,胶带裙边及侧端面无开裂
2
被动滚筒及张紧装置
HD-BSC26.1.4
套
1
验收标准:滚筒表面橡胶层牢固无脱落,滚筒与主轴焊接牢固、无松动
GMJRK、1435*60*5
套
2
验收标准:传动螺母无铸造砂眼、裂纹、缩孔等缺陷,螺纹完整、无加工缺陷;丝杠螺纹为反扣,螺纹表面光滑、无毛刺及加工缺陷
9
托辊装置
HD-BSC26.1.2
根
13
验收标准:各托辊轴端密封良好,转动灵活,外表面光滑、无磨损、异物及弯曲缺陷
11
轴承
UCFC218C、UCT209C、UCFC209C、1000907(61907)
给煤机检修文件包资料

给煤机检修文件包SHRD/GL/020# 机组给煤机级检修设备位号:设备专业主管:工作负责人:检修单位:计划检修时间:月日——月日神华包头煤化工有限责任公司年月日检修文件包编审表批准人审核人编写人第四次编审年月日第三次编审年月日第二次编审年月日首次编审年月日检修文件包清单序号类别名称页数一检修工作任务单计划检修时间 4 主要检修项目 4 工作许可 4 修后目标 4 质检点分布 4 验收人员 4二修前准备卡设备基本参数 5 设备修前状况 5 人员准备 6 工具准备 6 工作票准备 6 材料准备6-7 备件准备7 施工现场准备7三检修工序卡检修工序、质量标准、验收级别8-13 四质量验收卡技术记录、验收签字14-15五安健环验收卡安全措施恢复情况16 设备自身状况16 设备环境状况16六完工报告单日期17 主要材料备件消耗统计17 缺陷处理情况17 异动情况17 让步接收情况17 遗留问题及采取措施17 修后总体评价17 各方签字17七危害因素分析危害因素分析记录表18 八检修定置化图检修定置化图19一检修工作任务单计划检修时间年月日至年月日计划工日主要检修项目1、解体前准备工作2、称重辊及轴承检查3、张紧滚筒及轴承检查4、皮带驱动滚筒及轴承检查5、驱动端联轴器螺栓缓冲垫圈检查6、皮带检查更换7、清扫链张力调整8、驱动滚筒的V型导槽9、入煤口侧裙板和皮带支撑板检查工作许可□需单独办理工作票□该设备所属系统已办票,不需单独办理工作票□电气第一种工作票□电气第二种工作票□电气继保工作票□热机工作票□仪控工作票□其它工作许可条件□动火工作票□脚手架□拆除保温□封堵打开□围栏设置□安全网□其它工作票编号:修后目标1、各转动部分垂直、水平、轴向振动不大于0.05mm2、各轴承温度不高于60℃3、各部无渗漏质检点分布W点工序及质检点内容H点工序及质检点内容1-W1 □1. 1-H3 □1.2-W2 □2. 2-H2 □2.3-W3 □3. 3-H3 □3.4-W4 □4.4-H3 □45-W2 □5.6-W2 □6.7-W2 □7.8-W2 □8.9-W2 □9.10- W3 □10.验收人员一级验收人员二级验收人员三级验收人员二修前准备卡设备基本参数设备名称:给煤机规格型号:F55出厂日期:2008.10制造单位:赛摩集团公司安装地点:锅炉厂房11.5米驱动形式:卧式电动机驱动型号:Y2-100L2-4转速:0.481r/minA(带)额定功率:3kw设计出力:5-33T/h设备修前状况检修前交底(设备运行状况、历次主要检修经验和教训、检修前主要缺陷)技术交底人年月日接受交底人年月日人员准备序号工种工作组人员姓名检查结果备注1 检修工☐2 焊工☐3 力工☐4 电工☐5 仪表工☐工具准备序号工具种类工具名称规格型号单位数量检查结果1 电动工器具轴承加热器台 1 ☐2 起重工器具千斤顶台 1 ☐3 常用工器具梅花扳手把4 ☐一字螺丝刀6”把 1 ☐一字螺丝刀8”把 1 ☐手电个 1 ☐铁皮油桶个 1 ☐铜棒粗个 1 ☐铜棒细把 1 ☐手锤2p 把 1 ☐三角锉6”把 1 ☐管子钳300 把 2 ☐撬棍套 1 ☐梅花扳手把 1 ☐敲击扳手46 把 1 ☐敲击扳手36 把 1 ☐三角拉马把 2 ☐平面刮刀把 1 ☐黄油枪专用把 1 ☐4 检验工器具百分表0-25 套 2 ☐5 专用工器具轴承拉拔器300 套 1 ☐6 试验工器具台 1 ☐工作票准备序号工作票类别检查结果备注1 电气第一种工作票☐2 电气第二种工作票☐3 电气继电保护工作票☐4 热机工作票☐5 动火工作票☐材料准备序号材料名称规格单位数量检查结果1 密封胶1587 ☐2 清洗剂☐3 砂纸Mu20 ☐4 锉刀300mm ☐5 ☐备件准备序号备件名称规格型号单位数量检查结果1 滚筒轴承P212 盘 4 ☐2 轴承座P211 盘 4 ☐3 轴承座P210 对 1 ☐4 皮带对 2 ☐5 观察窗5*150mm 个 1 ☐6 托辊个 2 ☐7 密封风软管50mm 个12 ☐8 清扫链刮板条20 ☐9 盘根16*16 台 5 ☐10 胶皮δ5 mm m2 2 ☐11 联轴器销子M30 个8 ☐施工现场准备序号检查结果1 检修区域警戒围栏布置合理、妥善☐2 地面保护胶皮铺设完好、整齐☐3 检修人员到位☐4 协助人员到位☐5 ☐☐☐☐☐☐☐三检修工序卡检修工序步骤及内容质量标准1.给煤机拆卸准备工作1、拆除仪控接线,电机线。
检修文件包【范本模板】

3、按要求办理二级动火票,脚手板处铺好石棉毯,动火工作间断、终结时清理并检查现场无残留火种,氧气瓶和乙炔瓶的距离不得小于8米,必须直立放置在炉外;4、氧气管和乙炔管在工作中防止沾上油脂;5、焊枪点火时先开氧气门,再开乙炔气门,熄火时与此操作相反。
6检查作业现场上部有无落物的可能.
省煤器冲灰
1环境温度过高、未正确使用防尘口罩等劳保用品及穿棉质连体服,造成烫伤、中暑、尘肺病;2、安全带、差速器未使用或使用不当,造成高处坠落;3、设备或材料未做好防坠落措施及未正确使用安全帽等劳保用品,造成物体打击、设备损坏。4、打焦时工具未系安全绳,落物、设备损坏。
六
环境因素控制
环境因素控制
七
修前准备卡
设备基本参数、设备修前状况
人员准备
工具准备
工作票准备
材料准备
备件准备
施工现场准备
十四
危险源源辨识及风险控制措施
检修准备阶段
检修过程阶段
检修终结阶段
十五
检修工序
检修工序、质量标准、质检点
验收确认签字
十六
检修技术记录卡清单
检修记录卡目录清单
十七
检修技术记录卡
各质检点检修技术记录
工序及质检点内容
H点
工序及质检点内容
W-1
取样管子割管
H—1
损伤超标管子换管
W-2
新管检查消除烟气走廊
H—2
管子焊接
W-3
消除烟气走廊
H—3
文明生产
W—4
(完整版)输煤系统检修文件包.docx

安徽省合瑞机电设备检修有限责任公司文件包编号: hrjd-001受控号:广东河源电厂2x600MW机组设备检修文件包编制:初审:审核:审定:批准:检修设备名称: ____皮带减速机设备单位:河源电厂检修单位:合瑞机电发布日期:实施日期:检修文件包清单安徽省合瑞机电设备检修有限责任公司一期输煤系统 ____皮带齿轮箱检修序号文件清单打“√”页数份数1检修文件包交底记录表2工作指令3质量安全计划表4危险点分析及预控措施5修前品质鉴定 / 试验记录6检修作业指导书7检修报告8不符合项处置单9品质再鉴定 / 试验记录10完工报告11其他安徽省合瑞机电设备检检修文件包交底记录表页数: /修有限责任公司工程名称一期输煤系统_____皮带齿轮箱检修作业项目名称齿轮箱检修交底人交底日期工作负责人参加交底人员签名:一、主要工作内容:1、开具并办理好工作票。
2、检查油封、轴承磨损情况,检查油脂情况。
3、检查对轮中心。
二、修前存在的主要问题:三、危险源控制、安全要点:1、确认设备已停机,已切断相应的动力电源、保护电源。
2、确认该皮带上无积煤,防止脱开联轴器时,皮带由于重力不平衡时转动。
3、拉 3 组以上该皮带的拉线开关。
四、技术要求:严格执行相关的进行规程,各项技术指标应达到规程规定的质量要求。
五、环境及文明生产要求:1、在现场工作时,禁止吸烟。
2、检修作业时,杜绝野蛮作业;3、严格执行各项规章制度,检修设备要摆放规范,保持洁净,并做到工完料尽场地清。
安徽省合瑞机电设备检工作指令(生效印)修有限责任公司设备编码:设备名称页数: /一期输煤系统 ____皮带齿轮箱检修项目序号:《热力机械设备检修工艺规程》设备位置:工作描述:1、办理好工作票。
2、确认 _______皮带驱动电源已停电,并挂牌、上锁。
3、解开联轴器,检查联轴销磨损情况。
4、解体齿轮箱,检查骨架油封、轴承、磨损情况,检查传动齿配合情况;5、清理齿轮箱,更换润滑脂。
给煤机检修文件包

600MW机组检修文件包GL-020 给煤机大修检修单位负责人检修工作负责人检修单位技术负责人检修时间:年月日至年月日600MW 机组检修程序GL-020给煤机大修编制审核批准年月日版次1********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:检修总结报告单位年月日,1检修工期:计划:年月日到年月日,共计:天实际:年月日到年月日,共计:天2人工:计划:工时,实际:工时。
3检修费用:计划:万元,实际:万元。
4备品备件、材料消耗情况:5检修中进行的主要工作:6检修中发现并消除的主要缺陷:7设备的变更或改进情况,8质量控制点执行情况:9尚未消除的缺陷及未消除原因:10验收意见和评价:11其他:不合格品报告处置单不合格品评审记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:07-G-W-010 #6机组C级检修作业文件包
项目名称:#6炉A给煤机检修
批准:
审核:
编写:
华能新华发电有限责任公司检修部
锅炉工地
2016年月日
一、检修工作任务单检修计划
检修项目
安全见证点清单
质量见证点清单
二、危险点分析及预控措施
三、环境因素分析与预控措施
四、检修准备工作
五、检修工序(验收)卡
六、检修技术记录卡
检修技术记录卡清单
1. 链条检查
要求:链条完好,无损坏,裂纹,运转时无卡涩现象。
记录:
W1
2. 皮带检查
要求:皮带无严重损伤,铰接式连接钢丝绳无断裂现象。
记录:
W2
3. 所有轴承检查
要求:所有轴承无损坏,防尘挡圈无脱落,运转时无卡涩现象。
记录:
H1
4. 清扫链及皮带调整
要求:皮带在滚筒中间,张力辊轴承中心在标尺中部,用水平尺检查两侧水平一致。
记录:
H2
5.整体试运
要求:给煤机运行平稳,无异音,卡涩,跑偏现象,各轴承无异音,减速器无异音温度≤50℃。
记录:
H3
其他记录:
七、完工报告单。
