垃圾发电厂锅炉安装技术要点与质量控制措施

垃圾发电厂锅炉安装技术要点与质量控制措施

垃圾发电厂锅炉安装技术要点与质量控制措施摘要:垃圾焚烧发电不仅能为经济发展提供绿色能源,还能有效解决生活垃圾污染难题,具有减量化、无害化、资源化处理优势,在我国生活垃圾处理总量的占比逐年增加。

行业的健康发展离不开环保指标的严格控制,锅炉自身质量和安装效果对锅炉投运后稳定运行至关重要。

锅炉安装是一个复杂的过程,涉及多种技术和工艺,并且人工依赖程度高。

受人为因素影响,难免存在影响锅炉安装质量问题。

为减少人为因素导致的安装质量问题,避免投运后出现烟气指标控制调整难题及承压部件爆管事故,需加强锅炉安装质量控制。

基于此,对垃圾发电厂锅炉安装技术要点与质量控制措施进行研究,以供参考。

关键词:锅炉安装;垃圾焚烧发电;质量控制引言锅炉是一种压力容器,在正常运行过程中经常面临各种危险,未得到很好的保护。

因此,有必要严格控制垃圾发电厂的设置,严格按照各自的生产指标控制锅炉安装质量,保证垃圾发电厂安装的安全和实物安全。

安装过程中,应严格按照相关规范和标准进行安装,以确保锅炉设备的安全和随后的平稳运行,提高垃圾发电厂的效率。

1垃圾发电厂锅炉安装技术要点1.1焊接管道管道焊接仍然是保证质量的关键过程,采用的工艺和技术比较复杂,因此需要辅助工作来达到提高质量的目的。

在实际施工中,首先要进行清理,保持焊接口清洁干净,保持干净和清洁,为以后的定位工作打好基础,消除错误。

采用定位技术确定焊缝位置后,进行焊接操作,测量设计坡度和坡度是否符合实际工作环境和管道规格,处理界面位置,保持界面清洁,防止外来物质影响焊缝质量。

重点分析焊接接头在焊接强度和强度方面的质量,施工前及时与管理人员沟通,明确垃圾发电厂锅炉所处的环境和垃圾发电厂的现实条件,以保证焊接工作质量,提高整体安装水平。

1.2锅筒及集箱的安装安装时,应严格按照锅的重量确定安装的处理方式,安装时应注意高度的安全性,安装时应严格按照有关规定进行,以便设计安装过程,使工作人员熟悉各种技术。

垃圾焚烧发电工程锅炉施工方案

垃圾焚烧发电工程锅炉施工方案

XX市生活垃圾焚烧发电工程锅炉施工方案编制:审核:审定:批准:XXXXXXXXXXXXXXX安装集团有限公司第四分公司 XXXX年XX月XX日目录一、工程概况二、安装一般规定准备三、锅炉钢架安装四、锅筒安装五、水冷壁安装六、过热器安装七、省煤器安装八、空气预热器安装九、连接管、管道附件(阀门、仪表等)十、给煤及燃烧系统十一、锅炉整体水压试验十二、各项调整试验十三、锅炉本体大件吊装十四、工程工期保证措施十五、安全技术措施及文明施工十六、交叉施工作业措施十七、环境保护措施1.1工程概况1.1.1工程名称:XXX生活垃圾焚烧发电项目建设设备安装工程1.1.2业主单位:XXXXXXX环保有限公司1.1.3设计单位:XX1.1.4工程地点:XX1.1.5监理单位:XX1.1.6工程质量:一次性验收合格,确保优良工程。

1.1.7工程简介:本工程建设规模为日处理生活垃圾1000吨,工程采用异重流化床垃圾焚烧发电的工艺路线方式,配置2台TG-50/3.82-LJ-500型流化床垃圾焚烧炉、2台12MW汽轮发电机及配套的烟风系统、垃圾储运系统、压缩空气系统、点火油系统、除灰渣系统及飞灰固化系统、工艺给排水及汽水系统、渗滤液收集系统、高低压配电和发电系统、热工自动化控制系统等。

该工程锅炉采用流化床形式的垃圾焚烧方式,大大提高了热转换效率。

三大主机:锅炉:XXXX锅炉股份有限公司设计制造的型号TG-50/3.82-LJ-500异重循环流化床锅炉;汽轮机:XX汽轮电机股份有限公司抽汽凝汽式汽轮机组一套及凝气式汽轮机组一套发电机:XX汽轮电机股份有限公司供货2、锅炉概况:2.1本工程建设规模为日处理生活垃圾1000吨,工程采用异重流化床垃圾焚烧发电的工艺路线方式,配置2台TG-50/3.82-LJ-500型500吨/日垃圾焚烧炉。

2.2锅炉由南通万达锅炉股份有限公司设计制造,型号TG-50/3.82-LJ-500异重循环流化床锅炉。

垃圾焚烧炉安装及方案

垃圾焚烧炉安装及方案

垃圾焚烧锅炉安装施工组织设计编制:王新时审核:章俊杰批准:余俊芜湖金鼎锅炉工程技术公司二O一一年十二月目录第一部分:工程概况第二部分:施工依据第三部分:施工组织措施第四部分:施工技术措施一、锅炉安装前的准备工作二、设备基础验收及基础划线三、钢架安装四、平台和扶梯安装五、锅筒就位安装六、水冷膜式壁、集箱就位安装七、省煤器的安装八、过热器及减温器的安装九、本体管路、阀门、一次仪表的安装十、整体水压试验十一、落灰装置安装十二、煮炉十三、蒸汽严密性试验十四、安全阀调整十五、升火、供汽、运行第五部分:质量计划第六部分:安全管理和文明施工措施第一部分:工程概况主要参数:1、额定蒸发量:58.4 t/h2、额定工作压力:4.0Mpa3、蒸汽温度:400℃4、给水温度:130 ℃5、本体受热面:6589.1 m26、过热器受热面:1783.7 m27、省煤器受热面:2996 m2第二部分:施工依据1、《蒸汽锅炉安全技术监察规程》96版2、《电力建设施工及验收技术规范(锅炉机组篇)》DL/T5047-953、《机械设备安装工程施工及验收通用规范》GB50231-984、《电力建设施工及验收技术规范(管道篇)》DL5031-975、《压缩机、风机、泵安装工程施工及验收规范》GB50275-986、《连续输送设备安装工程施工及验收规范》GB50270-987、《工业自动化仪表施工及验收规范》GBJ93-868、《工业设备及管道绝热工程施工及验收规范》GBJ126-899、《工业炉砌筑工程施工及验收规范》GB211-9710、《电力建设施工及验收技术规范(火力发电厂焊接篇)》DL5007-9211、《火力发电厂金属技术监督规程》DL438-200012、《电力建设施工及验收技术规范(管道焊缝超声波探伤篇)》SDJ67第三部分:施工组织措施我公司是具有国家一级安装资质企业,是一支拥有雄厚施工技术力量和机械设备的专业性锅炉安装队伍,积累了大量的锅炉安装施工技术资料和丰富的施工经验,本工程我们将依靠公司的管理、技术、装备优势,遵循设计,信守合同,精心组织,确保工程如期完成。

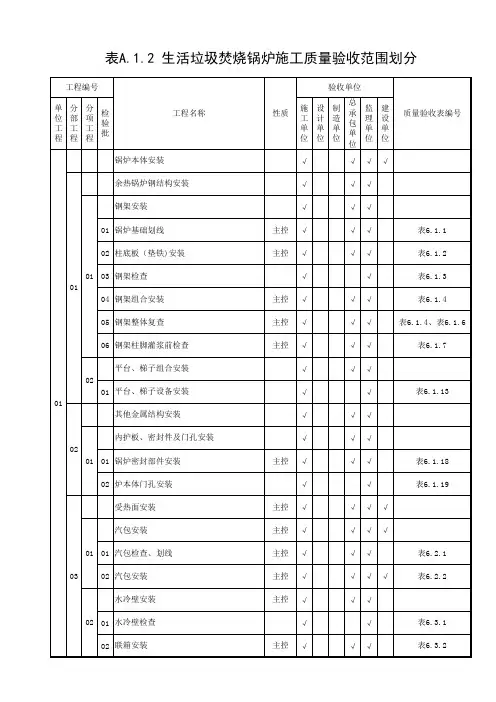

DL5210.2-2018表A.1.2 生活垃圾焚烧锅炉施工质量验收范围划分

DL5210.2-2018表A.1.2 生活垃圾焚烧锅炉施工质量验收范围划分
02 汽水引出管安装
03 水冷壁连通管道安装
吊挂装置设备安装 05
01 吊挂装置安装
过热器安装
01 高温过热器安装 03 06
02 屏式过热器安装
03 低温过热器安装
过热减温器及连通管道安装
01
01 减温器安装
07
02 过热蒸汽连通管安装
03 过热器出口管道安装
省煤器安装
01 联箱安装
02 省煤器安装 08
监 理 单 位
建 设 单 位

√√√
质量验收表编号

√√

√√
主控 √
√√
表6.1.1
主控 √
√√
表6.1.2


表6.1.3
主控 √
√√
表6.1.4
主控 √
√√
表6.1.4、表6.1.6
主控 √
√√
表6.1.7

√√


表6.1.13

√√

√√
主控 √
√√
表6.1.18


表6.1.19
主控 √
03 压缩空气管道安装
续表A.1.2
验收单位
性质
施 工 单 位
设 计 单 位
制 造 单 位
总 承 包 单 位
监 理 单 位
建 设 单 位







√√
主控 √
√√
主控 √
√√√


主控 √
√√

√√√

√√√
主控 √
√√√

垃圾焚烧发电厂建筑安装工程锅炉专业施工组织设计

垃圾焚烧发电厂建筑安装工程锅炉专业施工组织设计

垃圾焚烧发电厂建筑安装工程锅炉专业施工组织设计一、项目概况二、施工组织设计目标与原则1.目标:确保垃圾焚烧发电厂锅炉专业施工过程中的安全、质量和进度;2.原则:(1)科学合理:根据设计要求和施工特点,制定施工方案;(2)经济合理:确保施工过程中资源的最佳利用,减少浪费;(3)灵活性:根据工程实际情况及时调整施工方案;(4)安全环保:保证施工过程中的安全性和环境保护。

三、施工准备工作1.组织编制:安排专业队伍,包括施工人员、监理人员和安全人员等;2.设备采购:根据施工需要,采购符合质量要求的设备和工具;3.材料采购:根据设计要求,采购符合标准的锅炉专业施工所需的材料;4.建立施工现场:针对施工现场,建立安全、整洁的工作环境。

四、施工方案与施工方法1.施工方案:根据设计要求及现场情况,制定垃圾焚烧发电厂锅炉专业施工方案,包括工作序列、施工工艺、施工流程等;2.施工方法:根据施工方案,确定合适的施工方法,如拆除旧设备、焊接工艺、管道安装等。

五、施工任务划分与作业程序1.施工任务划分:根据施工方案,将整个施工过程划分为不同的任务,明确责任;2.作业程序:根据施工方案,确定每一道工序的作业程序,包括工序之间的衔接和协调。

六、施工管理1.施工进度管理:制定施工计划,监督施工进度,确保施工按计划进行;2.施工质量管理:建立质量监控体系,对施工过程中的每个环节进行质量检测;3.安全管理:制定施工安全管理制度,确保施工过程中的安全;4.环境保护管理:严格按照环境保护要求进行施工,确保不对环境造成污染。

七、施工组织设计的内容及要求1.施工组织设计的内容:(1)施工单位的组织设置;(2)施工方案和施工方法;(3)施工任务划分和作业程序;(4)施工管理措施;(5)安全生产和环境保护措施。

2.施工组织设计的要求:(1)简明性:对施工各环节进行明确、简明的说明,方便施工人员操作;(2)可行性:施工方案要符合实际情况,易于实施;(3)专业性:针对锅炉专业的施工特点,制定专业的施工方案和方法;(4)安全性:考虑施工过程中的安全风险,制定相应的安全措施;(5)环保性:重视环境保护,落实相应的环保措施。

垃圾焚烧发电厂锅炉系统安装施工技术措施及方法

垃圾焚烧发电厂锅炉系统安装施工技术措施及方法

垃圾焚烧发电厂锅炉系统安装施工技术措施及方法施工规程规范及标准:(1)《蒸气锅炉安全技术监察规程》(1997 年1 月1 日起施行)(2)《电力建设施工及验收技术规范锅炉机组篇》DL/T5047-95(3)《电力建设施工及验收技术规范火力发电厂焊接篇》DL5007-92(4)《电力建设施工及验收技术管道篇》DL5031-94 (5)《钢结构工程施工质量验收规范》GB50205-2001 (6)《铝合金钢焊条》GB/T5118(7)作业指导书(企标)(8)《手工电弧焊》QB/GL ZY04-2003(9)《焊接检验》QB/GL ZY11-2003(10)《焊接工艺评定》QB/GL ZY12-2003(11)《焊接材料烘烤》QB/GL ZY13-2003(12)《射线检测》QB/GL ZY14-2003(13)《超声波检测》QB/GL ZY15-2003(14)《光谱分析》QB/GL ZY18-2003(15)《硬度试验》QB/GL ZY19-2003(16)《原材料检验》QB/GL ZY08-2003(17)《压力容器安全技术监察规程》国家质监局1999(18)《特种设备安全监察条例》2003(国务院令第373 号)(19)《锅炉安装监督检验规则》TSG GT001-2004(20)《工业锅炉安装工程施工及验收规范》GB50273-98 1.11.2 锅炉本体安装1.2.1 安装方法和顺序(1)安装方法根据机具的吊装能力及**施工现场运输环境特点采用部份地面组合,部份单件安装方式。

①用120t/m 塔式吊从炉顶侧部开口进入。

②通过7 米、16 米层和±0.000 层转运轨道车,水平转运,再用吊滑车及手动葫芦运至安装位置。

安装本体先安1#炉大件组件及单件,后安装2#炉。

工期紧时两台同时作业以不防碍1#炉的吊运通道为原则交叉安装2#炉的组件部件。

(2)余热锅炉的安装顺序详见后附图1。

1.2.2 设备及原材料的进场检验及验收(1)设备及原材料进场时,应组织有关人员进行验收工作。

垃圾焚烧发电厂锅炉系统安装施工方案

垃圾焚烧发电厂锅炉系统安装施工方案

垃圾焚烧发电厂锅炉系统安装施工方案一、项目概述本工程是一座垃圾焚烧发电厂的锅炉系统安装工程。

工程总用地面积5000平方米,建筑总面积为3000平方米。

锅炉系统由锅炉房、燃烧控制室、燃烧系统、排烟系统和水处理系统等组成。

二、施工准备1.施工人员根据工程需要,我们将派遣一支由项目经理、主管工程师、钢结构施工队、设备安装队、电气专业队和水处理专业队组成的施工队伍。

所有人员必须具备相关的资格证书和安全意识。

2.设备和材料根据锅炉系统的设计要求,我们将准备好所需的设备和材料,包括锅炉、燃烧控制系统、烟道、水处理设备等。

所有设备和材料必须符合国家标准,并通过国家认证。

3.施工条件为了确保施工的顺利进行,我们将提供足够的施工面积和场地。

场地必须符合环保要求,并安装好临时供电与给水系统。

三、施工过程1.场地布置首先,我们将清理施工现场,确保没有杂物和障碍物。

然后,根据施工图纸和设计要求,确定锅炉房、燃烧控制室、燃烧系统和水处理系统的具体位置。

2.基础施工根据设计要求进行基础施工,包括挖掘基坑、铺设钢筋和浇筑混凝土。

确保基础的稳定和牢固。

3.钢结构安装按照设计图纸,组织钢结构施工队伍进行钢结构的制作和安装。

包括锅炉房和烟道的钢结构安装,确保结构的稳定和安全。

4.设备安装根据设备安装图纸,配合设备安装队进行设备的就位、定位和固定。

确保设备的正常运行和安全。

5.管道安装根据设计要求,安装好燃烧系统和水处理系统的管道。

确保管道的布置合理、连接紧密,并进行严格的检测和试压。

6.燃烧系统和排烟系统安装按照设计要求,安装好燃烧系统和排烟系统,包括燃烧器、风机和烟道等。

确保燃烧系统和排烟系统的正常运行和安全。

7.电气安装根据设计图纸,进行电气线路敷设和接线工作。

确保电气设备的接地和绝缘符合要求,并进行严格的电气安全检测。

8.水处理系统安装根据设计要求,安装好水处理设备和管道。

确保水处理系统的正常运行和水质安全。

四、安全管理1.建立施工现场安全管理制度,制定相关安全操作规程,保障施工人员的人身安全。

垃圾燃烧处理锅炉施工方案(完整版)

垃圾燃烧处理锅炉施工方案(完整版)

垃圾燃烧处理锅炉施工方案垃圾燃烧处理锅炉施工方案垃圾燃烧处理锅炉施工方案第一节锅炉的结构特点、参数、基本尺寸本锅炉采用高温分离的循环流化床燃烧技术,在燃烧系统中,给煤机将煤送入落煤管进入炉膛,垃圾由给煤口上部的垃圾给料口进入炉膛,锅炉燃烧所需空气分别由一、二次风机提供。

一次风机送出的空气经一次风空气预热器预热后由左右两侧风道引入炉下水冷风室,经过水冷布风板上的风帽进入燃烧室;二次风机送出的风经二次风空气预热器预热后,通过分布在炉膛前、后墙上的喷口喷入炉膛,补充空气,加强扰动与混合。

燃料和空气在炉膛内流化状态下掺混燃烧,并与受热面进行热交换。

炉膛内的烟气(携带大量的未燃尽碳粒子)在炉膛上部进一步燃烧放热。

离开炉膛并夹带大量物料的烟气经旋风分离器之后,绝大部分物料被分离出来,经返料器返回炉膛,实现循环燃烧。

分离后的烟气经转向室、低温过热器、省煤器、一、二风空气预热器由尾部烟道排出。

1、本项目为垃圾处理发电综合应用项目。

设计采用循环流化床燃烧方式的垃圾焚烧处理技术,焚烧炉余热锅炉一体化布置。

2、本设计的燃料为混合燃料:城市生活垃圾和煤。

其中生活垃圾为主要燃料,燃煤为辅助燃料。

因此设有两套燃料供给系统。

3、采用循环流化床半干式脱酸反应塔+活性炭吸附+布袋除尘器的烟气净化技术。

飞灰及反应物采用正压浓相气力输送技术。

第二节主要安装施工程序1.钢架基础验收、测量放线、处理、垫铁安装;锅炉钢架调校、组对;3.锅炉钢架吊装、前后顶板梁吊装;4.平台梯子吊装5.汽包安装;6.集箱安装;7.空预器、省煤器、过热器组对安装;8.水冷系统组对安装;9.进出口烟道及旋风分离器安装;10.返料装置安装11. 燃烧系统安装;12 .锅炉密封;13.锅炉下降管路安装;14.锅炉本体管路安装;15.锅炉其它管路安装;16.炉墙金属件安装17.锅炉本体水压试验;18.炉墙砌筑、保温;19.护板安装20.烟、风管道制作安装;21.锅炉冷态试验;2烘炉、煮炉;23.锅炉热态调试(锅炉严密性试验、安全阀调整、锅炉及蒸汽管吹扫)24.锅炉72小时+24小时试运;第三节吊装方案1.总体规划本工程考虑到一次安装二台锅炉,总工期仅为七个月,因此计划采用汽车吊、卷扬机组合的方式进行吊装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程名称:
电厂期工程 MW机组安装工程
垃圾焚烧锅炉安装工程
验收项目文件
编制依据:《电力建设施工质量验收及评价规程
第2部分:锅炉机组》
DL/T 5210.2-2009
编制单位:
编制日期:
垃圾焚烧锅炉安装工程验收项目文件目录
序号文件
编号
责任者文件题名






垃圾焚烧锅炉安装工程验收项目文件总
的部分
1余热锅炉安装单位工程验收项目文件
2锅炉整体风压试验单位工程验收项目文件
3焚烧炉安装单位工程验收项目文件
4锅炉燃油设备及管道安装单位工程验收项目文件
5锅炉辅助机械安装单位工程验收项目文件
6垃圾给料系统安装安装单位工程验收项目文件
7烟气净化系统安装单位工程验收项目文件
8锅炉炉墙砌筑单位工程验收项目文件
9全厂热力设备与管道保温单位工程验收项目文件
10全厂设备与管道油漆单位工程验收项目文件
锅炉机组安装工程验收项目文件
总卷册说明
内容:
1.简单介绍锅炉机组主设备型号、规格及技术参数;
2.承担本工程设计、施工(包括土建)、调试及监理的单位;
3.本工程施工各主要阶段情况及开工及竣工日期;
4.本工程验收项目文件总卷数及各单位工程验收项目文件的主要内容。

本锅炉机组安装工程验收项目文件编制单位:
(公章)
年月日批准: 年月日
审核: 年月日
校对: 年月日
整理: 年月日。
