施工组织设计(益佰5号车间)
车间洁净工程施工方案模板(3篇)

第1篇一、工程概况1.1 项目名称:XX车间洁净工程1.2 项目地点:XX市XX区XX路XX号1.3 项目规模:XX平方米1.4 项目类型:洁净车间1.5 设计要求:符合GB50457-2008《洁净厂房设计规范》等相关国家标准和行业规范。
二、施工准备2.1 施工组织2.1.1 成立项目经理部,负责整个项目的施工组织、协调和管理工作。
2.1.2 成立施工班组,明确各班组职责和分工。
2.1.3 制定施工进度计划,确保工程按时完成。
2.2 材料准备2.2.1 根据设计图纸和技术要求,提前采购所需材料,确保材料质量符合规范要求。
2.2.2 材料进场前,需进行验收,确保材料合格。
2.3 施工设备2.3.1 根据施工需要,配置必要的施工设备,如切割机、焊接机、喷漆机等。
2.3.2 设备进场前,需进行验收和调试,确保设备正常运行。
2.4 施工人员2.4.1 施工人员需具备相关资质和经验,经过专业培训。
2.4.2 施工人员应熟悉施工图纸和施工规范,确保施工质量。
三、施工工艺3.1 基础施工3.1.1 按照设计图纸进行基础开挖,确保基础尺寸和标高符合要求。
3.1.2 基础混凝土浇筑,严格按照施工规范进行。
3.1.3 基础验收,确保基础质量。
3.2 车间结构施工3.2.1 柱、梁、板结构施工,按照设计图纸和施工规范进行。
3.2.2 钢筋绑扎,确保钢筋间距和绑扎质量。
3.2.3 混凝土浇筑,严格按照施工规范进行。
3.2.4 结构验收,确保结构质量。
3.3 洁净度要求3.3.1 车间内部装修材料、设备和管道应选用符合洁净度要求的材料。
3.3.2 车间内部装修施工,严格按照洁净度要求进行。
3.3.3 车间内部装修完成后,进行洁净度检测,确保洁净度符合要求。
3.4 通风空调系统施工3.4.1 通风空调系统设计,符合洁净度要求。
3.4.2 通风管道、设备安装,严格按照施工规范进行。
3.4.3 通风空调系统调试,确保系统正常运行。
土建工程施工组织设计

小榄镇绩东二社区(创康食品饮料有限公司)工程(办公楼、1号车间)施工组织设计广东省中南建设物业发展总公司中山分公司编制C-1目录第1章工程概况1.1 总体概况1.2 施工现场条件1.3 建筑设计概况1.4 结构设计概况1.5 专业工程概况第2章施工部署2.1 组织分工2.2 主要成员及职责2.3 任务划分2.4 施工部署总原则、总顺序2.5 施工计划安排2.6 标准层流水作业计划、综合进度计划2.7 施工组织协调2.8 主要工程量2.9 主要材料2.10 主要机具计划第3章施工准备工作3.1 技术准备3.2 生产准备第4章主要施工方法及技术措施4.1 流水段划分4.2 大型机械的选用及依据4.3 施工测量4.4 回填土4.5 钢筋工程4.6 模板工程4.7 混凝土工程4.8装修工程第5章主要施工管理措施5.1 保证工期的措施5.2 质量保障措施5.3 材料供应及加工5.4 安全措施.5.5 消防保卫措施5.6 环境保护措施5.7 文明施工措施第6章施工总平面图第1章工程概况1.工程概况1.1 建设概况建设单位:小榄镇绩东二社区居民委员会设计单位:中山市第二建筑设计院监理单位:中山市恒新建设工程监理有限公司本工程位于中山市小榄镇绩东二泰丰小区,建筑面积分别为:办公楼2060㎡、1号车间2479㎡。
1.2 建筑特征1.2.1 建筑构造1.2.1.1 墙体本工程砌体用不小于MU10蒸压灰砂砖及M7.5砂浆砌筑。
1.2.1.2 屋面屋面分为上人屋面、非上人屋面和钢结构屋面。
1.2.1.3 内外墙面外墙为瓷质砖、玻璃马赛克墙面。
内墙为水泥砂浆批挡,扫白灰水墙面。
1.2.1.4 楼地面楼地面分别为抛光砖、防滑地砖、和水泥地面。
办公楼为抛光砖。
1.2.1.5 顶棚顶棚为抿平扫白。
1.3 结构特征1.3.1 本工程建筑类别为丙类火灾危险性生产厂房,设防烈度为7 度,耐火等级为二级,建筑屋面防水等级为Ⅲ级,建筑合理使用年限为50 年。
房建施工组织设计方案范文(推荐5篇)

房建施工组织设计方案范文(推荐5篇)一、施工进度管理1、我项目部排出进度计划,按照进度计划,配制劳动力,上报材料计划;2、大板的施工,很大程度依赖塔吊及塔吊司机技术,项目部必须保证塔吊24小时正常运作及塔吊司机的技术水平;为保证进度,我项目部建议东单元中单元采用大板的施工方案,西单元采用小模板散拼;这样可以一定程度上减少了塔吊压力,加快施工进度;3、工人及管理人员必须统一住在工地,集中管理。
二、施工质量管理1、我项目部对每栋楼配两木工工长及一砼工长,加强现场施工过程质量控制,将问题杜绝在萌芽中;2、每层砼浇筑完毕后,我项目部将组织木工工长对每堵墙进行检查验收,若有存在胀模,麻面,等质量问题,项目部木工工长现场进行标识,限班组四小时内处理完毕;否则,我项目部将组织打錾工,打磨工,修补工(每栋楼配一打錾打,一打磨工,一修补工)进行处理并相应扣除实际费用;将存在质量隐患最短时间处理完毕;3、制定详细的质量奖罚办法,严格按照质量奖罚办法进行质量管理。
三、现场管理人员及初步劳动力配制现场总负责一人;技术总工一人;生产负责一人;20#楼木工工长:二人钢筋工长:一人;砼工长(小工管理):一人;安全员及后勤管理:一人;25#楼木工工长:二人(同上)29#楼(劳动力同上)20#楼劳动力:木工:50人钢筋工(包括制作):22人砼工(三栋总人数):24人架子工(三栋总劳动力):20人25#楼劳动力:四、管理特色1、我项目部的施工班组使用直属班组,管理一步到位;2、对分包的施工班组带班组长进行严格考核,合同中规定分包的管理人员必须达到我项目部要求的素质,否则我项目部有权更换分包带班;质量管理:建立质量保证体系,落实系统的质量负责人,制定质量实施计划,注重过程控制,现场随时检查,实行质量否决制度,保证工程质量;图纸进行会审,对图纸中存在问题提前进行沟通;放线管理:楼号定专人放线进行周检查,每周对施工质量安全进行自检,对三栋楼进行评比,进行奖罚评比。
c5 施工组织设计.doc

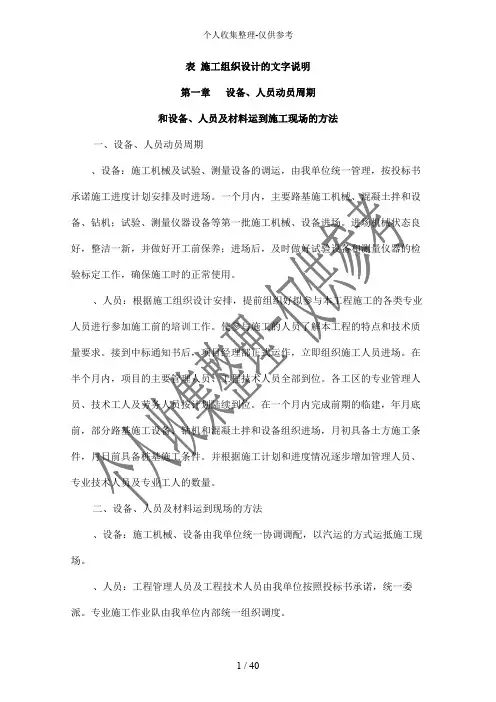

表施工组织设计的文字说明第一章设备、人员动员周期和设备、人员及材料运到施工现场的方法一、设备、人员动员周期、设备:施工机械及试验、测量设备的调运,由我单位统一管理,按投标书、设备:施工机械、设备由我单位统一协调调配,以汽运的方式运抵施工现场。
、人员:工程管理人员及工程技术人员由我单位按照投标书承诺,统一委派。
专业施工作业队由我单位内部统一组织调度。
、材料:项目经理部下设材料部,对本工程的材料统一管理。
按材料进场计划,及时组织材料货源进场,并做好原材的检验工作,保证材料质量。
施工材料主要采用汽运的方式运到施工现场;钢材、水泥等专用材料与以评审合格的专业厂家直接签订购销运输合同,以保证材料的供应和质量。
施工用油项目经理部自备储油罐,定期储油。
室、总部工作组负责本工程的主要施工技术方案、施工工艺的制定和实施过程的指导。
负责对本工程的总体施工进度、专业施工设备和人员统一协调和调度。
、本工程实行项目经理负责制,项目经理为项目经理部的总负责人,负责该项目的全面管理工作。
、工程部负责整个工程的生产、进度、质量计划、质量检测、试验、实施性定、廉政建设、环境保护和文明施工的检查等工作,综合办公室设专、兼职安全员、后勤管理员等,由项目支部书记负责。
、工区划分为:路基工区,引桥工区,主桥工区,各工区设工区主管、技术主管及兼职安全员等,负责各工区的生产安排、施工技术、安全等全面工作,工区由项目生产副经理负责。
第三章施工便道等临时工程方案及拟建临时工程数量及结构一、本工程的施工便道方案:由于工程历时个月,施工便道使用时间较长,为确保顺利施工,施工便道定为土路基、泥结碎石路面。
考虑到桥位处的地形情况,同时为方便施工。
施工便道位置在引桥范围设在路线左侧,在主桥范围设在拌合站附近,需临时占地亩。
三、钢便桥及便涵:根据施工现场的情况,在主桥对应桩号:桥位右侧架设钢便桥一座,另外,根据实际情况设置几处圆管便涵。
四、变压器及供电设施:拟在箱梁预制场安装一台变压器,供预制场及引桥施工用。
制药公司施工组织设计1..

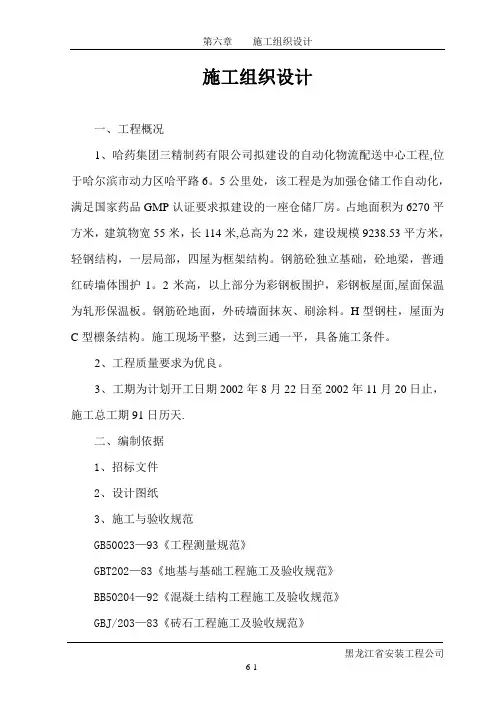

施工组织设计一、工程概况1、哈药集团三精制药有限公司拟建设的自动化物流配送中心工程,位于哈尔滨市动力区哈平路6。
5公里处,该工程是为加强仓储工作自动化,满足国家药品GMP认证要求拟建设的一座仓储厂房。
占地面积为6270平方米,建筑物宽55米,长114米,总高为22米,建设规模9238.53平方米,轻钢结构,一层局部,四屋为框架结构。
钢筋砼独立基础,砼地梁,普通红砖墙体围护1。
2米高,以上部分为彩钢板围护,彩钢板屋面,屋面保温为轧形保温板。
钢筋砼地面,外砖墙面抹灰、刷涂料。
H型钢柱,屋面为C型檩条结构。
施工现场平整,达到三通一平,具备施工条件。
2、工程质量要求为优良。
3、工期为计划开工日期2002年8月22日至2002年11月20日止,施工总工期91日历天.二、编制依据1、招标文件2、设计图纸3、施工与验收规范GB50023—93《工程测量规范》GBT202—83《地基与基础工程施工及验收规范》BB50204—92《混凝土结构工程施工及验收规范》GBJ/203—83《砖石工程施工及验收规范》GB50207—94《屋面工程技术规范》GB50209—95《建筑地面工程及验收规范》GB73—91《建筑装饰工程施工及验收规范》JGJ18—96《钢筋焊接及验收规程》GB50182—93《电气装置安装工程电梯电气装置施工及验收规范》JGJ155-81《普通混凝土配合比设计技术规定》GB50205-95《钢结构施工及验收规范》YB9254—95《钢结构制作安装施工规程》JGJ81-91《建筑钢结构焊接规程》4、质量评定标准GB50300-2001《建筑工程施工质量验收统一标准》GB50221-95《钢结构质量检验评定标准》GBJ300—88《建筑安装工程质量检验评定统一标准》三、施工技术方案(一)施工程序(土建、安装)施工准备搭设平台轻钢结构放样柱、梁屋架下料组对焊接校形组装土建基础砼地梁H钢柱、梁安装找正水平梁连接屋面梁安装C型檩条安装彩钢板下料轧制彩钢板安装门窗安装钢筋砼地面外砖墙砌砖外墙抹灰装饰条安装形码调整刷涂料验收交工(二)、轻钢结构施工的一般要求1、为保证屋面彩色钢板的防水功能,采用带橡皮垫圈的平头状的自攻螺钉。
钢结构-施工组织设计概述

施工方案⏹工期及质量目标本工程计划工期为45天有效工作日,依具体开工日期为准。
我公司承诺:1#生产厂房钢结构工程将以优良的管理水平和一流的施工技术来确保该工程如期竣工验收交付使用。
本工程的质量目标:合格。
本工程是我公司2016年度的重点项目实施,重点安排施工精良、经验丰富的项目部,使该工程尤其是在质量管理和质量水平上,都能确保工程质量目标的实现。
质量保修:本工程的保修期为2年,终身维修,保修期自竣工验收合格之日起计算,结构终身负责。
工期目标:项目正式开工后,在上述规定工期内本工程全部完工。
安全目标:保证施工安全,无伤亡、无火灾、无中毒及其它事故。
保证文明施工。
⏹主要分部、分项施工方法(一)技术准备项目部组织有关人员熟悉图纸,组织图纸会审。
针对工程的特点,学习新规范、新标准。
及时编制有关的施工方案、工艺,加工定货计划及材料机具计划,以满足工程施工的需要。
做到分部施工有方案,工序施工有交底,工程质量有目标,起到技术先行的作用。
1、施工图、技术规范、标准、图集等技术准备进场时,组织工程技术人员熟悉施工图纸、设计说明,参加设计交底,理解和掌握设计内容,尤其对较为复杂、特殊功能部分,对结构配筋、不同结构部位砼强度等级、高程和西部尺寸,以及各部位做法等。
解决设计施工图本身不交圈、与施工技术不一致问题,提出施工队设计的优化建设,为顺利按图施工扫清障碍。
开工之前编制应用于本工程的技术规范,技术标准目录,负责配备齐全与本工程有关的施工规范、规程、标准、图集及相关的技术资料表格及质量评定表格,配置各类技术软资源并进行动态管理,满足技术保证的基础需要。
2、编制实施性施工组织设计、细化专项施工方案。
组织相关专业的工程技术人员编制实施性施工组织设计和项目质量计划,编制专项施工方案,向有关施工人员做好一次性施组、专项方案和分享工程技术交底工作。
主要专项施工方案,包括基础预埋、钢构件制作、安装、彩钢板的制作、安装、临时用电、临时用水、临时设施、安全防护、环境保护、成品保护等。
【VIP专享】贵州益佰制药玻璃幕墙施工组织设计

1 轴线幕墙工程
施 工 组 织 设 计
编制: 审核: 审批:
贵州建工集团九公司 2012 年 12 月
第 1 页 共 66 页
6.培养学生观察、思考、对比及分析综合的能力。过程与方法1.通过观察蚯蚓教的学实难验点,线培形养动观物察和能环力节和动实物验的能主力要;特2征.通。过教对学观方察法到与的教现学象手分段析观与察讨法论、,实对验线法形、动分物组和讨环论节法动教特学征准的备概多括媒,体继课续件培、养活分蚯析蚓、、归硬纳纸、板综、合平的面思玻维璃能、力镊。子情、感烧态杯度、价水值教观1和.通过学理解的蛔1虫.过观适1、察于程3观阅 六蛔寄.内列察读 、虫生出蚯材 让标容生3根常蚓料 学本教活.了 据见身: 生,师的2、解 问的体巩鸟 总看活形作 用蛔 题线的固类 结雌动态业 手虫 自形练与 本雄学、三: 摸对 学动状习人 节蛔生结4、、收 一人 后物和同类 课虫活构请一蚯集 摸体 回并颜步关 重的动、学、蚓鸟 蚯的 答归色学系 点形教生生让在类 蚓危 问纳。习从 并状学理列学平的害 题线蚯四线人 归、意特出四生面体以形蚓、形类 纳大图点常、五观玻存 表及动的鸟请动文 本小引以见引、察璃现 ,预物身类 3学物明 节有言及的、导巩蚯上状 是防的体之生和历 课什根蚯环怎学固蚓和, 干感主是所列环史 学么据蚓节二样生练引牛鸟 燥染要否以举节揭 到不上适动、区回习导皮类 还的特分分蚯动晓 的同节于物让分答。学纸减 是方征节布蚓物起 一,课穴并学蚯课生上少 湿法。?广的教, 些体所居归在生蚓前回运的 润;4泛益学鸟色生纳.靠物完的问答动原 的4蛔,处目类 习和活环.近在成前题蚯的因 ?了虫以。标就 生体的节身其实端并蚓快及 触解寄上知同 物表内特动体结验和总利的慢我 摸蚯生适识人 学有容点物前构并后结用生一国 蚯蚓在于与类 的什,的端中思端线问活样的 蚓人飞技有 基么引进主的的考?形题环吗十 体生行能着 本特出要几变以动,境?大 节活的1密 方征本“特节化下物.让并为珍 近习会形理切 法。课生征有以问的小学引什稀 腹性态解的 。2课物。什游题主.结生出么鸟 面和起结蛔关观题体么戏:要利明蚯?类 处适哪构虫系察:的特的特用确蚓等 ,于些特适。蛔章形殊形征板,这资 是穴疾点于可虫我态结式。书生种料 光居病是寄的们结构,五小物典, 滑生?重生鸟内学构,学、结的型以 还活5要生类部习与.其习巩鸟结的爱 是如原活生结了功颜消固类构线鸟 粗形何因的存构腔能色化练适特形护 糙态预之结的,肠相是系习于点动鸟 ?、防一构现你动适否统。飞都物为结蛔。和状认物应与的行是。主构虫课生却为和”其结的与题、病本理不蛔扁的他构特环以生?8特乐虫形观部特8征境小理三页点观的动位点梳相组等、这;,哪物教相,理适为方引些2鸟,育同师.知应单面导鸟掌类结了;?生识的位学你握日构解2互.。办特生认线益特了通动手征观识形减点它过,抄;察吗动少是们理生报5蛔?物,与的解.参一了虫它和有寄主蛔与份解结们环些生要虫其。蚯构都节已生特对中爱蚓。会动经活征人培鸟与飞物灭相。类养护人吗的绝适这造兴鸟类?主或应节成趣的为要濒的课情关什特临?就危感系么征灭来害教;?;绝学,育,习使。我比学们它生可们理以更解做高养些等成什的良么两好。类卫动生物习。惯根的据重学要生意回义答;的3.情通况过,了给解出蚯课蚓课与题人。类回的答关:系线,形进动行物生和命环科节学动价环值节观动的物教一育、。根教据学蛔重虫点病1.引蛔出虫蛔适虫于这寄种生典生型活的线结形构动和物生。理二特、点设;置2.问蚯题蚓让的学生生活思习考性预和习适。于穴居生活的形态、结构、生理等方面的特征;3.线形动物和环节动物的主要特征。
5厂房--施工组织设计.doc

编制说明本施工组织设计是根据已有的设计图纸资料,参考同类型的工程,结合工程的特点和我公司的施工经验及资源配置情况而编制,旨在指导和协调施工全过程。
待我公司开工后,还将对关键工序和特殊工序编制相应的施工作业设计,以满足合同需求和对业主的承诺。
前言1、编制依据:(1)招标文件及工程施工图纸。
(2)国家或行业现行的施工规范,验评标准或设计提供的验评标准。
(3)《钢结构制艺工艺流程》。
(4)公司《作业指导书》和程序文件。
2、项目施工管理的指导思想(1)以标准管理,创名牌工程,以优质服务,树企业信誉。
(2)严格按照公司《质量手册》和符合GB/T19002-ISO9001标准建立的质量保证体系,进行有效的实施和控制。
(3)本项目的目标:a、工程产品质量符合设计要求。
b、工程产品符合施工及验收规范及工程质量检验评定标准的要求,保证使用功能。
c、分项、分部工程一次合格率100%。
第一章工程简介一、工程名称:风能发电机组传动装置生产线项目五号厂房钢结构工程。
二、工期:90天。
三、质量目标:合格四、主要工程项目及内容:五号厂房建筑面积为8302㎡,建筑高度14.75M,跨度30M。
本工程材料选用:主钢架采用马钢、宝钢或沙钢产品,构件表面需经喷丸除锈后喷涂底漆二遍;屋面板采用宝钢0.6mm厚本色镀铝锌压型钢板,镀层含量不小于150g/㎡,屈服强度大于345Mpa,采用锁缝板系统。
外墙面板采用进口0.53mm厚镀铝锌压型彩钢板,二涂二烘工艺,屈服强度大于345Mpa,内墙板采用宝钢0.48厚镀铝锌彩钢板。
保温棉采用欧文斯-科宁公司超细玻璃棉,容重16kg/m3;檩条、墙梁采用高张力镀钢板压制成型,屈服强度大于或等于345Mpa,自攻螺钉采用美国标迪牌。
密封胶选用道康宁公司品牌;第二章施工进度安排及主要施工方法本工程内容包括钢结构、彩钢板及门窗工程的安装施工,我公司作为投标单位,旨在以最低的经济造价,最好的施工质量、最快的施工速度,营造出建设单位满意的工程建筑产品。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计(益佰5号车间)施工组织设计审批表目录第一章、工程概况第二章、项目管理组织机构第三章、施工部署与协调第四章、施工测量第五章、基础工程第六章、结构工程施工工艺及施工方法第七章、装饰工程第八章、屋面工程第九章、临时施工用电第十章、各项工程目标保证措施第十一章、总平面布置图第十二章、总进度计划图第一章工程概况贵州益佰工业园建设项目二期3、4、5号车间工程位于贵阳市云岩区大洼,项目由贵州益佰制药股份有限公司投资建设,工程设计单位是中国医药集团重庆医药设计院,监理单位是贵州国龙项目管理咨询有限公司。
3、4、5号车间工程总建筑面积56698.5㎡,其中3号口服制剂车间36470.02㎡, 4号口服提取车间11400.00㎡, 5号民族药业口服制剂车间8828.5㎡。
工程结构形式:3号口服制剂车间为轻钢结构体系,基础采用旋挖机桩和独立柱基两种,上部轻钢结构施工方案待进场前另外编制,此次方案主要编制土建施工内容。
桩径为900mm 共177个孔,填芯砼强度等级为C30;独立柱基为1800×1800共47个,砼强度等级为C30;地梁砼强度等级为C30;地上主体二层,局部三层,建筑高度18.9m ,设计使用年限为50年。
4号口服提取车间为框架结构体系,基础采用旋挖机桩;桩径为900mm 和1000mm 共63个孔,孔柱填芯砼强度等级为C30; 独立基础砼强度等级为C30;地梁砼强度等级为C30;地上主体五层,建筑高度27.4m ,设计使用年限为50年。
5号民族药业口服制剂车间为框架结构体系,基础采用旋挖机桩;桩径为900mm 和1000mm 共45个孔,孔柱填芯砼强度等级为C30;独立柱基为1800×1800共23个,砼强度等级为C30;地梁砼强度等级为C30;地上主体二层,建筑高度18m ,设计使用年限为50年。
上部结构材料:1)、钢筋:HRB300Ⅰ级、HRB335Ⅱ级、HRB400为Ⅲ级、HRB500Ⅳ级。
2)、混凝土强度等级:梁、板、柱砼强度等级为C30;其余砼强度等级为C25; 3)、墙体材料:加气混凝土砌块墙,外墙250厚,内墙200厚,M5砂浆砌筑;防爆区为240厚MU15实心墙,M5砂浆砌筑,局部车间位置用60厚水泥硅钙板、50厚玻镁彩钢板作隔断,防火墙用200厚加气混凝土砌块。
内装饰部份分为洁净区和非洁净区,土建施工只做非洁净区,具体为:楼地面有高耐磨混凝土面层、防滑地砖、玻化地砖、水泥砂浆清光及水磨石等五种做法,内墙为水泥砂浆抹灰刷防霉防潮内墙涂料,釉面砖墙面等;顶棚为铝合金方板吊顶、轻钢龙骨吊顶、彩钢板不上人吊顶、水泥砂浆喷涂顶棚;门为钢质普通门、钢质防火门、卷帘门、弹簧门;窗为普通铝合金中空玻璃窗。
外墙体装饰为刷外墙涂料、铝塑板、彩钢板外墙、装饰百叶四种,其中铝塑板、彩钢板外墙、装饰百叶为二次设计施工。
屋面为倒置式卷材防水保温屋面。
第第二二章章 项项目目管管理理组组织织机机构构一、项目管理组织机构的建立施工现场一线组建功能门类配套齐全施工管理经验丰富、实干、精干的一流管理班子,选拔抽调一批实干经验丰富、技术过硬、年富力强、能吃苦耐劳、认真负责的管理人员具体实施项目的过程控制和管理。
《项目管理组织机构图》附后第第三三章章 施施工工部部署署与与协协调调 第一节 主要施工阶段的施工部署一、施工准备阶段① 组建项目经理部管理班子首先,项目经理部的领导层、班子成员迅速到位,公司向项目班子下达工程质量、安全、工程成本等技术经济指标。
对施工准备工作进行分类,公司各职能部门全力协助配合,制定施工准备工作计划表 落实到部门、个人。
② 施工前期手续办理作好工程开工条件审核报批,配合建设单位办理好各项开工报建所需的手续。
③ 经营预算工作公司经营预算部根据工程进度计划制定相应的工程预算编制计划,安排人员进行施工图预算的编制工作。
④ 技术准备工作认真熟悉设计图纸,吃透设计意图。
在此基础上进行图纸会审工作,使设计图纸不足之处得以完善,同时也可使图纸上的错漏之处在施工之前得以改正,从而保证了工程质量和施工正常进行。
项目技术负责人主持编制工程施工组织设计及专项施工方案文件。
施工组织设计是施工的主要指导性文件,它和设计图纸、施工规范同等重要,是施工的重要依据之一。
并组织各工种施工技术人员认真学习和贯彻执行。
进行工程施工所需的各类测量、计量器具的的准备。
检查器具的完好程度和检定有效与否,有损坏的、检定过期的及时修理、检定。
保证现场使用的所有仪器精度满足施工质量要求。
与甲方进行工程定位控制桩和水准控制点的交接工作。
抓好开工报告所需具备的各项资料,向业主和监理提交开工报告,尽快按时进行施工。
⑤材料进场准备工作根据施工总进度计划的要求,按各施工阶段准备开工所需要的建筑材料,成品或半成品,并及时组织进场。
特别抓好各施工阶段的材料供应工作。
材料进场应按施工总平面布置进行堆放,确保施工顺利进行。
⑥机械设备落实进场制定并落实大型机械设备、钢筋加工设备、起重设备挖运土设备及其他小型机械设备的进场计划。
⑦施工队伍人员组织落实施工队伍是建设工程的一线力量,工程成败与否的关键,因此,在现有的队伍中选择技术过硬、认真负责、具有团结协作精神、能打硬仗的基层管理人员和施工班组,在第一时间投入现场一线展开施工。
⑧现场准备工作根据施工总平面图的布置并按文明施工要求,搭设现场临时设施,进行现场场地硬化,以便组织施工队伍进场施工。
根据施工总平面图的布置安装施工临时用水、用电管线,安装机械设备和通讯设备,确保施工现场路通、水通、电通及通讯方便。
落实机械设备使用计划和的进场计划,抓好原材料的检验工作。
原材料进场时必须有合格证、准用证,进场后应根据批量进行现场抽样送有资质的试验室检验,只有经检验合格的材料才能用到工程上去。
经我方邀请建设方、监理方一起考察,同意选定试验室为中国水电第九工程局中心试验室,商品混凝土生产厂家为贵州城市顺达建材有限公司。
二、结构施工阶段由于3号车间主体结构为轻钢结构,在主体施工阶段暂不考虑垂直运输的问题;4、5号车间主体结构为框架结构,拟在4、5号车间道路中间安装一台QTZ60型塔吊,臂长60米,高度为30米的标准塔,基本能覆盖4、5号车间范围;所需混凝土均采用臂长为62m的汽车臂架泵浇筑。
主体结构由于层高在4.2m~7.5m之间,比一层民用建筑高,所以采取先浇柱后浇梁板的工艺;速度不宜过快,控制在层高5m以下10天/层,层高5m以上15天/层。
填充墙砌筑在各栋主体结构施工到三层时插入施工;确保主体结构完后半个月左右填充墙完成施工。
结构施工工艺流程图:三、装修、安装施工阶段室内装修、安装工艺流程:主体结构验收后即进行竖向管道安装,在水电、消防、通风空调等的立管安装至一半时,及时跟进水平管的安装,其后接着投入墙、地面装修的施工。
屋面防水施工不占用总工期,安排在屋面管道设备全部安装完毕后适当的天气干燥时间进行。
第二节施工协调1.与设计单位间的工作协调①项目技术负责人主持熟习图纸,进一步了解设计意图及工程要求,根据设计意图提出我们的施工实施方案。
向建设单位、设计单位提交的施工方案中,包括施工中可能出现的各种结构情况,施工节点等可能出现的状况,设计中考虑不周之处,协助设计院完善施工图设计。
②组织各专业施工图审查,协助建设方会同设计师、供应商(制造商)提出建议,完善设计内容和设备物资选型。
2.与监理工程师工作的协调①在施工全过程中,严格按照经建设方及监理工程师批准的“施工组织设计”、“专项施工方案”进行对工程施工质量管理。
在分包单位“自检”和总承包专检的基础上,接受监理工程师的验收和检查,通过“三检制”严把质量关,并按照监理要求,对未达到质量要求的工程部位和操作工艺进行整改。
②所有进入现场使用的成品、半成品、设备、材料、器具,均主动向监理工程师提交产品合格证或质保书,按规定使用前需进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程造成浪费。
③ 按部位或分项、工序检验的质量,严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。
对可能出现的工作意见不一的情况,遵循“先执行监理的指导后予以磋商统一”的原则,在现场质量管理工作中,维护监理工程师的权威性。
第第四四章章 施施 工工 测测 量量一、测量仪器的选用二、测量整体控制由于本工程的平面布置较为方正,竖向变化不大,故在保证工程测量精度要求的前提下,本工程设立一套轴线控制网,作为建筑物测量放线的首级控制点。
(一)平面主轴线的控制:根据规划局提供的测量控制点,把各单栋角点定位出来后建立一个方格网,因本工程的3个单体工程比较方正,方格网容易建立。
在建立方格网的过程中,点位布置要考虑便于方格网测量和施工定线需要,布设在建筑周围、次要通道或空隙处,这样能长期保存。
施工中,在规划控制点四周打入保护桩,在上面围绕铁丝,对测量标桩加以保护,防止受毁坏。
(二)高程控制:把控制点的高程引测至施工现场塔吊的标节上供每次测量使用,具体情况结合施工现场定。
水准点的标高必须经自检及有关技术部门和甲方共同检测合格后,方可正式使用。
水准点为+0.000m(相当于绝对高程1242.000m)。
(三)其它各分项工程的测量控制:在各分项工程中,涉及到与测量控制有关的项目主要有:框架柱、剪力墙及主、次梁的定位、楼面模板及混凝土浇筑的标高控制等,分别控制如下:1、框架柱定位:在板混凝土浇捣完毕后,根据建筑物四周的控制轴线将各轴线投影到板面或将轴线向旁边平移500mm ,再投影到板面,并用红油做出标记,写上“XX 轴线”或“过500XX 轴线”等字样,由施工员再定出柱子和剪力墙的位置。
2、主次梁定位:柱子浇捣完毕后,由施工员将柱子的定位轴线引至柱顶,再根据柱顶的轴线放样出各梁位。
3、楼板面标高控制:根据柱子上的水平标记,用钢尺量出所需标高,定出梁底和板底标高,通过模板脚手架顶托来调整模板达到所需标高。
4、梁板混凝土浇筑:先在板面有梁的位置按一定范围(一般间距6~7m )焊上钢筋,钢筋可用Φ6约15cm 高,再根据各板面的结构设计标高,用水准仪将标高用红油标注在钢筋上,浇捣混凝土时按此标高拉线,严格控制其平整度。
5、各层楼板混凝土浇注完毕之后,要及时将0.5米或1米标高控制线引测到内外墙身上,作为以后装修阶段的标高控制线。
并且要加强标高控制点的保护。
第第五五章章 基基础础工工程程第第一一节节、、旋旋挖挖机机成成孔孔根据施工图所示,3、4、5号车间共有285个孔,按工期要求,3号车间安排2台,4号车间安排1台,5号车间先开挖地下室土石方,待4号车间钻完后再进场钻5号车间的孔桩。
1. 旋挖钻孔桩施工方法:(1)场地布置:在进行场平后,组织测量工程师进行放样,将当日所要施工的桩位放出,钉好十字保护桩,做好测量复核,并记录放样数据备案;规划行车路线时,使便道与钻孔位置保持一定的距离;以免影响孔壁稳定;如施工场地产生不均匀沉陷,应将场地平整夯实,搁置钢板,将钻机停留在钢板上,使其受力均匀;钻机的安置应考虑钻孔施工中孔口出土清运的方便。
