副斜井风水管路安全技术措施(最新版)

合集下载

副斜井拆除及安装供水管路安全技术措施

副斜井拆除及安装供水管路安全技术措施

副斜井拆除及安装供水管路安全技术措施副斜井拆除及安装供水管路安全技术措施副斜井拆除及安装供水管路是水利工程建设中非常重要的工作,但由于工作环境复杂,施工难度大,容易发生事故,因此需要严格按照安全技术措施来进行。

一、施工前准备1. 确定施工方案和作业程序,明确责任人;2. 检查各项设备工具和防护用品是否符合要求,并进行检测和维修;3.提前向所在区县、公安、消防、交通等有关部门报告,获得批准并进行必要的安全保护措施;4. 员工必须接受完整的安全和技术培训,掌握相关工艺要领和紧急处理的相关知识;5.制定每个阶段的安全保护措施方案。

二、安全保护措施1. 建立安全警戒区,防止非施工人员未经授权擅自闯入。

2. 号志警示施工作业区域和施工的警戒线,并设置有效的监控和告警设施;3. 在作业面上做好通风、防毒、防爆保护措施,保证室内外气体的清洁和安全;4. 针对高温、低温、雷击等不利因素应对安全保护设施进行加固或加强;5. 建立救援专家组,准备好相关救援设备,并根据状况及时纠正和处置各种可能出现的危险情况。

三、施工过程管理1. 严格遵守安全管理制度和施工操作规程,在每个阶段安装相应的安全设备;2. 及时对现场施工进行检查和监督,防止不正常的操作和异常情况出现;3. 严格控制用电安全,用电设备经过检验和确认符合规范使用;4. 施工过程中在必要地方设置标识牌以防止工友误入;5. 加强现场污染控制,保证全程整洁和卫生。

四、施工后处理1. 拆除和安装后清场,确保施工现场的整洁、安全,防止未清理残留材料造成安全隐患;2. 对产生的垃圾、废料、碎石等要统一收集储存,过程中要注意防止产生二次污染;3. 安排人员进行相关设备的清洗和保养维修;4. 施工过程最终结束,应及时向所在部门反馈施工情况及施工验收情况。

总之,副斜井拆除及安装供水管路的安全技术措施是一项关键性的工作,需要加强管理,采取全面、系统、科学、协调的方法,确保工人的安全和避免事故发生。

副斜井风水管路安全技术措施

副斜井风水管路安全技术措施

副斜井风水管路的操作和使用措施
操作人员
副斜井风水管路的操作和使用应由专业人员进行,非专业人员不得随意操作 。
操作流程
操作人员要熟悉副斜井风水管路的操作流程和相关设备的使用方法;在操作 过程中,要严格按照操作规程进行,避免因误操作导致安全事故。
04
副斜井风水管路安全技术措 施的执行和监督
副斜井风水管路安全技术措施的执行机构和人员要求
副斜井风水管路行检查,确保 管路畅通、无漏水、无漏气现象 。
检查内容
检查风水管路的连接处是否牢固 、是否有漏水、漏气现象;检查 风水管路的支撑和固定装置是否 完好无损;检查风水管路是否有 弯曲、变形、堵塞等问题。
试验要求
每月进行一次风水管路的压力试 验,确保管路密封性能良好;在 试验过程中,要严格控制压力, 避免因压力过高导致管路破裂或 损坏。
副斜井风水管路安全技术措施的监督和考核机制
监督
矿山生产管理部门和通风科应当对副斜井风水管路安全技术 措施的执行情况进行监督和检查,发现问题及时处理。
考核机制
应当建立完善的副斜井风水管路安全技术措施考核机制,对 相关人员进行考核和评价,激励他们不断提高工作质量和安 全性。
05
结论与展望
副斜井风水管路安全技术措施的实施效果和总结
实施效果
通过采用副斜井风水管路安全技术措施,企业实现了对风水管路的优化管理 ,提高了作业效率,减少了事故发生率,取得了显著的经济效益和社会效益 。
总结
副斜井风水管路安全技术措施的实施表明,采用先进的安全技术措施能够有 效地提高企业的安全生产水平,降低事故风险,保障员工的生命财产安全。
副斜井风水管路安全技术措施的改进和完善建议
随着科技的不断发展,副斜井风水管路安全技术措施将不断 更新和完善,未来将更加注重智能化、自动化和远程控制技 术的应用,提高安全管理的效率和精度。

副斜井拆除及安装供水管路安全技术措施

副斜井拆除及安装供水管路安全技术措施

副斜井拆除及安装供水管路安全技术措施副斜井是供水管道系统中非常重要的设施之一,它用于连接主供水管道和分支供水管道,实现水流的分流和调节。

副斜井拆除和安装供水管路是一项复杂的工程,必须严格遵守安全技术措施才能保证人员安全和管路质量。

下面将详细介绍副斜井拆除及安装供水管路的安全技术措施。

1.施工前,必须制定详细的施工方案,并召集相关人员进行技术交流和安全培训。

必须明确每个人的责任和行动计划,并确保所有人了解施工过程中可能出现的危险和风险。

2.在进行副斜井拆除之前,必须先进行必要的管道检查和测量工作。

确定副斜井的位置和周围环境,确保没有任何阻碍物和危险源。

3.在进行拆除工作之前,必须对工作区域进行临时隔离和标识,确保周围人员不会误入施工区域。

同时,配备足够的施工人员和专业工具,确保施工的高效进行。

4.拆除副斜井时,必须先将管道停水,排干剩余水分。

同时,对管道周围的土壤进行稳定处理,以避免土壤沉降和管道变形。

5.进行副斜井安装时,必须确保所有工作人员都佩戴好防护用品,包括安全帽、防护眼镜、口罩和手套等。

工作人员必须经过专业培训,并具备相关证书。

6.在进行副斜井安装时,必须确保所有的管道材料符合相关标准,并进行质量检验。

同时,对管道的连接点进行严格检查和测试,确保连接处的密封性和稳定性。

7.在进行副斜井安装之前,必须对工作区域进行安全评估和风险分析,采取相应的措施来预防可能发生的事故和意外。

工作人员必须严格按照操作规程进行操作,不得擅自更改或扩展工作范围。

8.施工期间,必须进行定期检查和维护,确保副斜井和供水管道的正常运行。

在发现异常情况时,必须及时采取措施进行修复和处理。

9.施工结束后,必须对副斜井和供水管道进行验收和记录,确保质量符合相关标准和要求。

同时,对施工现场进行整理和清理,恢复原状。

总之,副斜井拆除及安装供水管路是一项重要而复杂的工程,必须严格按照安全技术措施进行操作,以保证人员的安全和管路的质量。

副井风水管路安装补充安全技术措施

副井风水管路安装补充安全技术措施

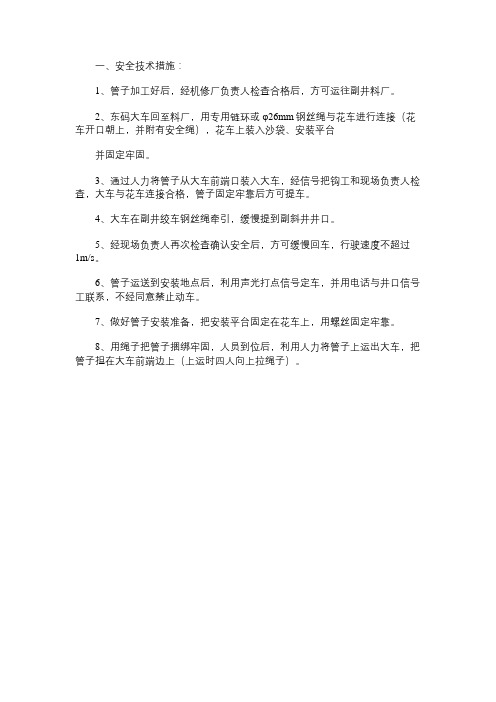

一、安全技术措施:
1、管子加工好后,经机修厂负责人检查合格后,方可运往副井料厂。

2、东码大车回至料厂,用专用链环或φ26mm钢丝绳与花车进行连接(花车开口朝上,并附有安全绳),花车上装入沙袋、安装平台
并固定牢固。

3、通过人力将管子从大车前端口装入大车,经信号把钩工和现场负责人检查,大车与花车连接合格,管子固定牢靠后方可提车。

4、大车在副井绞车钢丝绳牵引,缓慢提到副斜井井口。

5、经现场负责人再次检查确认安全后,方可缓慢回车,行驶速度不超过1m/s。

6、管子运送到安装地点后,利用声光打点信号定车,并用电话与井口信号工联系,不经同意禁止动车。

7、做好管子安装准备,把安装平台固定在花车上,用螺丝固定牢靠。

8、用绳子把管子捆绑牢固,人员到位后,利用人力将管子上运出大车,把管子担在大车前端边上(上运时四人向上拉绳子)。

9、两人看管好绳子,控制管路方向,其余人员缓慢下滑管子,管子下滑至架空人车梁处时,把管子提起放至架空人车梁上,再缓慢下滑到安装合适位置。

10、连接管子中间加好管垫,利用快速接头将管子对接好,并用花兰螺丝将管子吊挂固定。

11、利用气割把架空人车横梁割4个眼,用U型丝把管子与架空人车横梁固定在一起。

12、高空作业人员必须系好安全带,安全带另一头绑在就近的固定物上。

13、氧气器具运送时,氧气瓶装入花车内,液化气瓶装入大车内并固定牢固,专车运送。

14、利用气割进行作业时,作业现场必须按规定配备便携式瓦斯报警仪和2台灭火器等消防设施。

15、作业结束后对作业现场的材料进行清理,坚决杜绝安装材料遗留作业现场。

副斜井安全技术措施(新编版)

副斜井安全技术措施(新编版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改副斜井安全技术措施(新编版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes副斜井安全技术措施(新编版)一、施工进度保证措施1.项目部加强施工管理,确保指令畅通、对工程行驶计划组织、指挥、协调、监督等职能。

2.根据个工序特点和客观的施工顺序,做到有组织、又计划、有步骤、有科学的组织施工。

3.坚持正规循环作业,尽努力缩短各工序及工序间交接时间、组织多工序平行交叉作业,确保施工进度。

4.最大限度地采用机械化施工,合理配套,提高机械的利用率。

5.建立完善的物资供应系统,落实材料进场计划,确保材料供应及时,避免施工过程中窝工现象,确保施工正常进度。

6.采用新型煤矿通信与信号装置、计算机辅助管理、工业电视监控等新技术。

7.实行奖罚机制,调动职工的积极性。

8.做好各种机械、机电设备检修和日常维护工作,确保各项设施正常完好使用。

二、顶板管理措施1.每班开工前、打眼前、支护前及放炮后都必须设专人进行敲帮问顶工作,危岩活石必须及时排除干净,找顶范围内严禁其他人员进入。

2.每次放炮后,迎头工作人员要等通风15分钟以后,由爆破工、瓦斯检员和班组长巡视爆破地点,检查顶板,清除顶帮悬矸危岩,发现隐患立即处理,处理不好不准作业。

3.找顶工作必须遵守下列规定:(1)找顶应从有完好支护地点开始,由外向里,先顶部后两帮,依次进行。

(2)找顶工作人员用长把工具找顶室,应防止顺杆而下伤人。

(3)顶帮遇有大块断裂煤矸离层时,首先设置临时支护,保证安全后再顺着裂缝慢慢的找下,不得硬刨强挖。

副斜井安全通道开口施工安全技术措施

副斜井安全通道开口施工安全技术措施

主斜井安全通道开口施工安全技术措施一、概况:根据矿井生产需求,在副斜井井底开口,施工副斜井安全通道,为确保施工过程中安全顺利,特制定本措施。

二、具体施工1、主斜井井底安全通道从井底煤库下方开始(具体位置见图A-B 段)。

先沿原主斜井方位313°平走施工10m,然后右拐以方位角335°、坡度39°11′上山施工,巷道斜长28.37m。

巷道底板达到738.54后再平走5m,与二采区回风巷平交贯通,形成主斜井井底安全通道,设计巷道全长43.37m。

(见施工设计图)2、设计断面积:安全通道施工时前进方向右手帮方向不变,缩前方向左手帮。

具体断面如下:矩形断面:毛断面积=毛宽1.4m*毛高1.5m,Q毛=1.8㎡净断面=净宽1.2m*净高1.4m,Q净=1.68㎡3、支护设计:根据安全通道的主要用途,结合2#煤层底板岩性,本巷道选用锚网梁永久支护。

1)、顶锚杆规格:φ18mm*2000mm的左旋螺纹钢锚杆。

2)、钢筋托梁规格:采用φ10mm-12mm的钢筋焊接而成,外宽80mm,长度为3.5m。

3)、金属网:顶网采用1200mm×900mm的菱形金属网,网孔规格φ12×40mm×40mm白,长边搭接100mm,用双股16#镀锌联网丝,每隔200mm联一道。

4)、锚杆布置:顶锚杆间排距为800mm*800mm,顶锚杆矩形布置每排2根。

(详见巷道断面支护图)5)、锚杆预紧力矩:顶锚杆初扭矩≥180N.M,顶锚杆锚固力100KN。

6)、锚索规格:φ17.8×6000mm;锚索托盘:300mm×300mm×16mm;锚索布置间排距:每2.4m在巷中布置一根,孔深5.7m。

(具体布置详见支护图)7)、锚索预紧力:初始预紧力为不小于30Mpa。

8)、锚固剂:顶锚固剂选用zk2340、ck2388树脂锚固剂各一支;帮锚固剂选用ck2388;锚索锚固剂选用“三长两短”,三长ck2388型树脂锚固剂、两短zk2340型树脂锚固剂。

副斜井防治水安全技术措施

副斜井防治水安全技术措施(一)探水平安技术措施1、探放水作业前,必需先加强钻场四周巷道支护,并在迎头设置好一坚固的“十”字档,防止迎头突水伤人。

2、清理好巷道、水沟,保证有畅通的平安退路。

3、距探水作业点10米处安设一防爆电话直通矿调度室。

4、在此巷道进行探放水施工作业时,该点标高以下巷道内严禁有人从事任何作业。

只有确保井底水仓、井底煤仓等相关巷道内无人后再进行施工作业。

5、在探放水施工作业前,必需将相关巷道内的电器设备设施吊挂稳固,以防水淹设备设施等事故的发生。

6、流通水沟,清好水仓。

检修好排水设备,具体检查施工设备,用具是否齐全,有无失爆现象,发觉问题准时处理,并试运转无特别后方可进行钻孔施工,钻孔施工期间本巷道不得从事其他工作。

7、事先必需组织施工人员仔细学习探放水作业规程和平安措施,并熟识逼灾路线。

8、钻探过程时,跟班副矿长、平安员、瓦检员、施工负责人必需亲临现场指挥监督探水工作。

加强作业点四周20米范围内瓦斯检查工作,只有在瓦斯浓度在0.8%以下或其他有毒有害气体浓度在规定的范围内才能进行正常施工作业。

8、探水人员要细心操作,并亲密观看钻进状况及煤壁变化状况。

发觉特别必需准时汇报或实行有效措施进行处理。

9、探水人员要依据钻进变化,作出正确推断,如钻进中钻杆突然感觉轻松或顺杆往外流水量增加,说明接近或打穿积水空区,这时绝不能抽出钻杆,应停止钻进,将钻杆固定,具体检查,监视水情,报告调度室处理。

10、沼气超限有害气体涌出时,应马上停止钻进,切断电源,加强通风,准时汇报。

11、各作业班必需把探水打钻的状况照实地填写在登记薄上,严格执行现场交接制度,探到设计规定的距离,阅历收后才可恢复掘进,当掘进到规定的超前距离时,必需停掘,再连续打钻探水。

12、探放水中发觉特别状况,应马上撤出探水作业人员以及接近受影响区域的人员。

并马上向矿值班领导报告。

放水时应有专人观看并在水沟中准时测定涌水量,并应加强探水地点通风,常常检查瓦斯浓度的变化。

副斜井拆除及安装供水管路安全技术措施

副斜井拆除及安装供水管路安全技术措施副斜井拆除及安装供水管路是在城市建设和改造中不可避免的一项工作。

但是,在进行这个过程中,需要采取一系列的安全技术措施和注意事项,才能避免安全事故发生。

1. 副斜井拆除1.1 拆除前准备工作在进行副斜井拆除之前,首先需要做好以下准备工作:1.制定详细的施工方案和施工计划,明确责任分工和工作流程。

2.设计合理的安全防护方案,包括施工现场的通风、防爆、防尘、防火等措施,对施工现场进行划分和隔离。

3.落实好安全防护用品,包括安全帽、防护眼镜、耳塞、手套等,并确保全部工人都佩戴齐全。

4.将水管路拆除并断开电源,并对周围人员进行安全排查,保证人员安全。

1.2 拆除过程中需要注意的安全事项1.严格控制施工现场的人员进出,避免不相关人员进入施工现场。

2.确保现场保持清洁和有序,杜绝施工材料乱放和机械车辆乱停等行为。

3.对施工现场进行常规检查和巡视,及时发现问题并解决。

4.对于需要使用焊接等操作的地方,必须进行必要的安全防范措施,严格遵守安全规程,并对有关人员进行专业培训和考核。

1.3 拆除结束后工作在副斜井拆除完毕之后,必须进行彻底的安全清理工作,确保拆除现场不会对周围环境和人员造成影响和危害。

2. 安装供水管路2.1 安装前准备工作在安装供水管路之前,需要进行以下准备工作:1.制定详细的施工方案和施工计划,明确责任分工和工作流程。

2.审查管道设计方案,保证设计方案符合国家和行业标准,并召开设计传达会。

3.制定施工技术方案,包括现场安全防护、土石方施工、管材熔接、通风防潮等要求。

4.做好人员培训,确保所有参与者具有相应的技能和知识。

2.2 安装过程中需要注意的安全事项1.检查管道的材料、规格、技术参数等,确保符合技术要求和安全标准。

2.确保现场保持清洁和有序,维护好施工机具和设备,及时清理施工现场上的垃圾和残留。

3.进行现场防火、防爆、防盗、防污染等措施,确保施工现场的安全。

副井筒整修风水管路电焊安全技术措施

副井筒整修风水管路电焊安全技术措施随着社会的发展和人们对生活品质要求的提高,建筑工程的规模和难度越来越大,副井筒整修风水管路电焊作为建筑工程中的一个重要环节,需要工作人员引起重视,采取一系列的安全技术措施,确保每一个工人的人身安全以及整个工程质量的保障。

1.提高安全意识在工程前期,工作人员应该全面了解该项目的设计方案,并根据实际情况进行具体细节的调整,同时还必须了解工程中存在的风险和安全问题。

在开工前,应该召开专业技术人员和工班长会议,进行具体的安全培训,提高全体工人的安全意识和防护意识。

2.合理的人员配置和安全防护措施副井筒整修风水管路电焊作业需要一定的技术水平和工作经验,需要专业的电焊工作人员来操作。

同时,为了确保施工安全和保证电焊操作的质量,需要根据工程的规模和难度配置足够的人手,以便在必要时进行互相监控和协作,完成工作的同时更好的保障人员的安全和整个工程的安全。

对于工作人员的安全防护,一定要配备口罩、手套、防护镜等安全防护用品,确保工人的人身安全。

同时,为了预防火灾事故和漏电风险,应该配备灭火器和漏电保护器等安全措施,以确保整个工作现场的安全。

3.细致认真的施工计划施工前,工作人员需要根据现场实际情况,制定详细的施工计划,明确工程进度和工作安排。

在施工过程中,要根据施工计划的要求,严格按照操作规程进行施工,不销超过程标准;对于施工中出现的问题,要及时通知技术部人员处理,确保工程进度的同时,更好的保障施工人员的安全。

4.工程质量的检查和验收工程完成后,进行整个工程的质量检查,进行质量验收。

除了进行施工的物理技术检测外,还需要进行安全性检查和安全评估,以确定整个工程的安全达到相应国家标准和行业标杆。

副井筒整修风水管路电焊属于高风险建筑工程,安全是我们必须要重视的问题,需要像上述措施一样,逐步升华,不断完善。

只有这样,才能在保障工程质量和提升工人安全意识的同时,真正的实现施工过程中的安全和健康。

副斜井拆除及安装供水管路安全技术措施

副斜井拆除及安装供水管路安全技术措施副斜井拆除及安装供水管路安全技术措施副斜井的拆除和安装供水管路是建筑施工过程中必须进行的基本工作之一。

但是,由于该工作的安全隐患较高,需要制定合理的工作方案并采取有效的安全措施,确保工作的顺利进行,并保障建筑施工工人的安全。

本文将从副斜井拆除和供水管路安装两个方面,结合工作现场情况,探讨有效的安全技术措施,以确保工作的安全进行。

副斜井拆除安全技术措施1. 制定合理的工作方案:在开始拆除副斜井前,应制定详细的工作方案,并由专业技术人员审核,以确保方案的合理性和安全性。

工作方案应考虑到拆除施工过程中可能出现的所有风险,如井内坍塌、落石、漏水等情况,并制定相应的应急预案。

2. 组织安全教育培训:在拆除施工前,应对拆除工人进行安全教育培训。

主要包括有关危险源的分析、操作规范、安全防护知识等内容,提高施工人员的安全意识和操作水平。

3. 确保井内通风:在拆除副斜井过程中,应注意井内通风情况,防止柴油机或其他机械设备产生有毒气体,造成施工人员身体的伤害。

对于较深的副斜井,应设置专门的通风设备,保证施工人员的安全作业。

4. 设计合理的支撑系统:在开始副斜井拆除作业时,必须先建立支撑系统,防止井壁坍塌。

支撑系统应由专业建筑师设计,并经专业技术人员的审核,以确保其完整性和支撑能力。

施工人员在执行工作时,应仔细遵守支撑系统的规定。

若发现支撑系统有松动或损坏的情况,应及时更换或修复。

供水管路安装安全技术措施1. 制定合理的工作计划:在开始安装供水管路之前,必须制定详细的施工计划,并经期待人员审核和批准。

工作计划应包括施工的时间、地点、施工队编号、联系方式等,以提高工作效率和保障施工人员的安全。

2. 组织安全教育培训:在安装过程中,必须对工作者进行安全教育,确保他们具备安全知识和领悟安全防护的重要性。

应对施工中可能出现的安全风险进行全面讲解,提高他们的自我保护意识和应急处理能力。

3. 管道安装:为保证安全,减少对现有居民的影响,安装供水管路时,应在预定的施工区域内进行,确保杜绝在其他地方放置水管等操作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

副斜井风水管路安全技术措施
(最新版)
Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0258
副斜井风水管路安全技术措施(最新版)
一、工程简况:
为满足矿井安全生产需要,决定在副斜井架空车梁东面敷设两趟管路,一趟为压风管路,一趟为静压水管路。

两趟管路均为108mm 无缝钢管。

为保证此项工程安全顺利完成,特制定此项安全技术措施,望参加此项工作人员认真贯彻、学习。

二、安装内容:
风、水管各1趟,每趟900m;
三、施工时间:2011年月日--2011年12月25日
四、施工组织
施工总负责:罗章记
施工现场负责人:王金峰高德安
安装工人:人
五、施工前的准备
(一)技术准备
准备好安装施工图纸(包括安装图、吊挂、固定方式图、施工现场示意图、避灾路线图等)规范、标准;并组织施工人员熟悉图纸,将安装质量要求及安全事项交待清楚。

(二)主要工器具、材料准备
坡度尺、气割工具(氧气枪一把、氧气、乙炔各一瓶、氧气绳1套、压力表)、倒链、铁锤、撬杠、活扳手、起吊钢丝绳套、线坠、钢板尺、卷尺、起吊钢丝绳、平台架、固定螺栓、吊挂卡兰、卡兰螺栓等。

(三)安装前的验收检查内容
1、巷道情况,是否具备安装条件。

2、猴车梁固定情况,是否有松动现象,如有松动应首先加固。

3、查看运输线路,是否存在障碍物。

六、施工工序及质量要求
(一)运输方式
1、管路运输采用双花车链接进行运送。

前面车开口朝下,后面车开口朝上,中间使用26mm钢丝绳将两辆花车进行链接。

前面花车使用主提升钢丝绳进行链接,并附有保险绳。

将管子装入车内,确认安全后方可缓慢入井,行驶速度不超过1m/s。

2、运送到位后使用人工对接,首先使用绳子将管子进行捆绑,另外一头固定在就近的道轨上面。

以备发生管子滑坡。

再使用手动葫芦将管子进行起吊。

吊挂到位后使用挂钩将管子进行固定,并进行对接。

对接完成后并确认固定牢固人员方可缓慢松手。

管子对接完成固定后采用U型螺丝固定在驾空人车梁上,将捆绑在管子上面的绳子拆除掉,捆绑下一根管子,进行再次对接。

(二)施工方法及步骤
1、根据管路安装的实际情况确定固定位置,打好起吊眼以便为安装管子起吊工作做准备。

此项任务需要开拓队进行打眼。

2、管路的安装
(1)、将管路运输到安装位置。

(2)、管子运到位后,信号工与车房联系定车,同时利用箕斗
辅助插销,用卡轨阻断器将最后一辆材料车固定在道轨上。

(3)、施工人员登高作业必须使用保险绳,另一头与就近的固定物体链接,用以保证施工人员的人身安全。

(4)、安装前首先在对接管子的中心处打眼,打眼完成后在钻眼内装入两支锚固剂,后将锚杆打入钻孔内,外露部分不大于100mm,上紧锚杆螺丝后丝距不低于50mm。

固定完成后准备管子起吊工作,首先使用钢丝绳将管子中间处进行捆绑,在使用手动葫芦进行起吊,起吊管子时,钢管两端分别采用粽绳固定,现场施工人员用绳子控制管路方向,此项作业为防止管子滑落伤人,
(5)、管子运送到位后,将管子固定在架空车梁下方(固定方向随架空车梁的高低进行调节),固定完成后使用氧气并排横割4个螺丝眼。

用U型卡子将管子与架空车横梁进行紧固连接。

(6)、将管子与上一节管子进行对接,并保证不能有左右、上下偏差,防止管子对接不成功或对接完成后管子口漏水。

(7)、最外面一根管子具体固定在架空车梁中间灯线以东400mm 左右处。

(8)、当班完成工作后,拆除管路安装中所用的临时施工设施,防滚设施,并清理施工现场。

(三)施工技术要求
管路安装技术要求
1、管路所有附件、闸阀等入井前要经过机电科验收合格后方可入井,确保各附件完好,质量合格以保证顺利安装。

2、管路安装时必须挂中线沿直线安装,安装时确保管路平、直、稳固。

各连接卡子必须连接紧固,且卡子方位必须统一,确保不漏风、不漏水。

3、管路安装必须符合下列要求
(1)压风管子每隔50米加一个三通(φ25球阀一个,φ16球阀一个,2寸法兰球阀一个)主要用于副井维修使用;静压水管子每隔50米加一个三通(一个φ25球阀,一个φ16球阀)主要用于副斜井降尘使用。

(2)管路外面距中心线不超过400mm。

(3)管路的水平度与腰线应保持平行,误差不大于50mm。

(4)管子与架空车横梁必须用U型丝进行加固。

(5)管子敷设时一定要按照管子敷设有关图纸严格施工。

4、打眼施工时必须按要求施工,副斜井口至井底每两根架空车横梁,上下500mm顺序打两个钻孔,用于对管子起吊并进行加固使用。

5、由机电队提供固定管子配件尺寸及图纸,需机修厂配合加工
6、打眼时眼孔距离一定要分步均匀,防止挂钩进行紧密碰壁。

7、安装挂钩深度不能低于1m安装挂钩时先用锚固剂填满钻孔,再将钻杆加工成的挂钩嵌入到里面。

8、管子对接工作前必须指定专门针对此项工作的管子安装图、并标明管子的具体吊挂方式以及固定方式图。

七、安全保证措施
1、施工前,首先应对施工时所用器具进行检查,严禁使用不合格器具。

2、施工人员必须随身携带保险带,并将另一头固定在固定物体上面(架空车横梁上面)防止人员滚坡。

3、井上、下起吊管路时,所用钢丝绳套必须确保6倍以上安全系数;并且由队部骨干带班亲自指挥。

4、安装前,提前察看运输路线,清除障碍物。

5、行驶途中严格按照绞车信号“一停、二上、三下、”标准执行,其他信号均视为停车信号。

6、由运输队配合,井筒内严禁行人,在箕斗运送管子到位后,副井井底梯子道应立即升起,没有得到许可不得落下。

7、斜坡使用电焊气割时,应制定专项措施并严格按照措施作业;
8、由当班安检员负责进行安全检查。

9、主提升箕斗上下必须设防滚篦子,搭设距离不能超过主提升箕斗50m范围内。

10、施工前,必须对施工地点接上信号及电话,保证施工地点能随时与其他地点联系(100m信号线、100m电话线)。

八、文明施工:
当班施工完成后必须对现场卫生进行清理,不准留下螺丝、螺丝帽、工具以及铁丝等物品。

九、附件:
1、风水管路安装示意图。

2、避灾路线图。

XXX图文设计
