北工大桥下部构造冬季施工方案

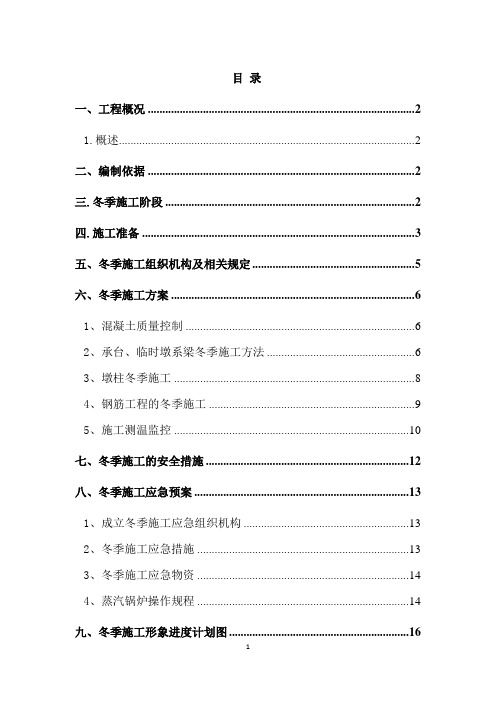

目录一、工程概况 (2)1.概述 (2)二、编制依据 (2)三.冬季施工阶段 (2)四.施工准备 (3)五、冬季施工组织机构及相关规定 (5)六、冬季施工方案 (6)1、混凝土质量控制 (6)2、承台、临时墩系梁冬季施工方法 (6)3、墩柱冬季施工 (8)4、钢筋工程的冬季施工 (9)5、施工测温监控 (10)七、冬季施工的安全措施 (12)八、冬季施工应急预案 (13)1、成立冬季施工应急组织机构 (13)2、冬季施工应急措施 (13)3、冬季施工应急物资 (14)4、蒸汽锅炉操作规程 (14)九、冬季施工形象进度计划图 (16)一、工程概况1.概述辽阳市太子河北工大桥工程横跨太子河,该区域处于温带半湿季风气候区,其特点为冬季盛行西北风,夏季盛行东南季风,温度变化较大,四季冷暖干湿分明。

工程全长844.67m,由桥梁、引道两部分组成,桥梁部分分五联,其中西侧一联为3×45=135m,中间三联3×3×50=450m,东侧一联3×45=135m。

根据2010年度整体施工进度计划,本年度冬季施工重点在于4#、5#墩所有承台共8个(C30混凝土940m3); 4#墩、5#墩柱浇筑4m高度;完成2#墩4个墩柱;完成7-1#、7-2#墩柱;完成8-4#墩柱(C40混凝土700 m3);3#墩~6#墩间临时支撑灌注桩共26根(C20混凝土676 m3);临时墩系梁12条(C25混凝土326 m3)。

二、编制依据根据本施工区段的地质情况和工程设计施工图,参考相关的文件、国家及建设部现行施工规范、工程质量检验评定标准、试验规程、安全规程,批准实施的施工组织设计,以及相应的法律和法规。

(1)《北工大桥施工设计图纸》(2)《城市道路设计规范》(3)本标段设计文件及业主、设计、监理单位下发的相关文件;(4)《公路桥涵施工技术规范》JTJ041-2000D等交通部、建设部关于冬季施工的有关规定。

北工院CFG桩设计方案及施工组织设计

北工院CFG桩设计方案及施工组织设计

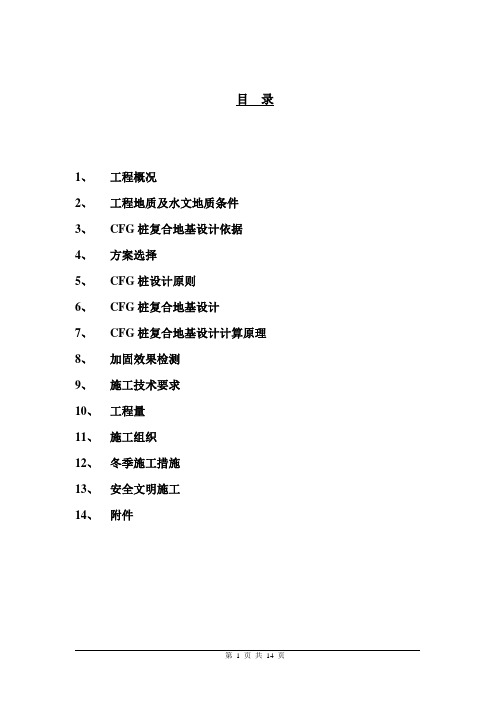

目录1、工程概况2、工程地质及水文地质条件3、CFG桩复合地基设计依据4、方案选择5、CFG桩设计原则6、CFG桩复合地基设计7、CFG桩复合地基设计计算原理8、加固效果检测9、施工技术要求10、工程量11、施工组织12、冬季施工措施13、安全文明施工14、附件1、工程概况北京工业职业技术学院教学综合楼工程,位于石景山区南宫北京工业职业技术学院院广场北侧。

建筑面积28491.17m2,由地下2层车库及地上12层教学综合用房组成,梁板式筏基,框剪结构。

设计标高±0.00相当于绝对标高113.2m,建筑总高度49.3m(含屋顶机房),基底标高-9.6m。

底板持力层为粉质粘土④层,④层承载力标准值为180 Kpa;根据设计要求,基础持力层承载力不满足设计要求,要求进行地基处理,地基处理后承载力特征值应大于300Kpa,最终沉降量小于50㎜,整体倾斜均<0.003。

沉降后浇带施工完毕后,主楼与G轴上柱的沉降差≤0.002L。

地基处理主要参数如下表:2、工程地质及水文地质条件2.1工程地质条件根据《北京工业职业技术学院综合教学楼岩土工程勘察报告》该地层大体分为人工堆积层、新近沉积层、和第四纪沉积层。

场地地层按自上而下的顺序描述如下:人工堆积层:①层粘质粉土填土:杂色,稍松~中密,稍湿,以粉质粘土、粘质粉土为主,含有少量砖渣、灰渣。

本层厚度0.50 m。

新近沉积层:②层粘质粉土、粉质粘土:褐黄色,中高压缩性。

湿~饱和。

本层厚度1.80 m。

③层碎石角砾:杂色,低压缩性,湿。

本层厚度3.0 m。

④层粉质粘土、粘质粉土:褐黄色,中低压缩性,饱和。

⑤层碎石角砾:杂色,中压缩性,湿。

D一般40—60mm,D大为300mm,中粗砂及粉土充填,含量25%--30%,级配好,呈棱角、次棱角状。

⑥层粉质粘土:褐黄色,可塑~硬塑,饱和,含氧化铁。

本层厚度2.4 m~5.1m。

⑦层碎石:杂色,密实,湿,D一般30—60mm,D大为200mm,中粗砂及粉土充填,含量25%--30%,级配好,呈棱角、次棱角状。

京北工业大学本科冬季施工方案

京北工业大学本科冬季施工方案

北京工业大学实验楼工程冬季施工方案编制:审核:目录1、编制依据 (2)2、工程概况及冬季施工内容 (2)3、施工安排 (3)4、施工准备 (3)5、分项工程冬期施工方法及注意事项 (5)6、冬期施工质量保证措施 (12)7、冬期施工安全注意事项 (13)8、越冬工程维护 (14)1、编制依据1.1、北京工业大学实验楼工程施工图纸1.2、《建筑工程冬期施工技术规程》JGJ104-20111.3、《混凝土结构工程施工质量验收规范》GB50204-20111.4、《地下防水工程质量验收规范》GB50208-20111.5《建筑工程施工质量验收统一标准》GBJ50300-20011.6、《建筑地基基础工程施工质量验收规范》GB50202-20021.7、北京公司2012年度《冬期施工技术措施》1.8、北京工业大学实验楼工程施工组织设计2、工程概况及冬季施工项目2.1工程概况北京工业大学实验楼工程,工程地址位于北京市朝阳区平乐园100号,北京工业大学南校区东北角,施工现场在校园内,与南侧软件学院等教学楼紧邻,西侧为校区运动场所,东侧为东四环主路。

建设单位为北京工业大学,资金来源由政府财政投资建设。

北京工业大学实验楼工程由环能学院、生命学院、材料学院组成,总建筑面积47601㎡,地下二层,地上部分7层,地下二层4.5m、地下一层5.1m,一层6.0m, 二层至七层4.5 m,机房层4.41m。

2.2冬期施工时间确定根据建筑工程冬期施工技术规程的有关规定,根据本地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,北京市于一般于11月15日前后进入冬期施工,当室外日平均气温连续5天稳定高于5℃即进解除冬期施工,一般3月15日解除冬期施工。

2.3冬期施工项目根据施工组织设计部署及工程实际进度情况,本工程需进行冬期施工的工程项目包括:车库坡道、门厅土方开挖;车库坡道基础底板、底板防水、砖砌导墙、及地下结构施工;门厅基础、地上一层结构施工;结构实验室部位1-5层主体结构;北楼机房层及女儿墙结构;以上结构施工主要包括钢筋工程、模板工程、混凝土工程;二次结构加气块墙体砌筑工程;如本工程局部施工项目实际已过冬期施工日期为正常施工的,除冬季施工采取的必要措施取消外,其他施工方法及技术质量安全等措施仍按本方案执行。

河北工程大学施工组织课程设计

河北工程大学施工组织课程设计

邯郸市某学校7#集体宿舍楼(施工组织设计)学校:河北工程大学学院:土木工程学院专业:土木工程班级:13级土木(3)班姓名:888学号:*********老师:***目录第一章工程概况1.1 工程建设情况---------------------------------------------------3 1.2 工程施工情况---------------------------------------------------3第二章施工部署2.1项目组织机构------------------------------------------------------------------------------4 2.2施工目标------------------------------------------------------------------------------------5 2.3总体施工顺序----------------------------------------------------6 2.4划分施工段------------------------------------------------------6 2.5总的施工进度安排------------------------------------------------7第三章主要分部分项工程施工方案3.1地基基础工程----------------------------------------------------7 3.2主体结构--------------------------------------------------------8 3.3 屋面工程-------------------------------------------------------12 3.4装饰装修-------------------------------------------------------13第四章施工进度计划4.1划分施工过程---------------------------------------------------14 4.2工程量的计算---------------------------------------------------15 4.3计算劳动量-----------------------------------------------------19 4.4确定各施工过程的施工天数---------------------------------------19 4.5编制施工进度计划的初始方案-------------------------------------19第五章施工准备与资源配置计划5.1 施工准备-------------------------------------------------------20 5.2 资源配置-------------------------------------------------------21第六章施工平面图布置6.1 施工现场平面管理-----------------------------------------------20 6.2 塔吊的选择-----------------------------------------------------23 6.3 临时设施数据---------------------------------------------------23 6.4 施工现场排水---------------------------------------------------24 6.5 施工生活用水---------------------------------------------------25 6.6 现场电源布置---------------------------------------------------25第七章主要技术组织措施7.1 季节性施工-----------------------------------------------------25 7.2 雨期施工措施---------------------------------------------------25 7.3 各分项分部工程的注意事项---------------------------------------26 7.4 质量保证技术措施-----------------------------------------------267.5 安全保证技术措施-----------------------------------------------27 7.6 文明施工措施---------------------------------------------------28 7.7 成本管理及降低成本措施--------------------------------------------------------------28 7.8 环境保护措施---------------------------------------------------29 7.9 消防保卫措施-----------------------------------------------------------------------------29第八章参考文献----------------------------------------------30邯郸市某学校7号宿舍楼施工组织设计第一章工程概况1.1工程建设情况1、基本概况1.2工程施工概况(1)建筑设计特点:总建筑面积2142.8㎡,采用砖混结构,功能为学生宿舍楼,外立面无特殊要求,各房间的开间为3.3m和进深为5.7m。

北建工施工组织课程设计

北建工施工组织课程设计

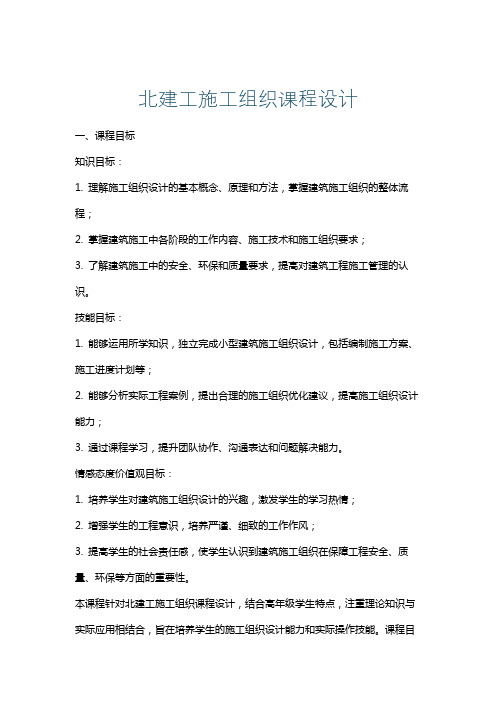

北建工施工组织课程设计一、课程目标知识目标:1. 理解施工组织设计的基本概念、原理和方法,掌握建筑施工组织的整体流程;2. 掌握建筑施工中各阶段的工作内容、施工技术和施工组织要求;3. 了解建筑施工中的安全、环保和质量要求,提高对建筑工程施工管理的认识。

技能目标:1. 能够运用所学知识,独立完成小型建筑施工组织设计,包括编制施工方案、施工进度计划等;2. 能够分析实际工程案例,提出合理的施工组织优化建议,提高施工组织设计能力;3. 通过课程学习,提升团队协作、沟通表达和问题解决能力。

情感态度价值观目标:1. 培养学生对建筑施工组织设计的兴趣,激发学生的学习热情;2. 增强学生的工程意识,培养严谨、细致的工作作风;3. 提高学生的社会责任感,使学生认识到建筑施工组织在保障工程安全、质量、环保等方面的重要性。

本课程针对北建工施工组织课程设计,结合高年级学生特点,注重理论知识与实际应用相结合,旨在培养学生的施工组织设计能力和实际操作技能。

课程目标具体、可衡量,为后续教学设计和评估提供明确依据。

在教学过程中,教师应关注学生的学习进度,及时调整教学策略,确保课程目标的实现。

二、教学内容1. 施工组织设计基本原理:包括施工组织设计概念、施工组织原则、施工组织方法等;教材章节:第一章 施工组织设计概述2. 施工组织设计内容与程序:介绍施工组织设计的具体内容、编制程序及各阶段工作要求;教材章节:第二章 施工组织设计内容与程序3. 施工进度计划编制:学习施工进度计划的编制方法、技巧及应用;教材章节:第三章 施工进度计划4. 施工技术与组织措施:探讨施工过程中的技术要求、组织措施及安全防护;教材章节:第四章 施工技术与组织措施5. 施工资源与费用管理:分析施工过程中资源需求、配置及费用控制方法;教材章节:第五章 施工资源与费用管理6. 施工组织设计实例分析:通过实际工程案例,分析施工组织设计的优化方法与策略;教材章节:第六章 施工组织设计实例分析7. 施工组织设计实践:结合课程设计,让学生独立完成小型建筑施工组织设计;教材章节:第七章 施工组织设计实践教学内容依据课程目标制定,注重科学性和系统性。

北方工业大学毕业设计论文(造福下届 仅供参考哦)

北方工业大学毕业设计论文(造福下届 仅供参考哦)

北方工业大学毕业设计论文1 绪论1.1 选题背景该毕业设计方向为施工组织设计。

施工工组织设计作为指导施工全过程各项活动的技术经济的纲领性文件,是保证施工过程能够有序、高效、科学地进行的关键。

近年来,随着我国的经济的快速增长,建筑行业得到全面高速的发展,同时,信息技术在工程项目中已起到越来越大的作用。

重视利用高新技术,全面改进传统的施工组织设计编制方法,逐步实现施工信息自动化、施工作业机器化、施工技术模块化和系统化,是企业能在激烈的行业竞争中立足的关键。

1.2 选题的目的本次设计题目为道义碧桂园西区5#楼施工组织设计,选择设计此项工程的施工组织,目的在于:1.通过对此项工程施工组织设计的编写,熟悉工程施工的先后顺序,锻炼自己在施工进度计划安排、施工技术方案编制、人材机等资源配置施的能力。

2.熟悉工程量计算方法,提高施工平面图设计、绘制进度图表等方面的能力,巩固所学的理论知识,进一步提高自己的综合运用能力。

3.熟悉相关设计规范和法规,力争使施工方案做到技术成熟、质量保证、经济合理、措施到位,使施工组织设计在施工中真正起到指导施工的作用。

4.提高运用理论知识和基本技能、分析和解决实际问题的能力,熟练应用CAD绘图软件和office办公软件,为将来的工作打下良好的基础。

1.3 研究范围选择施工组织设计课题,主要研究的内容有工程概况及特点分析、施工方案选择、编制施工进度计划、施工准备工作计划、劳动力、施工机械、运输设备、主要建筑材料、构件和半成品的需要量计划,用以解决供应问题、施工平面图设计、主要技术经济指标等方面。

1.4 本课题主要解决的问题本课题依据工程概况及特点分析,主要是解决施工方案及技术措施的问题。

其结合可供投入的各项资源情况,全面部署施工任务,确定施工总顺序和流向,选择主要工种工程的施工方法和施工机械,确定各部分项工程的施工顺序。

2 工程概况2.1 总体简介道义碧桂园西区5#楼总体概况见表2.1。

北方工程模板施工方案

模板施工方案一、施工准备1、技术准备项目部组织技术、质量、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点2、材料及主要机具:(1)竹胶合板:规格为:2440×1220×11mm,材料进场时要检验胶合板厚度。

(2)支撑系统:Ø48脚手管、U托、木龙骨(龙骨规格:50×100mm;100×100mm),长4m,要求过压刨,薄厚一致。

(3)工具:铁木榔头、活动(套口)扳手、水平尺、钢卷尺、轻便爬梯等。

二、构造要求及技术措施1.模板的设计原则及要求(1)基本要求模板必须尺寸准确,板面平整;具有足够的承载力、刚度和稳定性,能可靠地承受新浇筑混凝土的自重和侧压力,以及施工荷载;构造简单,装拆方便,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求。

在满足塔吊起重量要求、施工便利和经济的条件下,应尽可能扩大模板面积、减少拼缝。

(2)模板要有计算、有措施、有方案依据新浇筑混凝土的自重或侧压力及施工荷载的有关数据和标准计算,确定模板体系、措施和施工方案。

(3)关键部位模板的技术要求除整体的配模要求外,模板设计的重点应放在阴阳角接口、楼层间过渡节点、底部节点、门窗洞口、梯井筒等一些特殊部位的模板设计上,以保证洞口方正,尺寸准确、层间过渡自然。

模板设计中还应注意各种接缝的处理,做到不变形、不跑位、不胀模、不漏浆。

对于墙柱模板在配模过程中还应注意穿墙螺栓的布置,应与模板背楞的刚度相配合,特别注意其与上、下口及门窗洞口处间距不宜过大,避免胀模及漏浆的现象。

(4)模板的堆放①模板应面对面堆放,堆放场地应平整,模板按计算的自稳角放置;②模板清理必须及时将粘结的混凝土块剔除干净,表面浮砂和灰尘清扫干净;2、模板体系的选用(1)楼板采用光面竹胶合板,木龙骨组成。

(2)采用竹胶合板大模拼装,满堂架加固措施的施工方法。

(3)支撑:采用钢管脚手架支撑体系,具有装拆方便、快捷、省工省料的特点,支撑下要加垫木方,支撑立杆根据放线确定并上下层对齐搭设,确保受力均匀合理。

工业大学教工住宅楼工程栋施工组织设计

目录第一章编制说明 (1)1.1编制依据 (1)1.2编制范围 (1)第二章工程概况 (2)2.1工程概况 (2)2.1.1 说明 (2)2.1.2 工程特点 (2)2.1.3 地质条件 (2)2.2工程特点 (3)第三章施工部署 (3)3.1工程目标 (3)3.1.1 工程质量目标 (3)3.1.2 安全与文明施工目标 (3)3.1.3 工期目标 (3)3.2施工总体设想 (4)3.3施工总流程图 (4)第四章施工现场的组织与管理 (4)4.1施工组织机构及人员配备 (4)4.2管理职责 (4)4.2.1 项目经理职责 (4)4.2.2 项目副经理职责 (5)4.2.3 项目总工程师 (6)4.3工程部职责 (6)4.3.1 物资部职责 (6)4.3.2 质量安全部职责 (7)4.3.3 经营部职责 (7)4.3.4 办公室职责 (8)4.4施工现场管理内容 (9)4.4.1 施工现场组织管理 (9)4.4.2 施工现场的场容管理 (9)4.4.3 施工现场的安全管理 (10)4.4.4 公共关系处理 (10)第五章施工总平面布置 (11)5.1施工总平面布置设想 (11)5.1.1 施工现场条件 (11)5.1.2 施工平面图的设置原则 (11)5.2施工现场布置 (11)5.2.2 办公设施及生活大临 (11)5.2.3 施工道路及场地排水 (12)5.2.4 施工用水 (12)5.2.5 施工用电 (12)5.2.6 现场垂直运输 (12)5.2.7 现场维护 (12)5.2.8 现场通讯 (12)第六章施工总进度计划 (12)第七章主要分部分项工程施工方案 (13)7.1基础工程 (13)7.1.1 土方开挖 (13)7.1.2 施工降排水 (14)7.1.3 钢筋加工绑扎 (14)7.1.4 模版工程 (17)7.1.5 砼工程 (17)7.1.6 回填土工程 (20)7.2主体工程 (21)7.2.1 总体安排 (21)7.2.2 施工部署 (22)7.2.3 主楼结构施工工艺流程 (22)7.2.4 钢筋工程 (22)7.2.5 模版工程 (25)7.2.6 砼工程施工 (27)7.2.7 砌体工程 (28)7.2.8 施工脚手架 (34)7.2.9 沉降观测 (36)7.3屋面工程 (36)7.3.1 施工要点 (36)7.3.2 成品保护 (37)7.3.3 操作要求 (37)7.4门窗工程 (38)7.4.1 塑钢窗施工 (38)7.4.2 胶合板门安装 (39)7.5楼地面工程 (39)7.5.1 防滑地砖楼地面 (39)7.5.2 防滑地砖铺贴 (40)7.6主要装饰工程 (41)7.6.1 外墙面 (41)7.6.2 内墙涂料墙面 (42)7.6.3 花岗岩饰面 (43)7.6.4 油漆工程 (44)7.7水电安装工程 (45)7.7.2 电气安装工程 (49)第八章主要施工机械及材料进厂计划 (53)8.1主要施工机械进厂计划 (53)8.2主要材料进厂计划 (53)第九章劳动力配备计划 (53)第十章确保工程质量的技术组织措施 (54)10.1质量承诺 (54)10.2组织管理方面 (54)10.3质量控制方面 (54)10.4质量保证措施 (55)10.5保证工程质量的具体措施 (57)10.5.1 加强技术管理 (57)10.5.2 加强组织和制度管理 (57)10.5.3 质量控制措施 (58)10.5.4 土建施工质量保证措施土建施工质量保证措施 (58)第十一章对住宅工程“壳、漏、渗、堵”等通病的预防措施 (64)11.1对地下室基础砼裂缝渗漏水的预防 (64)11.2对施工缝渗漏水的预防 (64)11.3对变形缝、渗水的预防 (65)11.4对防水层空鼓、裂缝的预防 (65)11.5对主体工程主要渗漏部位的预防 (65)11.6对地面面层不规则裂缝的预防 (66)11.7对地面空鼓的预防 (67)11.8对水泥踢脚板空鼓、裂缝的预防 (67)11.9对地漏地面倒泛水的预防 (68)11.10对门、窗关闭渗水的预防 (68)11.11对砖墙、砼基层抹灰空鼓、裂缝的预防 (68)11.12对纸筋灰抹灰面起泡、开花、有抹纹的预防 (70)11.13对混凝土顶板抹灰空鼓、裂缝的预防 (70)11.14对外墙面砖空鼓、脱落的预防 (71)11.15对山墙、女儿墙部位漏水的预防 (71)11.16对排水管道堵塞的预防 (72)11.17对室内电线漏电的预防 (72)第十二章确保安全的技术组织措施 (73)12.1新建标题 (73)12.2安全保证体系和现场安全管理流程图 (73)12.3安全管理内容 (74)12.3.1 前期安全工作 (74)12.3.2 安全管理负责人 (74)12.3.3 安全技术措施 (74)12.3.5 机械、机具、电气设备的安装和使用 (74)12.3.6 电气安全保护和防火安全 (74)12.3.7 施工中的专项安全技术交底 (75)12.3.8 现场日常安全管理 (75)12.3.9 施工现场的安全过程控制 (75)12.4安全施工过程控制措施 (76)12.4.1 基础施工阶段的安全措施 (76)12.4.2 结构施工阶段的安全措施 (76)12.4.3 装饰施工阶段的安全措施 (77)12.5突发事件应急措施 (77)第十三章保工期的技术组织措施 (77)13.1组织保证 (77)13.2制度保证 (78)13.3施工工期保证计划 (78)13.4经济手段保证 (79)13.5作风保证 (79)13.6新技术保证 (80)13.7装备保证 (80)13.8准备工作保证 (80)第十四章确保文明施工、环保的技术组织措施 (80)14.1文明施工目标 (80)14.2组织管理措施 (80)14.3现场文明标化管理网络 (81)14.4确保文明施工的管理措施 (81)14.4.1 场容场貌管理 (81)14.4.2 临时道路的管理 (81)14.4.3 办公区域、生活区域的管理 (82)14.4.4 治安管理措施 (82)14.5环境保护措施 (83)第十五章承包管理、协调、配合施工措施 (83)15.1承包管理模式 (83)15.2与业主的配合、协调措施 (83)15.3对设计院、监理单位的协调配合措施 (84)15.4对电梯、动力、通讯等专业安装单位的协调配合管理 (84)15.5与周边环境的协调措施 (85)15.5.1 与周边居民的协调措施 (85)15.5.2 与当地各级管理部门的协调措施 (85)15.5.3 对道路、管线及建构筑物的保护措施 (86)第十六章季节性施工技术组织措施 (87)16.1总体要求 (87)16.3冬季施工技术措施 (87)16.3.1 砌筑工程 (87)16.3.2 混凝土工程 (88)16.3.3 抹灰工程 (88)16.3.4 夜间施工技术措施 (88)第十七章新技术、新材料、新工艺的应用 (89)第一章编制说明1.1 编制依据1、【梦龙morrowsoft】大学2000型教工住宅工程招标文件2、【梦龙morrowsoft】大学2000型教工住宅工程施工图:【梦龙morrowsoft】大学38#教工住宅楼建筑施工图【梦龙morrowsoft】~【梦龙morrowsoft】【梦龙morrowsoft】大学38#教工住宅楼结构施工图【梦龙morrowsoft】~【梦龙morrowsoft】【梦龙morrowsoft】大学38#、39#教工住宅楼工程地质勘察报告。

施工组织设计(北装)

目录第一章综合说明第二章编制依据第三章工程概况一、工程简介二、工程特点:第四章施工组织理念第五章施工组织管理机构第六章总体部署原则第七章施工准备第八章劳动力安排第九章施工进度计划第十章进度计划保证措施一. 进度计划保证措施原则二. 保证工程进度的组织措施第十一章施工安全管理措施一.安全保障管理体系二.安全生产管理原则三.施工现场安全保证措施四.施工机械管理规定五.施工临时用电管理规定六.环境保护措施第十二章对客户的服务承诺一服务目标:二服务标准三服务守则:结束语第一章综合说明本施工组织设计是根据工程招标文件和甲方提供设计的施工平面图纸,并结合本工程施工现场勘察情况指定的实施方案。

本文共分十二个章节主要内容有本工程的施工部署;劳动力安排、、施工进度计划;主要施工方案、以及安全文明施工、环保措施等。

其中本工程的现场管理、施工方案、工期和安全是主要内容,在文中进行了详细的论证和叙述。

本施工组织设计是指导本工程施工过程中技术、质量、安全文明施工和组织管理等的各项过程的综合性文件,对于保证本工程施工的顺利进行,实现成本预期的进度、质量、安全、消防管理、文明施工及环境保护、成本管理等目标具有重要的指导意义。

第二章编制依据第三章工程概况一、工程简介1.工程名称:搅拌楼杂物清理和拆除工程。

2.工程地点:北京市昌平区马池口念头火车站西1000米。

3.工程规模:工程拆除建筑面积1000平方米4.工程招标内容及范围:本次招标范围1~5 层)室内拆除顶棚、地面、隔断墙、门、窗、暖气、管道等内容。

二、工程特点:1本工程所处地理位置南临马路北靠厂房,给拆除和清理带来不便。

2.室内层高平均4米,檐高22米。

3.从施工内容上看,为多工种多专业穿插施工, 工期紧,任务重,质量要求高。

这给工程的协调管理造成的一定难度。

4.本工程需要回收物资材料较多,不宜乱拆乱放,浪费人工5.本工程计划工期10天,以建设方要求为准。

第四章施工组织理念一、在满足工程质量与工期要求的前提下,根据本工程的具体情况,重点抓好四点,即“优质、高效、安全、文明”,确定本工程施工方案原则为:二、组建项目经理部,实行项目经理责任制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章、编制依据5、主要标准图集表1-56、主要标准表1-67、其他表1-7第二章、工程概况1、工程简介表2-12、建筑设计概况表2-23、结构设计概况表2-34、专业设计简介表2-45、工程现场状况北方工业大学留学生公寓及学生食堂工程位于北方工业大学东南校区内,西侧为学生操场,操场多半可用于施工用地,施工场区相对较宽广。

6、工程特点、难点1、工程位于北方工业大学院内,为了保证在校学生的正常学习与生活,施工时要充分考虑降低扬尘、噪声等现场文明安全施工措施。

2、工程基础底标高变化较多,施工时选派有经验且富有责任心的专职测量员,并配备先进齐全的测量仪器,认真复核每个区域的每个标高,避免出现差错。

3、工程内外装修形式多样,功能各异,特别是演播室等房间,有严格的声学要求。

4、工程工期较紧,横跨冬、雨季,解决好季节性施工是工程顺利竣工的重要保障。

第三章、施工部署1、项目管理目标1.1、质量目标确保北京市建筑结构“长城杯”,达到北京市竣工“长城杯”标准。

1.2、工期目标计划2005年5月15日开工,2006年4月11日工程竣工,总工期332天,比要求工期提前8天。

1.3、文明安全施工目标杜绝死亡事故,确保“北京市建筑工程文明安全工地”。

1.4、现场环境管理目标严格贯彻GB/T24001环境管理体系,创造绿色生态环境、建设人文施工现场。

2、施工组织管理机构2.1施工组织机构项目经理部领导班子由项目经理、书记、主任工程师及副经理,主管技术、质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指挥,协调、决策重大事宜。

具体事务处理由六个职能部门组成的办事机构进行,六个职能部门分别是工程部、技术部、安保部、器材部、预算部、综合办。

根据组织机构图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,所有岗位各行其职。

(详见组织机构图)2.2职能分工及职责项目经理部六大职能部门,分述如下:⑪工程部负责制定落实生产计划,完成工程量的统计,组织实施现场各阶段的平面布置,生产计划、安全文明施工及劳动力、工程质量等各种施工因素的日常管理。

⑫技术部编制和贯彻施工组织设计、主要施工方案,组织进行技术交底,技术培训,办理工程变更洽商、汇集整理工程技术资料,组织材料检验和施工试验,检查监督工程质量,调整工序矛盾,并及时解决施工中出现的一切技术问题。

⑬安保部负责施工安全的监控包括现场的安全监督、安全交底、工人安全培训、安全保证资料的收集整理。

⑭器材部负责编制物资采购计划及采购工作,负责进场物资的验收、保管、发放工作,工程实体材料报验、资料收集、上报,周、月物资统计、成本盘点等。

⑮预算室负责编制工程报价、决算、工程款回收、日常财务管理、工程成本核算、资金管理、分包合同管理等工作。

⑯综合办负责项目计算机、人事、保卫、对外宣传、后勤事务的管理工作,监督检查ISO-9002实施情况,负责现场食宿管理工作。

3、任务的划分及劳务队伍的安排3.1总包合同范围的任务总承包范围:土建、给排水、卫生洁具、消火栓系统、水喷淋系统、通风空调系统、人防通风系统、变配电、动力、照明、防雷接地、电梯、有线电视、火灾自动报警及广播系统、保安监视、综合布线等等。

3.2总包组织内分包的任务表3-13.3总包组织外分包的任务表3-24、施工组织协调为了确保工程工期、质量、安全、降低成本目标的实现,建立以下制度,把各方的工作组织协调好。

4.1制定设计交底和图纸会审制度在开工前,项目工程部、技术部、器材部人员核对图纸,参加由业主组织的图纸会审、设计交底会,会中确定的内容形成第一份施工文件,确保工程顺利开始。

由总包方及时组织二次设计方对施工方的设计和图纸交底。

4.2建立周例会制度在每周固定时间召开由监理主持的四方(业主、设计、监理、总包)周例会,商讨一周的工程施工和配合情况,解决问题。

每周固定时间召开项目部生产例会,由项目各部门管理人员参加,总结上周工作情况,布置下周工作。

4.3制定专题讨论会议制度遇到较大问题时,业主、设计、监理、总包、有关分包方集中到一起,商讨解决。

此专题讨论会不定时召开。

4.4制定考察制度:根据ISO9002体系管理要求,项目的分承包方、分供方要三家以上参与竞争,因此,总包方组织三方(业主、监理、总包)共同对主要分承包方、分供方进行考察,经过货比三家,综合评比,最终选定合格、满意的分承包方和分供方。

4.5协调场外工作4.5.1项目部设专人联系,协调场外工作。

4.5.2经常征求周围街道和居委会的意见,合理调整和安排现场的施工计划,确保施工不扰民。

4.5.3与消防、环保、城管部门及当地派出所取得联系,及时办好各种证件,把施工纳入法制化、合理化轨道。

5、施工部署总的原则、顺序5.1总体施工流程图5.2施工程序在本工程施工中,必须严格遵守以下施工程序:先地下后地上,先主体后围护,先结构后装修,先土建后设备,先干线后支线。

电气、暖卫预留、预埋工作与土建结构施工同步配合进行。

5.3施工部署原则5.3.1满足业主要求的部署原则——一切施工活动满足合同要求。

施工部署原则首先要满足合同工期要求,充分酝酿任务、人力、资源时空间的总体布局。

要做到时间连续,平面、空间占满,要做到符合工序逻辑关系。

5.3.2时间连续的部署原则--季节施工的考虑。

根据总施工进度的安排,基础结构施工在2005年7月出地面,;主体结构封顶时间在2005年10月;为了确保装修工程的质量,在冬期施工之前室内暖气要达到使用标准,为室内湿作业提供条件;室外工程在2006年3月进行,确保总施工在2006年4月施工完成。

5.3.3平面、空间占满的部署原则--立体交叉施工的考虑(各专业工种间良好配合,进行有机穿插、流水作业的原则)。

为了贯彻平面、空间占满、时间连续,均衡协调有节奏,力所能及留有余地的原则,保证工程按照总控计划完成,需要采用主体和安装、主体和装修、安装和装修的立体交叉施工。

实行平面分段,立体分层,同步施工的施工方法。

为了使上部结构正在施工而下部的二次结构、安装、装修工程及时插入施工,需要将结构分阶段验收。

本工程结构验收分二次进行:第一次结构验收(3层以下)拟定于2005年8月15日,第二次结构验收(4-9层)拟定于2005年10月8日。

第一次结构验收完及时组织劳动力、材料进入地下部分二次结构施工和地下室外墙防水施工、基坑回填土。

5.3.4总施工顺序的部署原则按照先地下,后地上;先主体,后围护;先结构后装修,先土建后专业;电气、暖卫预留、预埋工作与土建结构施工同步配合进行的总施工顺序原则进行部署。

5.3.5合理的资源配置的部署原则:机械设备、材料的投入。

(1)根据施工工程量和现场实际条件等特点投入机械设备。

在基础施工时,现场西侧设置一台臂长60米的H3/36B塔吊,以减少人工搬运。

同时,我们选择有实力的大型砼厂家不少于3家,现场设置1台砼泵,确保砼浇筑连续。

模板主要采用高强覆塑竹胶合板和钢制模板,粗钢筋接头主要采用剥肋滚压直螺纹连接新技术。

装修阶段,配置1台双笼施工电梯,确保人员和材料的垂直运输。

(2)基础施工时:砼浇筑采用汽车泵;地下室墙体采用600系列组合钢模板,独立柱基采用定型钢模板,框架梁、顶板模板采用高强覆膜竹胶板。

(3)主体施工时:地上混凝土墙体采用600系列新钢模板,独立柱基采用定型钢模板,框架梁、顶板模板采用高强覆膜竹胶板。

确保清水砼墙面和顶板,减少装修抹灰。

(4)装饰装修施工时:先做样板,经甲方、监理认可后方可展开施工。

甲方指定的材料我们可以为业主提供更多更好的信息,供建设单位选择,甲方未指定的材料实行货比三家,优先选用环保产品。

5.3.6以科技为先导的部署原则:新技术推广应用。

5.3.7满足小流水的要求的部署原则5.3.8满足周围环境的要求的部署原则5.3.9以人为本、科学管理的部署原则5.3.10重点按“结构长城杯”的要求部署原则6、主要项目工期6.1施工进度计划编制依据6.1.1必须满足合同工期要求:合同工期要求本工程于2005年5月15日开工,2006年4月19日竣工。

6.1.2必须考虑充分、均衡地利用各种资源:本工程配一台塔吊、一台地泵、一台外用电梯,三层顶板模板。

6.1.3从时间、空间上考虑:重点考虑季节性施工安排和立体交叉施工。

6.1.4 采用先进的施工技术小流水施工工艺、加大机械化施工程度和实施程序化标准化管理,提高工作效率。

6.2工期总目标本工程开工日期2005年5月15日,竣工日期2006年4月11日,总工期为332天,提前8天完成施工。

6.3施工阶段目标控制计划按照施工时间期限、顺序和施工不同项目可划分为以下施工部分。

施工准备及土方施工阶段:2005年5月15日—2005年6月5日,共计21天。

基础施工阶段:2005年6月6日—2005年7月20日,共计45天。

主体结构施工阶段:2005年7月21日—2005年10月14日,共计86天。

二次结构施工阶段:2005年9月1日—2005年10月20日,共计50天。

室内装修阶段:2005年10月20日—2006年3月31日,共计143天。

设备调试及验收阶段:2006年2月25日—2006年4月11日,共计40天。

为保证各阶段目标的实现,将采取如下施工步骤:⑪地下结构施工划分两个流水段。

⑫主体结构施工划分三个流水段。

⑬结构分阶段验收,二次结构、内装修、机电安装提前插入施工。

⑭室内初装与水电安装交叉进行。

6.4施工总进度计划:详见北方工业大学留学生公寓及学生食堂工程施工进度计划横道图及网络图(附后)。

7、主要项目工程量表3-38、工程使用的大型设备情况8.1 垂直运输机械从本工程的工程量、工期的综合考虑,本工程的垂直运输机械配置1台塔吊、1台混凝土输送泵、1台外用电梯。

8.1.1 塔吊选择本工程一至三层为学生食堂,四至九层为留学生公寓。

建筑物轴线尺寸为南北58.1m,东西49.80m,现场东侧场地狭小,因此在建筑物西侧E-F/1轴间设置一台臂长60米的H3/36B塔吊,负责整个工程的施工。

8.2.2 混凝土输送泵的选择地上结构施工期间采用1台托式HBT-80型混凝土输送泵,配合混凝土浇注,同时在楼层设置1台混凝土布料机,负责墙体混凝土浇注。

9、劳动力组织安排劳动力实行专业化组织,按不同工种,不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。

根据工程实际进度,及时调配劳动力,实行动态管理主要劳动力计划表: 表3-450100150200250300350400450567891011121234劳动力动态管理图第四章施工准备1、技术准备1.1 熟悉和审查施工图纸。

组织各部门人员学习和审查施工图纸,领会设计意图,掌握工程建筑和结构的形式和特点,复核各主要尺寸及需要采用的新技术,对于设计中的不详之处及疑难点,积极与建设、监理、设计单位沟通,并提前作出解决。
