景观桥工程施工组织设计方案培训资料全
景观桥专项施工方案

一、工程概况本工程为某地景观桥梁建设项目,桥梁全长XX米,桥面宽XX米,采用单跨拱桥结构,主拱采用钢架结构,两侧桥台采用钢筋混凝土结构。
本工程属于景观工程,对桥梁的美观性、耐久性及安全性有较高要求。
二、施工准备1. 技术准备:组织相关人员学习施工图纸、规范、规程等,确保施工人员掌握施工工艺和质量要求。
2. 材料准备:按照设计要求,采购合格的原材料,如钢材、水泥、混凝土、砂石等。
3. 施工设备准备:根据施工需求,配备挖掘机、吊车、搅拌机、切割机、焊接机等施工设备。
4. 施工人员准备:组织施工人员培训,提高施工技能和安全意识。
三、施工工艺及流程1. 基坑开挖与支护:按照设计要求,进行基坑开挖,确保开挖深度和宽度符合要求。
采用支护措施,如打桩、喷锚等,保证基坑稳定。
2. 桥墩台基础施工:根据设计图纸,进行桥墩台基础施工,确保基础尺寸和位置准确。
3. 桥墩台身施工:采用模板施工,浇筑混凝土,保证墩台身尺寸和形状符合设计要求。
4. 桥梁主拱施工:采用现场焊接钢架结构,按照设计要求进行组装、焊接,确保主拱的刚度和稳定性。
5. 桥面施工:铺设桥面板,采用现浇混凝土或预制构件,确保桥面平整、坚实。
6. 桥梁附属设施施工:包括栏杆、伸缩缝、排水设施等,按照设计要求进行施工。
7. 防腐、涂装:对桥梁主体结构进行防腐处理,如喷锌、涂装等,提高桥梁的耐久性。
四、施工质量控制1. 材料质量:严格控制原材料质量,确保所用材料符合设计要求。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
3. 检测验收:对施工过程中的关键工序进行检测验收,确保施工质量符合要求。
4. 安全文明施工:加强施工现场管理,确保施工安全、文明。
五、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、施工安全管理1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
2. 安全措施:制定安全措施,确保施工安全。
3. 安全检查:定期进行安全检查,及时发现和消除安全隐患。
景观桥工程施工组织设计

景观桥工程施工组织设计1. 引言景观桥工程施工组织设计是指在进行景观桥施工过程中,根据具体的工程要求和施工条件,制定相应的施工组织方案。
施工组织设计是施工项目管理的重要组成部分,能够合理地利用资源,保证工程按照预定计划进行,确保施工过程的安全和高效。
2. 工程概况本次景观桥工程位于XX市某公园内,是一座跨越湖泊的桥梁。
总长50米,桥面宽度8米。
桥梁结构采用钢筋混凝土拱桥,需要对整个桥梁进行施工组织设计。
3. 施工组织方案3.1 施工原则•安全第一:在施工过程中,安全是最重要的原则,要严格遵守相关安全规范和操作流程,确保施工人员的人身安全。
•高效优质:在保证质量的前提下,要充分利用各项资源,提高施工效率。
•环保节能:施工过程中要重视环境保护,采用节能环保的施工技术和材料。
3.2 施工步骤3.2.1 前期准备工作•进行详细的施工方案编制,包括施工工序、施工方法和所需材料等。
•准备必要的设备和人力资源,确保施工过程顺利进行。
•制定施工进度计划,合理安排施工顺序。
3.2.2 桥梁基础施工•对桥梁的基础进行处理,清理基础周围的杂物。
•根据设计要求,在桩基础上施工桥墩。
•进行桥墩混凝土浇筑,按照设计要求对桥墩进行加固。
3.2.3 桥面施工•在桥墩上搭设施工脚手架,方便施工人员进行桥面的施工。
•进行钢筋网的安装,按照设计要求进行钢筋焊接。
•进行混凝土浇筑,注意混凝土的配比和施工工艺。
•进行桥面的养护和保养,确保混凝土的强度和耐久性。
3.3 安全措施•在施工现场设置合理的安全防护措施,包括警示牌、安全围栏等。
•对施工人员进行安全教育和培训,提高施工人员的安全意识。
•施工过程中,严禁酒后上岗,严禁违章操作。
4. 施工进度计划根据施工组织方案,制定了如下施工进度计划:施工步骤开始时间完成时间前期准备工作2022年1月1日2022年1月10日桥梁基础施工2022年1月11日2022年2月20日桥面施工2022年2月21日2022年3月15日5. 施工资源需求根据前期准备工作和施工步骤的要求,预计需要以下资源:•人力资源:1个工程经理,5名技术工人,10名普通工人。
景观大桥工程施工方案

景观大桥工程施工方案一、工程概况本工程为一座跨越河流的景观大桥,全长600米,其中主跨为120米。
桥梁设计采用双柱双索面结构,由两个主梁相互支撑,在河流中间形成一个独特的景观。
桥梁材料主要为钢材和混凝土,其中主梁采用钢结构,桥面和墩身采用混凝土结构。
二、施工组织设计1. 组织架构施工组织结构应包括总包单位、设计单位、监理单位以及施工单位。
总包单位负责整体施工的协调和管理,设计单位负责设计方案的优化和调整,监理单位负责监督施工过程的合理性和合规性,施工单位负责具体施工的落实和执行。
2. 工程分包工程分包包括桩基施工、主梁制作、桥面浇筑、墩身建造等各个施工环节,各分包工程应根据施工进度和需求进行合理分配,并严格按照合同规定进行监督和管理。
三、施工过程控制1. 桩基施工桩基施工是整个工程的基础,决定着桥梁的稳固性和安全性。
桩基施工主要包括桩基设计、桩基施工方案的确定、桩基施工质量控制等环节。
施工队伍应具备丰富的桩基施工经验,熟练掌握施工技术,确保桩基施工质量。
2. 主梁制作主梁制作是整个桥梁结构的关键环节,直接影响着桥梁的承载能力和使用寿命。
在主梁制作过程中,应严格按照设计要求和工艺规范进行操作,确保主梁的质量和尺寸精准。
3. 桥面浇筑桥面浇筑是桥面结构的重要环节,直接关系到桥面的平整度和使用寿命。
在桥面浇筑过程中,施工人员应严格控制浇筑质量和时间,确保浇筑层的均匀性和牢固性。
4. 墩身建造墩身建造是桥梁墩身的重要环节,直接影响着墩身的稳固性和美观性。
在墩身建造过程中,应严格按照设计要求和施工规范进行操作,确保墩身的外观和结构完整性。
四、质量控制在整个施工过程中,应严格控制施工质量,确保工程符合设计要求和施工标准。
对每个施工环节都应设立质量控制点,建立质量检测和监测机制,及时发现和解决施工过程中的质量问题。
五、安全管理在景观大桥工程施工过程中,安全是最重要的考虑因素。
施工单位应建立健全的安全管理制度,制定详细的施工安全计划和应急预案,加强现场安全监管和培训,确保施工人员的安全和施工现场的安全。
桥梁工程施工技术培训课件pptx

03
桥梁下部结构施工技术
桩基础施工技术
钻孔灌注桩
介绍钻孔方法、护筒设置、泥浆 制备、清孔等关键步骤,以及钢 筋笼制作与安装、混凝土灌注等
后续工艺。
人工挖孔桩
阐述人工挖孔的施工流程、安全措 施和质量控制要点,包括挖孔、护 壁、钢筋笼制作与安装、混凝土灌 注等环节。
预制桩施工
介绍预制桩的制作、运输、沉桩等 施工工艺,以及静力压桩、振动沉 桩等沉桩方法的选择与应用。
06
桥梁工程施工质量控制与验收
施工质量控制要点
施工材料控制
确保使用合格的原材料和构配件,加强材料 进场检验和存储管理。
施工工艺控制
严格按照设计图纸和施工方案进行施工,确 保各道工序质量符合要求。
施工过程监控
加强施工现场监控,及时发现和处理质量问 题,确保施工过程可控。
质量通病防治
针对桥梁工程中常见的质量通病,采取有效 的预防措施,提高工程质量水平。
04
加强施工人员安全教育 和培训,提高安全意识 和操作技能。
危险源辨识与风险控制
01
02
03
04
对桥梁施工过程中可能存在的 危险源进行全面辨识和评估。
制定针对性的风险控制措施, 降低事故发生的可能性。
建立危险源动态监控机制,确 保风险控制措施的有效性。
定期组织应急演练,提高应对 突发事件的能力。
环境保护要求及实施措施
桥梁工程施工技术培训课件 pptx
contents
目录
• 桥梁工程概述 • 桥梁施工基础知识 • 桥梁下部结构施工技术 • 桥梁上部结构施工技术 • 桥梁附属设施施工技术 • 桥梁工程施工质量控制与验收 • 桥梁工程施工安全与环境保护 • 桥梁工程维修养护与加固改造
景观桥工程施工组织设计方案

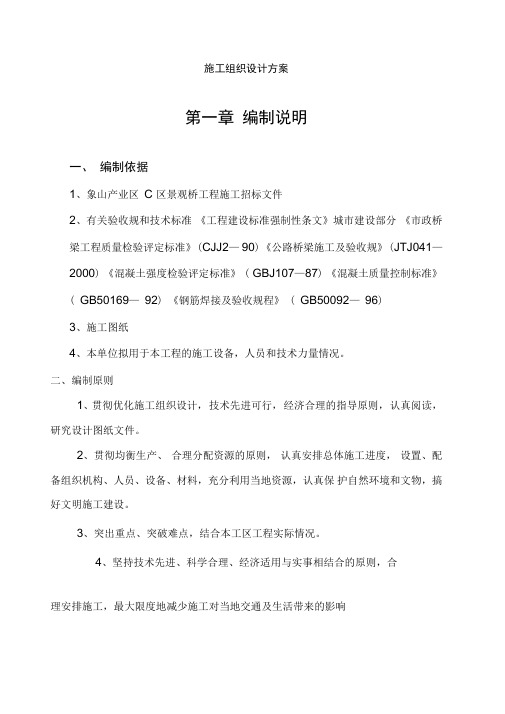

施工组织设计方案第一章编制说明一、编制依据1、象山产业区C 区景观桥工程施工招标文件2、有关验收规和技术标准《工程建设标准强制性条文》城市建设部分《市政桥梁工程质量检验评定标准》(CJJ2—90) 《公路桥梁施工及验收规》(JTJ041—2000) 《混凝土强度检验评定标准》( GBJ107—87) 《混凝土质量控制标准》( GB50169—92) 《钢筋焊接及验收规程》 ( GB50092—96)3、施工图纸4、本单位拟用于本工程的施工设备,人员和技术力量情况。
二、编制原则1、贯彻优化施工组织设计,技术先进可行,经济合理的指导原则,认真阅读,研究设计图纸文件。
2、贯彻均衡生产、合理分配资源的原则,认真安排总体施工进度,设置、配备组织机构、人员、设备、材料,充分利用当地资源,认真保护自然环境和文物,搞好文明施工建设。
3、突出重点、突破难点,结合本工区工程实际情况。
4、坚持技术先进、科学合理、经济适用与实事相结合的原则,合理安排施工,最大限度地减少施工对当地交通及生活带来的影响第二章工程概况概况1、建设单位:象山产业区投资建设2、工程名称:象山产业区C区景观桥工程3、设计单位:林同炎. 国豪土建工程咨询公司4、承包单位:宏海建设集团5、建设地点:白岩山(经六路上)二、工程项目特征:象山产业区C 区景观桥位于象山产业园区经六路上,是产业园区连接象山城区的主干道的重要工程。
该桥设计荷载城-A 级,桥面净宽59m总宽38m由两座独立拱桥(非机动车和人行道桥)和两座简支桥(车行桥)组成,车行桥桥面纵坡1.4%,双向横坡2%,非机动车和人行道桥纵坡1.4%,横坡1.5%。
车行桥上部结构采用10*2 钢筋砼空心板梁+3*13 预应力砼空心板梁,预制高度钢筋砼空心板梁52cm预制高度预应力砼空心板梁62cm, 桥面铺装采用8 cm 的C40防水混凝土铺装层,钢筋混凝土组合式防撞栏杆。
全桥在桥台处设置4道80型钢伸缩缝,采用GTZ板式橡胶支座。
大桥亮化工程施工组织设计方案(3篇)

第1篇一、工程概况本工程为XX大桥亮化工程,位于我国某重要交通枢纽,旨在提升大桥夜景视觉效果,增强城市夜景氛围。
工程内容包括大桥桥面、桥墩、桥梁附属设施等亮化设计及施工。
工程总投资XXX万元,工期为XXX天。
二、施工组织部署1. 施工队伍组建:成立大桥亮化工程项目部,下设设计组、施工组、监理组、材料组等,确保工程顺利进行。
2. 施工进度安排:按照设计图纸和施工方案,合理安排施工进度,确保工程按时完成。
3. 施工现场管理:建立健全施工现场管理制度,明确各岗位职责,确保施工现场安全、文明、有序。
三、主要施工方法1. 桥面亮化:采用LED照明灯具,按照设计要求进行安装,确保亮度均匀、节能环保。
2. 桥墩亮化:采用嵌入式LED灯具,对桥墩进行环绕式布置,展现桥梁的雄伟气势。
3. 桥梁附属设施亮化:对桥梁栏杆、桥墩扶手等附属设施进行亮化设计,增加桥梁的层次感。
4. 雷电防护:在桥面、桥墩等部位安装防雷装置,确保施工及后期使用安全。
四、工期保证措施1. 优化施工组织设计,合理安排施工进度,确保工程按时完成。
2. 加强施工现场管理,提高施工效率,确保工程顺利进行。
3. 严格控制材料采购、加工、运输等环节,确保工程材料供应充足。
4. 加强与相关部门的沟通协调,确保工程顺利推进。
五、质量保证措施1. 严格执行国家及行业相关标准,确保工程质量。
2. 对施工人员进行技术培训,提高施工技能水平。
3. 对施工材料进行严格检验,确保材料质量合格。
4. 建立质量管理体系,对施工过程进行全程监控,确保工程质量。
六、安全生产措施1. 制定安全生产责任制,明确各岗位职责。
2. 加强施工现场安全管理,严格执行操作规程。
3. 定期开展安全教育培训,提高施工人员安全意识。
4. 设置安全警示标志,确保施工现场安全。
七、现场文明措施1. 建立文明施工管理制度,确保施工现场整洁有序。
2. 加强施工现场环保工作,减少施工对环境的影响。
3. 设立垃圾回收点,确保施工现场垃圾及时清理。
(强烈推荐)景观桥项目施工组织设计(施工方案)
(强烈推荐)景观桥项目施工组织设计(施工方案)第一章工程概况本工程是宿迁市水景公园内景观桥维修及坐凳铺装,建设地址宿迁市水景公园内。
工期15天(日历天)。
第二章编制原则和依据一、编制依据1、宿迁市风景名胜区管理处提供的施工招标文件。
2、施工设计文件和施工设计图以及有关设计文件。
3、现场实际踏勘所了解的情况。
4、园林、市政、建筑安装有关道路、小型建筑等的施工规范、施工工艺及操作规程和质量验收评定标准。
5、本企业管理水平,机械设备能力,类似工程施工经验。
二、编制说明本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。
本工程应满足但不限于下列标准、规范:1、《工程测量规范》2、《城市绿化工程施工及验收规范》3、《桥涵施工规范》(JTJ041-89)及道路施工规范4、《钢筋工程施工及验收规范》5、《砼结构工程施工及验收规范》三、编制原则1、坚持实事求是原则,报告编写前我公司组织相关工程技术管理人员现场仔细踏勘,认真分析工程特点,调查当地建材资源。
2、采用先进的施工技术设备,提高机械化、标准化作业水平。
3、抓住工程关键问题,该工程工期要求历时15天。
按时保质完成该项工程,必须根椐季节特点合理安排各单项工程的工期。
第三章施工部署及施工平面布置一、质量目标质量等级为合格。
二、施工工期施工有效工期为15天。
三、施工前准备及施工组织原则施工前的准备工作:施工前准备工作是施工过程的重要环节,准备工作做得如何将直接影响施工进度,所以应充分做好准备工作,按期保质完工。
1、施工技术及人员准备开工前,组织有关人员认真审核图纸,详细了解现场情况。
组织技术人员对现场进行实地测量。
组建公司强健的项目班子、技术人员组成项目管理部,项目部的主要管理人员尽快进入现场。
景观桥工程施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX景观桥工程2. 工程地点:XX市XX区3. 工程规模:XX米长,XX米宽4. 工程类型:钢筋混凝土结构景观桥5. 设计单位:XX建筑设计研究院6. 施工单位:XX建设集团有限公司二、工程特点1. 桥梁设计独特,造型美观,具有较高的观赏性。
2. 桥梁结构复杂,施工难度较大。
3. 施工过程中需严格控制质量,确保桥梁安全、耐久。
三、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)技术部:负责施工图纸的审核、技术指导、质量监督等工作。
(3)工程部:负责施工进度、质量、安全、文明施工等工作。
(4)材料部:负责材料采购、供应、验收等工作。
(5)设备部:负责设备租赁、保养、维修等工作。
(6)安全部:负责施工现场的安全管理、教育培训等工作。
2. 施工进度计划根据工程特点和施工组织,制定以下施工进度计划:(1)基础施工:预计工期为3个月;(2)桥墩施工:预计工期为4个月;(3)梁体施工:预计工期为5个月;(4)桥面施工:预计工期为3个月;(5)附属设施施工:预计工期为2个月;(6)总工期:预计为17个月。
3. 施工资源配置(1)人员配置:项目经理1名,技术负责人1名,施工员若干名,质量员若干名,安全员若干名,材料员若干名,设备管理员若干名等。
(2)材料配置:钢筋、水泥、砂石、钢材、木材、模板、混凝土等。
(3)设备配置:搅拌站、混凝土输送泵、塔吊、挖掘机、运输车辆、测量仪器等。
四、施工工艺及质量控制1. 施工工艺(1)基础施工:采用钻孔灌注桩基础,桩径为XX米,桩长为XX米。
(2)桥墩施工:采用钢筋混凝土结构,分为承台、墩身、墩帽三个部分。
(3)梁体施工:采用预制梁,采用装配式施工方法。
(4)桥面施工:采用现浇混凝土,分为桥面铺装、伸缩缝、排水设施等。
(5)附属设施施工:包括栏杆、路灯、照明设施、标识标牌等。
2. 质量控制(1)材料质量:严格控制材料采购、检验、验收等环节,确保材料质量符合设计要求。
景观桥施工组织设计
连云港市X X新城X X路景观桥施组织设计江苏XX 二建集团有限公司目录一、施工组织设计建议书编制依据和原则^1二、工程概况^2三、施工准备^5三、主要工程项目的施工方法、施工方案^61、总体施工流程^62、测量放样^73、围堰施工^74、支架基础处理^85、施工織^86、钻孔灌注桩施工…7、桥墩台、承台施工^…^118、桥墩、桥台大体积砼施工措施^159、箱梁支架^1910、主桥箱梁施工^2311、预应力张拉、压浆施工^2612、钢塔施工^3113、斜拉索施工^5914、桥头引道挡墙地基加固施工^6215、拆模、落架^6316、拆模、落架^64四、质量管理体系^64 (一)组织保证措施^64 (二X工程质量保证措施^66 1、混凝土工程质量保证措施^672、桥梁常见质量问题预控措施^703、防止箱梁混凝土冷缝及裂缝产生的措施^71五、安全、文明施工保证措施^72六、工期保证措施^76七、环境保护措施^………^^79八、文明施工措施^81九、特殊情况下的施工措施^82十、其他应说明的事项^84 十一、附图^86一、施工组织设计建议书编制依据和原则1.1、编制依据1. 1. 1、连云港市X X路景观桥工程施工招标文件。
1. 1.2、施工合同1.1.3、连云港市X X路景观桥工程《施工设计图》。
1.1.4、《公路桥涵施工技术规范》(了叮041-20001.1.5、《市政道路工程质量检验评定标准》(订了丨-洲);1.1.6、《公路桥梁工程质量检验评定标准》(叮开80/1-2004〕;1.1.7、当地的水文、气象及本项目的地质资料。
1.1.8、国家和当地方法令、法规具体规定。
1.1.9、业主对本工程的质量和工期要求。
1.2、编制原则施工组织设计按照业主提出的要求,以及招标文件的规定,实现 本项目工程一流质量的原则编制,具体体现以下几个方面:1.2.1、采用我单位以往桥梁施工中使用的先进施工方案、工艺 和设备。
景观桥梁(拱桥)施工方案
景观桥梁(拱桥)施工方案目录第一章工程概况.................................................................................................................... - 3 - 第二章编制说明.................................................................................................................... - 3 - 第三章施工总体部署 ........................................................................................................... - 4 - 第四章桥梁施工技术............................................................................................................ - 10 -一、下部结构工程施工.................................................................................................... - 10 -二、上部结构(拱圈施工) ........................................................................................... - 24 -三.附属结构施工............................................................................................................... - 34 - 第五章、质量确保措施............................................................................................................ - 36 - 第一节、质量控制体系.................................................................................................... - 36 - 第二节、质量保证措施.................................................................................................... - 36 - 第六章、安全保证措施............................................................................................................ - 38 - 第一节、施工安全管理目标............................................................................................ - 39 - 第二节、安全保证体系:见下图...................................................................................... - 40 - 第三节、人员安全............................................................................................................ - 40 - 第四节、设备安全............................................................................................................ - 40 - 第五节、消防设施、现场警示........................................................................................ - 41 - 第六节、安全施工保证措施............................................................................................ - 42 - 第七章、文明施工措施............................................................................................................ - 48 - 第一节、推行施工现场标准化管理................................................................................ - 48 - 第二节、改善作业条件,保障职工健康........................................................................ - 48 - 第三节、不扰民及妥善处理地方关系............................................................................ - 48 - 第八章环保与环卫管理...................................................................................................... - 49 - 第一节、管理体系及组织机构........................................................................................ - 49 - 第二节、生态保护及水土保持措施................................................................................ - 51 - 第四节、空气污染的预防措施........................................................................................ - 52 - 第五节、噪声控制措施.................................................................................................... - 53 - 第六节、环境保护具体措施............................................................................................ - 53 -第一章工程概况XX县城西湿地公园景观桥梁由一座风雨桥、两座流线桥、两座石拱桥组成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
景观桥施工方案培训资料-----------------------作者:-----------------------日期:1.编制依据1)、市兴元新区兴元湖B1-A号景观桥施工设计图纸;2)、《公路桥涵施工技术规》JTG/T F50-2011;3)、《城市桥梁工程施工与质量验收规》CJJ 2-2008;4)、《公路桥涵施工技术规实施手册》JTG/TF50-2011;5)、《公路工程施工安全技术规》JTG F90-2015;6)、《建筑施工扣件式钢管脚手架安全技术规》JGJ 130-2011;7)、《建筑施工计算手册》;8)、《工程测量规》GB50026-2007;9)、《建筑施工模板安全技术规》JGJ162-2008;10)、《施工现场临时用电安全技术规》JGJ46-2012;11)、《建筑地基基础工程施工质量验收规》GB50202-2003;12)、《混凝土结构工程施工规》GB50666-2011;13)、《建筑结构荷载规》GB 50009-2012;14)、《建筑地基基础工程施工质量验收规》CB50202-2002;15)、《钢结构设计规》GB50017-2003;16)、图纸会审纪要;17)、已批复的《关于在玄武桥北增加变压器的联系单》(XYH-2017-007号)已批复的《关于兴元湖B1-A景观桥桩基侵占已成型驳岸挡墙事实的联系单》(XYH-2017-021号)已批复的《关于解决贵司污水管线持续向B1-A施工区域排放污水的联系(XYH-2017-027号)已批复的的《关于确认湖滨商业处湖区积水抽排事宜的联系单》(XYH-2017-044号)2.工程概况2.1工程简介市兴汉新区位于市城区以北,规划总面积约27.7平方公里。
新区以享誉世界的文化为依托,以文化旅游为核心,以城乡统筹和城市可持续发展为基本立足点,建设集文化产业、旅游观光、休闲度假、康体医疗、商贸会展、安居生活为一体的综合性生态新城区,成为中国“文化新城”和“低碳新城”建设的典型示区城,是市“西进、东扩、难移、北优”城市发展战略的组成部分。
本次设计的B-1A号桥位于兴元新区中部兴元湖公园之心北端,北起丝绸之路,南接公园之心。
起点桩号为K0+000,终点桩号为K0+300.064。
本桥平面位于圆曲线上,曲线半径为R=263.5m,为弯桥。
按翼缘外边线展开,桥梁全长为303.8m,桥跨布置为(15m+15m+7.5m)+3×(7.5m+15m+7.5m) +(7.5m+30m+30m+7.5m) +2×(7.5m+15m+7.5m) +(7.5m+l5m+15m)=299.2m,本桥为专用人行桥,桥面宽度为7m。
本桥无通航要求。
本桥采用门式框架结构,标准跨主梁采用现浇混凝土实心截面, Y 型墩跨主梁采用现浇混凝土空心箱型截面,桥梁横断面见图1所示;桥台为墙式轻型桥台+承台十桩基础,桥墩为异性墙式桥墩+承台+桩基础:桥梁墩台与主梁固结;每联之间设置2cm变形缝。
2.2工程地质B-1A#景观桥位于市兴元新区兴元湖公园公园之心与丝绸路连接段。
地形开阔,场地南北高中间低。
地貌单元为汉江河流II 级阶地。
根据现场勘探揭露的地层资料,拟建场地自然地面以下50m 深度围地基土勘察场地地层主要由第四系河流冲洪积物组成,按成因、时代及岩土组成可分为以下岩土层:自上而下描述如下:淤泥、杂填土、粉质黏土层、中砂、圆砾层、细沙、粉质粘土层、圆砾。
2.3 责任主体单位1、建设单位:文化旅游投资集团;2、设计单位:西北勘测设计研究院;3、监理单位:中和智慧项目管理;4、承包单位:中电建兴元新区城市水系综合治理及生态环境提升工程PPP 项目EPC总承包部;5、施工单位:中国水电建设集团十五工程局;3.施工现场总平面布置3.1布置原则(1)符合国家和行业的各种法规、规程、规以及标准,满足桥梁工程施工及业主、监理和总承包部的要求,并结合市政道路工程本身所具有的特点、条件,做到布置合理、经济节省,技术可行。
根据工程实际条件,设备的选型遵循先进、高效的原则,以尽量减少设备数量、人员的配置和占地面积。
(2)根据业主提供的资料,结合本工程现场实际情况,充分利用现有市区干线道路的交通条件,合理布置,在满足工程需要的前提下,尽量减少道路和临建设施的建设投资,降低管理运营费用。
(3)在施工生产区及周围,根据地形做好抽水、清淤、围堰、排水、导流等施工步骤,避免雨季渗水及污水排放所造成的湖区积水对本工程施工构成影响,确保人身及设施安全。
施工总体布置见附图1:《兴元湖B-1A景观桥工程施工总平面布置图》。
3.2布置规划综合考虑本桥所处地理环境、桥梁结构特点以及施工难度等,为保证该桥施工顺利进行,不受雨季可能造成的湖区积水所影响,施工前期就必须对施工场地做出合理规划。
本次B-1A号景观桥施工场地规划需要解决的主要问题为:积水抽排、污水管改线、淤泥清运、砖渣清理(影响施工部分)、挡墙破除(影响施工部分)、围堰布置、排水部署以及钢木加工场安置等。
流程框图如下:3.2.1对外交通本桥工程拟建B1-A 景观桥位于兴元湖公园之心北端,南北曲线走向,北起于丝绸,南接公园之心。
工程北面通过已建成丝绸之路连通至市区,工程区东面有108 国道、316 国道、十天高速通过,西面接通至天汉大道,对外交通便利,满足人员、设备进场及物资材料的运输需要。
3.2.2对交通拟建景观桥横跨我部在建兴元湖公园之心和湖畔商业水道施工区域,北侧为湖畔商业已成型的园路广场,湖区环形施工道路已成型,桥址位置通过新修道路接引已成型的前期施工便道(见附图1),其他道路只需再做修整维护,接引至桥梁所属位置,以满足桥梁施工道路需要。
另因目前业主办公区域占用的桥体施工部分并未移交场地,鉴于该区域地势较高且后期施工情况的不可控性,本方案暂拟延桥体铺设便道,如后期作出调整未按此部署,产生的工程量均以实际计。
规划的施工道路將连接桥梁起终点与现有湖滨商业施工道路,从而连接加工场及整个施工区域。
道路长约250m,采用混凝土结构,现有地形淤泥清除后回填20cm素土后采用20t 自行式压路机对地基压实2 遍,使压实度达到94%以上,再铺筑一层30cm 砂夹石作为道路基层,浇筑宽6m,厚25cm 的C20 混凝土,硬化后道路标高將与现有地形持平。
工程量参见下表:表3-1 施工道路主要工程量表3.2.3施工供水因拟建桥梁靠近兴元湖湖区,且湖区水量充沛,只需根据现场整体布置修建蓄水池,利用水泵将水抽引至施工区域,即可满足桥梁施工用水需要。
主要设备及材料表如下:表3-2 施工供水主要设备及材料表3.2.4施工供电拟建桥梁紧靠湖畔商业施工区域,该区域前期我部已上报联系单《关于在玄武桥北增加变压器的联系单》(XYH-2017-007号)经建设单位批复后附近已安装500KVA 变压器,经240mm2高压电缆变配电为380V/220V低压后送至加工区配电房,再经配电房接引至加工棚以满足零星材料加料加工用电需求,现场加工区用电主要为桩基钢筋材料加工用电,为满足现场加工区用电需要从配电房利用35mm2铜芯电缆架空引至现场二级配电柜,然后通过7mm2电缆接引至各三级配电开关箱,以满足现场加工区用电。
所有的动力电源、配电柜均采用“三相五线制”。
另配备1 台150KW 发电机一台,确保施工连续。
现仅需将电源引入至施工区域,桥梁施工通过低压电缆从二级配电箱将电源接引至桥梁施工场地,满足工程用电需要。
主要设备及材料表如下:表3- 3 施工供电主要设备及材料表3.2.5积水抽排、污水管改线、淤泥清理根据在兴元湖中区绝对坐标图(AutoCAD)上框出的面积,该处水域面积约为37321m2,而据现场标尺测的数据,积水约深0.6m,则大致水量在23000m3。
根据目前兴元湖的进度计划我部已上报联系单《关于确认湖滨商业处湖区积水抽排事宜的联系单》(XYH-2017-044号)。
而根据已经批复的联系单《关于解决贵司污水管线持续向B1-A施工区域排放污水的联系单(XYH-2017-027号)中建设单位的意见,我部将对该处污水管线进行改线。
根据B1-A号景观桥施工设计图纸,湖区承台起自高程521.5,而目前湖区高程为524,综合考虑目前该区域挡墙施工及后期满堂架搭设前地基处理的前提条件,此处仍需清运淤泥,且前期已铺设的砖渣便道已对桥梁施工构成影响,需清运,因便道目前大部在水位以下,具体清运方量待积水抽排后视施工情况而定。
上述事宜产生的工程量均以实际发生为准。
3.2.5挡墙破除、砖渣清理经现场实地放样,该桥5、6、7号桥墩位置已侵占了此处部分成型挡墙,为确保桥体桩基施工不受影响及时展开,我部已上报《关于兴元湖B1-A景观桥桩基侵占已成型驳岸挡墙事实的联系单》(XYH-2017-021号),根据建设单位的批复意见,将对冲突区域的挡墙进行拆除,待桥体施工结束后再另行修补。
工程量参见下表:重建工程量以实际发生计,后续我方將上报签证单,以此表述为准。
因前期施工需求,湖区的砖渣便道目前已对桥体施工构成影响,部分区段需在淤泥清运后,场地规划(亦或满堂架基础处理)前进行挖除(部分可用于围堰布置),因该处积水较深,便道大部在水位以下,断面方量均不可考,相关工程以后期施工过程中实际发生为准3.2.5围堰布置在我部人员实地勘测后,拟确定本次桥梁施工围堰布置为:距离桥体接湖滨商业驳岸位置往上游10米处布置围堰拦截雨季因丝绸路渗水及该处业主污水管线排放造成的上游来水,终点至公园之心新驳岸开挖线(现业主汉文投办公后院)。
线形为直线迎水面拱式围堰结构,预估全长为90m,围堰填筑高程围为524.0至527.0(湖底现有高程为524.0),因围堰布设于兴元湖底,故围堰最底层采用0.8m砖渣进行挤淤处理,并在迎水面利用素土培边做简单防渗处理,定量以实际发生计。
围堰横断面为梯形结构,上顶宽度 3.0m,底部宽度10m,迎水面坡比1:0.75,背水面坡比1:1,总填筑总高度为3m,长约90米。
另连接公园之心及湖滨商业处的砖渣便道,为保证施工区域地表干整,顶部修筑至坡度2%,偏向小坝侧。
背水面做简单防渗以避免织女星来水渗入,具体方法为在便道背水面做素土培边压实,如需可做抹面。
表3-4 围堰填筑主要工程量表3.2.6 排水部署虽然布置的围堰可封堵大部上游来水,防止下游水位倒灌,但局部的渗水及雨季降水仍难以避免,据此我部拟在梁施工区域设置砖砌环形排水沟,但因为小坝处水位较高无法埋设管涵排放,汇集的水量只能集中在沉淀池进行集中抽排。
现场加工区布置在已成型的湖滨商业园路广场上,该区域已实现场地硬化,考虑到施工期间的交通需要,且避免对施工区域的排水造成过大压力。
此处设置的砖砌环形排水沟將汇总至该处的沉砂池,集中后一并抽排至就近湖区。
