造价员建筑及装饰工程计价应用及案例练习题
装饰造价员考试案例分析题

装饰造价员考试案例分析题(总13页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除装饰造价员考试案例分析题一、(本题20分)根据下表提供的子目名称及做法,请按04计价表填写所列子目的计价表编号、综合单价及合价,具体做法与计价表不同的,综合单价需要换算。
(人工工资单价、管理费费率、利润费率按计价表子目不做调整,项目未注明者均位于一至六层楼之间)二、(本题25分)某大厦装修二楼会议室地面。
具体做法如下:现浇混凝土板上做40厚C20细石混凝土找平,20厚1:2防水砂浆上铺设花岗岩(如图所示),需进行酸洗打蜡和成品保护。
综合人工单价为40元/工日,管理费费率48%,利润费率15%,其他按计价表规定不作调整。
请按有关规定和已知条件,编制该会议窒地面分部分项工程量清单(按不同颜色花岗岩设立清单项目),并计算黑色花岗岩地面的清单综合单价。
得分评卷人三、(初级仅做问题l,分值25分;中级两个问题都做,分值35分)某办公室房间墙壁四周做1200mm高术墙裙,墙裙木龙骨截面30x40mm间距350x350mm,木楞与主墙用木针固定,门朝外开,主墙厚均为240mm,门洞2000x900mm,窗台高900mm,门窗侧壁做法同墙裙(宽200mm高度同墙裙,门窗洞口其他做法暂不考虑,窗台下墙裙同样有压顶线封边),墙裙做法见施工图,计算龙骨工程量时不考虑自身厚度,计算基层、面层工程量时仅考虑龙骨的厚度,踢脚线用细木工板钉在木龙骨上(踢脚线高度同定额不作调整),外贴红榉木夹板,其他按计价表规定。
踢脚线工程量:14.74m,墙裙压顶线工程量:15.08m,30×50mm压顶线预算指导价4.74元/米。
人工工资单价、管理费、利润按04计价表子目不作调整。
问题:1、请按04计价表规定计算各分部分项工程量及子目单价。
2、编制该项目的分部分项工程量清单及清单综合单价(项目特征不作描述)。
湖北省造价员考试《建设工程计量与计价》试题汇总(5篇范例)

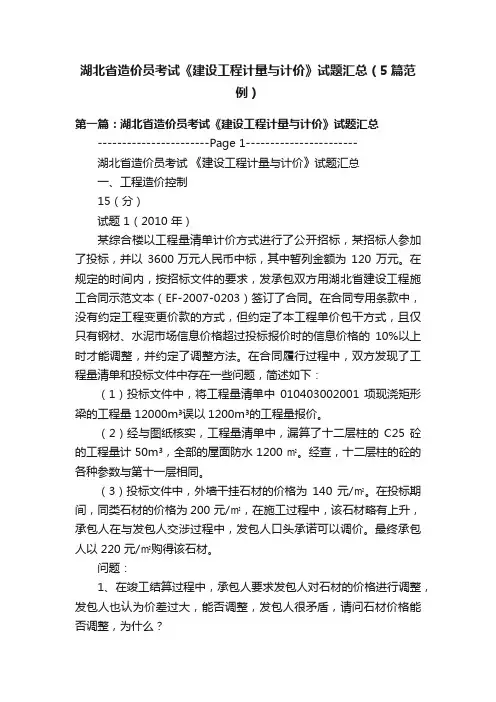

湖北省造价员考试《建设工程计量与计价》试题汇总(5篇范例)第一篇:湖北省造价员考试《建设工程计量与计价》试题汇总-----------------------Page 1-----------------------湖北省造价员考试《建设工程计量与计价》试题汇总一、工程造价控制15(分)试题 1(2010 年)某综合楼以工程量清单计价方式进行了公开招标,某招标人参加了投标,并以3600万元人民币中标,其中暂列金额为120 万元。
在规定的时间内,按招标文件的要求,发承包双方用湖北省建设工程施工合同示范文本(EF-2007-0203)签订了合同。
在合同专用条款中,没有约定工程变更价款的方式,但约定了本工程单价包干方式,且仅只有钢材、水泥市场信息价格超过投标报价时的信息价格的10%以上时才能调整,并约定了调整方法。
在合同履行过程中,双方发现了工程量清单和投标文件中存在一些问题,简述如下:(1)投标文件中,将工程量清单中010********* 项现浇矩形梁的工程量12000m³误以1200m³的工程量报价。
(2)经与图纸核实,工程量清单中,漏算了十二层柱的C25 砼的工程量计50m³,全部的屋面防水 1200 ㎡。
经查,十二层柱的砼的各种参数与第十一层相同。
(3)投标文件中,外墙干挂石材的价格为140 元/㎡。
在投标期间,同类石材的价格为200 元/㎡,在施工过程中,该石材略有上升,承包人在与发包人交涉过程中,发包人口头承诺可以调价。
最终承包人以 220 元/㎡购得该石材。
问题:1、在竣工结算过程中,承包人要求发包人对石材的价格进行调整,发包人也认为价差过大,能否调整,发包人很矛盾,请问石材价格能否调整,为什么?2、在题述情况中,漏算十二层的柱砼及屋面防水如何确定综合单价?确定的依据是什么?3、如何处理投标人将工程量清单中的12000m³现浇砼的工程量按1200m³工程量报价的问题,怎么算综合单价。
(完整版)造价员考试案例

一、某砌筑1砖砖墙工程,技术测定资料如下:(1)完成1m³砌体的基本工作时间为16.6小时;辅助工作时间为工作班的3%;准备与结束时间为工作班的2%;不可避免的中断时间为工作班的2%;休息时间为工作班的18%;超距离运输每千块需要耗时2小时;人工幅度差系数为10%。
(2)砌墙采用M5水泥砂浆,其实体积折算虚体积系数为 1.07,砖和砂浆的损耗率分别为3%和8%,完成1m³砌体需要耗水0.8m³,其他材料占上述材料费的2%。
(3)砂浆用400升搅拌机现场搅拌,其资料如下:运料180秒,装料60秒,搅拌100秒,卸料30秒,正常中断10秒,机械利用系数0.8,幅度差系数为15%。
(4)已知人工工日单价:20.5元/工日M5水泥砂浆:130元/m³机砖:180元/千块水:0.8元/m³ 400升砂浆搅拌机台班单价:120元/台班问题1:在不考虑题目未给出的其他条件下,试确定:1、砌筑每立方米1砖墙的施工定额。
2、求10m³的1砖墙预算定额及其预算单价。
解答:(1)劳动时间定额T:T=16.6/(1-3%-2%-2%-18%)*8=2.77(工日/m³)(2)材料消耗定额:材料消耗量=净消耗量*(1+损耗率)砖的净用量=1/【砖长*(砖宽+灰缝)*(砖厚+灰缝)】=1/0.24*0.125*0.063=529块故:砖的用量=529*(1+3%)=545块砂浆净用量=(1-529*0.24*0.115*0.053)*1.07=0.242(m³)故:砂浆用量=0.242*(1+8%)=0.261(m³)水用量=0.8m³(3)机械产量定额:因为:运料时间<装料时间+搅拌时间+出料时间+不可中断时间,故运料时间为交迭时间,不能计入循环时间。
机械循环一次所需时间:200秒机械的产量定额=T*h*m*k=(8*60*60/200)*0.4*0.8=46.06(m³/台班)(4)1立方米砖墙的施工定额消耗指标:人工:2.77工日材料:机砖:545块砂浆:0.261m³水:0.8m³机械:400升砂浆搅拌机:0.261/46.06=0.0057(台班)问题2:10m³砖墙的预算定额及预算单价(1)预算定额人工消耗指标=(基本用工+超运距用工)*(1+人工幅度系数)=10*(2.77+0.545*2/8)*1.1=31.97(工日)材料消耗指标:机砖:5.45千块砂浆:2.61m³水:8m³其他材料:占上述材料费2%机械消耗指标:400升砂浆搅拌机:0.0057*10*(1+15%)=0.066(台班)(2)预算单价人工费:31.97*20.5=655.39(元)材料费:(5.45*180+2.61*130+8*0.8)*(1+2%)=1353.23(元)机械费:0.066*120=7.92(元)基价:655.39+1353.23+7.92=2016.54(元/10m³)某沟槽长335.1m,底宽为3m,室外地坪设计标高为-0.3m,槽底标高为-3m,无地下水,放坡系数为1:0.67,沟槽两端不放坡,采用挖斗容量为0.5m³的反铲挖掘机挖土,载重量为5t 的自卸汽车将开挖土方量的60%运走,运程3km,其余土方量就地堆放。
广东2012年造价员考试《建筑与装饰工程计价应用》真题及答案

广东2012年造价员考试《建筑与装饰工程计价应用》真题及答案建筑与装饰工程计价应用某小型传达室工程,设计为砖混结构,室内设计标高为±0.000,原地面标高及室外设计地坪标高为-0.300m。
基础垫层采用C10素混凝土,厚200mm,在标高-0.060m处开始做20mm 厚1:2水泥砂浆防潮层。
防潮层下用M7.5防水水泥砂浆砌筑,防潮层上用M5水泥砂浆砌筑,均采用标准砖。
圈梁设计尺寸为240mm*240mm,矩形梁设计尺寸为240mm*300mm,均采用C20(碎石粒径20mm)商品混凝土。
外墙、梁柱底层抹20mm厚水泥石灰砂浆1:1:6,设计要求采用现场搅拌砂浆,面用水泥膏贴陶瓷釉面砖,规格为240mm*60mm。
请根据《建设工程工程量清单计价规范》(GB50500--2008)、《广东省建筑与装饰工程综合定额》(2010),按一类地区,按费率计算的安全文明施工措施费费率为 3.18%,规费费率为1%,税率为3.45%,利润为18%,完成以下计量计价事项:1、依据《建设工程建筑面积计算规范》(GB/T50353--2005),计算该传达室的建筑面积(5分)。
2、计算挖基础土方清单工程量(10分)。
3、计算砌筑清单工程量并列出砌筑分部分项工程量清单(25分)4、计算矩形梁、圈梁的定额混凝土及模板工程量。
若混凝土采用泵送方式浇捣,不考虑模板和钢筋费用,用定额计价法计算矩形梁混凝土的工程造价(30分)。
5、若已知动态人工单价为80元/工日,陶瓷釉面砖单价为30元/m²,门窗厚度为120mm,平墙内侧安装。
若不考虑建筑面积在300m2以下对人工、材料费用的影响,计算外墙陶瓷釉面砖装饰清单工程量并进行综合单价分析(30分)。
(注:未另行给定的计算信息,依据《建设工程工程量清单计价规范》(GB50500—2008)、《广东省建筑与装饰工程定额》(2010)确定。
考试答案一、建筑面积S=(9.6+0.24)*(5+0.24)-1/2*2.7*2=48.86m2或S=(9.6+0.24)*(5+0.24)-1/2*2.7*2+1/2*(2.7+0.18+2)*0.18=49.59m2二、挖基础土方1、1、挖基础土方(条基)槽长=(9.6+5)*2+(5-0.8)+(3-0.8)=35.6mV=35.6*0.8*(1.5-0.3)=34.18m32、挖基础土方(砖柱基础)V=0.8*0.8*(1.5-0.3)=0.77m3三、砌筑清单工程量1.砖基础(墙下条基)砖基础长=(9.6+5)*2+(5-0.8)+(3-0.8)=35.6m截面积=(1.3-0.06)*0.24+0.06*4*0.12*3=0.384m2V=0.384*35.6=13.67m32.砖基础(柱下基础)V=(1.3-0.06-0.24)*0.24*0.24+0.36*0.36*0.12+0.48*0.48*0.12=0.10m3 3.实心砖墙(1砖外墙)外墙长=(9.6+5)*2=29.2mV=29.2*0.24*(3.6+0.06-0.24)=23.97m34.实心砖墙(1砖内墙)内墙长=(5-0.24)+(3-0.24)=7.52mV=7.52*0.24*(3.6+0.06-0.24)=6.17m35.砖柱四、矩形梁、圈梁1.砼工程量圈梁砼V1=(9.6*2+5*2+5-0.24+3-0.24)*0.24*0.24=36.72*0.24*0.24=2.12m3矩形梁砼V2=(2+2.7+0.24)*0.24*0.3=4.94*0.24*0.3=0.36m32.模板工程量圈梁模板S=36.72*0.24*2=17.63m2矩形梁模板S=(2.7+2)*0.3*2+(4.7-0.24*2)*0.24=3.83m23.用定额计价法计算矩形梁砼的工程造价建筑面积<300m2的工程,其材料费增加1.5%,人工消耗量增加10%,见总说明P4页。
江苏省造价员考试装饰案例(试卷及答案)

江苏省建设工程造价员资格考试专业级别〔考生填写〕装饰造价案例分析试卷题号一二三四五总分计分人核分人得分本卷为案例分析题,共五题。
初级做一~四题,总分 100 分;中高级做二~五题,总分 120 分〔具体要求见各题说明〕。
多做和漏做均不得分。
要求分析合理,结论准确,并简要写出计算过程。

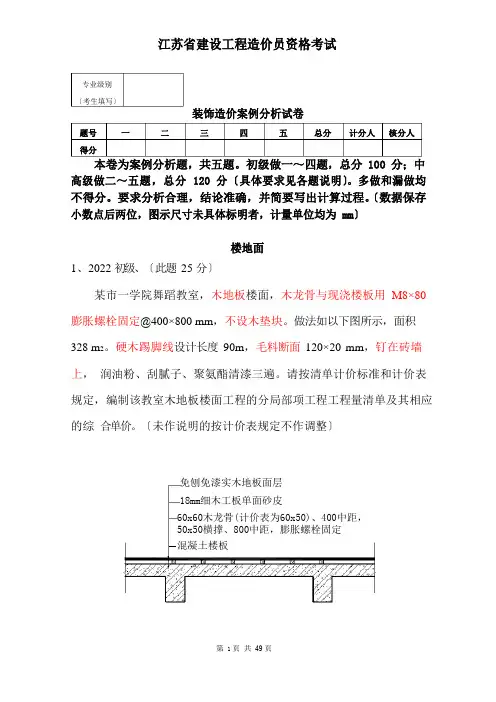

〔数据保存小数点后两位,图示尺寸未具体标明者,计量单位均为 mm〕楼地面1、2022 初级、〔此题25 分〕某市一学院舞蹈教室,木地板楼面,木龙骨与现浇楼板用M8×80 膨胀螺栓固定@400×800 mm,不设木垫块。
做法如以下图所示,面积328 m2。
硬木踢脚线设计长度90m,毛料断面120×20 mm,钉在砖墙上,润油粉、刮腻子、聚氨酯清漆三遍。
请按清单计价标准和计价表规定,编制该教室木地板楼面工程的分局部项工程工程量清单及其相应的综合单价。
〔未作说明的按计价表规定不作调整〕免刨免漆实木地板面层18mm细木工板单面砂皮60x60木龙骨(计价表为60x50)、400中距,50x50横撑、800中距,膨胀螺栓固定混凝土楼板序 工程单 数量〔列简要工程编码工程特征号名称位计算过程〕 1、60*60 木龙骨,400 中距, 50*50 横撑,中距 800020********* 木地 2 、 M8*80 膨胀螺栓固定 1m 2 328011104002022板@400*8003、18mm 细木工板,单面砂皮4、免刨免漆实木地板木质020********* 1、高度 120mm 2、20 厚毛料 m 2 90*0.12=10.82踢脚0111050050013、聚氨脂清漆三遍m90线润油粉、刮腻子、聚氨脂清011404002022踢脚线油 漆m 2漆三遍计价表编单合价 子目名称数量 综合单价〔列简要计算过程〕〔元〕 号位〔元〕1313.92+0.6*1.02*10/0.4*0.8+12-125 铺设木楞100.4*8.34*1.37+(60*60/60*50-1换 及细木工32.8 m 2)*0.082*1600+10.5*38-10.5*70 13-114 板-0.02*1600=667.6812-129 免刨免漆 1032.8 2362.4366487.7答分局部项工程工程量清单套用计价表子目综合单价计算表工程名称 计 算 公 式 综合单价〔元〕分局部项工程量清单综合单价木地板 88348.24/328 269.47 木质踢脚线 1254.76/10.8116.18踢脚线油漆2、2022 年、〔此题初级 25 分,中高级30 分〕〔初级做第 1 个问题,中级做 1、2 两个问题,高级 3 个问题全做〕某公司办公室位于某写字楼三楼,平面尺寸见以下图,墙体厚度除卫生间内墙为 120mm 外,其余均为 240mm ;门洞宽度:除进户门为1000mm 外其余均为800mm 。
江苏省造价员考试装饰案例07-11年试卷及答案分类汇总(04和14定额)(1)

江苏省建设工程造价员资格考试装饰造价案例分析试卷本卷为案例分析题,共五题。
初级做一~四题,总分100分;中高级做二~五题,总分120分(具体要求见各题说明)。
多做和漏做均不得分。
要求分析合理,结论准确,并简要写出计算过程。
(数据保留小数点后两位,图示尺寸未具体标明者,计量单位均为mm)楼地面1、2007初级、(本题25分)某市一学院舞蹈教室,木地板楼面,木龙骨与现浇楼板用M8×80膨胀螺栓固定@400×800 mm,不设木垫块。
做法如下图所示,面积328 m2。
硬木踢脚线设计长度90m,毛料断面120×20 mm,钉在砖墙上,润油粉、刮腻子、聚氨酯清漆三遍。
请按清单计价规范和计价表规定,编制该教室木地板楼面工程的分部分项工程工程量清单及其相应的综合单价。
(未作说明的按计价表规定不作调整)答分部分项工程工程量清单套用计价表子目综合单价计算表分部分项工程量清单综合单价2、2009年、(本题初级25分,中高级30分)(初级做第1个问题,中级做1、2两个问题,高级3个问题全做)某公司办公室位于某写字楼三楼,平面尺寸见下图,墙体厚度除卫生间内墙为120mm外,其余均为240mm;门洞宽度:除进户门为1000mm 外其余均为800mm。
总经理办公室地面做法:断面为60×70 mm木龙骨地楞(计价表为60×50mm),楞木间距及横撑的规格、间距同计价表,木龙骨与现浇楼板用M8×80膨胀螺栓固定,螺栓设计用量为50套,不设木垫块,免漆免刨实木地板面层,实木地板价格为160元/m2,硬木踢脚线毛料断面为150×20 mm,设计长度为米,钉在墙面木龙骨上,踢脚线油漆做法为刷底油、刮腻子、色聚氨酯漆四遍;总工办及经理室为木龙骨基层复合木地板地面;卫生间采用水泥砂浆贴250×250 mm 防滑地砖(25mm厚1:防水砂浆找平层),防滑地砖价格元/块;其余区域地面铺设600×600mm地砖。
工程造价例题及习题

工程造价刘威一、预算定额的简单应用作业:1、试确定人工采筛洗堆砂联合作业,工程量为200m3堆方的预算(成品率按60%计)。
2、某路基工程用10 m3以内自行式铲运机运硬土,平均运距600米,重车上坡坡度18%,试确定该铲运机铲运土方的预算定额。
3、确定下列工程的预算定额编号(1)、干砌片石锥坡(2)、干砌片石护脚(3)、浆砌片石边沟(4)、8t以内自卸汽车配合挖掘机运土5KM(5)、8t以内自卸汽车配合装载机运粘土5KM(6)、8t以内自卸汽车运输路面混合料5KM(7)、8t载重汽车运输预制构件5KM二、路基工程中对预算定额的应用例1、××高速公路路基土、石方工程,计有挖土方 3000000m3,其中松土500000m3、普通土1500000m3、硬土1000000m3。
利用开挖土方作填方用天然密实方松土300000m3、普通土1000000m3、硬土500000m3。
开炸石方计1000000m3,利用开炸石方作填方用计天然密实方300000m3。
填方计压实方4000000m3。
问题:1、计算路基设计断面方数量2、计算计价方数量3、计算利用方数量(压实方)4、计算借方数量(压实方)5、计算弃方数量例2:某二级公路路段挖方2000 m3,其中松土400 m3,普通土1200 m3,硬土400 m3;填方数量2400 m3,本路段挖方可利用方量为1800 m3(松土200 m3,普通土1200 m3,硬土400 m3);远运利用方量为普通土400 m3(天然方),采用机动翻斗车运土,运距200m。
试确定借方(压实方)数量;如借方运距为1.5km,采用75kw推土机推土,8t自卸汽车配合2 m3容量装载机运普通土,试确定上述分项工程的预算定额,并计算相应工程量下的人工、机械台班数量。
三、路面工程定额的应用例1:某泥结碎石路面面层摊铺工程,厚度16cm,路面宽8.0m,路段长12km,试计算所需人工劳动量及压路机作业量。
造价员参考练习(案例)

案例l某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求比较高,而且对工期的要求比较紧迫。
业主在对有关单位和在建工程考察的基础上,邀请了3家国有一级施工企业投标,通过正规的开标评标后,择优选择了其中一家作为中标单位,并与其签订了工程施工承包合同,承包工作范围包括土建、机电安装和装修工程。
该工程共15层,采用框架结构,开工日期为2002年4月1日,合同工期为18个月。
在施工过程,发生如下几项事件:事件1:2002年4月,在基础开挖过程中,个别部位实际土质与甲方提供的地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;事件2:2002年5月施工单位为保证施工质量,扩大基础地面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天;事件3:2002年8月份,进入雨期施工,恰逢20天大雨(特大暴雨),造成停工损失2.5万元,工期增加了4天;事件4:2003年2月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;事件5:外墙装修抹灰阶段,一抹灰工在五层贴抹灰用的分格条时,脚手板滑脱发生坠落事故,坠落过程中将首层兜网系结点冲开,撞在一层脚手架小横杆上,抢救无效死亡;事件6:屋面工程施工过程中,部分卷材有轻微流淌和200mm左右的鼓泡,流淌部位并未出现渗漏。
上述事件中,除第3项外,其他工序均未发生在关键线路上,并对总工期无影响。
针对事件1、事件2、事件3、事件4,施工单位及时提出如下索赔要求:(1)增加合同工期13天;(2)增加费用11.8万元。
问题:(1)该工程采用邀请招标方式且仅邀请3家施工单位投标,是否违反有关规定?为什么?(2)施工单位对施工过程中发生的事件1、事件2、事件3、事件4可否索赔?为什么?(3)如果在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?(4)事件5中发生的安全事故可定为哪种等级的重大事故?依据是什么?(5)事件6中屋面卷材轻微流淌和空鼓的问题是否需要处理?如果需要,应如何处理?【案例1】答:(1)不违反有关规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2004-1一. 单项选择题:在每个小题的备选答案中选出一个正确答案,并将正确答案填在括号内。
(每小题1分,共10分)1. 砖基础的基础长度,外墙按中心线长计算,内墙按()计算—P52(C)A. 中心线B. 基础地面之间中心线C. 净长线D. 基础底面之间净长度加工作面2. 现浇混凝土楼梯的工程量按照()计算—(B)-《08计价规范》-010406001-按设计图示尺寸以水平投影面积计算。
不扣除宽度小于500mm 的楼梯井,伸入墙内部分不计算A. 设计图示尺寸以水平投影面积计算,不扣除宽度小于300mm的楼梯井B. 设计图示尺寸以水平投影面积计算,不扣除宽度小于500mm的楼梯井C. 设计图示尺寸以体积计算,扣除宽度小于500mm的楼梯井D. 设计图示尺寸以体积计算,扣除宽度小于300mm的楼梯井3. 计算砖砌体外墙的高度时,对有屋架且室内外均有天棚者,()—P53(A)A. 算至屋架下弦底面另加200mmB. 算至屋架下弦底面另加300mmC. 按照实砌高度计算D. 按照实砌高度另加200mm4. 计算现浇混凝土板工程量时,下列说法不正确的是()—P72(A)A. 各类板伸入墙内的板头不计算体积B. 无梁板按按板和柱帽体积之和计算C. 不扣除构件内钢筋、预埋铁件所占体积D. 不扣除0. 3 m²以内的孔洞所占体积5. 关于天棚抹灰,以下说法不正确的有()—P138(C)A. 不扣除间壁墙所占面积B. 不扣除检查口所占面积C. 带梁天棚,梁两侧抹灰面积另行计算D. 不扣除管道所占面积6. 分部分项工程量清单综合单价分析表应该由()根据需要提出要求编写。
—(A)-《08计价规范》-5.2.4 投标人应按照招标文件的要求,附工程量清单综合单价分析表。
A.招标人 B. 投标人C. 招标人和投标人D. 招标人或投标人7. 工程量清单计价格式中不包括()—(D)-《08计价规范》-5.1 计价表格组成。
A. 分部分项工程量清单综合单价分析表B. 措施项目分析表C. 主要材料价格表D. 人工工日单价分析表8. 计算灰土挤密桩的工程量时,其计量单位为()—(B)-《08计价规范》-010202002-灰土挤密桩-按设计图示尺寸以桩长(包括桩尖)计算。
A. 桩长(不含桩尖)B. 桩长(含桩尖)C. 桩长(含桩尖)或根数D. 体积9. 围堰属于()项目—(A)-《08计价规范》A. 市政工程B. 通用C. 安装工程D. 装饰装修工程10. 有关钢管铺设的工程量计算,下列说法错误的是()—(B)-《08计价规范》-040501003-镀锌钢管铺设-按设计图示管道中心线长度以延长米计算,不扣除管件、阀门、法兰所占的长度。
A. 按照设计图示管道中心线长度以延长米计算B. 扣除管件、阀门所占的长度C. 新旧管连接时,计算到碰头的阀门中心处D. 支管长度是从主管中心到支管末端交接处的中心二. 填空题:(每空1分,本大题共10分)11. 分部分项工程量清单应包括、、和。
—P7(项目编码、项目名称、计量单位、工程数量)12. 钢筋工程以作为计量单位—P73[质量,吨(t)]13. 有钢筋混凝土楼板隔层时,实心砖墙内墙高度算至。
—P53(楼板顶)14. 预制混凝土楼板的工程量以作为计量单位。
—P73[(体积,立方米(m³)]15. 工程量清单计价采用计价。
—P3(综合单价)16. 属于投标人部分的其他项目费包括、。
—P12(总承包服务费、零星工作项目费)三. 判断改正题:判断下列各题划线部分是否正确,正确的划√,错误的划×,并加以改正。
(每小题2分,共10分)17. 工程量清单应作为招标文件的组成部分。
()—P7(对)18. 管沟土方的工程量按设计图示以管道中心线长度×管沟宽度×平均深度计算。
()—P32(错。
以管道中心线长度计算)19. 现浇水磨石台阶装饰以水平投影面积计算工程量。
()—(错,按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算)-《08计价规范》-020108004-现浇水磨石台阶面-按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算20. 工程量清单可以由投标人代为编写。
()—P3(错。
由具有编制能力的招标人或受其委托,具有相应资质的工程造价咨询人编制)-《08清单规范》-3.1.1 工程量清单应由具有编制能力的招标人或受其委托,具有相应资质的工程造价咨询人编制。
21. 工程量清单中的第1、2位编码为专业工程顺序码。
()—P7(错。
附录顺序码)四. 名词解释题:(每小题3分,本大题共15分)22. 工程量清单计价—P323. 措施项目费—P1124. 零星工程项目费—P1225. 企业定额—《08计价规范》-2.0.12条-企业定额指施工企业根据本企业的施工技术和管理水平而编制的人工、材料和施工机械台班等的消耗标准。
26. 综合单价—P11五. 简答题:(每小题7分,本大题共35分)27. 简述砖基础工程量的计量规则—P5228. 简述工程量清单计价中单项工程费的计算过程—P1329. 简述工程量清单计价的主要表格—P10—《08计价规范》-5.1 计价表格组成30. 比较工程量清单计价及定额预算计价的主要差别—P9(1)计价依据不同(2)单价构成不同(3)费用划分不同(4)计价规则不同(5)计算程序不同(6)招标评标办法不同31. 简述低合金钢筋长度的确定—P73六. 计算题:(每小题10分,本大题共20分)32. 某工程外墙墙厚240mm,墙高6m,外墙中心线长度为90m。
已知外墙有C-2窗6樘,规格为1800mm×1500mm,窗上过梁6根,规格为240mm ×120mm×2500mm;M-2门2樘,规格为1000 mm×2100 mm,门上过梁2根,规格为240mm×240mm×2000mm,求该外墙砖砌体工程量。
解:应扣门窗面积:2M2+6C2: 1.0×2.1×2+1.8×1.5×6=20.40 m ²应扣过梁体积:2M2+6C2:0.24×0.24×2.0×2+0.24×0.12×2.5×6=0.662 m³外墙砖砌体工程量:(6.0×90-20.40)×0.24-0.662=124.04 m³33. 某公司办公室装修,室内净尺寸为4.56m×3.96m,四周一砖墙上设有1500mm×1500mm单层空腹钢窗3樘(框宽40mm,居中立樘),1500mm×2700mm单层全玻门1樘(框宽90mm,门框靠外侧立樘),门为外开。
木墙裙高1.2m,窗台高0.9m,窗台板为大理石板。
方木格吊顶天棚,以上项目均刷调和漆。
请计算相应项目油漆工程量。
—P172、P173(1)木墙裙净面积:(4.56+3.96)×2×1.2=20.448 m²扣门洞: 1.5×1.2=1.80 m²扣窗窗洞: 1.5×(1.2-0.9)×3=1.35 m²增门侧:(0.24-0.09)×2×1.2=0.360 m²增窗侧:((0.24-0.04)/2)×(0+(1.2-0.9)×2)×3=0.18 m ²(窗台板不刷油漆)木墙裙面积:20.448-1.80-1.35+0.360+0.18=17.838 m²(2)方木格吊顶天棚净面积: 4.56×3.96=18.0576 m²方木格吊顶天棚:18.0576 m²(3)油漆工程量:17.838+18.0576=35.90 m²2005-1一. 单项选择题:在每小题的备选答案中选出一个正确的答案,并将正确答案填在括号内。
(每小题1分,共10分)1. 有混凝土楼板隔层的内墙高度应()—P53(B)A. 自地面或楼面算至天棚底另加200mmB. 自地面或楼面算至上一层的板顶C. 按照实际高度计算D. 自地面或楼面算至上一层的板底2. 下列说法不正确的是()—P71、P72(B)A. 现浇混凝土梁,梁及柱连接时,梁长算至柱侧面B. 现浇混凝土梁,伸入墙内的梁头体积不计算C. 主梁及次梁连接时,次梁算至主梁侧面D. 现浇混凝土梁,不扣除构件内钢筋、预埋铁件所占体积3. 计算预制钢筋混凝土桩的工程量时,其计量单位为()—P42(A)A. 桩长(含桩尖)或根数B. 桩长(含桩尖)C. 桩长(不含桩尖)D. 体积4. 格架式抱杆属于()—(C)- 《08计价规范》-C.13 长距离输送管道工程-二、措施项目- 3.14 格架式抱杆A. 市政工程B. 通用项目C. 安装工程D. 装饰装修工程5. 在计算台阶装饰时,下列说法正确的是()—(A)-《08计价规范》-020108004-现浇水磨石台阶面-按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。
A. 按照设计图示尺寸以台阶水平投影面积计算,包括最上层踏步边沿加300mmB. 按照设计图示尺寸以台阶水平投影面积计算,不包括最上层踏步边沿加300mmC. 按照体积计算,不包括最上层踏步边沿加300mmD. 按照体积计算,包括最上层踏步边沿加300mm6. 有关钢管铺设的工程量计算,下列说法错误的是()(B)-《08计价规范》-040501003-镀锌钢管铺设-按设计图示管道中心线长度以延长米计算,不扣除管件、阀门、法兰所占的长度。
A. 按照设计图示管道中心长度以延长米计算B. 扣除管件、阀门所占的长度C. 新旧管连接时,计算到碰头的阀门中心处D. 支管长度从主管中心到支管末端交接处的中心7. 其他项目费不包括()—P12(D)A. 预留金B. 材料购置费C. 零星项目工作费D. 措施项目费8. 工程量清单总说明中不包括()—P10(D)A. 工程招标和分包范围B. 工程质量、材料、施工等的特殊要求C. 招标人自行采购材料的名称、规格和数量等D. 分部分项工程量清单综合单价分析要求9. 实心砖墙的长度,外墙按照中心线长计算,内墙按照()计算—P53(C)A. . 中心长B. 基础地面之间中心线C. 净长线D. 基础底面之间净长度加工作面10. 在计算带骨架幕墙的工程量时,下列说法正确的是()—P158(A)A. 按照设计图示框外围尺寸以面积计算,及幕墙同种材质的窗所占面积不扣除B. 按照设计图示以体积计算,扣除及幕墙同种材质的窗所占体积C. 按照设计图示以体积计算,及幕墙同种材质的窗所占体积不扣除D. 按照设计图示以面积计算,扣除及幕墙同种材质的窗所占面积二. 填空题:(每空1分,本大题共10分)11. 工程量清单由、和组成—P3(分部分项工程量清单、措施项目清单、其他项目清单)12. 属于投标人部分的其他项目费包括和。
